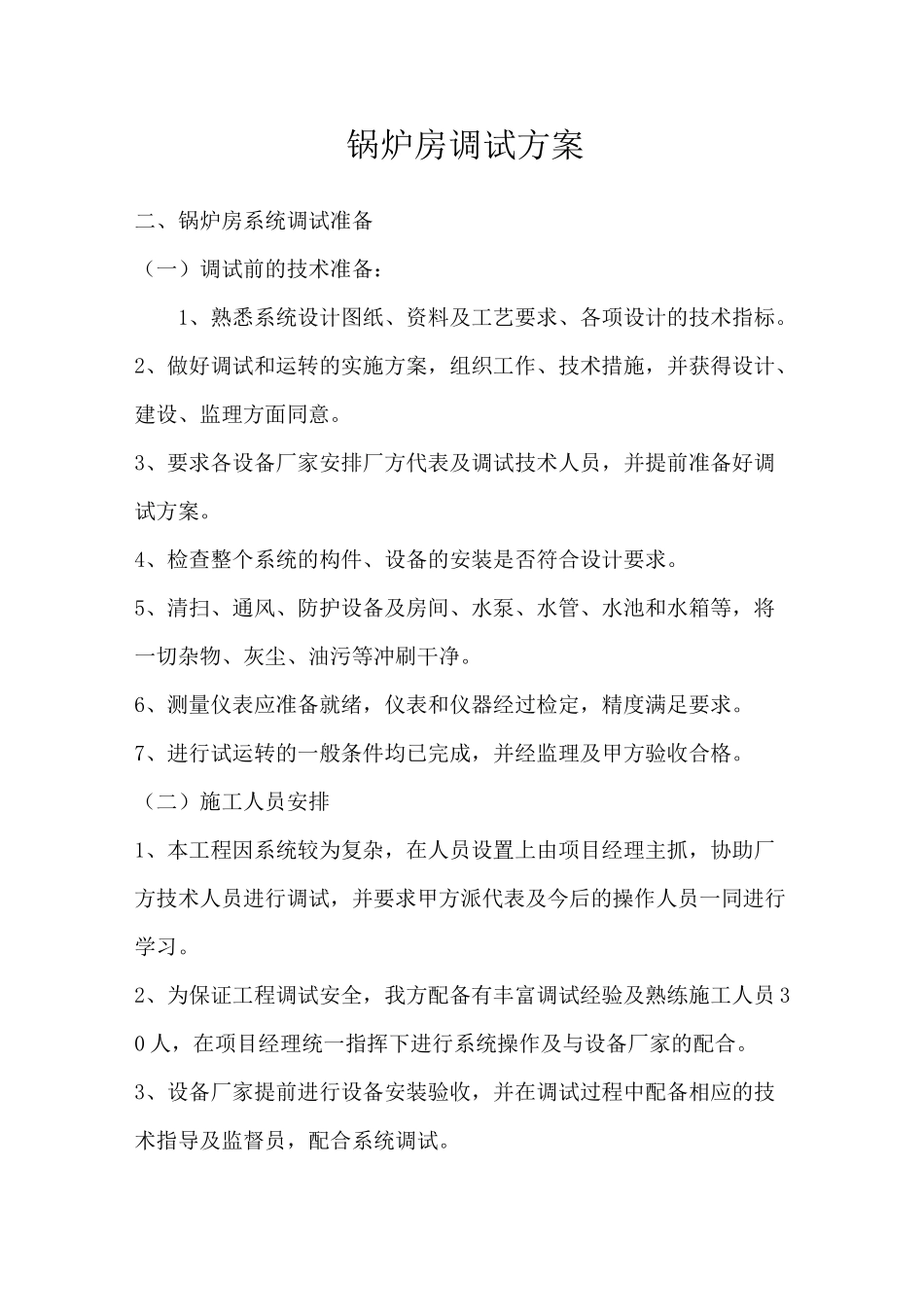

锅炉房调试方案二、锅炉房系统调试准备(一)调试前的技术准备:1、熟悉系统设计图纸、资料及工艺要求、各项设计的技术指标
2、做好调试和运转的实施方案,组织工作、技术措施,并获得设计、建设、监理方面同意
3、要求各设备厂家安排厂方代表及调试技术人员,并提前准备好调试方案
4、检查整个系统的构件、设备的安装是否符合设计要求
5、清扫、通风、防护设备及房间、水泵、水管、水池和水箱等,将一切杂物、灰尘、油污等冲刷干净
6、测量仪表应准备就绪,仪表和仪器经过检定,精度满足要求
7、进行试运转的一般条件均已完成,并经监理及甲方验收合格
(二)施工人员安排1、本工程因系统较为复杂,在人员设置上由项目经理主抓,协助厂方技术人员进行调试,并要求甲方派代表及今后的操作人员一同进行学习
2、为保证工程调试安全,我方配备有丰富调试经验及熟练施工人员30人,在项目经理统一指挥下进行系统操作及与设备厂家的配合
3、设备厂家提前进行设备安装验收,并在调试过程中配备相应的技术指导及监督员,配合系统调试

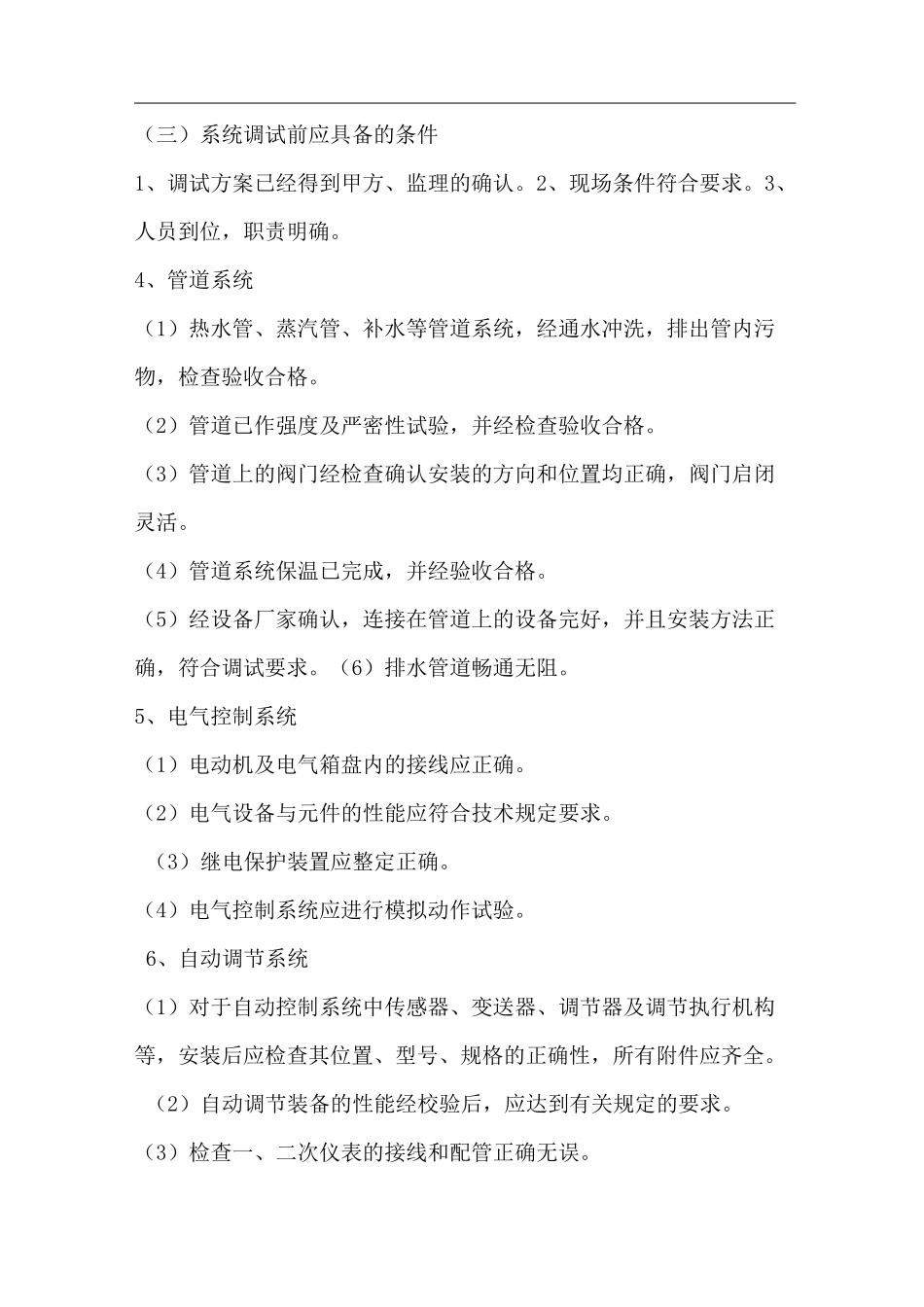

(三)系统调试前应具备的条件1、调试方案已经得到甲方、监理的确认
2、现场条件符合要求
3、人员到位,职责明确
4、管道系统(1)热水管、蒸汽管、补水等管道系统,经通水冲洗,排出管内污物,检查验收合格
(2)管道已作强度及严密性试验,并经检查验收合格
(3)管道上的阀门经检查确认安装的方向和位置均正确,阀门启闭灵活
(4)管道系统保温已完成,并经验收合格
(5)经设备厂家确认,连接在管道上的设备完好,并且安装方法正确,符合调试要求
(6)排水管道畅通无阻
5、电气控制系统(1)电动机及电气箱盘内的接线应正确
(2)电气设备与元件的性能应符合技术规定要求
(3)继电保护装置应整定正确
(4)电气控制系统应进行模拟动作试验

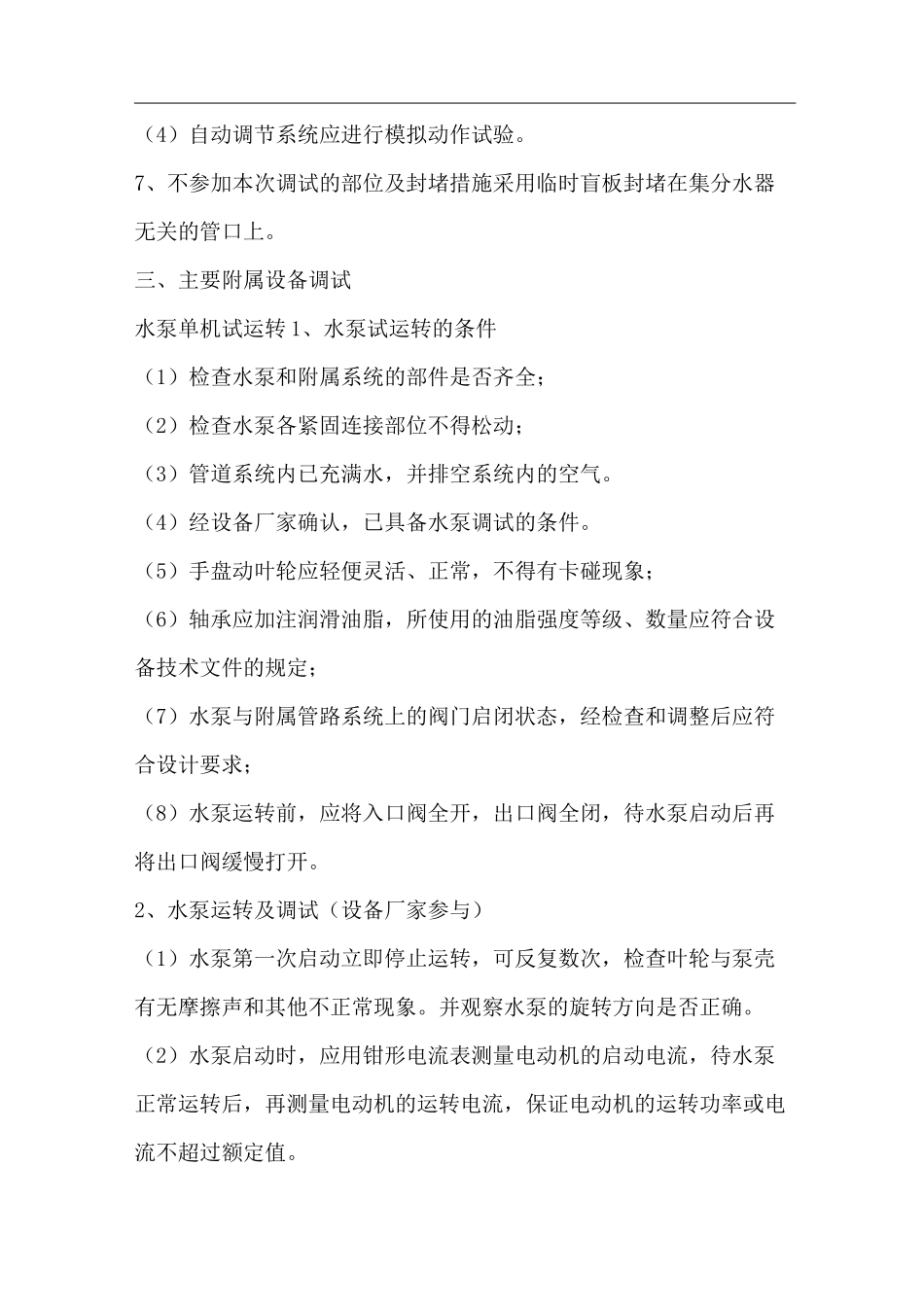

6、自动调节系统(1)对于自动控制系统中传感器、变送器、调节器及调节执行机构等,安装后应检
