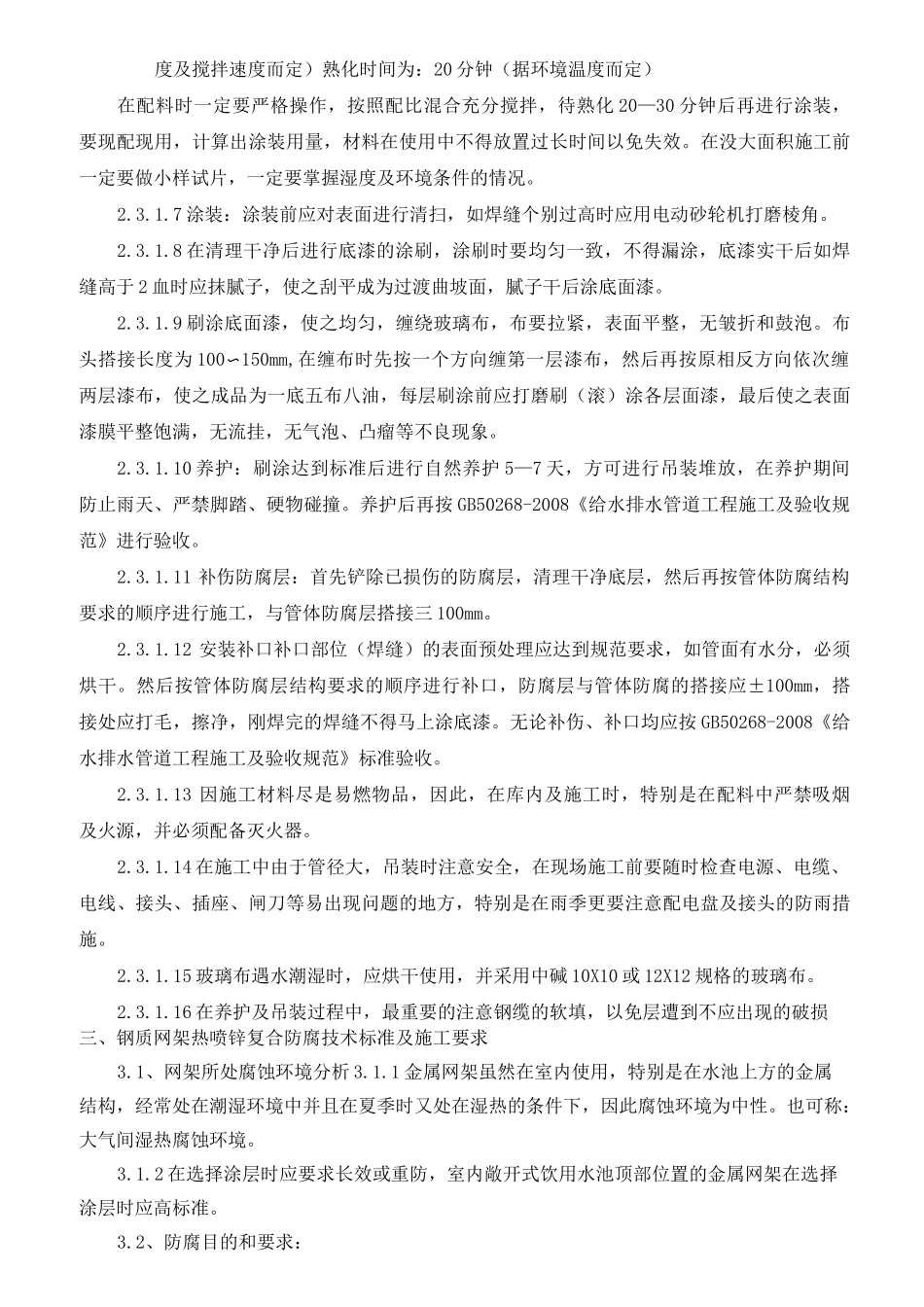

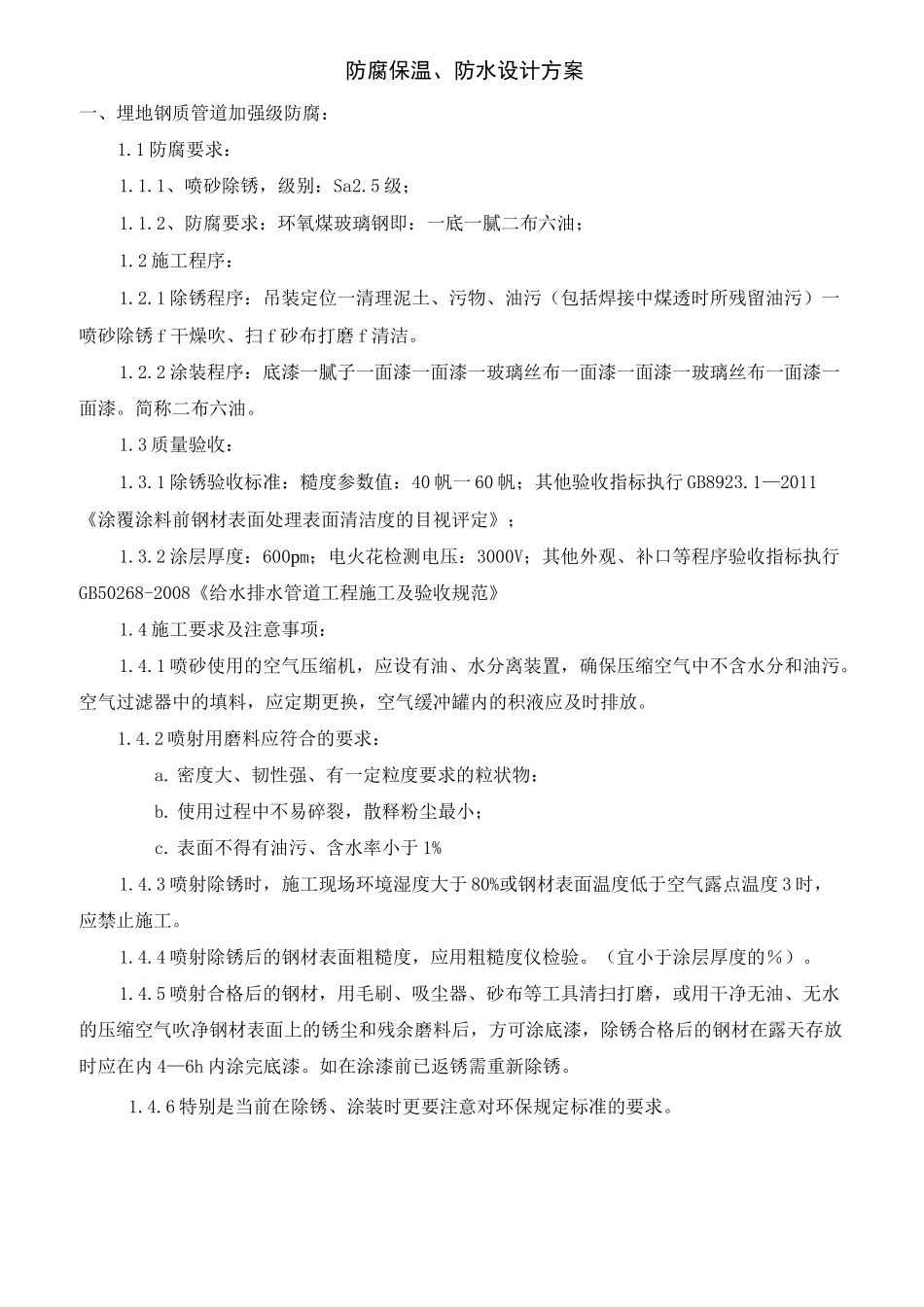

防腐保温、防水设计方案一、埋地钢质管道加强级防腐:1
1防腐要求:1
1、喷砂除锈,级别:Sa2
2、防腐要求:环氧煤玻璃钢即:一底一腻二布六油;1
2施工程序:1
1除锈程序:吊装定位一清理泥土、污物、油污(包括焊接中煤透时所残留油污)一喷砂除锈f干燥吹、扫f砂布打磨f清洁
2涂装程序:底漆一腻子一面漆一面漆一玻璃丝布一面漆一面漆一玻璃丝布一面漆一面漆
简称二布六油
3质量验收:1
1除锈验收标准:糙度参数值:40帆一60帆;其他验收指标执行GB8923
1—2011《涂覆涂料前钢材表面处理表面清洁度的目视评定》;1
2涂层厚度:600pm;电火花检测电压:3000V;其他外观、补口等程序验收指标执行GB50268-2008《给水排水管道工程施工及验收规范》1
4施工要求及注意事项:1
1喷砂使用的空气压缩机,应设有油、水分离装置,确保压缩空气中不含水分和油污
空气过滤器中的填料,应定期更换,空气缓冲罐内的积液应及时排放
2喷射用磨料应符合的要求:a
密度大、韧性强、有一定粒度要求的粒状物:b
使用过程中不易碎裂,散释粉尘最小;c
表面不得有油污、含水率小于1%1
3喷射除锈时,施工现场环境湿度大于80%或钢材表面温度低于空气露点温度3时,应禁止施工
4喷射除锈后的钢材表面粗糙度,应用粗糙度仪检验
(宜小于涂层厚度的%)
5喷射合格后的钢材,用毛刷、吸尘器、砂布等工具清扫打磨,或用干净无油、无水的压缩空气吹净钢材表面上的锈尘和残余磨料后,方可涂底漆,除锈合格后的钢材在露天存放时应在内4—6h内涂完底漆
如在涂漆前已返锈需重新除锈
6特别是当前在除锈、涂装时更要注意对环保规定标准的要求
二、钢管穿越铁路、公路的顶管防腐(钢管顶管专用环氧树脂玻璃钢特级外防腐要求)由于对道路、河道穿越钢管的特殊环
