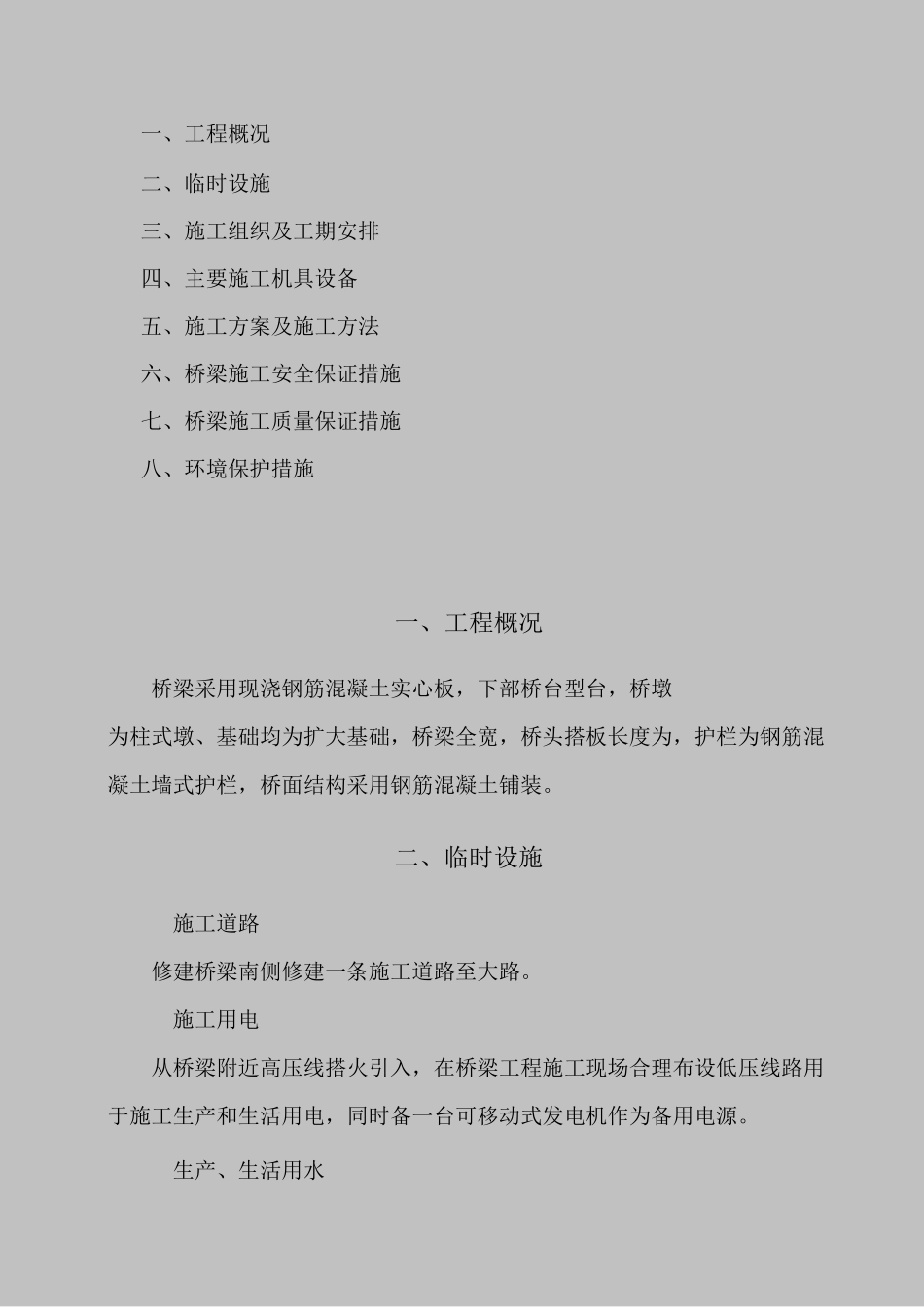

一、工程概况二、临时设施三、施工组织及工期安排四、主要施工机具设备五、施工方案及施工方法六、桥梁施工安全保证措施七、桥梁施工质量保证措施八、环境保护措施一、工程概况桥梁采用现浇钢筋混凝土实心板,下部桥台型台,桥墩为柱式墩、基础均为扩大基础,桥梁全宽,桥头搭板长度为,护栏为钢筋混凝土墙式护栏,桥面结构采用钢筋混凝土铺装
二、临时设施施工道路修建桥梁南侧修建一条施工道路至大路
施工用电从桥梁附近高压线搭火引入,在桥梁工程施工现场合理布设低压线路用于施工生产和生活用电,同时备一台可移动式发电机作为备用电源

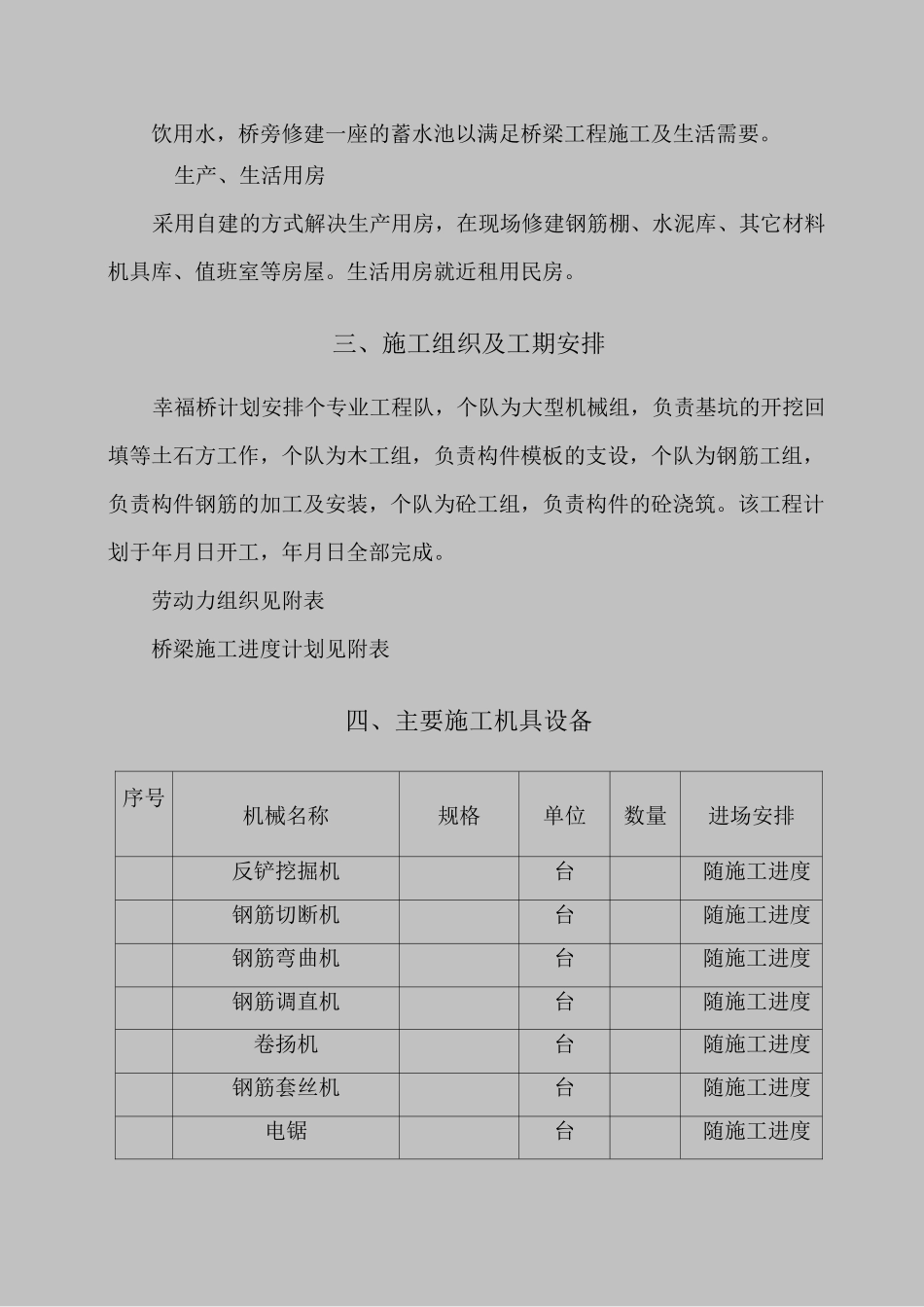

生产、生活用水饮用水,桥旁修建一座的蓄水池以满足桥梁工程施工及生活需要
生产、生活用房采用自建的方式解决生产用房,在现场修建钢筋棚、水泥库、其它材料机具库、值班室等房屋
生活用房就近租用民房
三、施工组织及工期安排幸福桥计划安排个专业工程队,个队为大型机械组,负责基坑的开挖回填等土石方工作,个队为木工组,负责构件模板的支设,个队为钢筋工组,负责构件钢筋的加工及安装,个队为砼工组,负责构件的砼浇筑
该工程计划于年月日开工,年月日全部完成

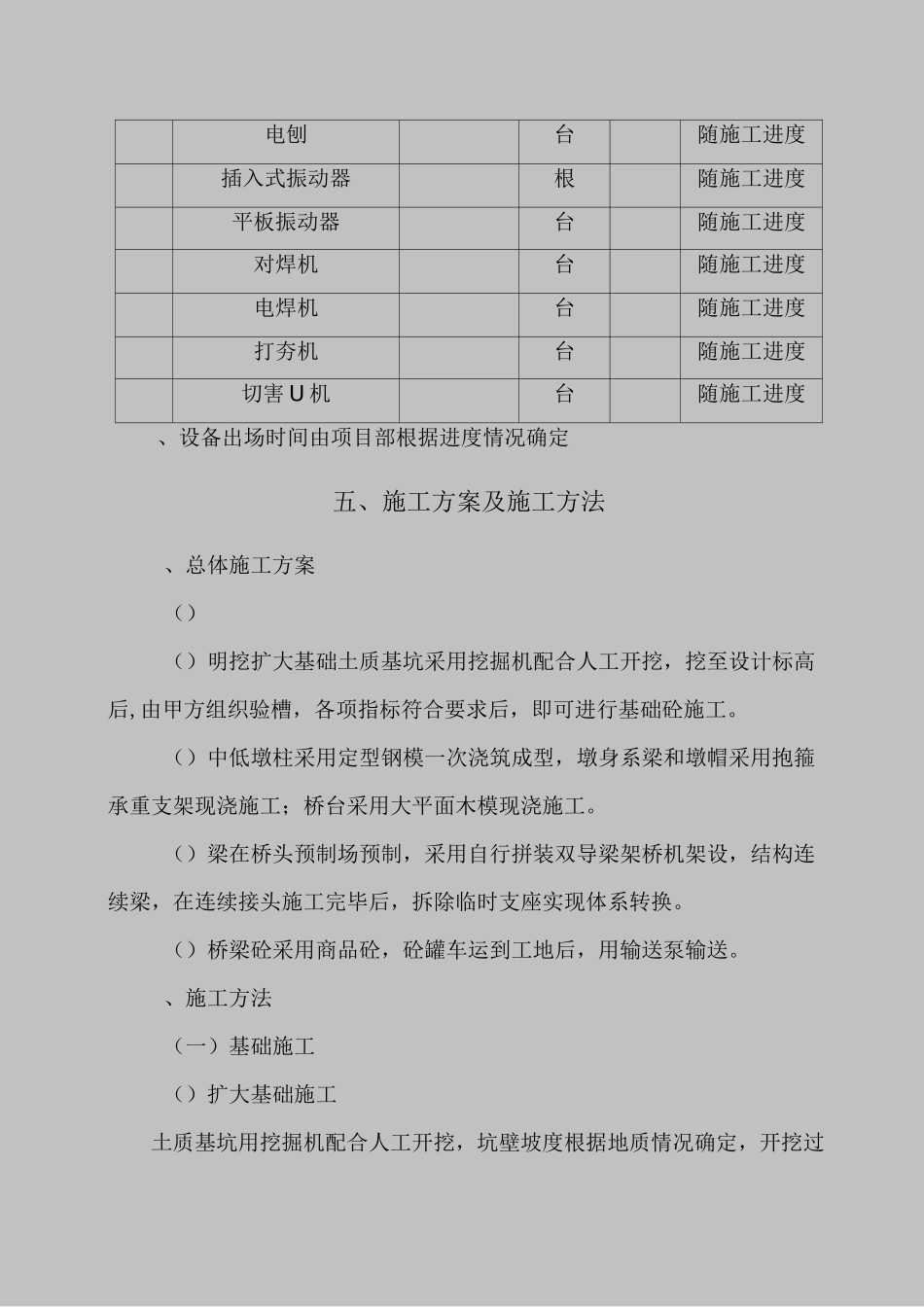

劳动力组织见附表桥梁施工进度计划见附表四、主要施工机具设备序号机械名称规格单位数量进场安排反铲挖掘机台随施工进度钢筋切断机台随施工进度钢筋弯曲机台随施工进度钢筋调直机台随施工进度卷扬机台随施工进度钢筋套丝机台随施工进度电锯台随施工进度电刨台随施工进度插入式振动器根随施工进度平板振动器台随施工进度对焊机台随施工进度电焊机台随施工进度打夯机台随施工进度切害U机台随施工进度、设备出场时间由项目部根据进度情况确定五、施工方案及施工方法、总体施工方案()()明挖扩大基础土质基坑采用挖掘机配合人工开挖,挖至设计标高后,由甲方组织验槽,各项指标符合要求后,即可进行基础砼施工
()中低墩柱采用定型钢模一次浇筑成型,墩身系梁和墩帽采用抱箍承重支架现浇施工;桥台采用
