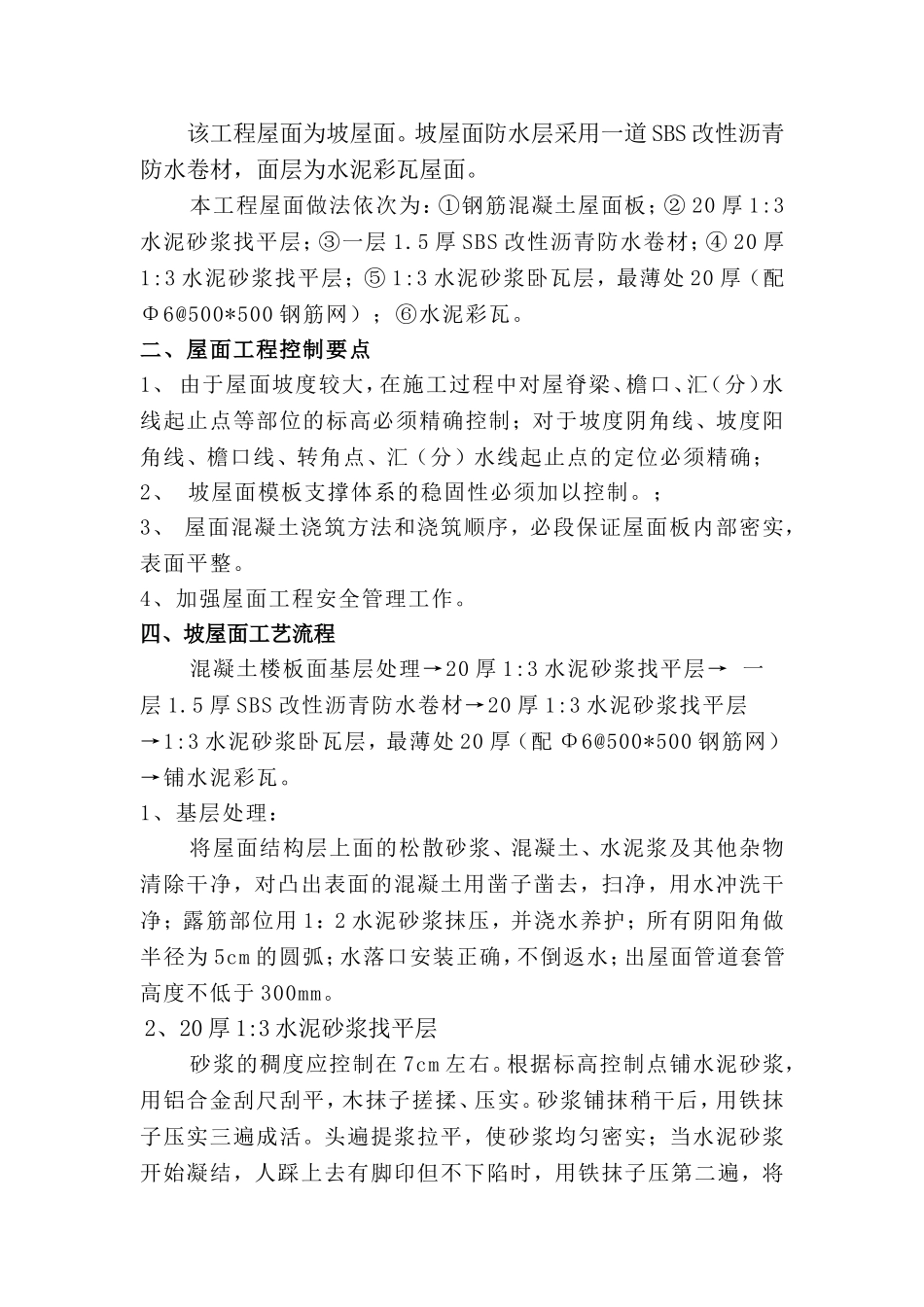

青岛御府项目一期坡屋面工程施工方案批准:审核:编制:一、工程概况该工程屋面为坡屋面
坡屋面防水层采用一道SBS改性沥青防水卷材,面层为水泥彩瓦屋面
本工程屋面做法依次为:①钢筋混凝土屋面板;②20厚1:3水泥砂浆找平层;③一层1
5厚SBS改性沥青防水卷材;④20厚1:3水泥砂浆找平层;⑤1:3水泥砂浆卧瓦层,最薄处20厚(配Φ6@500*500钢筋网);⑥水泥彩瓦
二、屋面工程控制要点1、由于屋面坡度较大,在施工过程中对屋脊梁、檐口、汇(分)水线起止点等部位的标高必须精确控制;对于坡度阴角线、坡度阳角线、檐口线、转角点、汇(分)水线起止点的定位必须精确;2、坡屋面模板支撑体系的稳固性必须加以控制
;3、屋面混凝土浇筑方法和浇筑顺序,必段保证屋面板内部密实,表面平整
4、加强屋面工程安全管理工作
四、坡屋面工艺流程混凝土楼板面基层处理→20厚1:3水泥砂浆找平层→一层1
5厚SBS改性沥青防水卷材→20厚1:3水泥砂浆找平层→1:3水泥砂浆卧瓦层,最薄处20厚(配Φ6@500*500钢筋网)→铺水泥彩瓦
1、基层处理:将屋面结构层上面的松散砂浆、混凝土、水泥浆及其他杂物清除干净,对凸出表面的混凝土用凿子凿去,扫净,用水冲洗干净;露筋部位用1:2水泥砂浆抹压,并浇水养护;所有阴阳角做半径为5cm的圆弧;水落口安装正确,不倒返水;出屋面管道套管高度不低于300mm

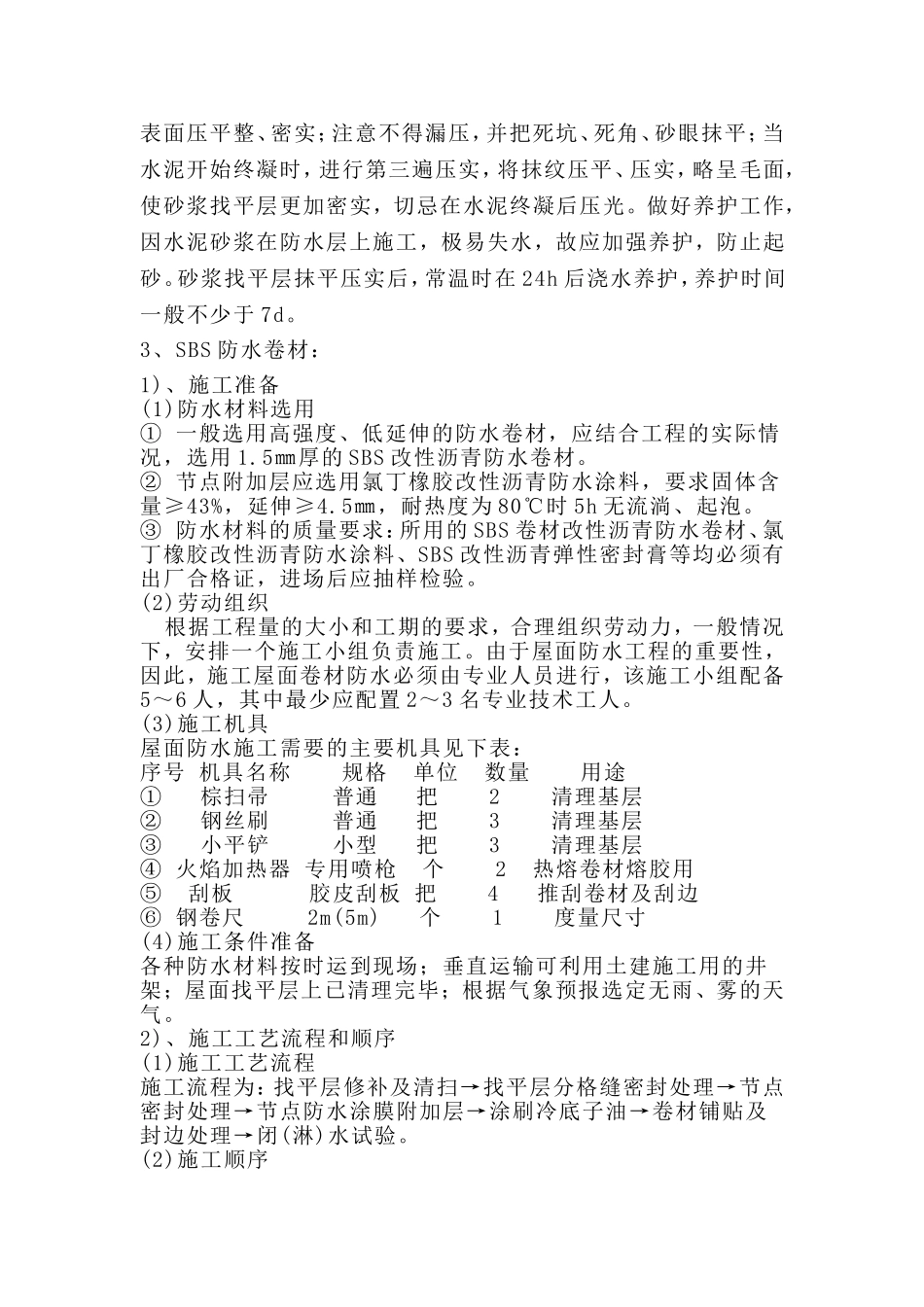

2、20厚1:3水泥砂浆找平层砂浆的稠度应控制在7cm左右
根据标高控制点铺水泥砂浆,用铝合金刮尺刮平,木抹子搓揉、压实
砂浆铺抹稍干后,用铁抹子压实三遍成活
头遍提浆拉平,使砂浆均匀密实;当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,将表面压平整、密实;注意不得漏压,并把死坑、死角、砂眼抹平;当水泥开始终凝时,进行第三遍压实,将抹纹压平、压实,略呈毛面,使砂浆找平层更加密实,切忌在水泥终凝后压光
