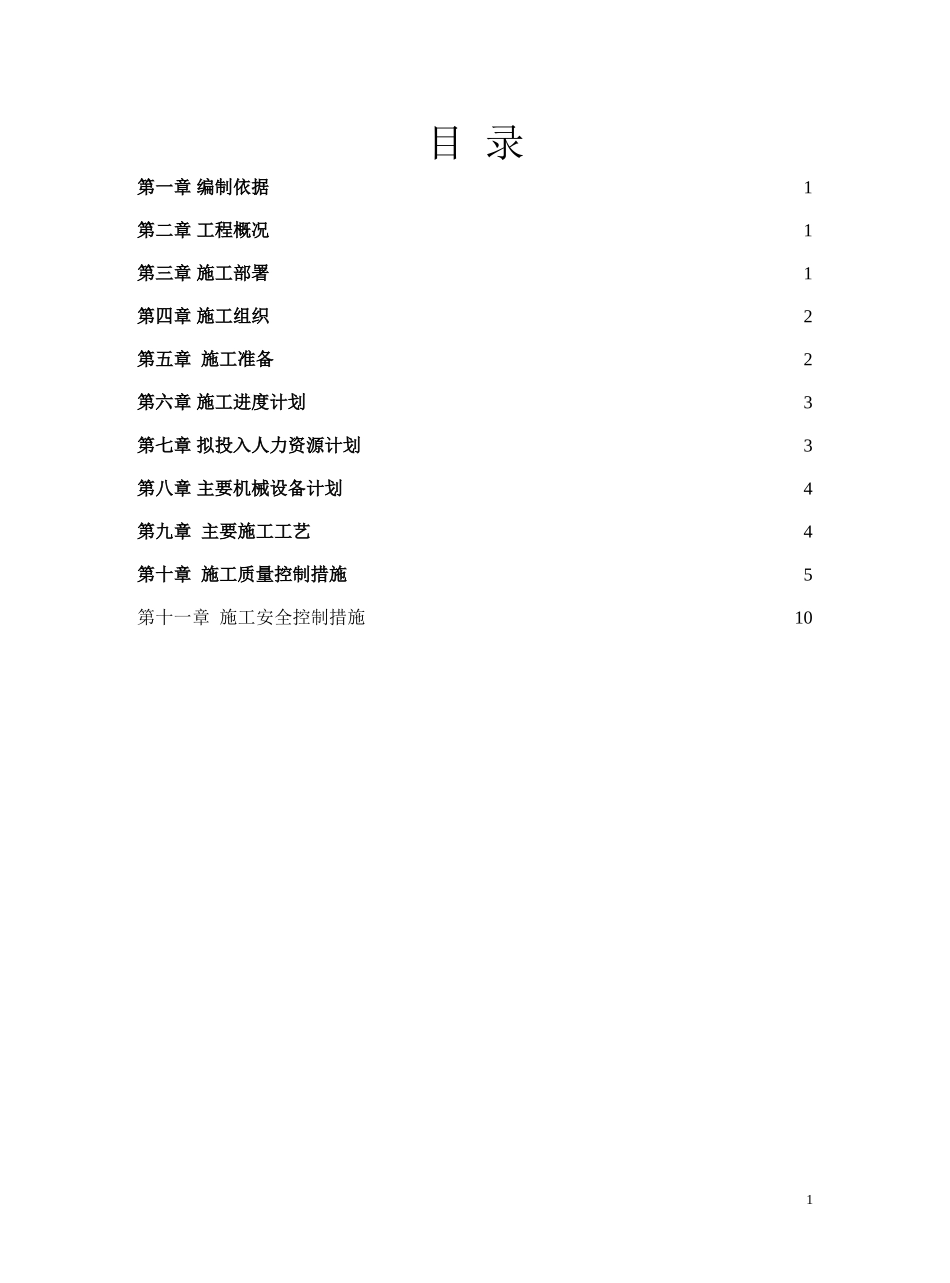

目录第一章编制依据1第二章工程概况1第三章施工部署1第四章施工组织2第五章施工准备2第六章施工进度计划3第七章拟投入人力资源计划3第八章主要机械设备计划4第九章主要施工工艺4第十章施工质量控制措施5第十一章施工安全控制措施101第一章编制依据根据2009年11月份,广西壮族自治区交通规划勘察设计研究院出的《来宾港宾港作业区二期工程码头水工工程施工设计图》的施工组织计划中的回填石碴要求“内摩擦角大于36°,采用重型碾压设备分层压实,地基回弹模量大于35MPa,须在砼挡墙砼达到85%设计强度后方可进行回填
《水运工程施工技术规范》中规定,墙后回填压实度应符合设计要求
现行的施工及质量验收规范

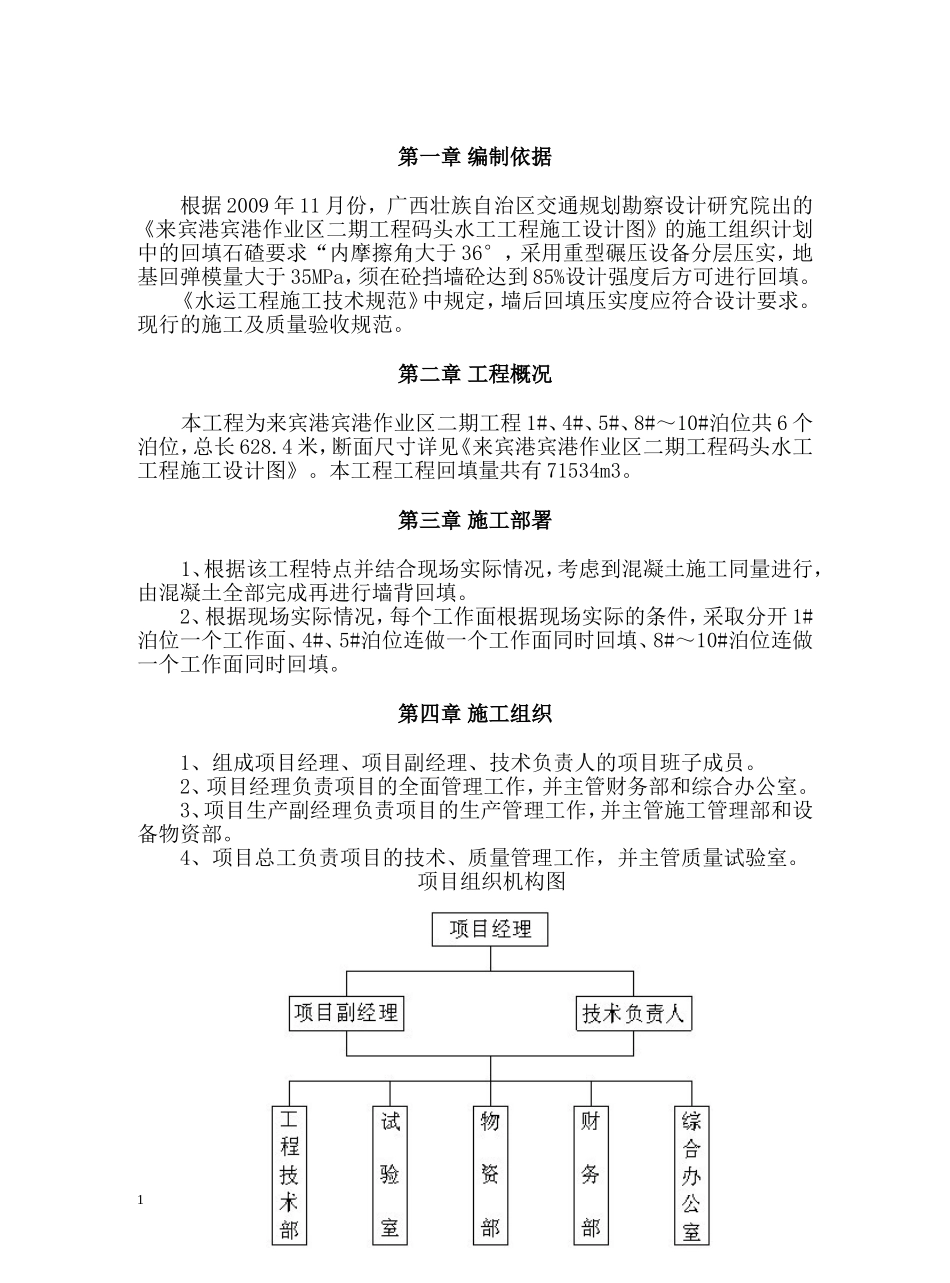

第二章工程概况本工程为来宾港宾港作业区二期工程1#、4#、5#、8#~10#泊位共6个泊位,总长628
4米,断面尺寸详见《来宾港宾港作业区二期工程码头水工工程施工设计图》
本工程工程回填量共有71534m3
第三章施工部署1、根据该工程特点并结合现场实际情况,考虑到混凝土施工同量进行,由混凝土全部完成再进行墙背回填
2、根据现场实际情况,每个工作面根据现场实际的条件,采取分开1#泊位一个工作面、4#、5#泊位连做一个工作面同时回填、8#~10#泊位连做一个工作面同时回填
第四章施工组织1、组成项目经理、项目副经理、技术负责人的项目班子成员
2、项目经理负责项目的全面管理工作,并主管财务部和综合办公室
3、项目生产副经理负责项目的生产管理工作,并主管施工管理部和设备物资部
4、项目总工负责项目的技术、质量管理工作,并主管质量试验室
项目组织机构图1第五章施工准备5
1人员准备1)抽调具有丰富经验管理人员和施工班组,组织合理的施工机具
2)制定相应确保工期、质量、安全、环保、文明施工等管理措施,明确分工,落实责任
3)做好进场队伍的安全和技术交底,熟悉与本工程有关的各项技术指标
