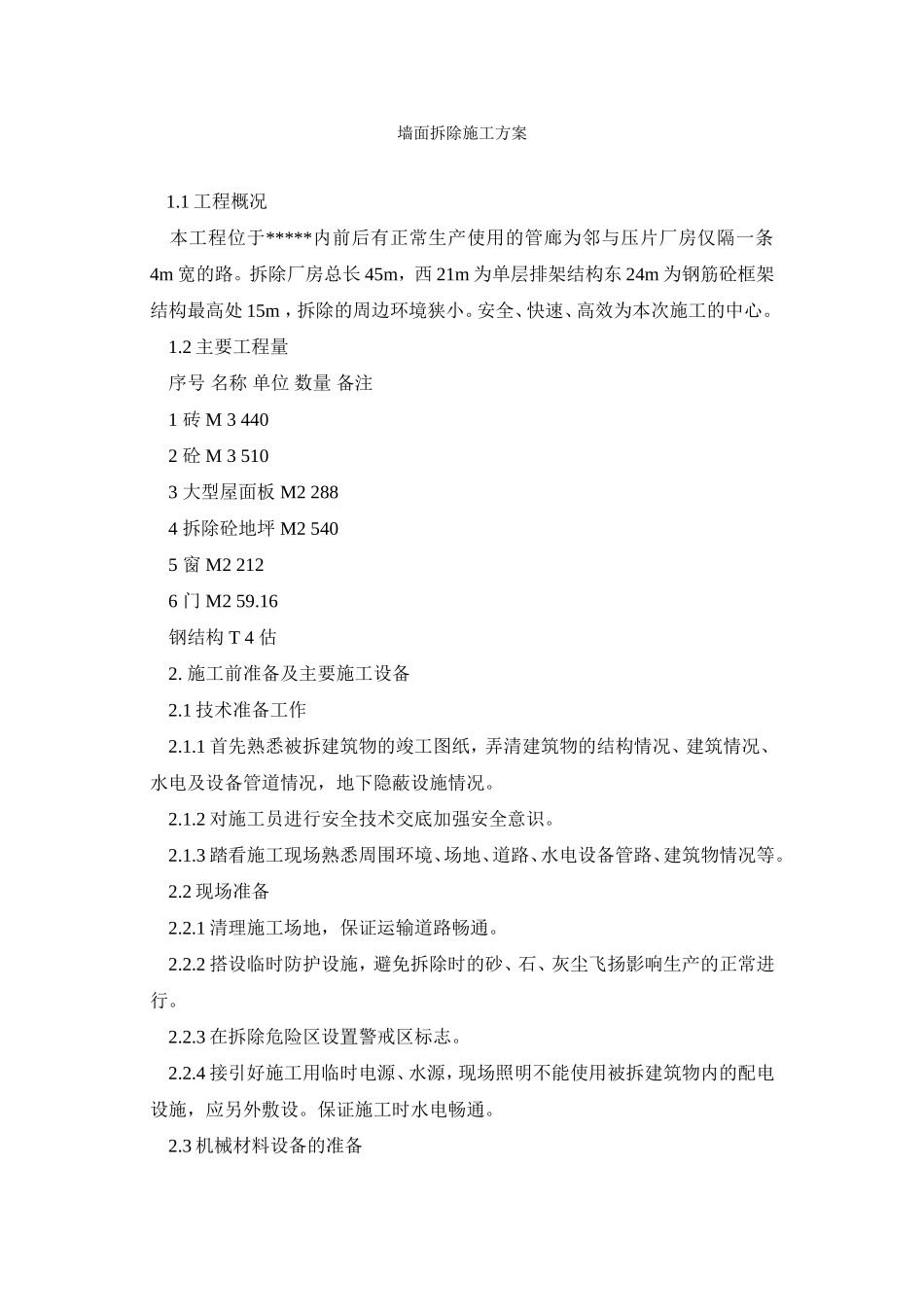

墙面拆除施工方案1
1工程概况本工程位于*****内前后有正常生产使用的管廊为邻与压片厂房仅隔一条4m宽的路
拆除厂房总长45m,西21m为单层排架结构东24m为钢筋砼框架结构最高处15m,拆除的周边环境狭小
安全、快速、高效为本次施工的中心
2主要工程量序号名称单位数量备注1砖M34402砼M35103大型屋面板M22884拆除砼地坪M25405窗M22126门M259
16钢结构T4估2
施工前准备及主要施工设备2
1技术准备工作2
1首先熟悉被拆建筑物的竣工图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况
2对施工员进行安全技术交底加强安全意识
3踏看施工现场熟悉周围环境、场地、道路、水电设备管路、建筑物情况等
2现场准备2
1清理施工场地,保证运输道路畅通
2搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行
3在拆除危险区设置警戒区标志
4接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设
保证施工时水电畅通

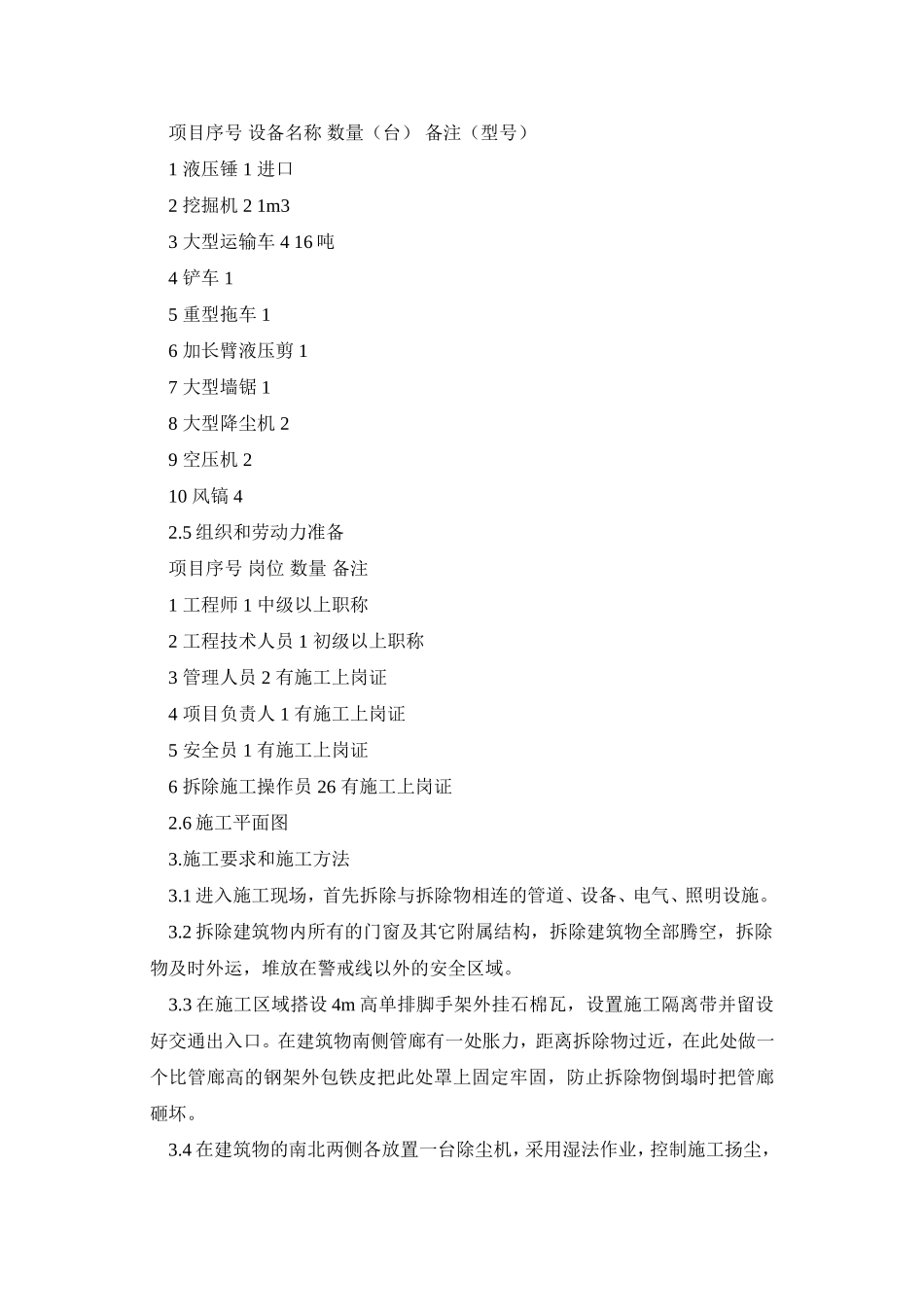

3机械材料设备的准备项目序号设备名称数量(台)备注(型号)1液压锤1进口2挖掘机21m33大型运输车416吨4铲车15重型拖车16加长臂液压剪17大型墙锯18大型降尘机29空压机210风镐42
5组织和劳动力准备项目序号岗位数量备注1工程师1中级以上职称2工程技术人员1初级以上职称3管理人员2有施工上岗证4项目负责人1有施工上岗证5安全员1有施工上岗证6拆除施工操作员26有施工上岗证2
6施工平面图3
施工要求和施工方法3
1进入施工现场,首先拆除与拆除物相连的管道、设备、电气、照明设施
2拆除建筑物内所有的门窗及其它附属结构,拆除建筑物全部腾空,拆除物及时外运,堆放在警戒线以外的安全区域
3在施工区域搭设4m高单排脚手架外
