一、工程概况本工程为“*******项目(长安线85#-95#)”,工程编号:JT13-03A066
本工程起点1点位于****路口西北角95#检查室,终点12点位于****路口东北角85#检查室,现状管线的管径DN600
本标段(二标)范围为1点-6点固定支架以东2米,管线总长为534米
本工程改造将原管沟内的DN500管道拆除后更换DN600管道
本工程在2点西侧方砖步道上开挖一处工作坑,原管线为地沟敷设
二、编制依据1、《混凝土结构设计规范》(GB50010—2002);2、《建筑现场临时用电安全技术规程》(JGJ46—88);3、《建筑机械使用安全技术规程》(JGJ33—86)

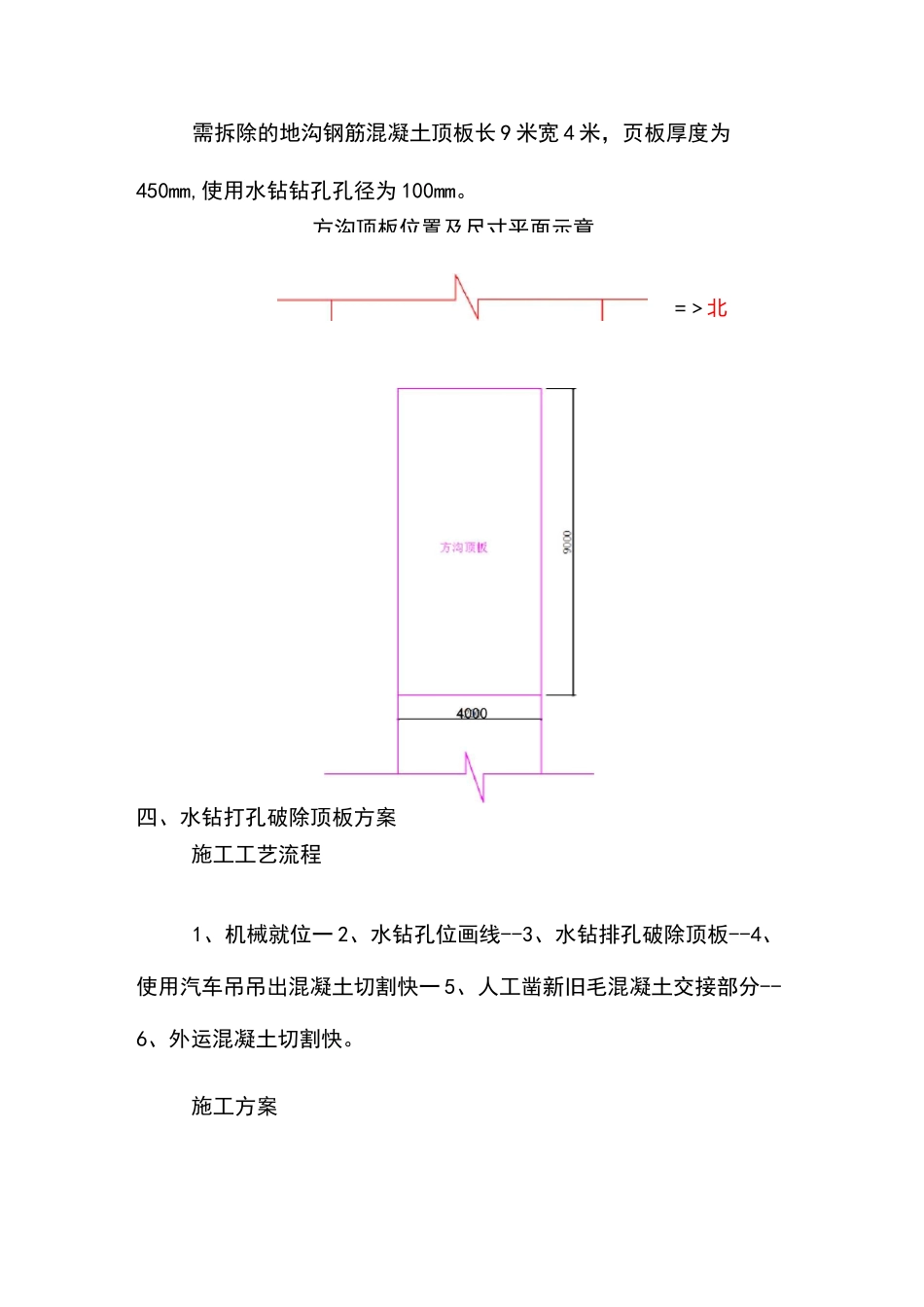

三、破除方沟顶板现场情况简述经现场调查发现开挖工作坑处的现状地沟顶板非预制钢筋混凝土盖板而是现浇钢筋混凝土顶板,地沟顶板需破除,为了确保地沟内电缆等设施的安全,降低噪音及扬尘,确保安全文明施工,经各方一致认可本工程的地沟顶板的破除采取水钻打孔分段切割的施工方=>北需拆除的地沟钢筋混凝土顶板长9米宽4米,页板厚度为450mm,使用水钻钻孔孔径为100mm
四、水钻打孔破除顶板方案施工工艺流程1、机械就位一2、水钻孔位画线--3、水钻排孔破除顶板--4、使用汽车吊吊出混凝土切割快一5、人工凿新旧毛混凝土交接部分--6、外运混凝土切割快

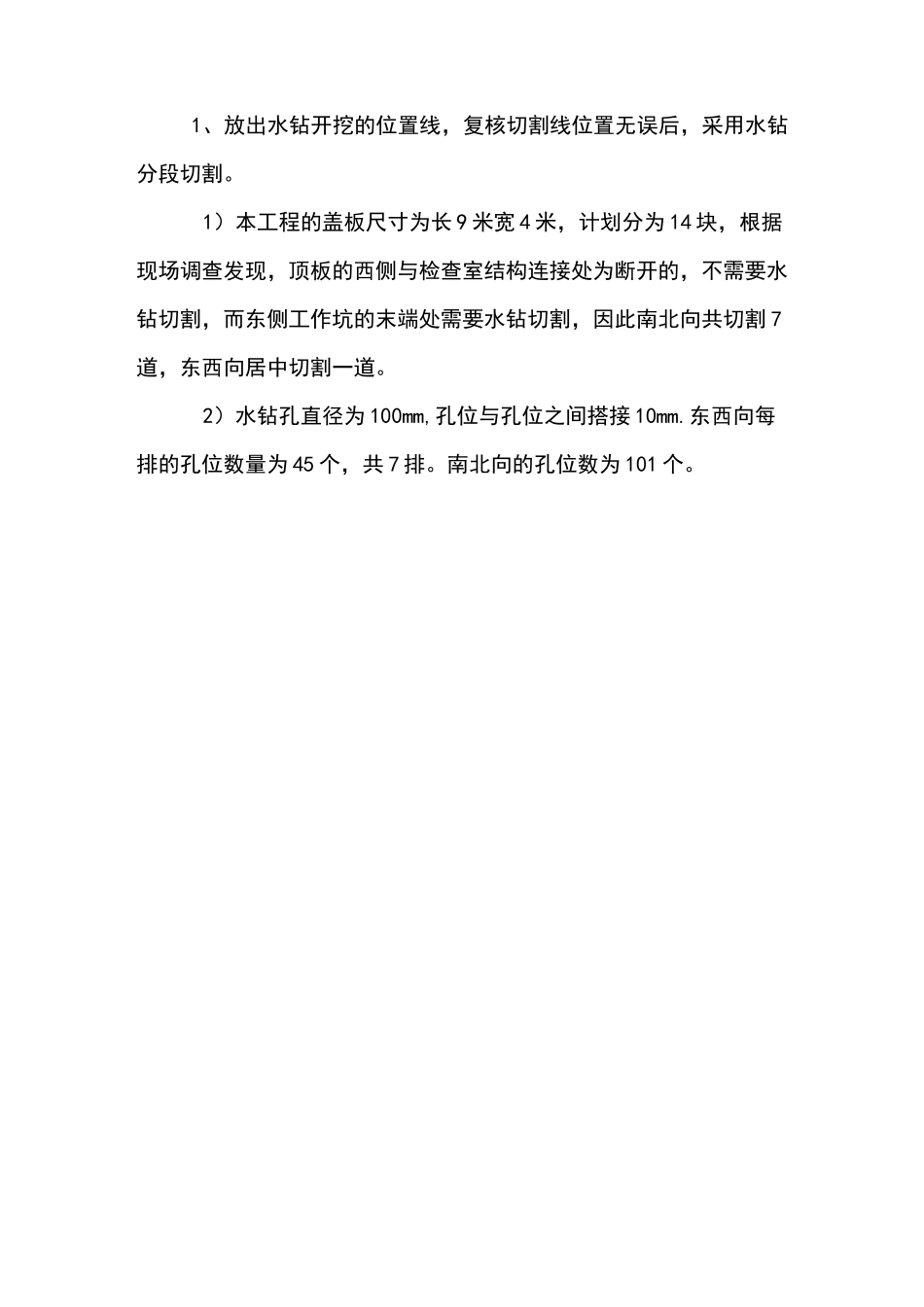

施工方案方沟顶板位置及尺寸平面示意1、放出水钻开挖的位置线,复核切割线位置无误后,采用水钻分段切割
1)本工程的盖板尺寸为长9米宽4米,计划分为14块,根据现场调查发现,顶板的西侧与检查室结构连接处为断开的,不需要水钻切割,而东侧工作坑的末端处需要水钻切割,因此南北向共切割7道,东西向居中切割一道
2)水钻孔直径为100mm,孔位与孔位之间搭接10mm
东西向每排的孔位数量为45个,共7排
南北向的孔位数为101个
水钻破除顶板孔位布置平面示意图400现场照片2、
