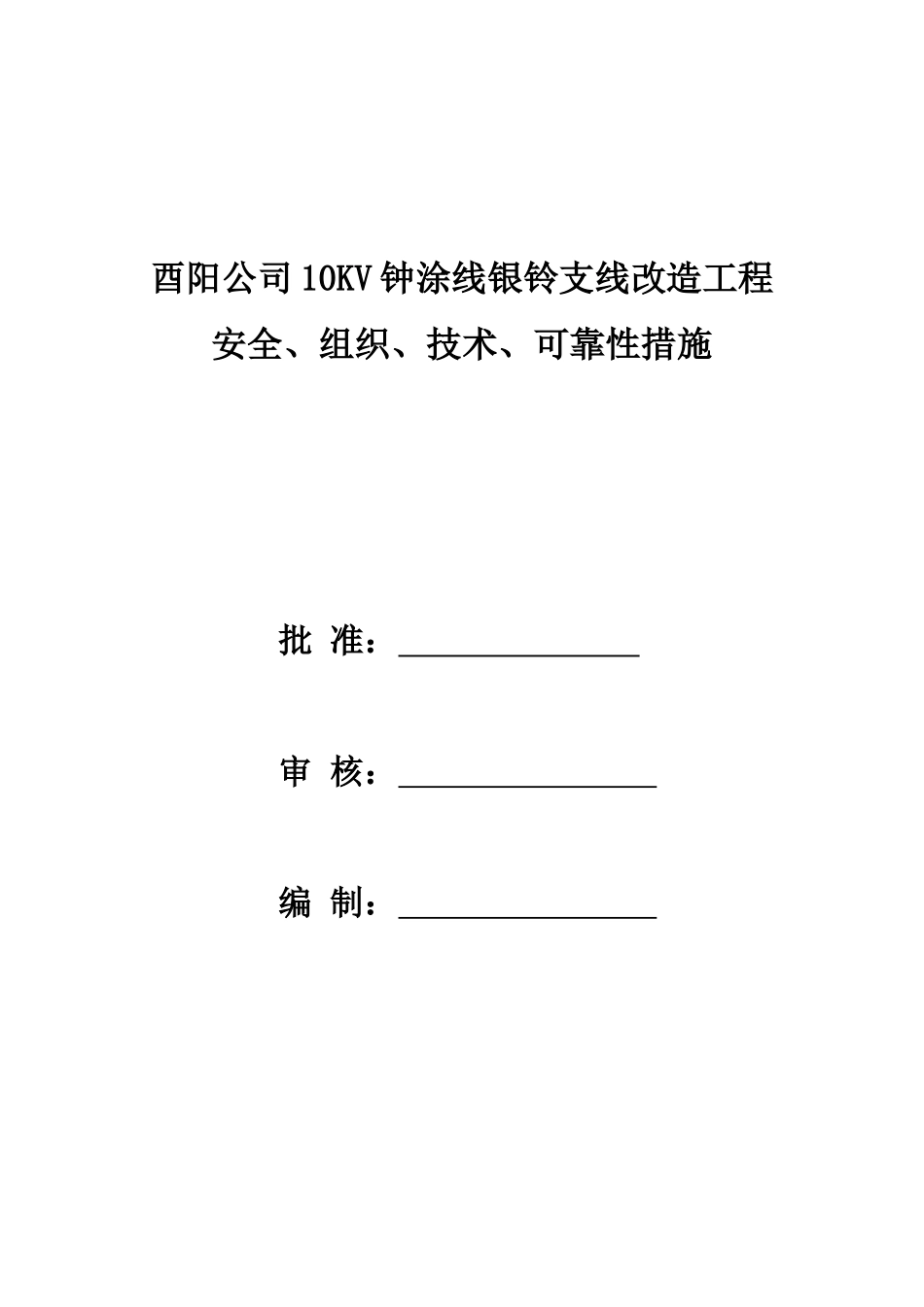

酉阳公司10KV钟涂线银铃支线改造工程安全、组织、技术、可靠性措施批准:审核:编制:施工单位:重庆市酉阳县光达电气有限责任公司日期:二〇一二年八月一、编制依据本方案根据项目内容,施工负责人组织有关人员现场查勘后结合实情况编制
一、工程概况:1
架空线路LGJ-70\8—8
832km;2
组立杆塔107基,其中:耐张杆36基,直线单杆71基
拉线制作GJ-70型钢绞线93根
三、工程前期准备情况本工程工期为:2012年08月10日至2013年06月10日
完成现场查勘工作
完成设备、材料组织与调拨工作,所用材料都已在现场准备就位
完成开工前各项准备工作,对所有作业人员组织学习了《安规》和现场危险点分析
完成各项事务联系工作,如合同、安全协议的签订,完成工作负责人电话联系卡等

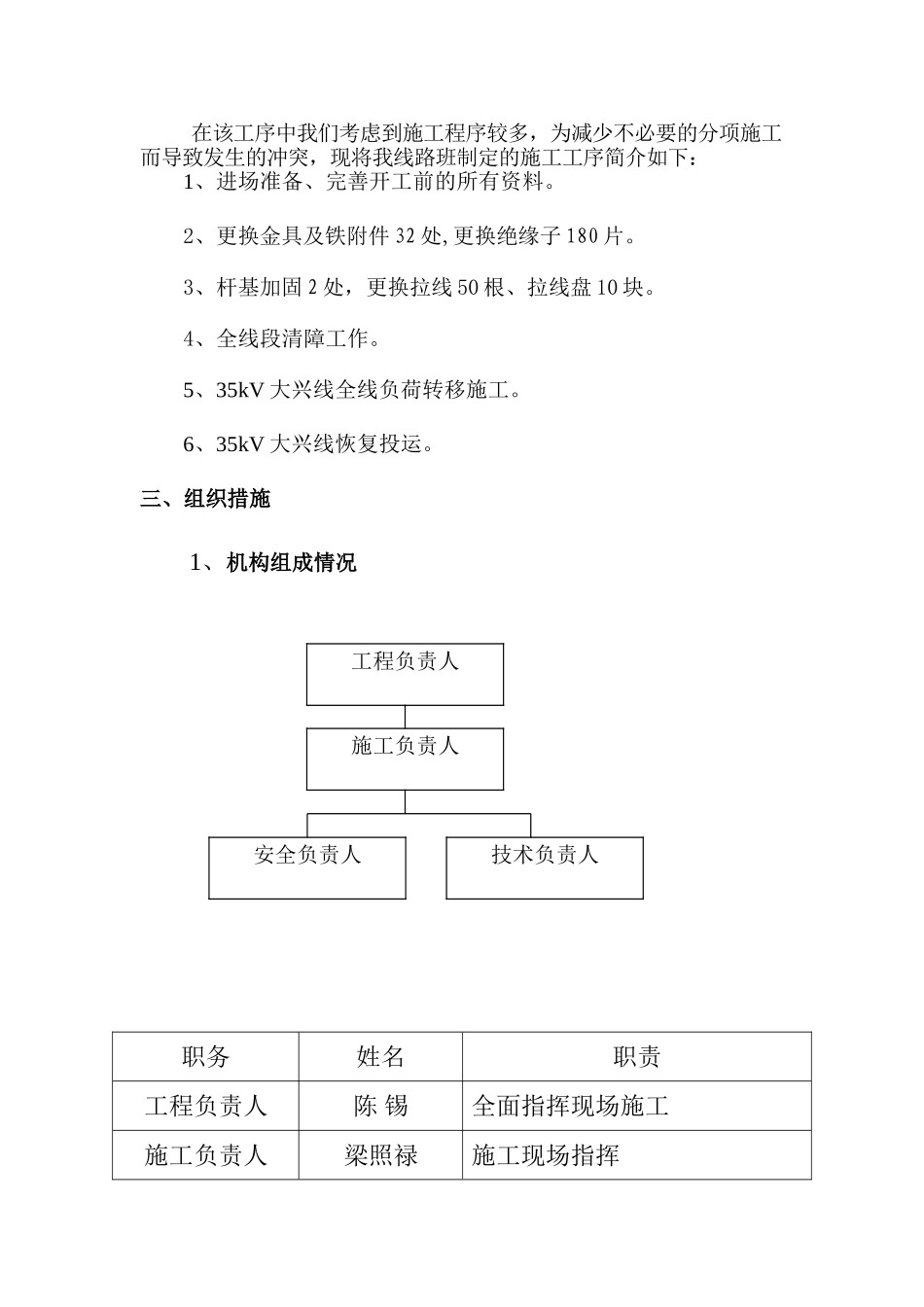

在该工序中我们考虑到施工程序较多,为减少不必要的分项施工而导致发生的冲突,现将我线路班制定的施工工序简介如下:1、进场准备、完善开工前的所有资料
2、更换金具及铁附件32处,更换绝缘子180片
3、杆基加固2处,更换拉线50根、拉线盘10块
4、全线段清障工作
5、35kV大兴线全线负荷转移施工
6、35kV大兴线恢复投运
三、组织措施1、机构组成情况职务姓名职责工程负责人陈锡全面指挥现场施工施工负责人梁照禄施工现场指挥工程负责人施工负责人安全负责人技术负责人技术负责人梁照禄施工现场技术指导工作安全负责人梁志红参与现场安全指导和监督工作工程负责人:(1)监理工程的管理,认真贯彻执行国家的政策、法规、法令和国家电力公司关于送变电建设工程的有关文件规定
(2)贯彻执行本公司质量方针、安全生产方针,确保工程质量目标和安全目标的实现
(3)负责建立与工程质量管理、经营管理、安全管理、生产管理、技术管理其职责和权限
(4)组织制定和落实生产管理、经营管理、安全管理、生产管理、技术管理和文明施工管理
