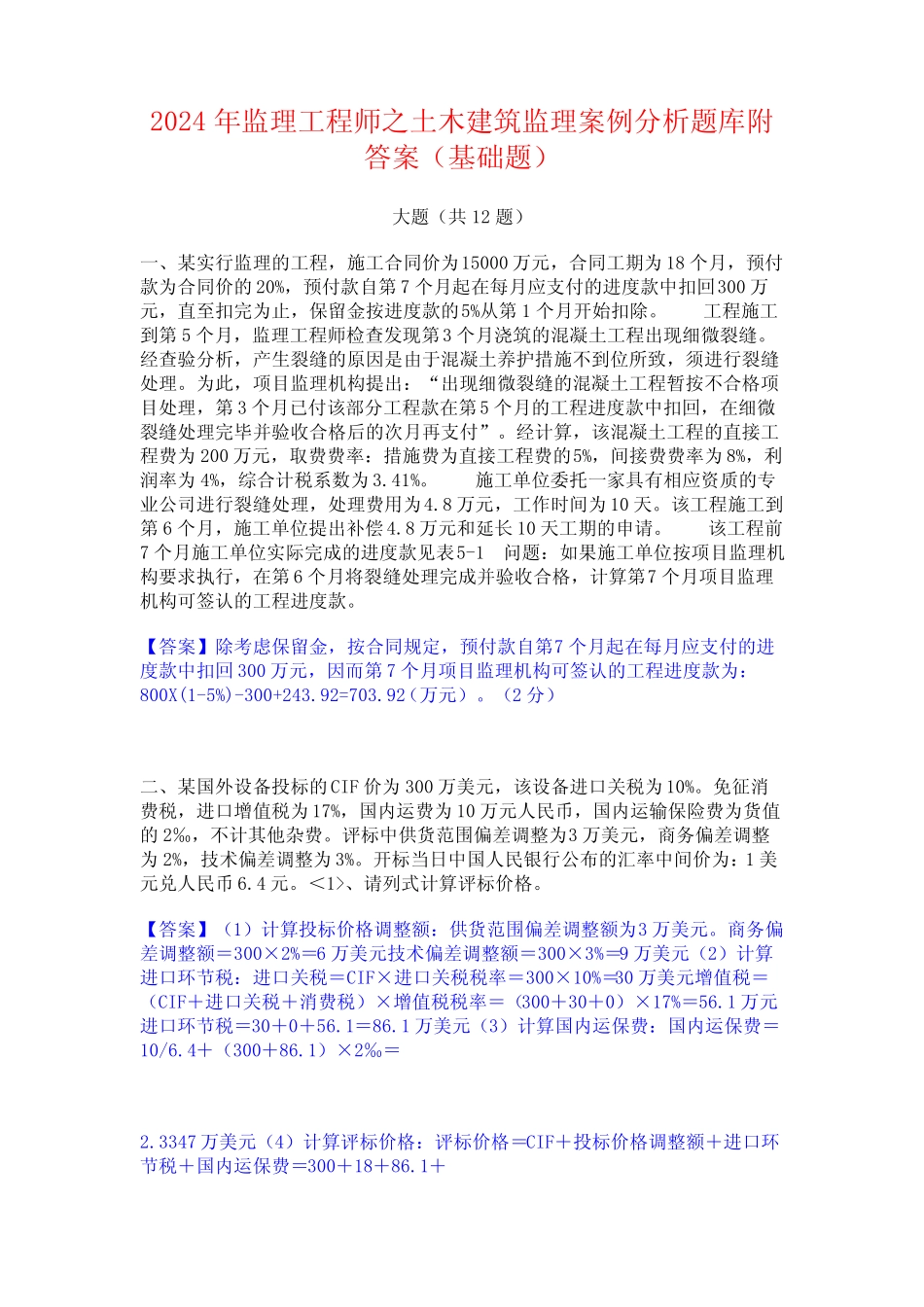

2024年监理工程师之土木建筑监理案例分析题库附答案(基础题)大题(共12题)一、某实行监理的工程,施工合同价为15000万元,合同工期为18个月,预付款为合同价的20%,预付款自第7个月起在每月应支付的进度款中扣回300万元,直至扣完为止,保留金按进度款的5%从第1个月开始扣除
工程施工到第5个月,监理工程师检查发现第3个月浇筑的混凝土工程出现细微裂缝
经查验分析,产生裂缝的原因是由于混凝土养护措施不到位所致,须进行裂缝处理
为此,项目监理机构提出:“出现细微裂缝的混凝土工程暂按不合格项目处理,第3个月已付该部分工程款在第5个月的工程进度款中扣回,在细微裂缝处理完毕并验收合格后的次月再支付”
经计算,该混凝土工程的直接工程费为200万元,取费费率:措施费为直接工程费的5%,间接费费率为8%,利润率为4%,综合计税系数为3
施工单位委托一家具有相应资质的专业公司进行裂缝处理,处理费用为4
8万元,工作时间为10天
该工程施工到第6个月,施工单位提出补偿4
8万元和延长10天工期的申请
该工程前7个月施工单位实际完成的进度款见表5-1问题:如果施工单位按项目监理机构要求执行,在第6个月将裂缝处理完成并验收合格,计算第7个月项目监理机构可签认的工程进度款
【答案】除考虑保留金,按合同规定,预付款自第7个月起在每月应支付的进度款中扣回300万元,因而第7个月项目监理机构可签认的工程进度款为:800X(1-5%)-300+243
92=703
92(万元)
(2分)二、某国外设备投标的CIF价为300万美元,该设备进口关税为10%
免征消费税,进口增值税为17%,国内运费为10万元人民币,国内运输保险费为货值的2‰,不计其他杂费
评标中供货范围偏差调整为3万美元,商务偏差调整为2%,技术偏差调整为3%
开标当日中国人民银行公布的汇率中间价为:1美元兑人民币6
