1预应力锚索张拉施工技术方案一、工程概况本合同段内K0+580-K0+720段左侧挖方边坡设计为预应力锚索格构体系,锚索采用6©jl5
2预应力锚索,框架梁采用3X3m
该段左侧路堑边坡地质比较复杂,情况主要为:左侧边坡上为山坡荒地,下伏地层为三叠系松子坎组(Tsz),岩性为灰白、浅紫光红色薄~中厚层泥质白云岩、为较硬岩,破碎岩体,边坡岩体类型为IV级
开挖后易发生滑动、碎落和小规模溜滑
为了保证边坡的稳定,需立即进行张力
二、施工依据1、《混凝土结构工程规范》GB50666--2011;2、依据交通部颁发的《公路工程质量检验评定标准》(JTGF80-2004)2004版;3、依据贵州省建筑工程勘察设计院《施工图设计文件》;4、《预应力筋用锚具、夹具和连接器》GB/T14370;5、现行国家标准《预应力混凝土用钢绞线》GB/T5224

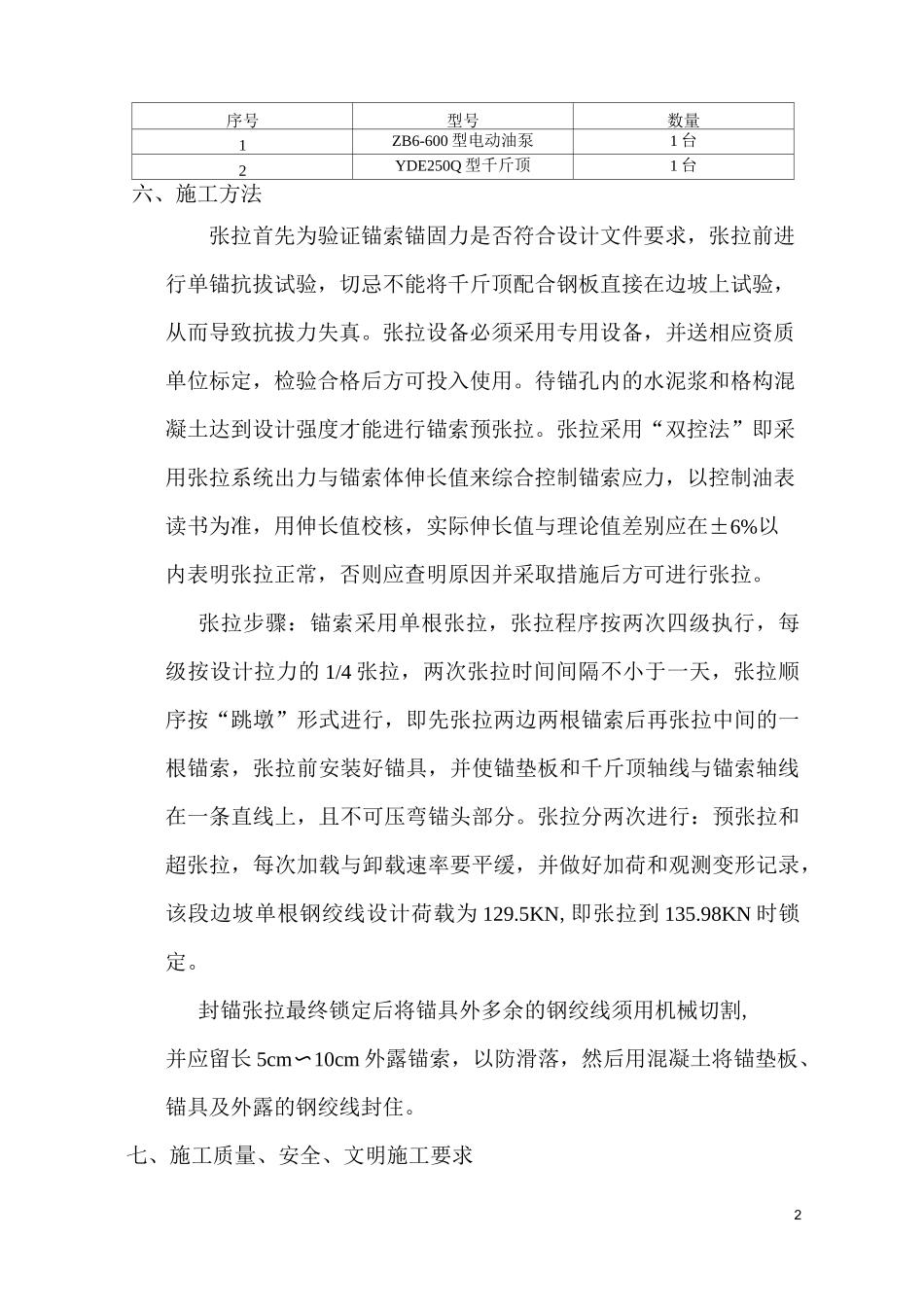

三、施工日期2012年4月15日~2013年5月25日四、人员配置技术员1名、技术工人2人、普工6人五、设备配置2序号型号数量1ZB6-600型电动油泵1台2YDE250Q型千斤顶1台六、施工方法张拉首先为验证锚索锚固力是否符合设计文件要求,张拉前进行单锚抗拔试验,切忌不能将千斤顶配合钢板直接在边坡上试验,从而导致抗拔力失真
张拉设备必须采用专用设备,并送相应资质单位标定,检验合格后方可投入使用
待锚孔内的水泥浆和格构混凝土达到设计强度才能进行锚索预张拉
张拉采用“双控法”即采用张拉系统出力与锚索体伸长值来综合控制锚索应力,以控制油表读书为准,用伸长值校核,实际伸长值与理论值差别应在±6%以内表明张拉正常,否则应查明原因并采取措施后方可进行张拉
张拉步骤:锚索采用单根张拉,张拉程序按两次四级执行,每级按设计拉力的1/4张拉,两次张拉时间间隔不小于一天,张拉顺序按“跳墩”形式进行,即先张拉两边两根锚索后再张拉中间的一根锚索,张拉前安装好锚具,并
