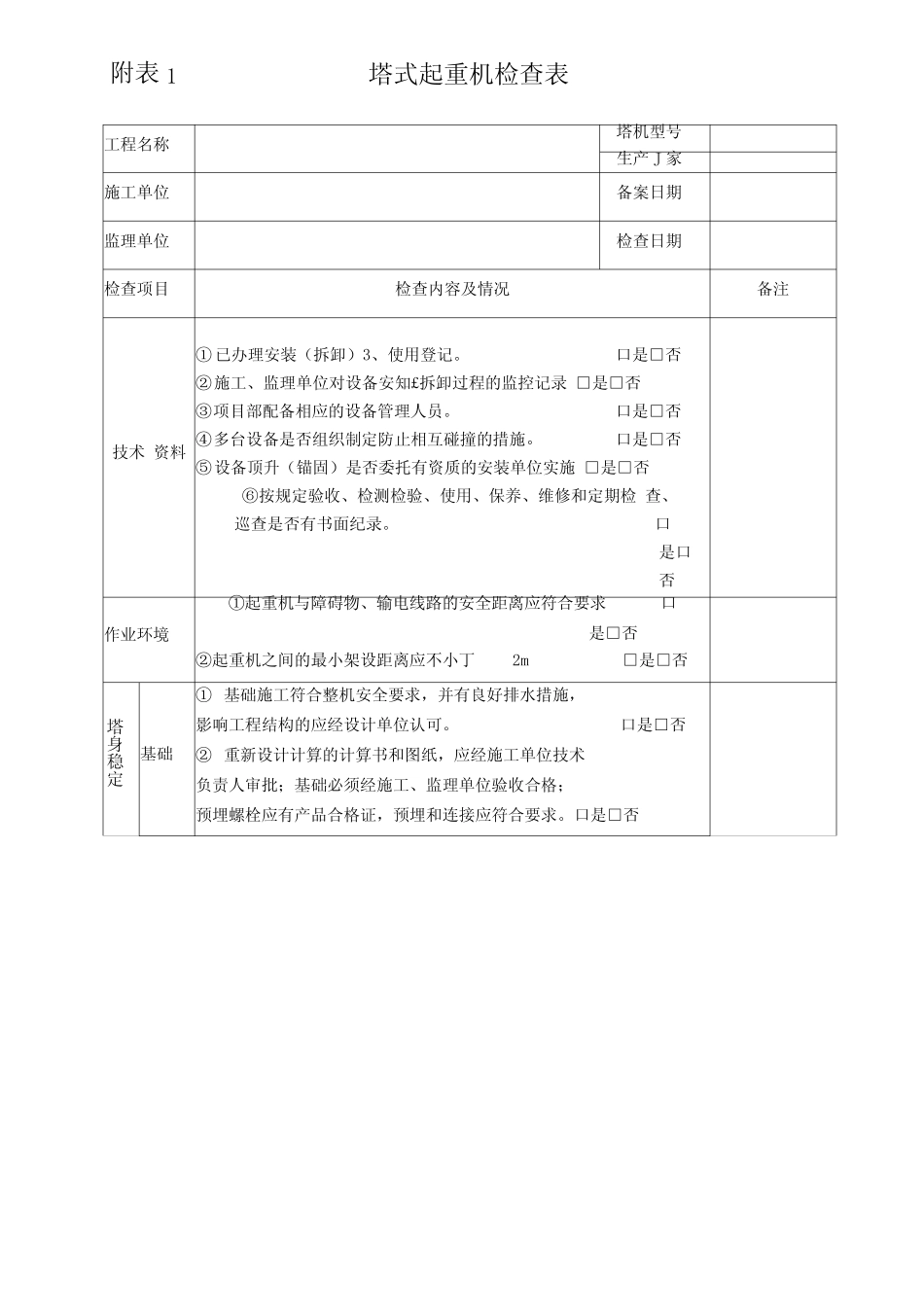

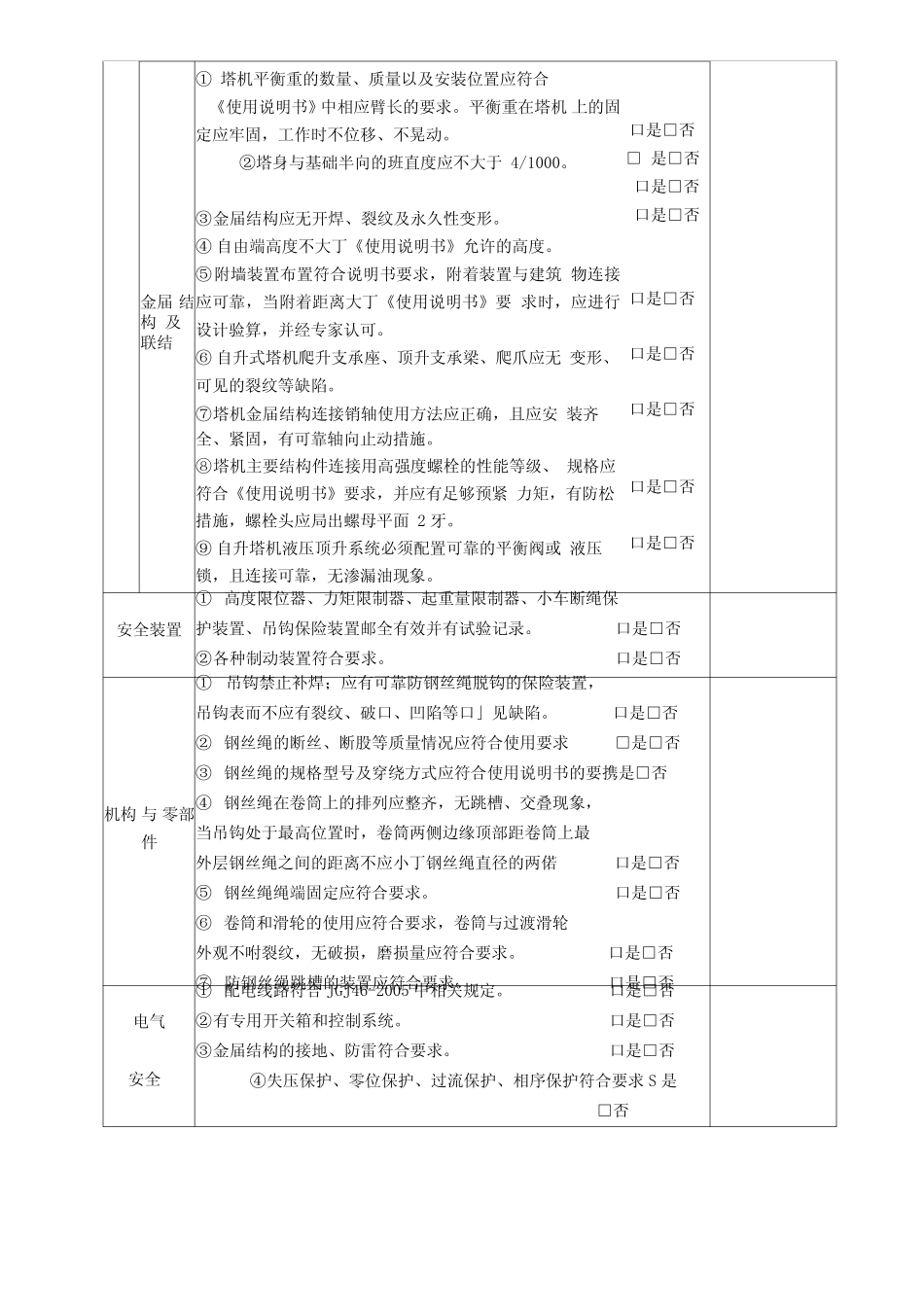

工程名称塔机型号生产J家施工单位备案日期监理单位检查日期检查项目检查内容及情况备注技术资料①已办理安装(拆卸)3、使用登记。口是□否②施工、监理单位对设备安知£拆卸过程的监控记录□是□否③项目部配备相应的设备管理人员。口是□否④多台设备是否组织制定防止相互碰撞的措施。口是□否⑤设备顶升(锚固)是否委托有资质的安装单位实施□是□否⑥按规定验收、检测检验、使用、保养、维修和定期检查、巡查是否有书面纪录。口是口否作业环境①起重机与障碍物、输电线路的安全距离应符合要求口是□否②起重机之间的最小架设距离应不小丁2m□是□否塔身稳定基础①基础施工符合整机安全要求,并有良好排水措施,影响工程结构的应经设计单位认可。口是□否②重新设计计算的计算书和图纸,应经施工单位技术负责人审批;基础必须经施工、监理单位验收合格;预埋螺栓应有产品合格证,预埋和连接应符合要求。口是□否附表1塔式起重机检查表金届结构及联结①塔机平衡重的数量、质量以及安装位置应符合《使用说明书》中相应臂长的要求。平衡重在塔机上的固定应牢固,工作时不位移、不晃动。②塔身与基础半向的班直度应不大于4/1000。③金届结构应无开焊、裂纹及永久性变形。④自由端高度不大丁《使用说明书》允许的高度。⑤附墙装置布置符合说明书要求,附着装置与建筑物连接应可靠,当附着距离大丁《使用说明书》要求时,应进行设计验算,并经专家认可。⑥自升式塔机爬升支承座、顶升支承梁、爬爪应无变形、可见的裂纹等缺陷。⑦塔机金届结构连接销轴使用方法应正确,且应安装齐全、紧固,有可靠轴向止动措施。⑧塔机主要结构件连接用高强度螺栓的性能等级、规格应符合《使用说明书》要求,并应有足够预紧力矩,有防松措施,螺栓头应局出螺母平面2牙。⑨自升塔机液压顶升系统必须配置可靠的平衡阀或液压锁,且连接可靠,无渗漏油现象。口是□否□是□否口是□否口是□否口是□否口是□否口是□否口是□否口是□否安全装置①高度限位器、力矩限制器、起重量限制器、小车断绳保护装置、吊钩保险装置邮全有效并有试验记录。口是□否②各种制动装置符合要求。口是□否机构与零部件①吊钩禁止补焊;应有可靠防钢丝绳脱钩的保险装置,吊钩表而不应有裂纹、破口、凹陷等口」见缺陷。口是□否②钢丝绳的断丝、断股等质量情况应符合使用要求□是□否③钢丝绳的规格型号及穿绕方式应符合使用说明书的要携是□否④钢丝绳在卷筒上的排列应整齐,无跳槽、交叠现象,当吊钩处于最高位置时,卷筒两侧边缘顶部距卷筒上最外层钢丝绳之间的距离不应小丁钢丝绳直径的两偌口是□否⑤钢丝绳绳端固定应符合要求。口是□否⑥卷筒和滑轮的使用应符合要求,卷筒与过渡滑轮外观不咐裂纹,无破损,磨损量应符合要求。口是□否⑦防钢丝绳跳槽的装置应符合要求。口是□否电气安全①配电线路符合JGJ46-2005中相关规定。口是□否②有专用开关箱和控制系统。口是□否③金届结构的接地、防雷符合要求。口是□否④失压保护、零位保护、过流保护、相序保护符合要求S是□否督查中发现的其他问题:检查总体评价检查符合要求,继续使用口检查基本符合要求,存在问题整改后,继续使用口检查不符合要求,停止使用,存在问题整改后,经复查符合要求,方可使用口签字项目经理项目总监理工程帅建设单位项目负责人检查负责人参检人员月日附表2施工升降机检查表工程名称电梯型号生产厂家施工单位备案日期监理单位检查日期检查项目检查内容及情况备注技术资料①已办理安装(拆卸)3、使用登记。口是□否②施工、监理单位对设备安装或拆卸过程的监控记录□是□否③项目部配备相应的设备管理人员。口是□否④设备加节(锚固)是否委托有资质的安装单位实施□是□否⑤按规定验收、检测检验、使用、保养、维修和定期检查、巡查是否有书面纪录。口是□否架体①创出施工应符合《使用说明书》要求或设计计算要取是□否②设置在地下室顶板上时,应有加固设计方案,稳定并经工程项目经理批准,监理工程师签字确认。□是□否③架体的金届结构无开焊、裂纹及永久性变形。口是□否④各联接螺栓应安装齐全,紧固可靠,应重点检查:a、导轨架联结螺栓...
