塔吊安装方案技术交底施工单位:施工单位:工程名称半岛花园一期交底部位塔吊安装方案交底内容:一、概况1、根据半岛花园一期(1-4)栋高层住宅工程占地面积大分布广的特点,我司拟设置4台塔吊,均为QTZ80,臂长60m
其中,1#塔吊具体参数如下:层数其余层(层号:层高)高度(m)塔吊安装高度(m)1#30奇楼层3m,偶数层2
8m,第30层2
451102#282-27F:2
9m;28F:2
85m;出屋面层:5
11003#262-25F:2
9m;26F:2
85m;出屋面层:5
3954#242-23F:2
9m;24F:2
85m;出屋面层:5
5902、塔吊说明:根据塔吊的使用说明书,QTZ80型额定最大起重为6吨,额定起重力矩为80吨·米
本机基本高度(独立式)45米供货,最大设计高度可到达160米,满足本工程安装最大高度的要求
同时塔吊未设置附着前的自由高度不得超过45米
二、塔吊安装定位(见图)三、塔吊基础设计(见图)四、塔式起重机基础与结构施工塔吊基础在地下室内,穿地下室顶板
因塔吊基础先施工,我司拟采用以下办法保证施工质量
承台:所遇到的基础承台需和塔吊基础一起施工砖胎模:塔吊基础以C20混凝土浇100厚垫层,砌240砖胎模,材料灰砂砖,砂浆为M5水泥砂浆
1、底板处的处理:在基础与底板交接处设置快易收口网及钢板止水带,位置在板的正中,尺寸与预埋要求与后浇带处同
板筋按500/1000进行预留,与底板筋采用电弧焊连接,单面焊焊缝10d
此处细部参下图

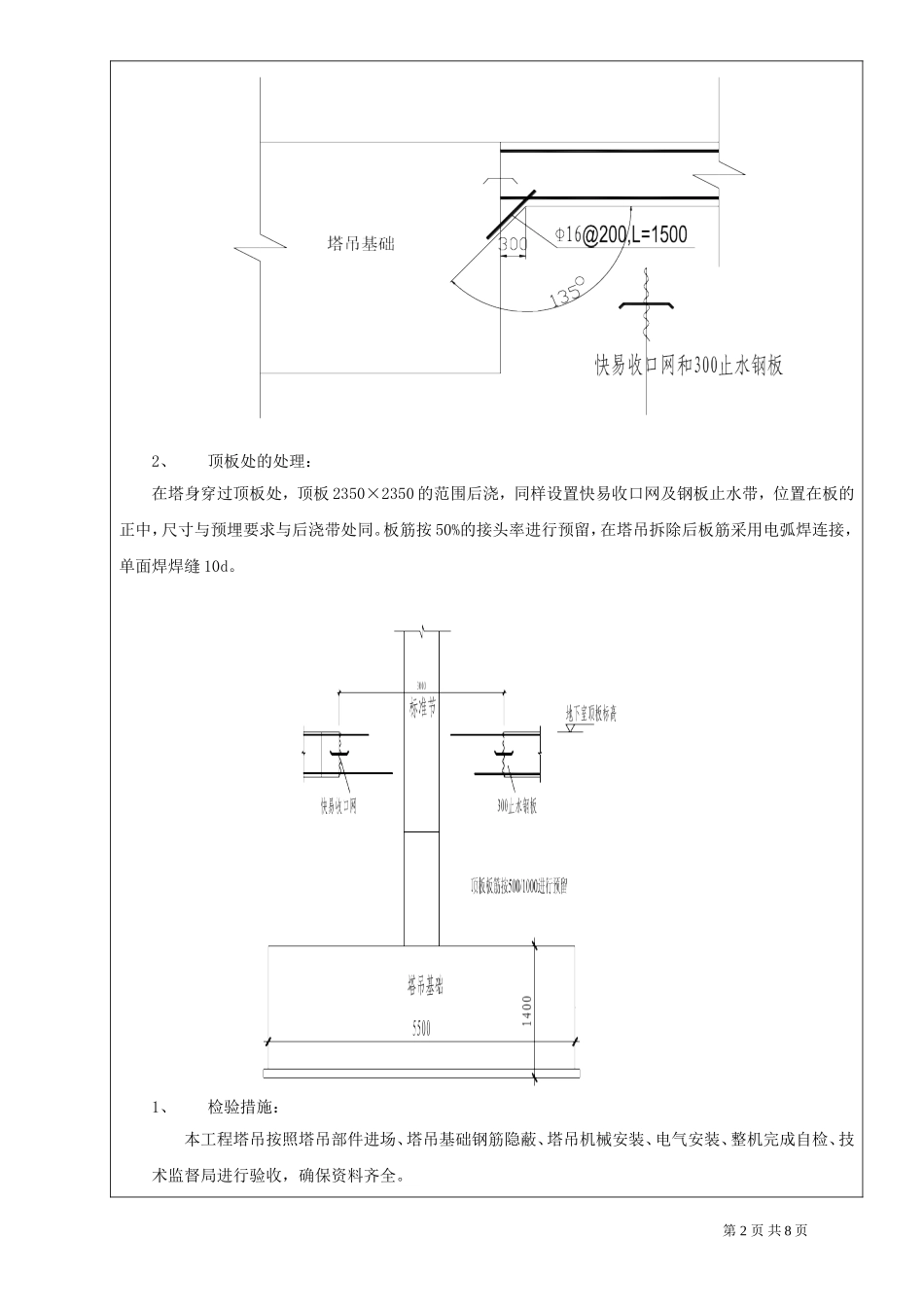

第1页共8页2、顶板处的处理:在塔身穿过顶板处,顶板2350×2350的范围后浇,同样设置快易收口网及钢板止水带,位置在板的正中,尺寸与预埋要求与后浇带处同
板筋按50%的接头率进行预留,在塔吊拆除后板筋采用电弧焊连接,单面焊焊缝10d
1、检验措施:本工程塔吊
