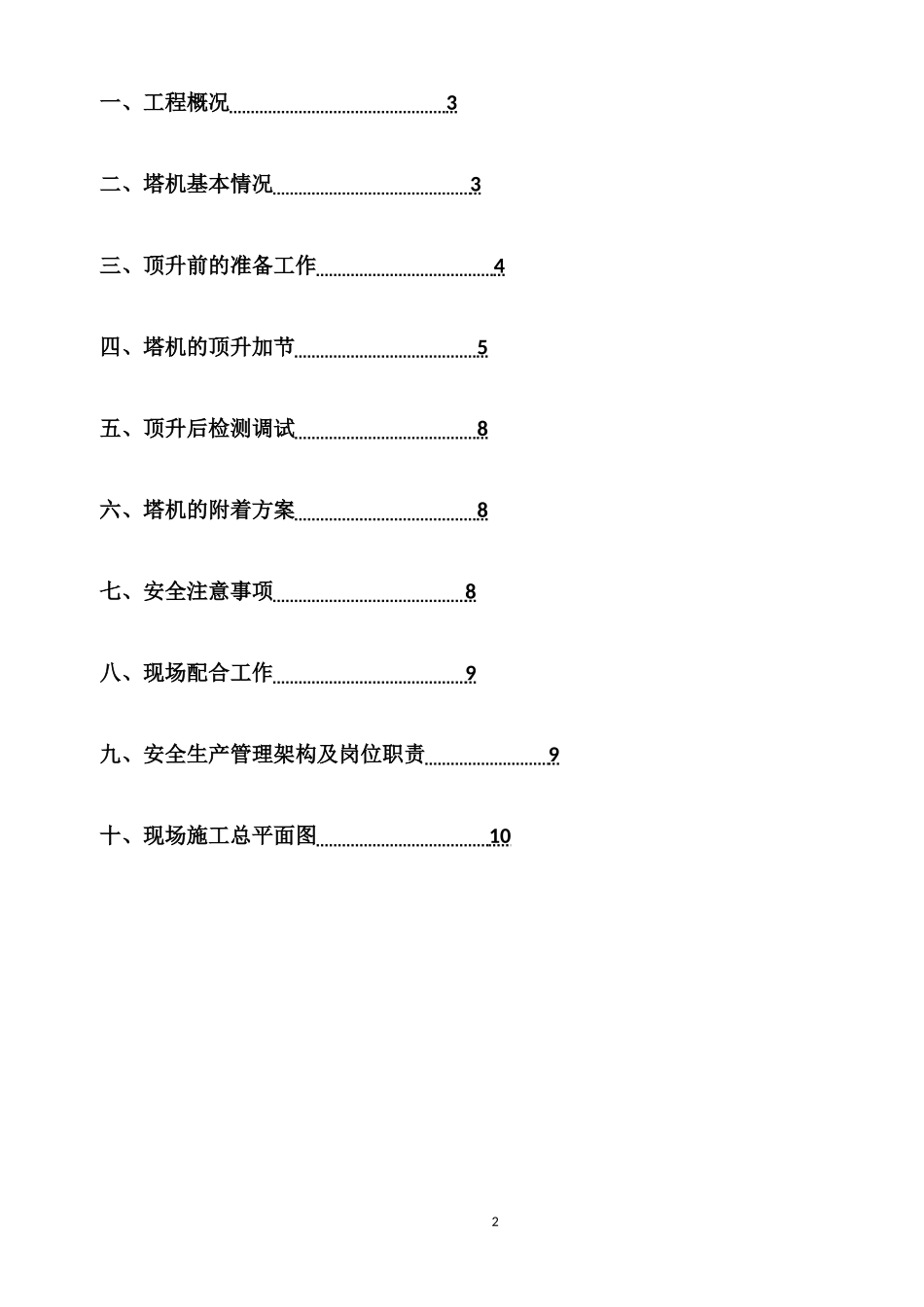

编制说明塔式起重机是一种安全性要求很高的特种设备,在顶升前必须熟练掌握说明书内容,并严格按说明书的规定执行。同时还应遵守有关特种设备安装、使用、维护保养的标准规范以及相关的法律、法规规定。本方案限于篇幅,着重说明塔机主要的顶升过程及注意事项(非附墙)。本方案编制依据:1、《塔式起重机安全规程》(GB5144-2006);2、《建筑机械使用安全技术规程》(JGJ33-2012);3、《起重机械安全规程》(GB6067.5-2014);4、《建筑施工安全检查标准》(JGJ59-2011);5、《施工高处作业安全技术规范》(JGJ80-2016);6、塔式起重机使用说明书;7、现场施工平面图;目录1一、工程概况3二、塔机基本情况3三、顶升前的准备工作4四、塔机的顶升加节5五、顶升后检测调试8六、塔机的附着方案8七、安全注意事项8八、现场配合工作9九、安全生产管理架构及岗位职责9十、现场施工总平面图102塔式起重机安装施工方案一、工程概况:工程名称2011年中国联通广东广州白云通信机房新建工程建设单位:中国联合网络通信有限公司广州市分公司监理单位:广州建筑工程监理有限公司施工单位:广东宏昌建设工程有限公司勘察单位:广东有色工程勘察设计院设计单位:广东省电信规划设计院有限公司工程地址:广州市白云区新广从路东侧AB1006083地块结构层数:地上7层/地下1层建筑面积:16011.8m²工程造价:41031707.95元合同工期:320天二、塔机基本情况:2.1、塔吊(6013)设备信息规格型号QTZ80(6013)备案编号粤SA-T01473出厂日期2011年7月8日出厂编号110518制造单位东莞市毅新庆江机械制造有限公司公称起重力矩800kN·m最大幅(跨)度650m最大起重量60kN现状高度22.4m基本臂最大幅度处额定起重量10kN小车变幅速度20/40m/min附着最大起升高度180m最低稳定下降速度4.44m/min变幅型式小车变幅回转速度0.8r/min最大起升速度80m/min最大独立高度45m顶升后高度45m2.3、整机外形尺寸3三、顶升前的准备工作:3.1、顶升前必须向当地有关主管部门办理报装手续,经过批准(备案)后方可进行安装。3.2、顶升前应根据现场工作条件和设备情况,排除作业障碍。确定指挥人员,对作业人员进行分工并且进行技术交底。划定安全警戒区域,安排安全监护人员。3.3、根据塔机的塔式起重机部件重量、安装尺寸确定相应的安装机具:43.4、顶升作业前,应检查以下内容:1)检查基础是否符合要求,有无排水措施,地脚螺栓连接是否可靠。2)检查金属结构的完整性和完好性。3)按照塔机使用说明书要求,预拼装起重臂,准备好平衡重。4)检查液压顶升系统装置的完好性。5)检查钢丝绳、吊钩,吊具的完好性。6)检查电气系统、安全装置的完好性。7)检查安全距离:计算塔机安装后,回转部位(起重臂、平衡臂)、钢丝绳,吊具与周围建筑物的距离有否大于0.6m,离高压线的距离是否符合国标的安全要求。两台塔机之间的最小架设距离应保证处于低位的塔机的臂架端与另一台塔机的塔身之间至少有2m的距离;处于高位的塔机(吊钩升至最高点)与低位的塔机之间,在任何情况下,其垂直方向的间隙不得小于2m。8)做好作业区域的围蔽及各项安全措施、警示标志、照明等,作业区域内严禁有其它闲杂人员四、塔机的顶升加节:4.1、顶升加节前的准备:(1)检查塔机安装的各项内容是否进行完毕和正确无误。(2)进行起升、回转、变幅等项动作的试运转。(3)在顶升作业前,将用待接高的全部标准节用起升机构吊钩吊到塔机顶升时起重臂所处正方位所能吊到的位置。(4)检查液压顶升系统1)检查油箱中的油面(观察油标)是否符合要求。2)如果液压顶升系统长时间未使用(超过6个月)时,必须检查油液是否变质(颜色深暗、混浊等)或被污染,否则须换油。3)检查液压油牌号是否正确,一般采用46#抗磨液压油。4)检查电动机旋转方向是否正确(应与液压泵的规定转向一致)。5)检查安全阀的调定压力是否符合要求。安全阀的调定压力为22MPa,一旦调整就绪不得擅自更改(操作时严禁转动安全阀的调压螺钉)。6)顶升开始前,液压系统应空车试运转,再操纵手动换向阀。使液压缸无载伸缩数次排除系统内的空气,并检查各运动件是否有干涉现象,重复调整滚轮间隙...
