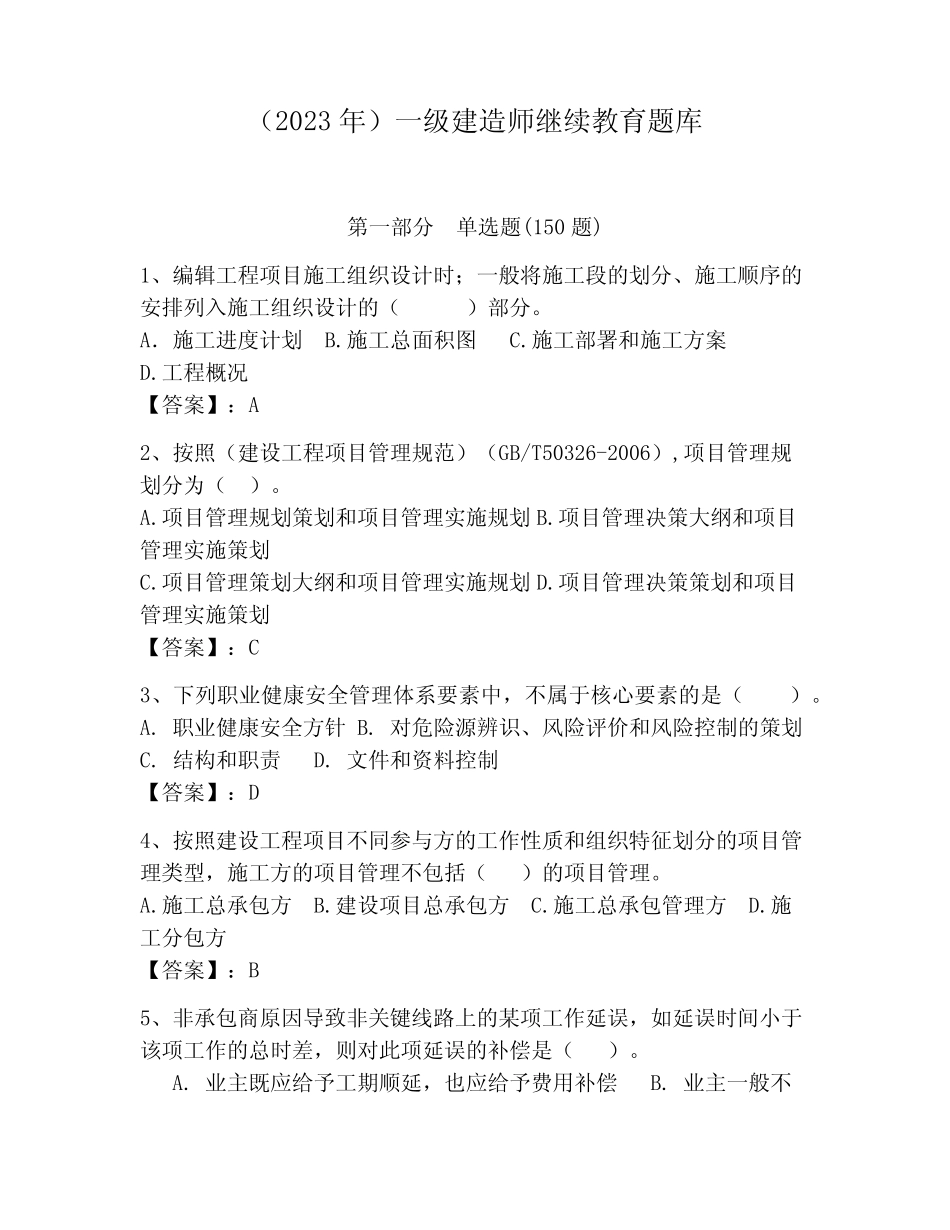

(2023年)一级建造师继续教育题库第一部分单选题(150题)1、编辑工程项目施工组织设计时;一般将施工段的划分、施工顺序的安排列入施工组织设计的()部分
A.施工进度计划B
施工总面积图C
施工部署和施工方案D
工程概况【答案】:A2、按照(建设工程项目管理规范)(GB/T50326-2006),项目管理规划分为()
项目管理规划策划和项目管理实施规划B
项目管理决策大纲和项目管理实施策划C
项目管理策划大纲和项目管理实施规划D
项目管理决策策划和项目管理实施策划【答案】:C3、下列职业健康安全管理体系要素中,不属于核心要素的是()
职业健康安全方针B
对危险源辨识、风险评价和风险控制的策划C
结构和职责D
文件和资料控制【答案】:D4、按照建设工程项目不同参与方的工作性质和组织特征划分的项目管理类型,施工方的项目管理不包括()的项目管理
施工总承包方B
建设项目总承包方C
施工总承包管理方D

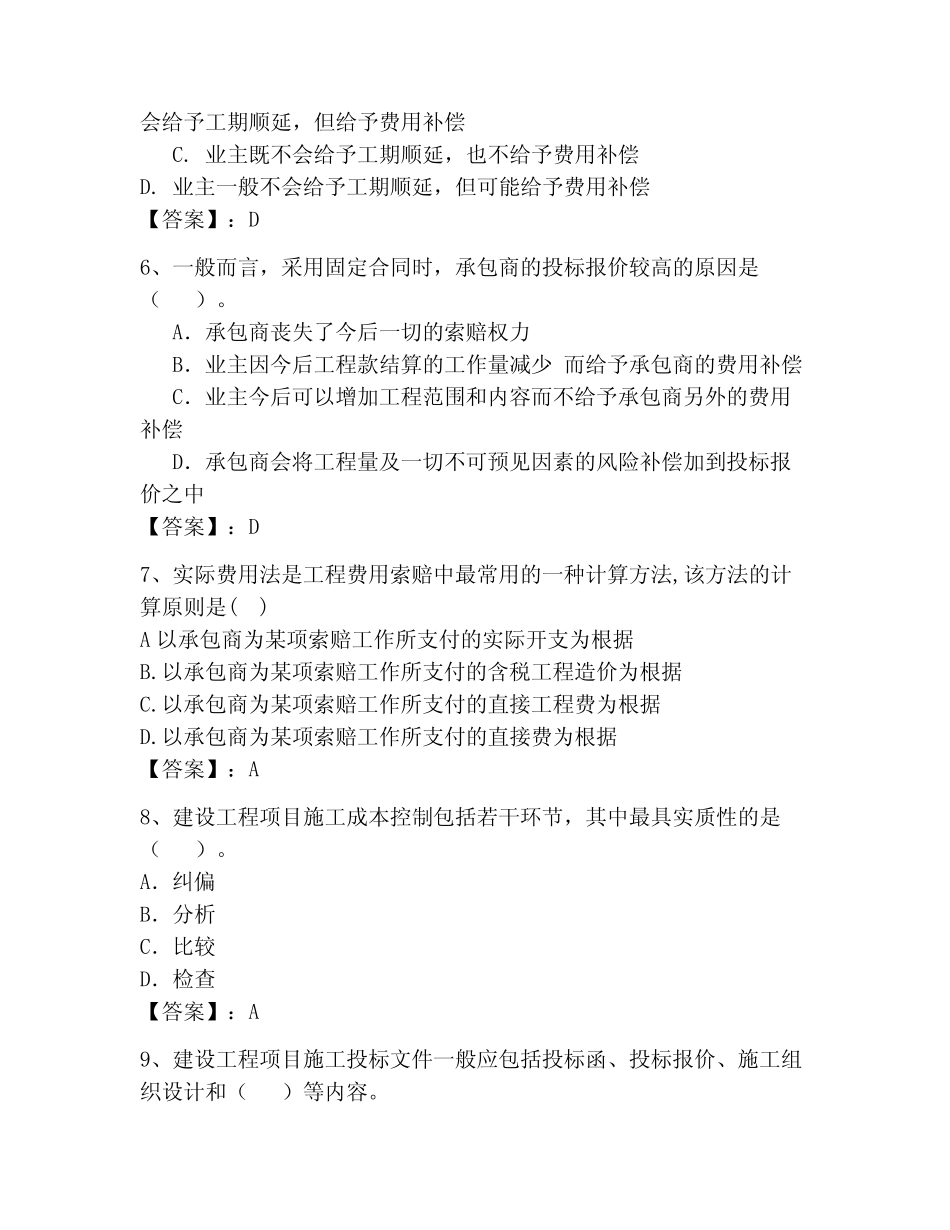

施工分包方【答案】:B5、非承包商原因导致非关键线路上的某项工作延误,如延误时间小于该项工作的总时差,则对此项延误的补偿是()
业主既应给予工期顺延,也应给予费用补偿B
业主一般不会给予工期顺延,但给予费用补偿C
业主既不会给予工期顺延,也不给予费用补偿D
业主一般不会给予工期顺延,但可能给予费用补偿【答案】:D6、一般而言,采用固定合同时,承包商的投标报价较高的原因是()
A.承包商丧失了今后一切的索赔权力B.业主因今后工程款结算的工作量减少而给予承包商的费用补偿C.业主今后可以增加工程范围和内容而不给予承包商另外的费用补偿D.承包商会将工程量及一切不可预见因素的风险补偿加到投标报价之中【答案】:D7、实际费用法是工程费用索赔中最常用的一种计算方法,该方法的计算原则是()A以承包商为某项索赔工作所支付的实际开支为根据B
以承包商为某项索赔工作所支付的含税工程造价为
