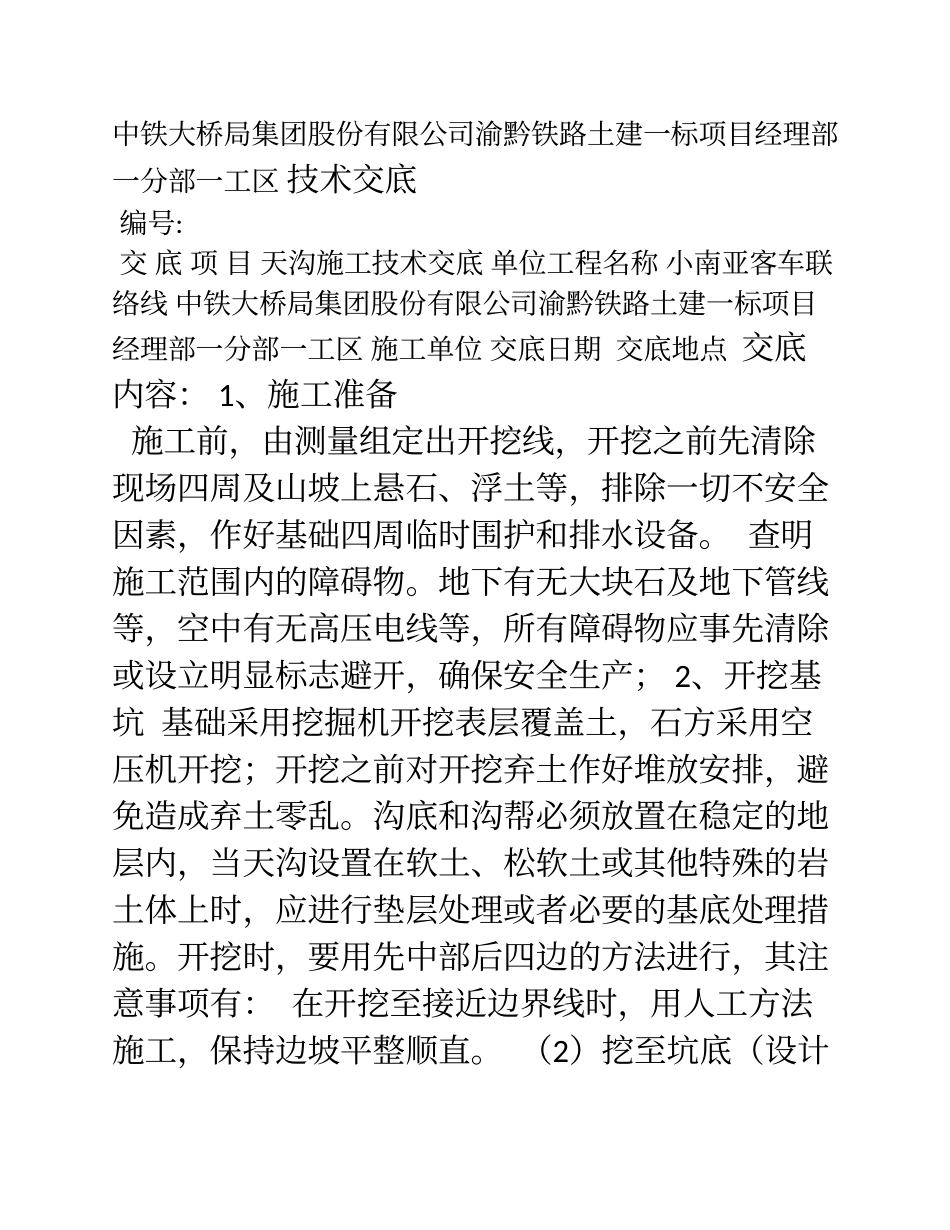

中铁大桥局集团股份有限公司渝黔铁路土建一标项目经理部一分部一工区技术交底编号:交底项目天沟施工技术交底单位工程名称小南亚客车联络线中铁大桥局集团股份有限公司渝黔铁路土建一标项目经理部一分部一工区施工单位交底日期交底地点交底内容:1、施工准备施工前,由测量组定出开挖线,开挖之前先清除现场四周及山坡上悬石、浮土等,排除一切不安全因素,作好基础四周临时围护和排水设备
查明施工范围内的障碍物
地下有无大块石及地下管线等,空中有无高压电线等,所有障碍物应事先清除或设立明显标志避开,确保安全生产;2、开挖基坑基础采用挖掘机开挖表层覆盖土,石方采用空压机开挖;开挖之前对开挖弃土作好堆放安排,避免造成弃土零乱
沟底和沟帮必须放置在稳定的地层内,当天沟设置在软土、松软土或其他特殊的岩土体上时,应进行垫层处理或者必要的基底处理措施
开挖时,要用先中部后四边的方法进行,其注意事项有:在开挖至接近边界线时,用人工方法施工,保持边坡平整顺直

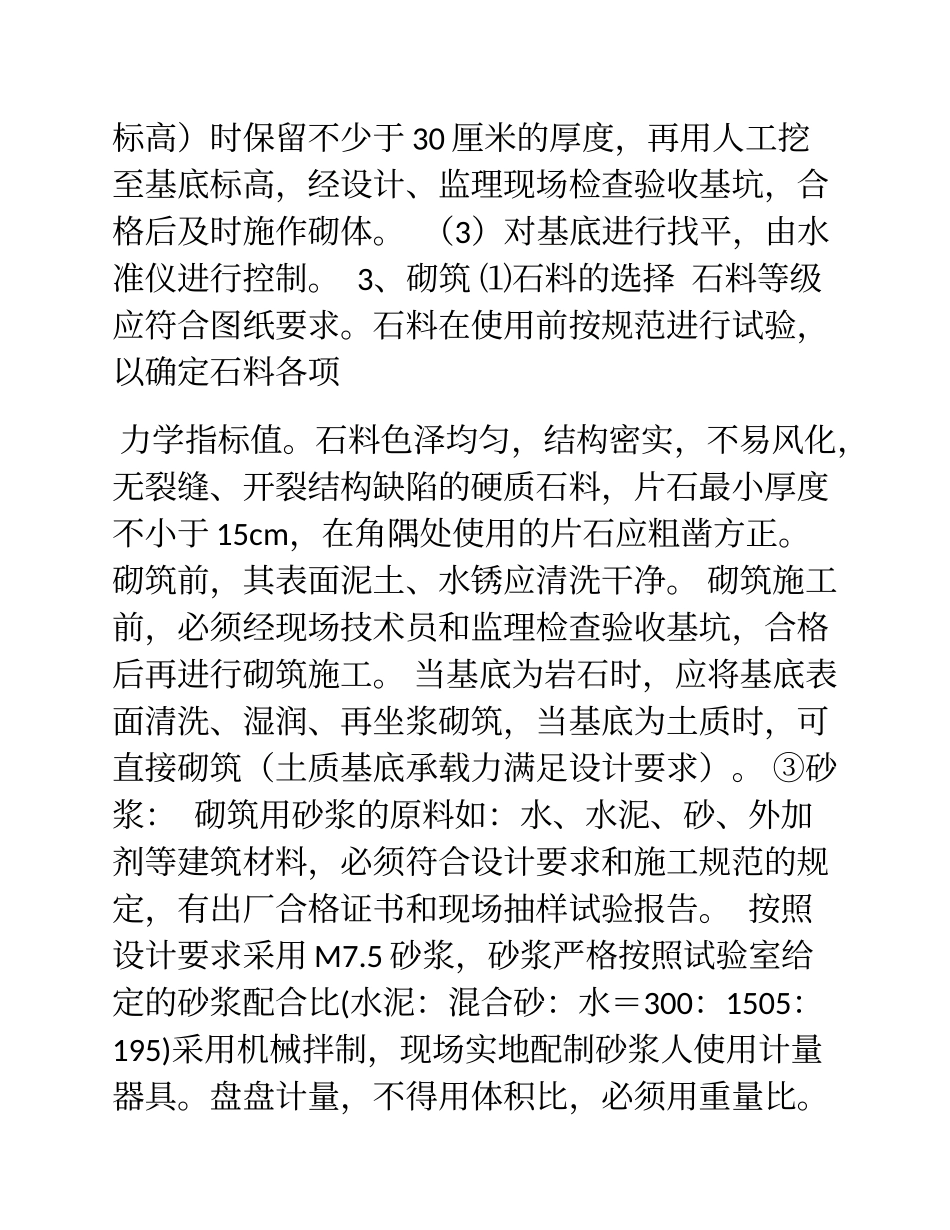

(2)挖至坑底(设计标高)时保留不少于30厘米的厚度,再用人工挖至基底标高,经设计、监理现场检查验收基坑,合格后及时施作砌体
(3)对基底进行找平,由水准仪进行控制
3、砌筑⑴石料的选择石料等级应符合图纸要求
石料在使用前按规范进行试验,以确定石料各项力学指标值
石料色泽均匀,结构密实,不易风化,无裂缝、开裂结构缺陷的硬质石料,片石最小厚度不小于15cm,在角隅处使用的片石应粗凿方正
砌筑前,其表面泥土、水锈应清洗干净
砌筑施工前,必须经现场技术员和监理检查验收基坑,合格后再进行砌筑施工
当基底为岩石时,应将基底表面清洗、湿润、再坐浆砌筑,当基底为土质时,可直接砌筑(土质基底承载力满足设计要求)

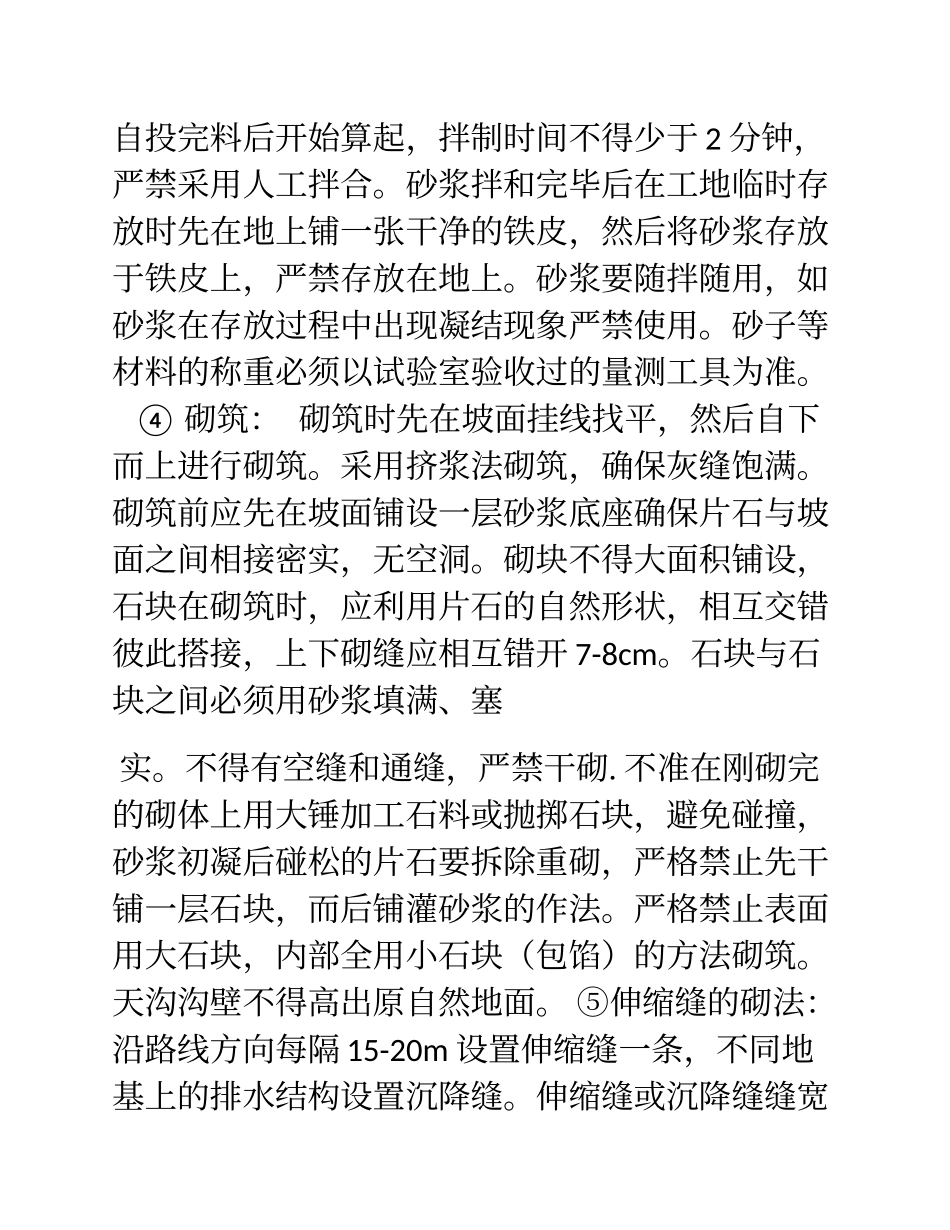

③砂浆:砌筑用砂浆的原料如:水、水泥、砂、外加剂等建筑材料,必须符合设计要求和施工规范的规定,有出厂合格证书和现场抽样试验报告
按照设计要求采用M7
5砂浆,砂浆严格按
