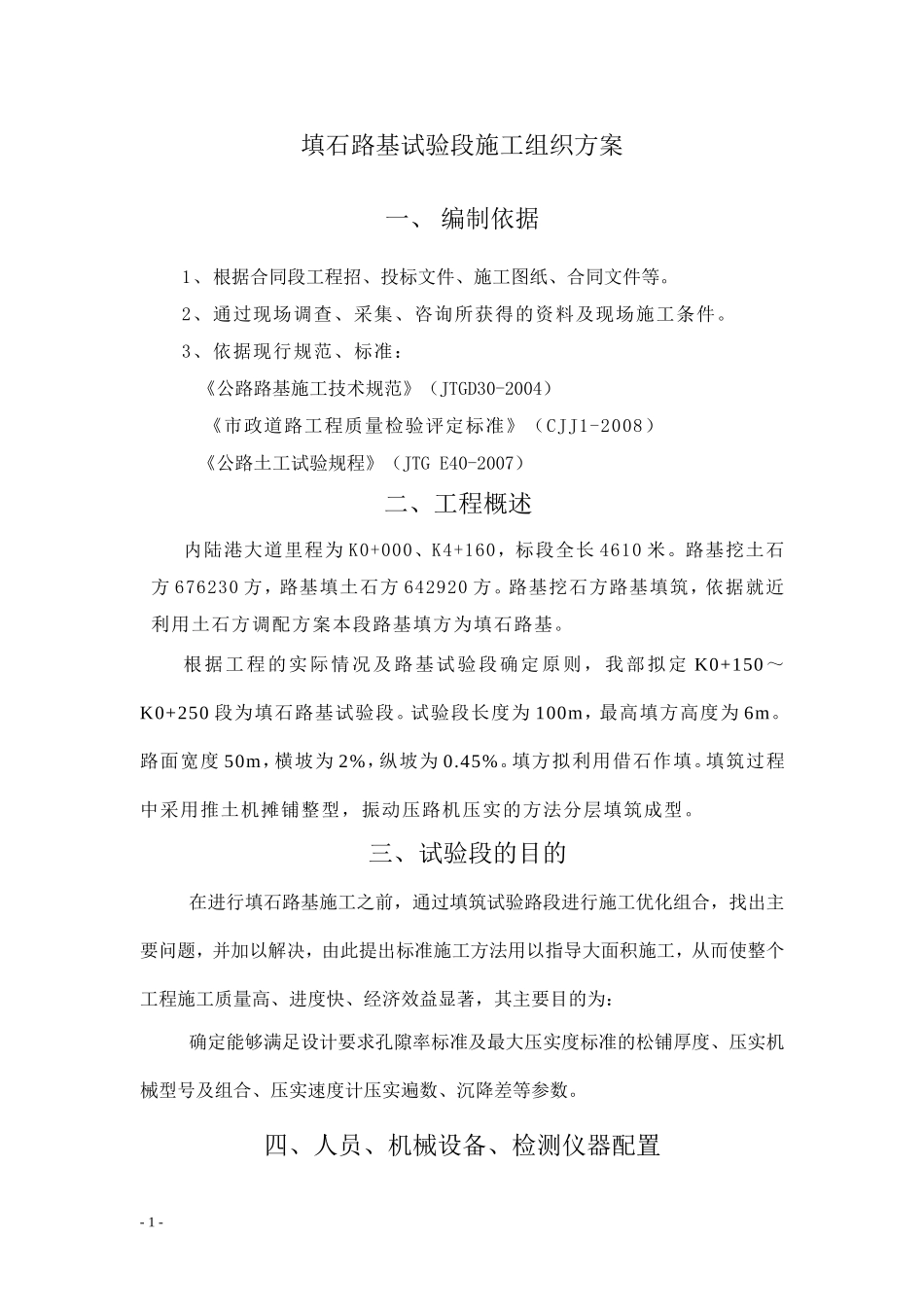

填石路基试验段施工组织方案一、编制依据1、根据合同段工程招、投标文件、施工图纸、合同文件等
2、通过现场调查、采集、咨询所获得的资料及现场施工条件
3、依据现行规范、标准:《公路路基施工技术规范》(JTGD30-2004)《市政道路工程质量检验评定标准》(CJJ1-2008)《公路土工试验规程》(JTGE40-2007)二、工程概述内陆港大道里程为K0+000、K4+160,标段全长4610米
路基挖土石方676230方,路基填土石方642920方
路基挖石方路基填筑,依据就近利用土石方调配方案本段路基填方为填石路基
根据工程的实际情况及路基试验段确定原则,我部拟定K0+150~K0+250段为填石路基试验段
试验段长度为100m,最高填方高度为6m
路面宽度50m,横坡为2%,纵坡为0
填方拟利用借石作填
填筑过程中采用推土机摊铺整型,振动压路机压实的方法分层填筑成型
三、试验段的目的在进行填石路基施工之前,通过填筑试验路段进行施工优化组合,找出主要问题,并加以解决,由此提出标准施工方法用以指导大面积施工,从而使整个工程施工质量高、进度快、经济效益显著,其主要目的为:确定能够满足设计要求孔隙率标准及最大压实度标准的松铺厚度、压实机械型号及组合、压实速度计压实遍数、沉降差等参数

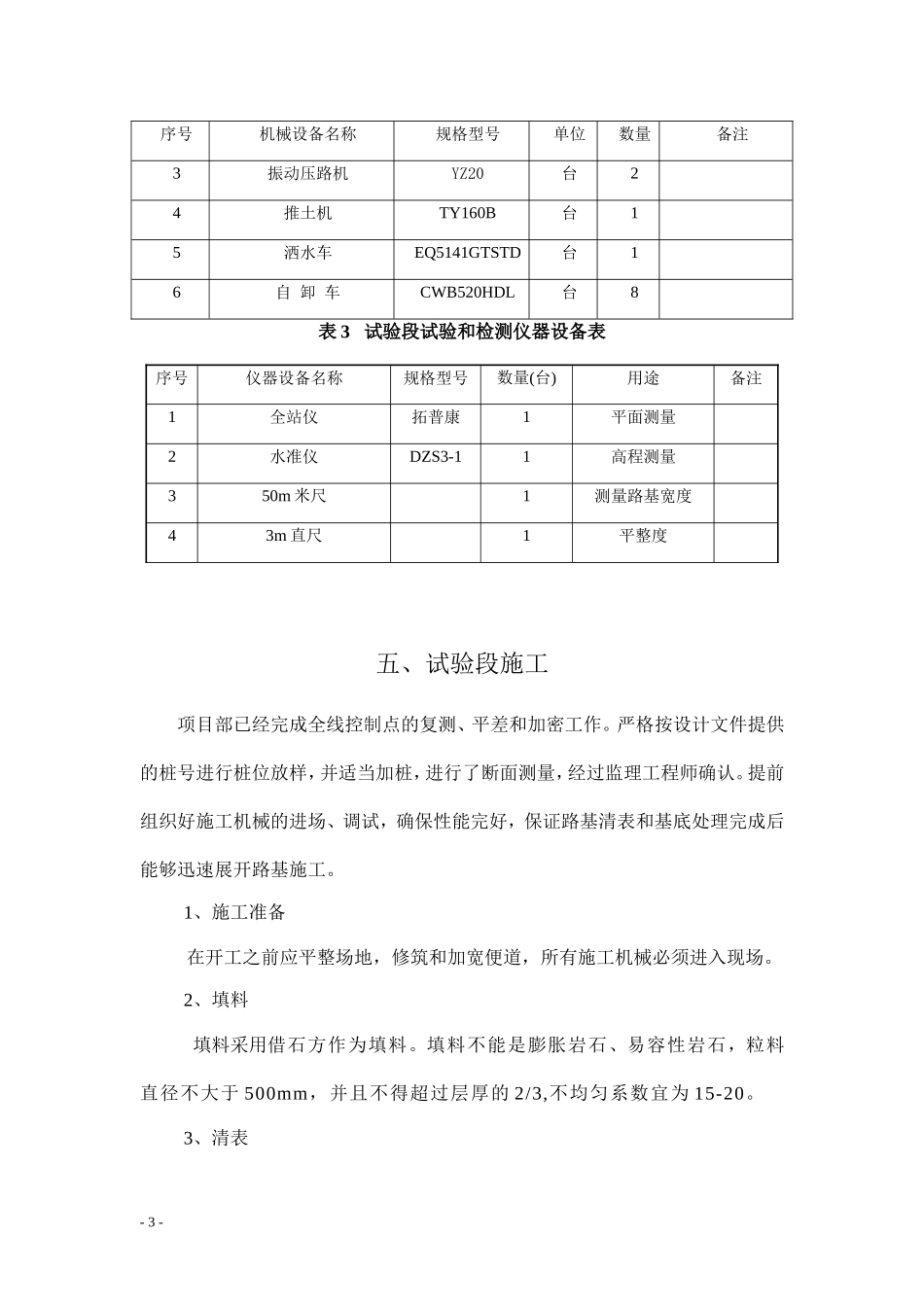

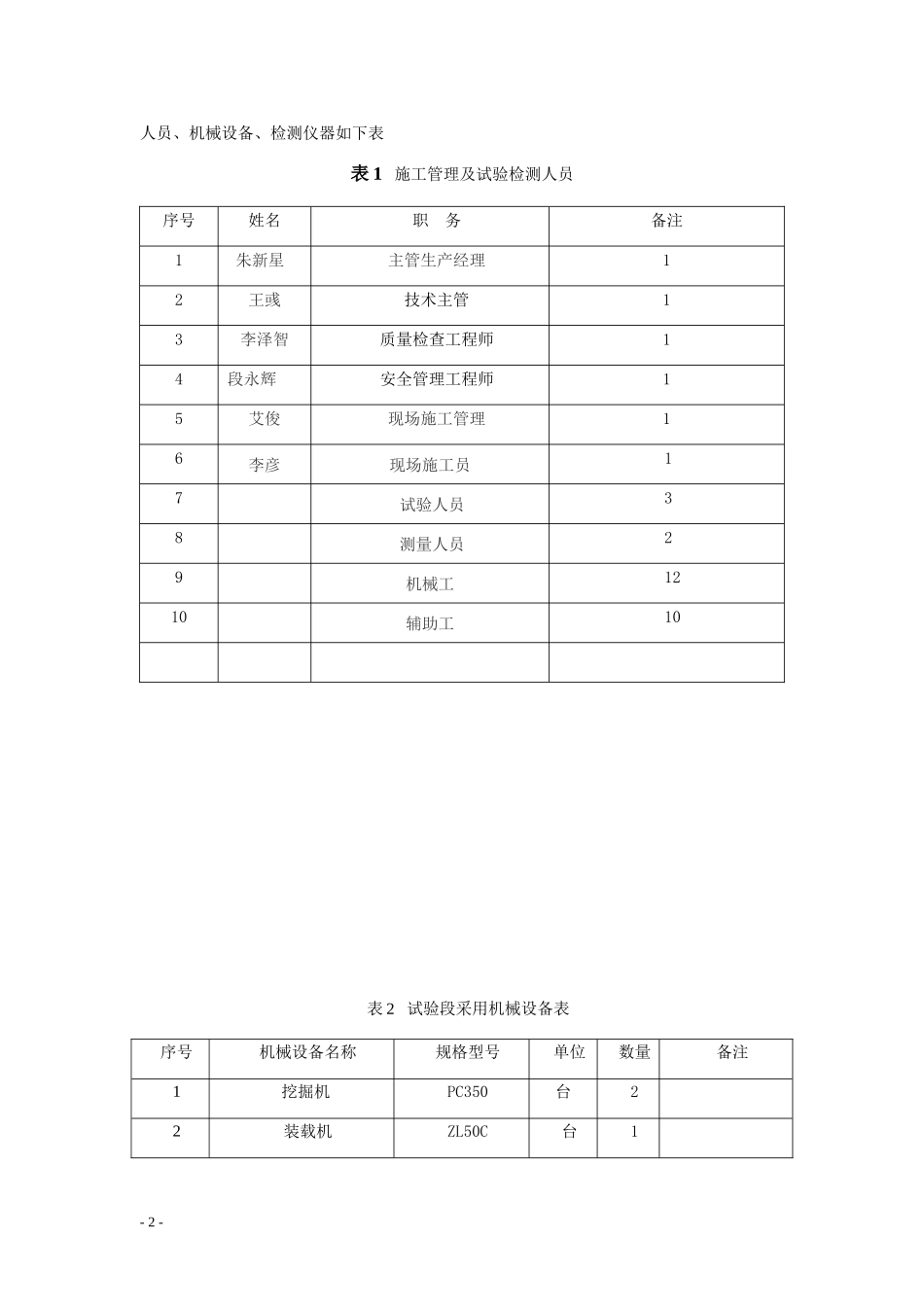

四、人员、机械设备、检测仪器配置-1-人员、机械设备、检测仪器如下表表1施工管理及试验检测人员序号姓名职务备注1朱新星主管生产经理12王彧技术主管13李泽智质量检查工程师14段永辉安全管理工程师15艾俊现场施工管理16李彦现场施工员17试验人员38测量人员29机械工1210辅助工10表2试验段采用机械设备表序号机械设备名称规格型号单位数量备注1挖掘机PC350台22装载机ZL50C台1-2-序号机械设备名称规格型号单位数量备注3振动压路机YZ20台24推土机TY160B台15洒水车EQ514
