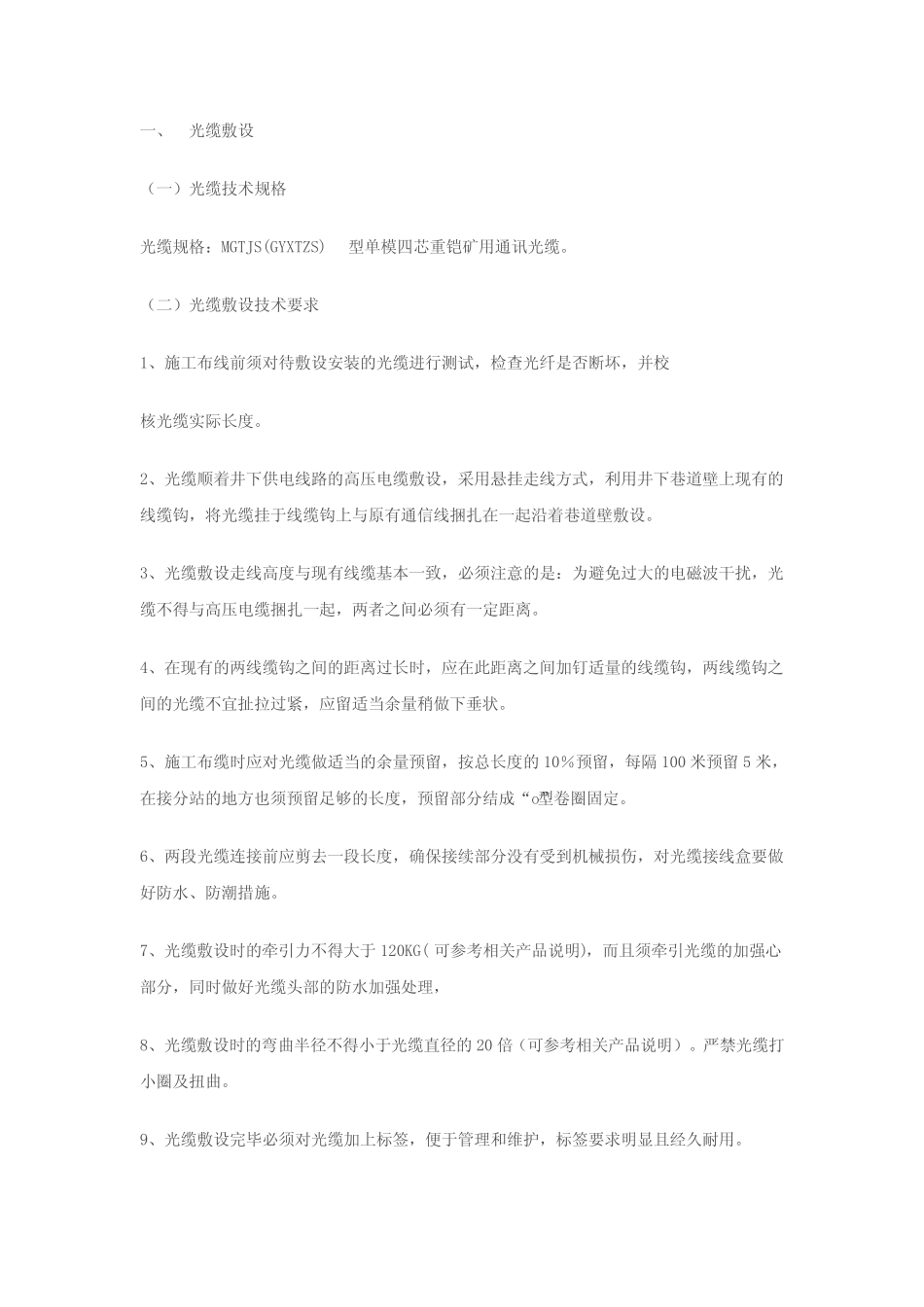

一、光缆敷设(一)光缆技术规格光缆规格:MGTJS(GYXTZS)型单模四芯重铠矿用通讯光缆
(二)光缆敷设技术要求1、施工布线前须对待敷设安装的光缆进行测试,检查光纤是否断坏,并校核光缆实际长度
2、光缆顺着井下供电线路的高压电缆敷设,采用悬挂走线方式,利用井下巷道壁上现有的线缆钩,将光缆挂于线缆钩上与原有通信线捆扎在一起沿着巷道壁敷设
3、光缆敷设走线高度与现有线缆基本一致,必须注意的是:为避免过大的电磁波干扰,光缆不得与高压电缆捆扎一起,两者之间必须有一定距离
4、在现有的两线缆钩之间的距离过长时,应在此距离之间加钉适量的线缆钩,两线缆钩之间的光缆不宜扯拉过紧,应留适当余量稍做下垂状
5、施工布缆时应对光缆做适当的余量预留,按总长度的10%预留,每隔100米预留5米,在接分站的地方也须预留足够的长度,预留部分结成“o”型卷圈固定
6、两段光缆连接前应剪去一段长度,确保接续部分没有受到机械损伤,对光缆接线盒要做好防水、防潮措施
7、光缆敷设时的牵引力不得大于120KG(可参考相关产品说明),而且须牵引光缆的加强心部分,同时做好光缆头部的防水加强处理,8、光缆敷设时的弯曲半径不得小于光缆直径的20倍(可参考相关产品说明)
严禁光缆打小圈及扭曲
9、光缆敷设完毕必须对光缆加上标签,便于管理和维护,标签要求明显且经久耐用
(三)光缆敷设注意事项1、光缆在搬运及储存时应保持缆盘竖立,严禁将缆盘平放或叠放,以免造成光缆排线混乱或受损
2、短距离滚动光缆盘,应严格按缆盘上标明的箭头方向滚动或抛下,并注意地面平滑,以免损坏保护板而伤及光缆,光缆禁止长距离滚动
3、光缆在装卸时宜用叉车或起重设备进行,严禁直接从车上滚下或抛下,以免损坏光缆
4、敷设时应严格控制光缆所受拉力和侧压力,严禁重物击压光缆,必要时应询问光缆相关机械强度指标

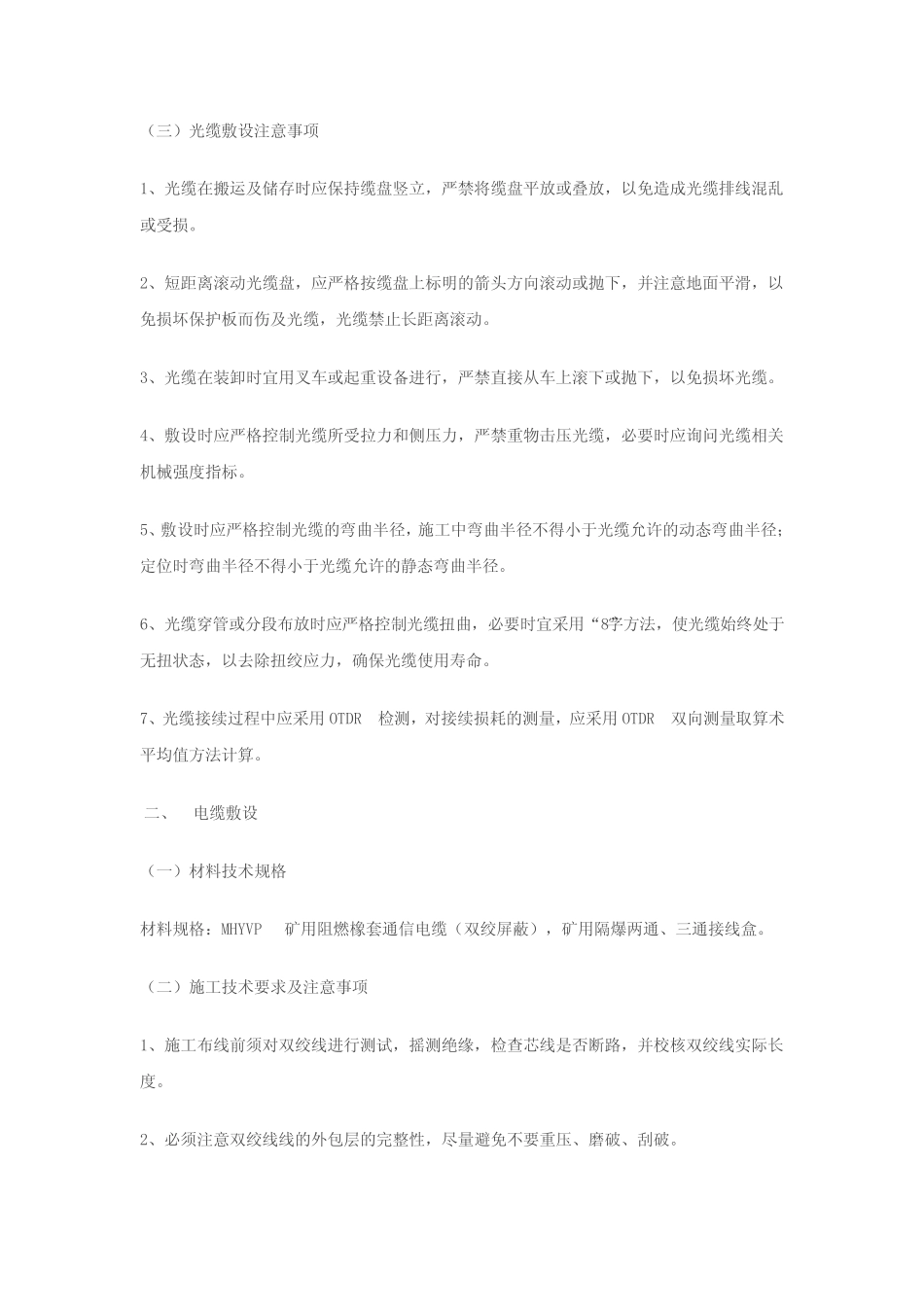

5、敷设时应严格控制光缆的弯曲半径,施工中弯曲半径不得
