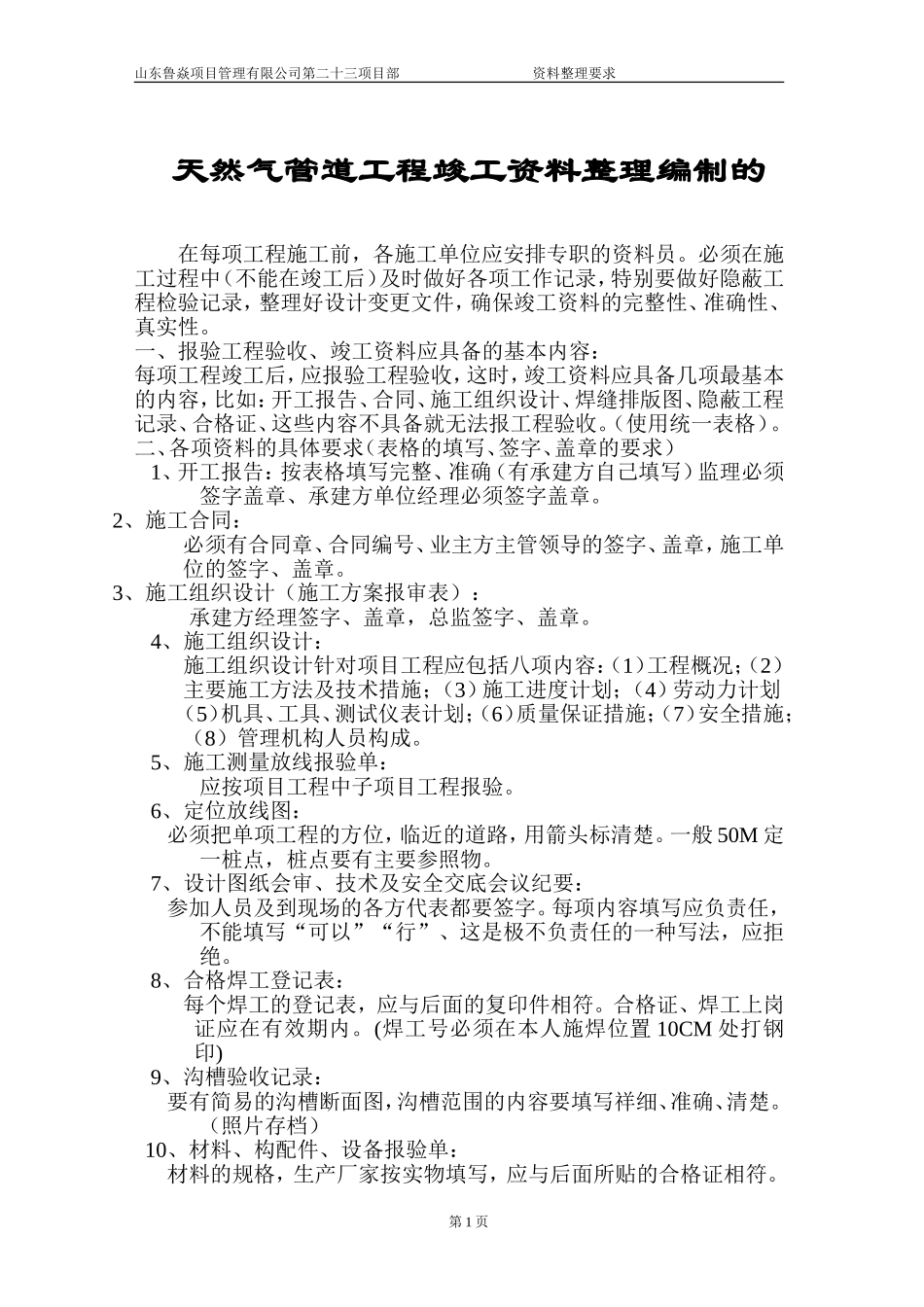

山东鲁焱项目管理有限公司第二十三项目部资料整理要求天然气管道工程竣工资料整理编制的在每项工程施工前,各施工单位应安排专职的资料员
必须在施工过程中(不能在竣工后)及时做好各项工作记录,特别要做好隐蔽工程检验记录,整理好设计变更文件,确保竣工资料的完整性、准确性、真实性
一、报验工程验收、竣工资料应具备的基本内容:每项工程竣工后,应报验工程验收,这时,竣工资料应具备几项最基本的内容,比如:开工报告、合同、施工组织设计、焊缝排版图、隐蔽工程记录、合格证、这些内容不具备就无法报工程验收
(使用统一表格)
二、各项资料的具体要求(表格的填写、签字、盖章的要求)1、开工报告:按表格填写完整、准确(有承建方自己填写)监理必须签字盖章、承建方单位经理必须签字盖章
2、施工合同:必须有合同章、合同编号、业主方主管领导的签字、盖章,施工单位的签字、盖章
3、施工组织设计(施工方案报审表):承建方经理签字、盖章,总监签字、盖章
4、施工组织设计:施工组织设计针对项目工程应包括八项内容:(1)工程概况;(2)主要施工方法及技术措施;(3)施工进度计划;(4)劳动力计划(5)机具、工具、测试仪表计划;(6)质量保证措施;(7)安全措施;(8)管理机构人员构成
5、施工测量放线报验单:应按项目工程中子项目工程报验
6、定位放线图:必须把单项工程的方位,临近的道路,用箭头标清楚

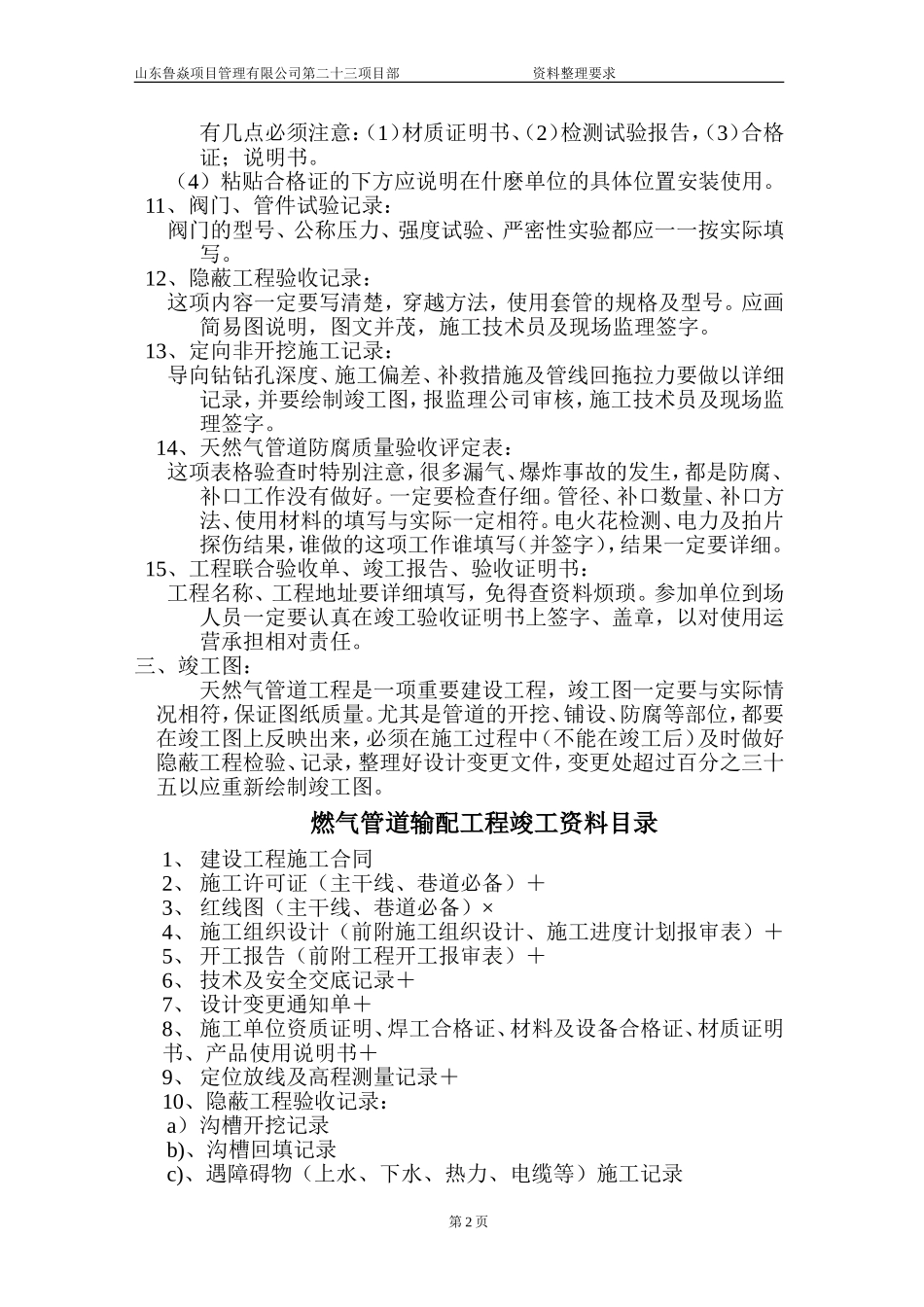

一般50M定一桩点,桩点要有主要参照物
7、设计图纸会审、技术及安全交底会议纪要:参加人员及到现场的各方代表都要签字
每项内容填写应负责任,不能填写“可以”“行”、这是极不负责任的一种写法,应拒绝
8、合格焊工登记表:每个焊工的登记表,应与后面的复印件相符
合格证、焊工上岗证应在有效期内
(焊工号必须在本人施焊位置10CM处打钢印)9、沟槽验收记录:要有简易的沟槽断面图,沟槽范围的内容要填写祥细、准确、清楚
(照片存档)10、
