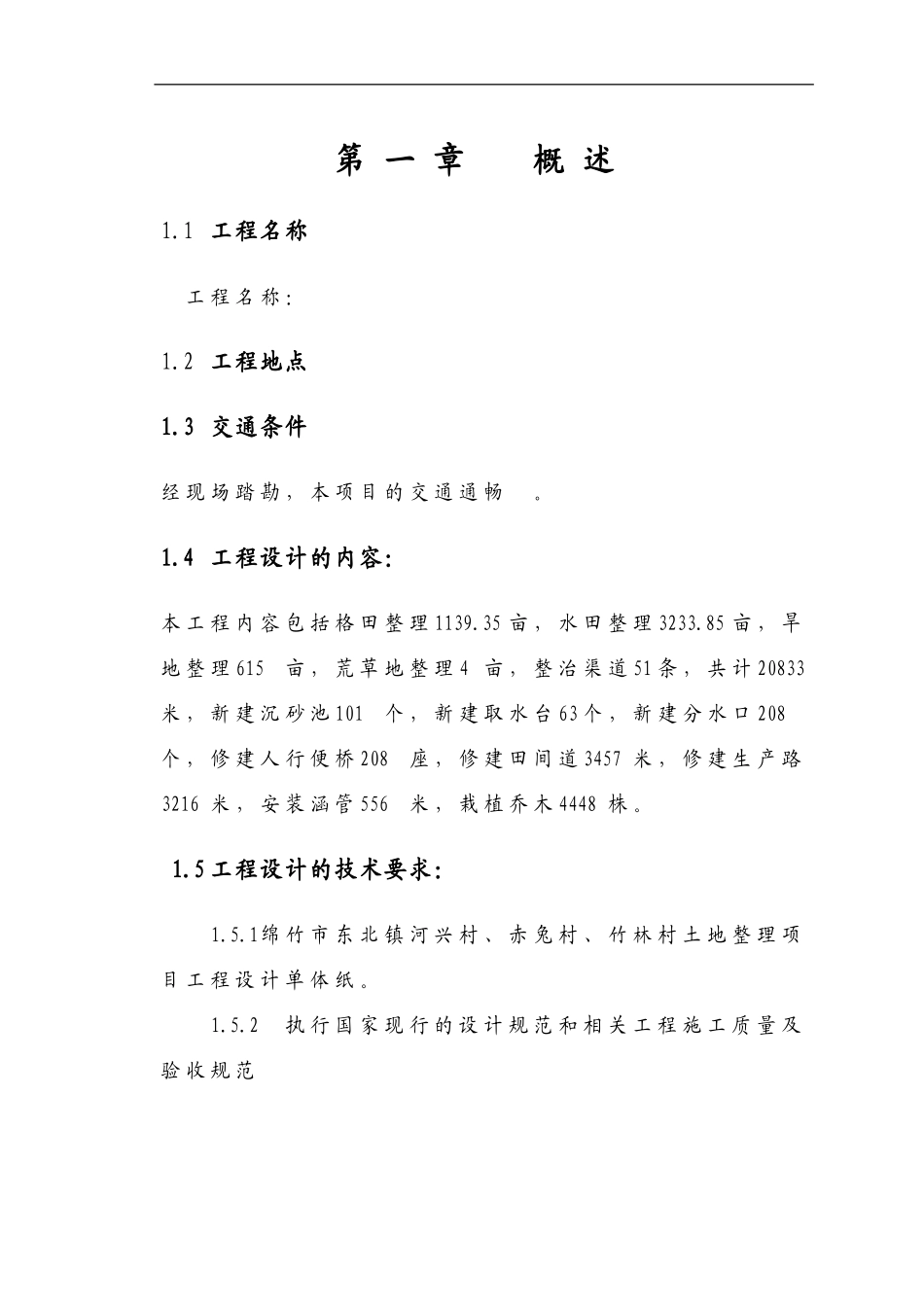

第一章概述1
1工程名称工程名称:1
2工程地点1
3交通条件经现场踏勘,本项目的交通通畅
4工程设计的内容:本工程内容包括格田整理1139
35亩,水田整理3233
85亩,旱地整理615亩,荒草地整理4亩,整治渠道51条,共计20833米,新建沉砂池101个,新建取水台63个,新建分水口208个,修建人行便桥208座,修建田间道3457米,修建生产路3216米,安装涵管556米,栽植乔木4448株
5工程设计的技术要求:1
1绵竹市东北镇河兴村、赤兔村、竹林村土地整理项目工程设计单体纸
2执行国家现行的设计规范和相关工程施工质量及验收规范1

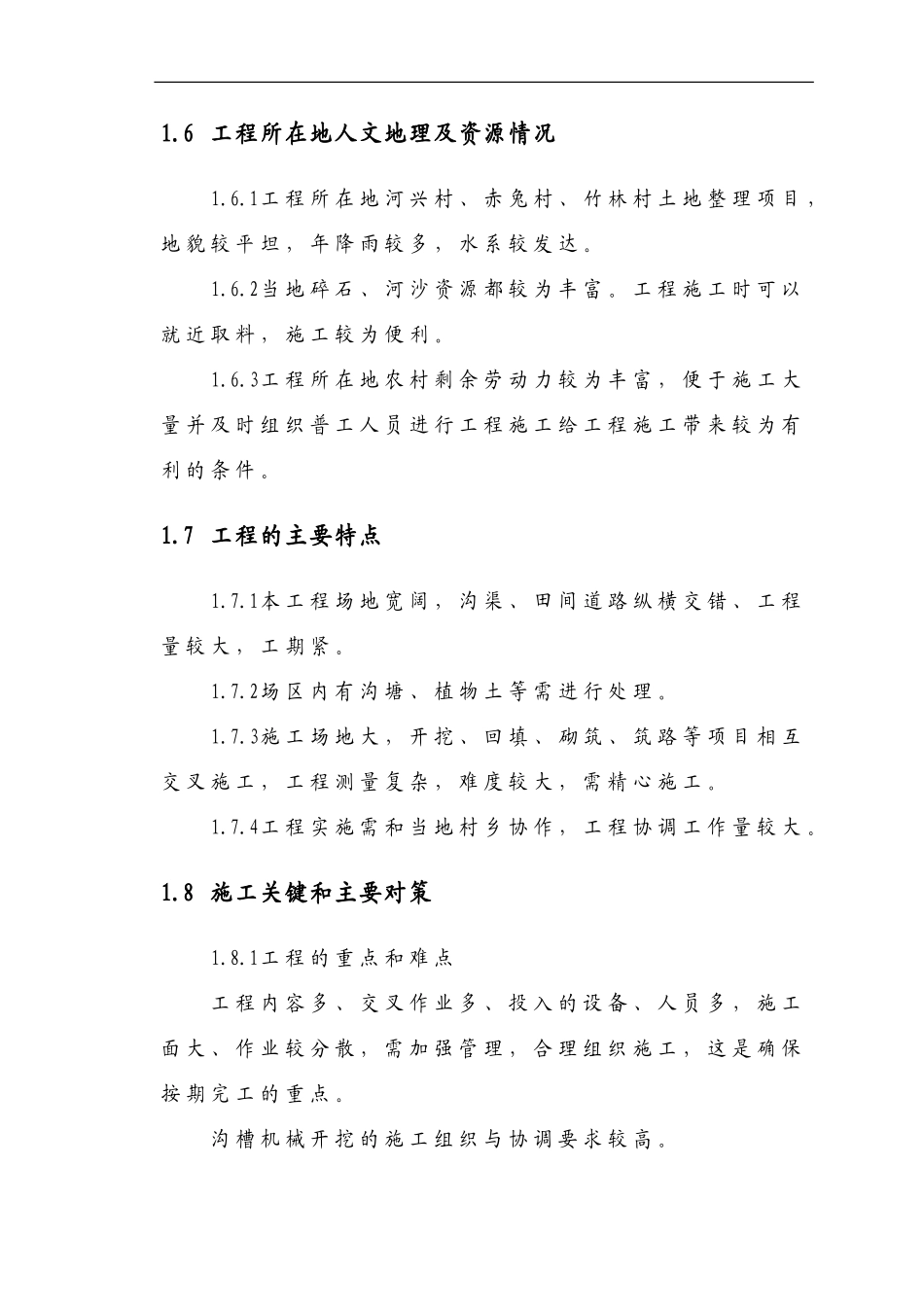

6工程所在地人文地理及资源情况1
1工程所在地河兴村、赤兔村、竹林村土地整理项目,地貌较平坦,年降雨较多,水系较发达
2当地碎石、河沙资源都较为丰富
工程施工时可以就近取料,施工较为便利
3工程所在地农村剩余劳动力较为丰富,便于施工大量并及时组织普工人员进行工程施工给工程施工带来较为有利的条件
7工程的主要特点1
1本工程场地宽阔,沟渠、田间道路纵横交错、工程量较大,工期紧
2场区内有沟塘、植物土等需进行处理
3施工场地大,开挖、回填、砌筑、筑路等项目相互交叉施工,工程测量复杂,难度较大,需精心施工
4工程实施需和当地村乡协作,工程协调工作量较大
8施工关键和主要对策1
1工程的重点和难点工程内容多、交叉作业多、投入的设备、人员多,施工面大、作业较分散,需加强管理,合理组织施工,这是确保按期完工的重点
沟槽机械开挖的施工组织与协调要求较高

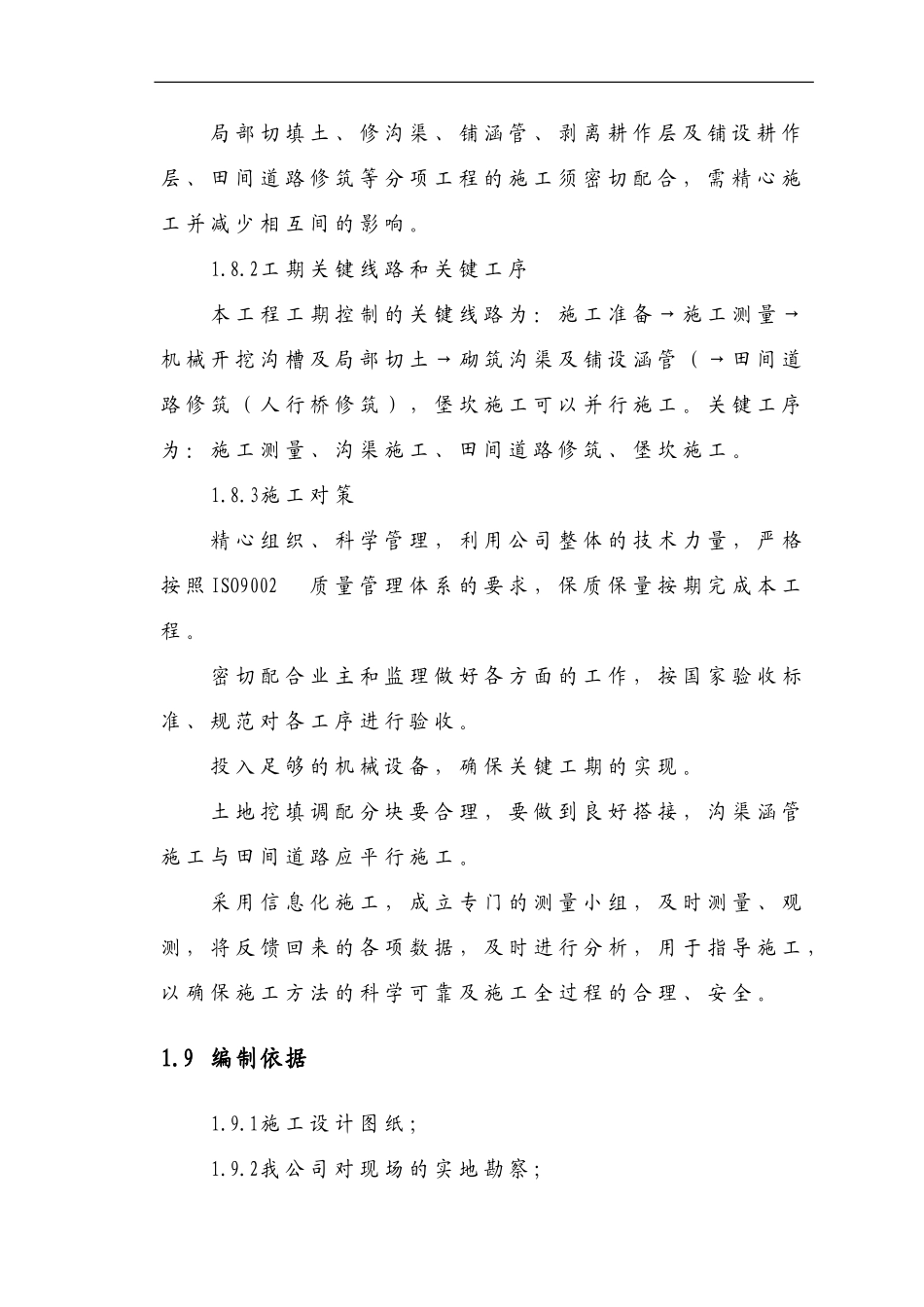

局部切填土、修沟渠、铺涵管、剥离耕作层及铺设耕作层、田间道路修筑等分项工程的施工须密切配合,需精心施工并减少相互间的影响
2工期关键线路和关键工序本工程工期控制的关键线路为:施工准备→施工测量→机械开挖沟槽及局
