土方工程施工方案与技术措施5
1土方开挖5

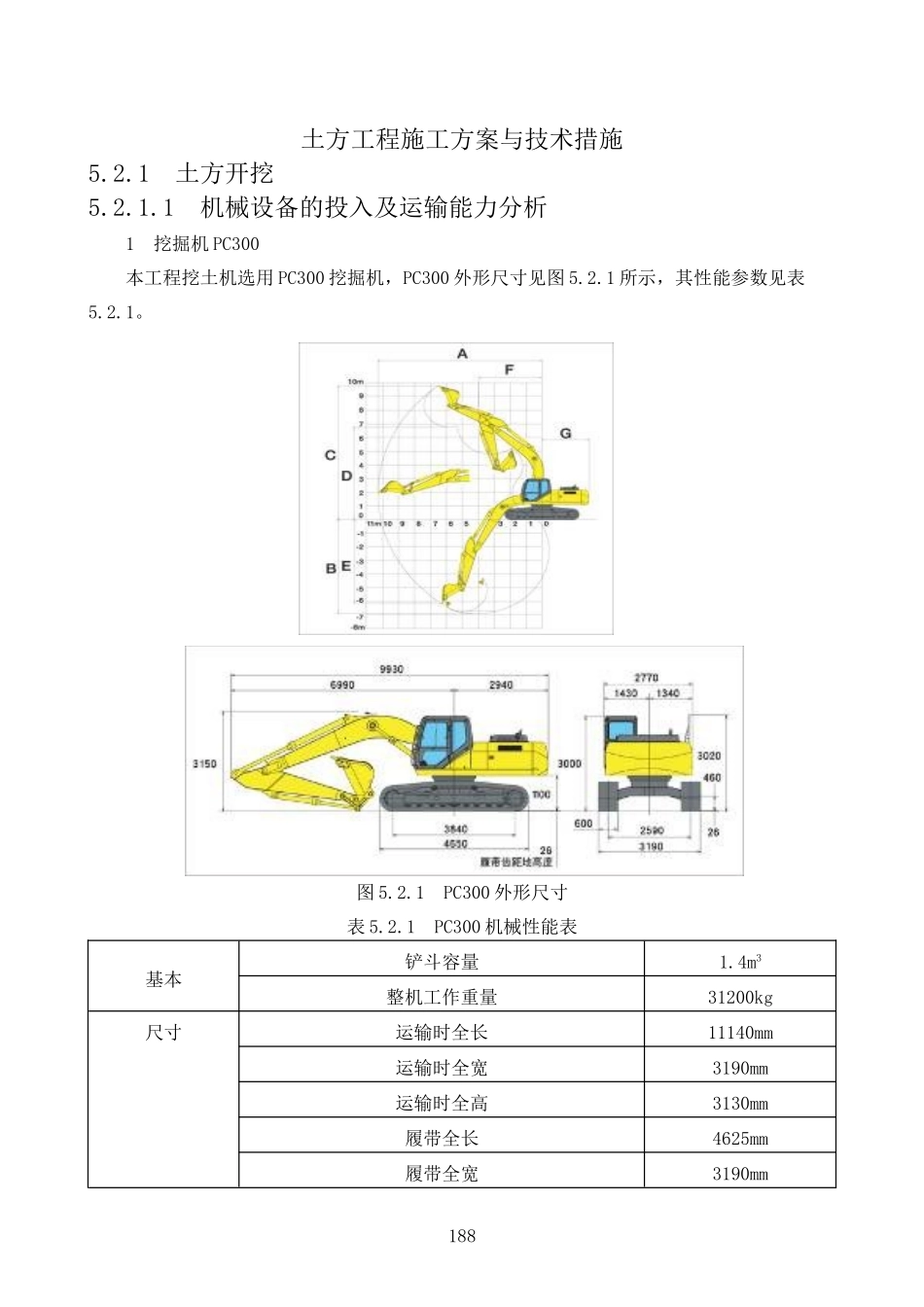

1机械设备的投入及运输能力分析1挖掘机PC300本工程挖土机选用PC300挖掘机,PC300外形尺寸见图5
1所示,其性能参数见表5
1PC300外形尺寸表5
1PC300机械性能表基本铲斗容量1
4m3整机工作重量31200kg尺寸运输时全长11140mm运输时全宽3190mm运输时全高3130mm履带全长4625mm履带全宽3190mm188A(最大挖掘半径)11100mmB(最大挖掘深度)7380mmC(最大挖掘高度)10210mmD(最大卸料高度)7110mmE(最大垂直挖掘深度)6480mmF(最小前部旋转半径)3950mmG(后端回旋半径)3450mm性能行走速度:高速/低速5

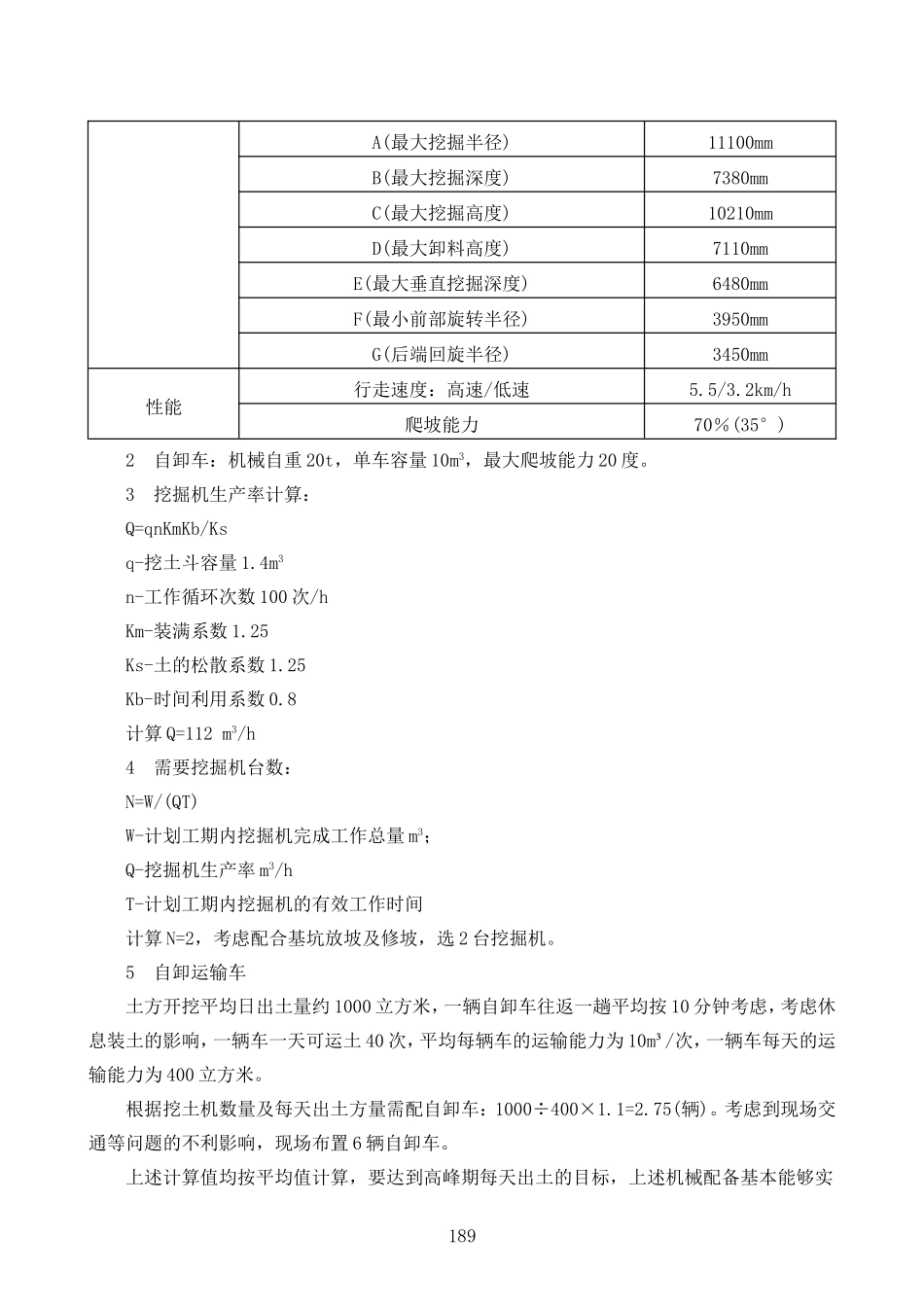

2km/h爬坡能力70%(35°)2自卸车:机械自重20t,单车容量10m3,最大爬坡能力20度
3挖掘机生产率计算:Q=qnKmKb/Ksq-挖土斗容量1
4m3n-工作循环次数100次/hKm-装满系数1
25Ks-土的松散系数1
25Kb-时间利用系数0
8计算Q=112m3/h4需要挖掘机台数:N=W/(QT)W-计划工期内挖掘机完成工作总量m3;Q-挖掘机生产率m3/hT-计划工期内挖掘机的有效工作时间计算N=2,考虑配合基坑放坡及修坡,选2台挖掘机
5自卸运输车土方开挖平均日出土量约1000立方米,一辆自卸车往返一趟平均按10分钟考虑,考虑休息装土的影响,一辆车一天可运土40次,平均每辆车的运输能力为10m³/次,一辆车每天的运输能力为400立方米
根据挖土机数量及每天出土方量需配自卸车:1000÷400×1
考虑到现场交通等问题的不利影响,现场布置6辆自卸车

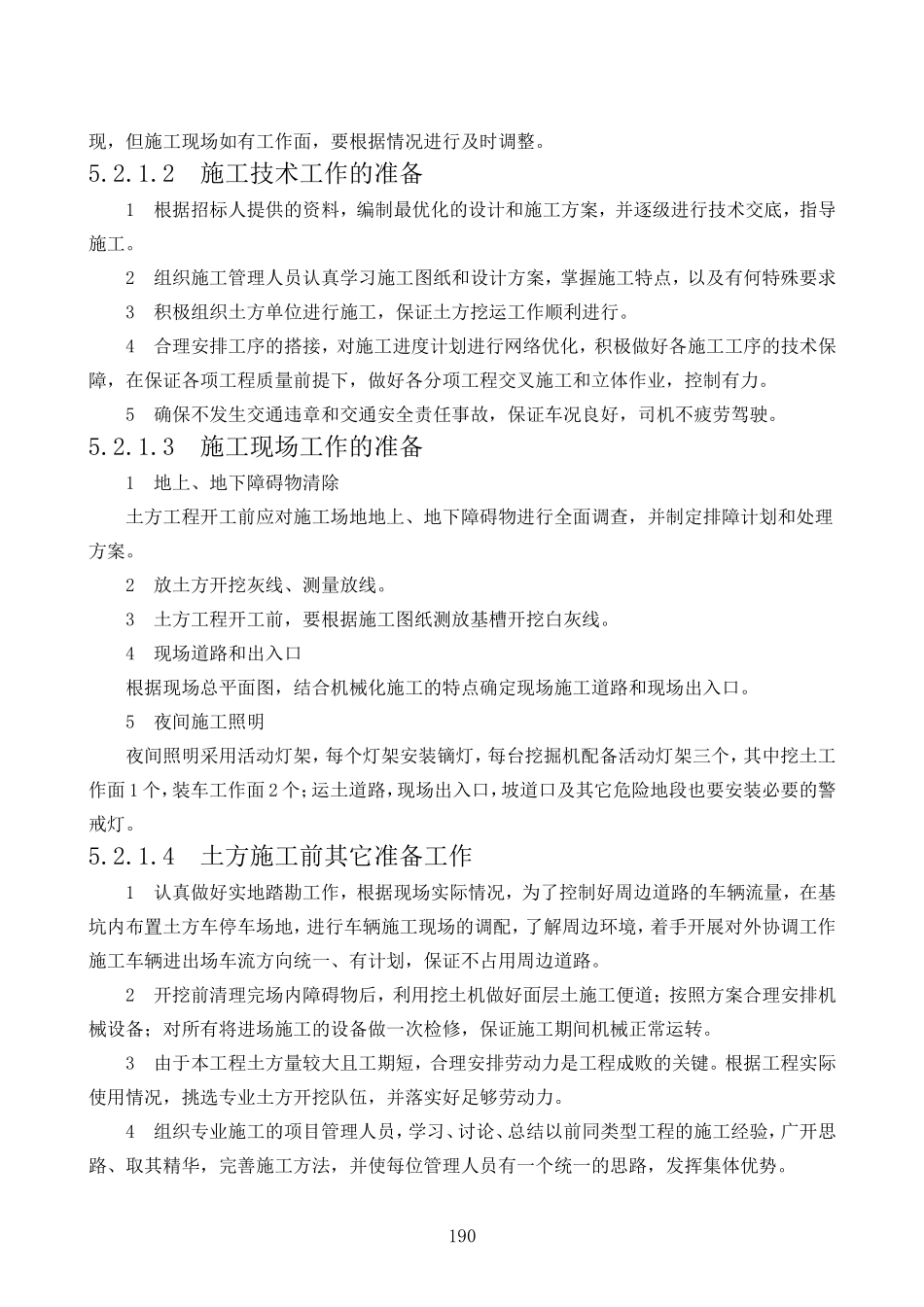

上述计算值均按平均值计算,要达到高峰期每天出土的目标,上述机械配备基本能够实189现,但施工现场如有工作面,
