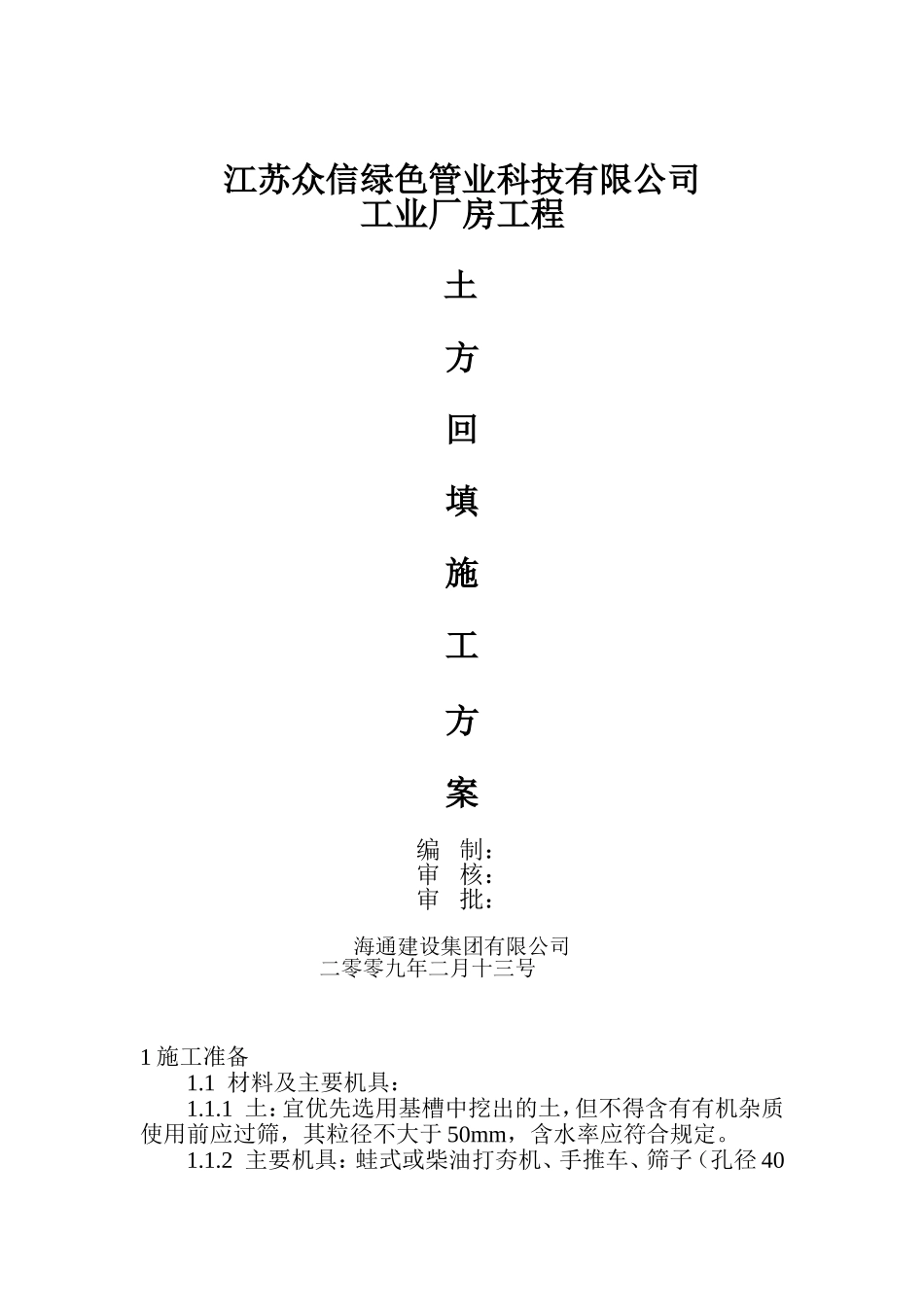

江苏众信绿色管业科技有限公司工业厂房工程土方回填施工方案编制:审核:审批:海通建设集团有限公司二零零九年二月十三号1施工准备1
1材料及主要机具:1
1土:宜优先选用基槽中挖出的土,但不得含有有机杂质使用前应过筛,其粒径不大于50mm,含水率应符合规定

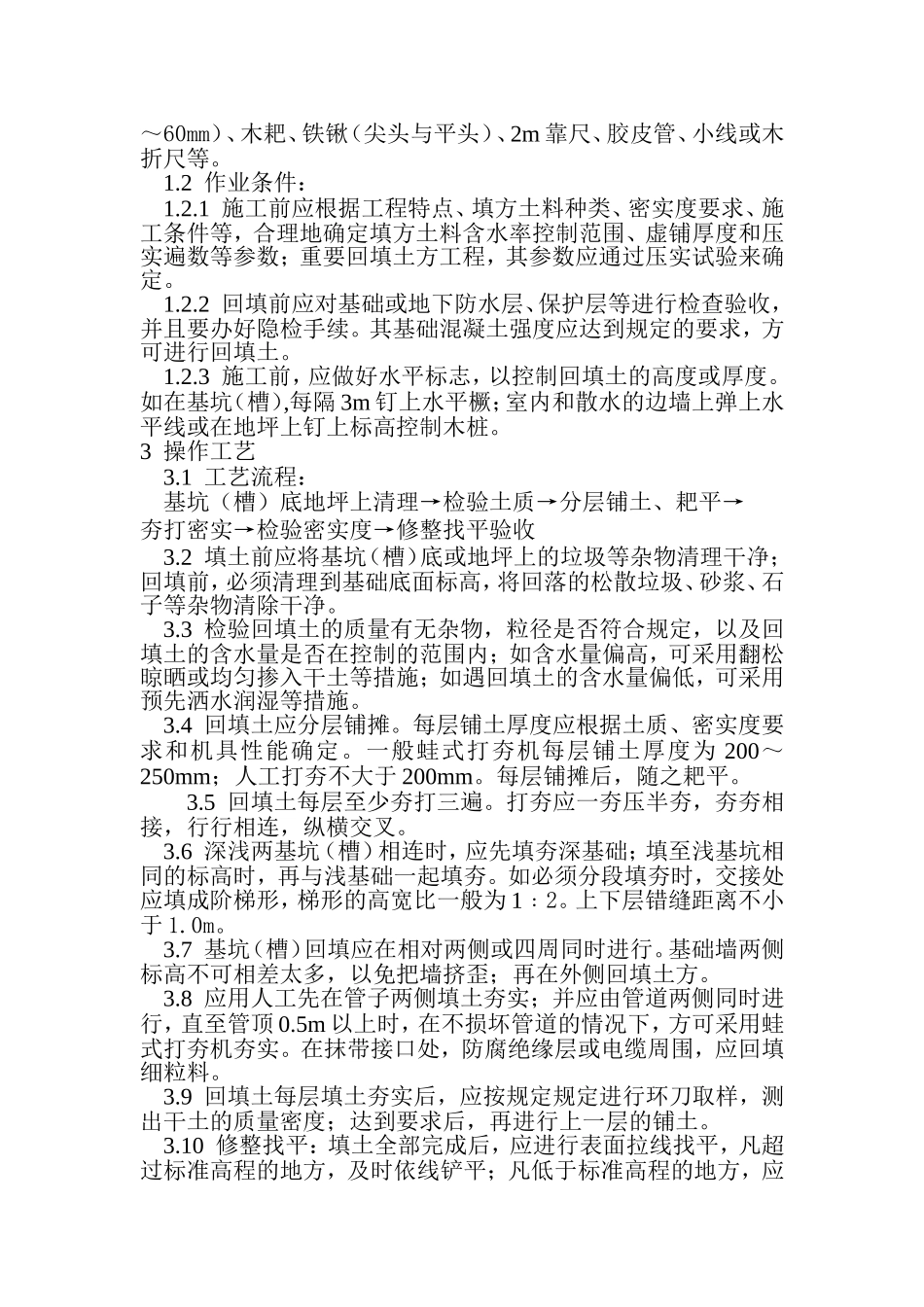

2主要机具:蛙式或柴油打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线或木折尺等
2作业条件:1
1施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定
2回填前应对基础或地下防水层、保护层等进行检查验收,并且要办好隐检手续
其基础混凝土强度应达到规定的要求,方可进行回填土
3施工前,应做好水平标志,以控制回填土的高度或厚度
如在基坑(槽),每隔3m钉上水平橛;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩
3操作工艺3
1工艺流程:基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收3
2填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净
3检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施
4回填土应分层铺摊
每层铺土厚度应根据土质、密实度要求和机具性能确定
一般蛙式打夯机每层铺土厚度为200~250mm;人工打夯不大于200mm
每层铺摊后,随之耙平
5回填土每层至少夯打三遍
打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉

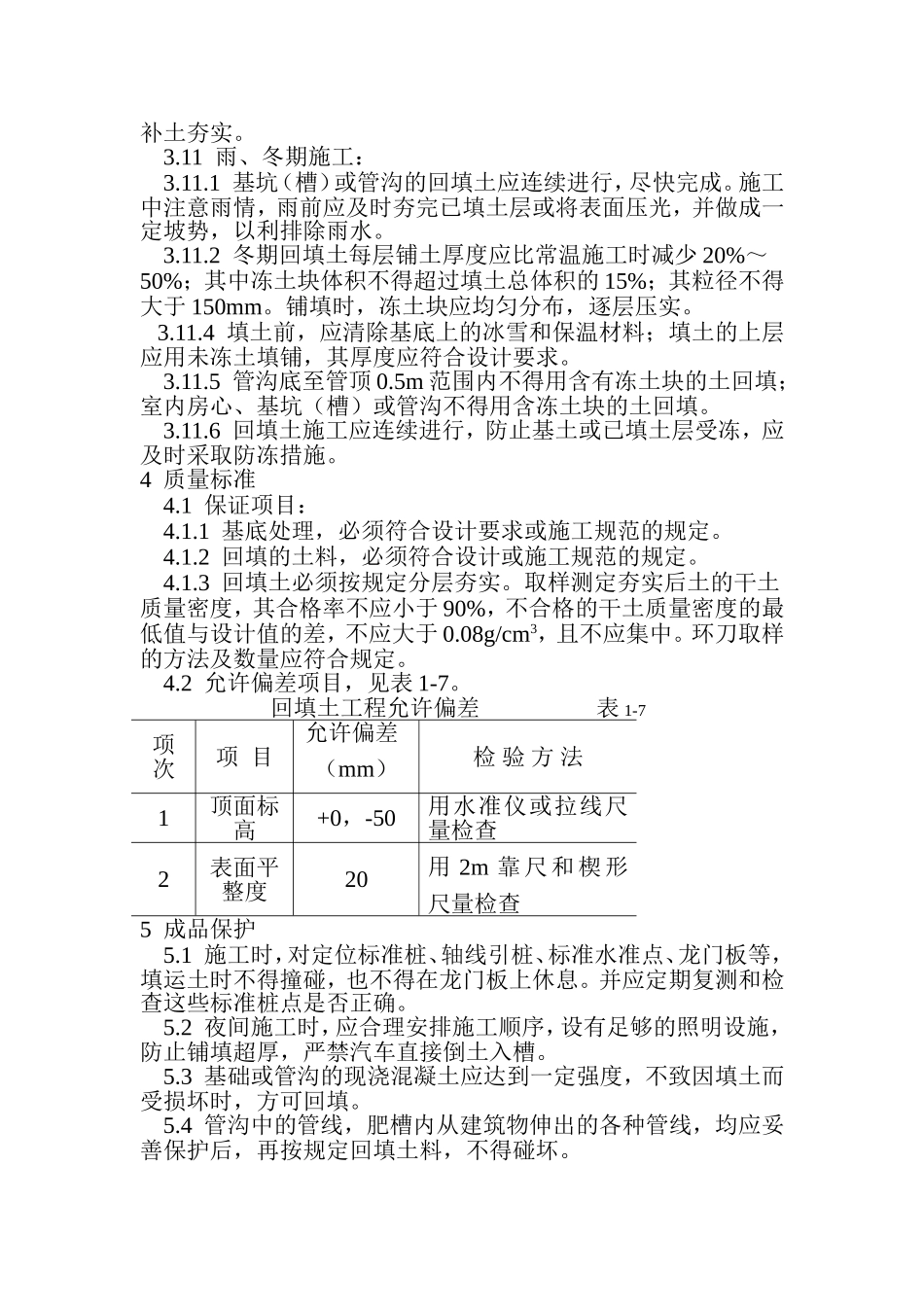

6深浅两基坑(槽)相连时,应先填夯深基础;填至浅基
