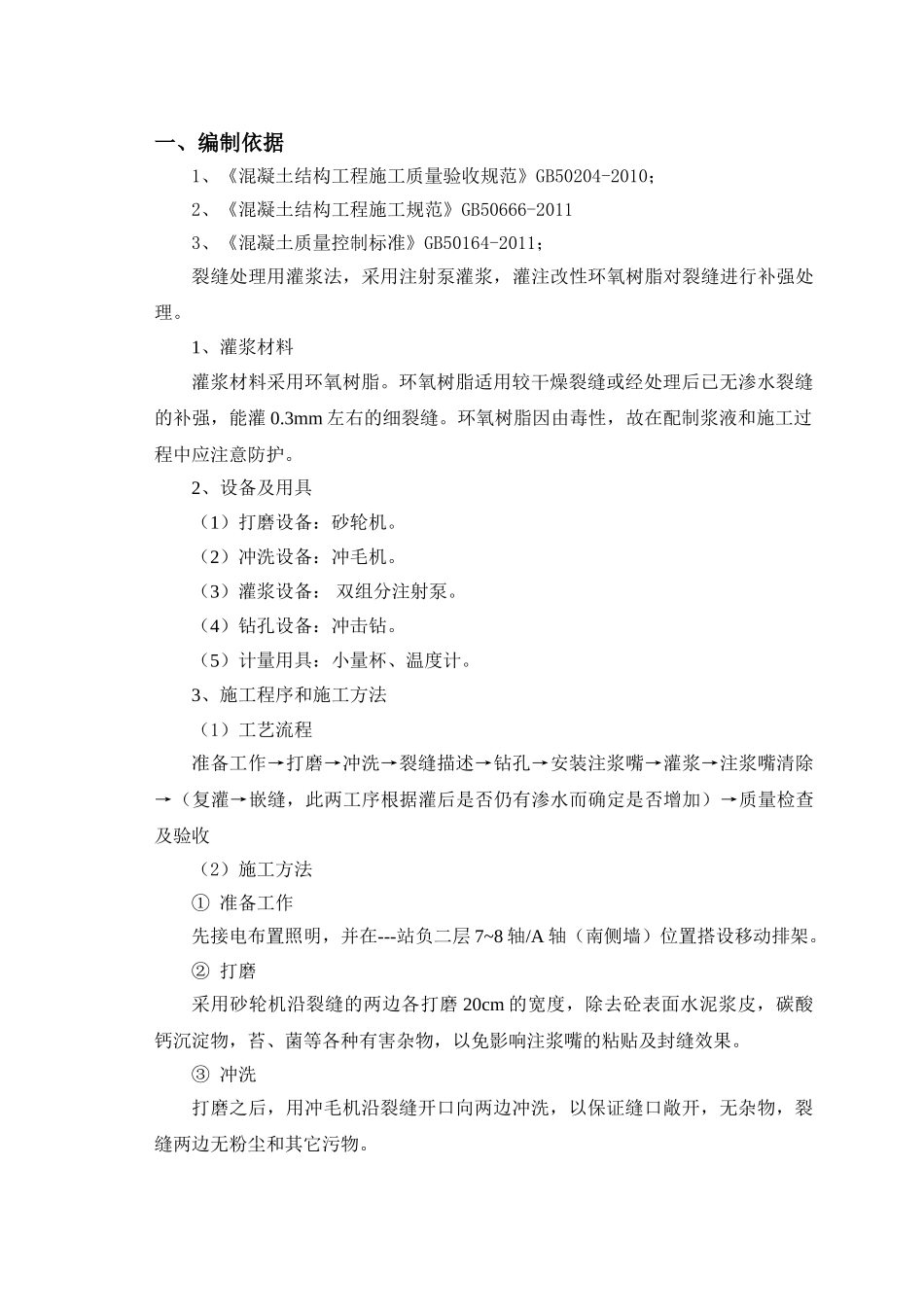

一、编制依据1、《混凝土结构工程施工质量验收规范》GB50204-2010;2、《混凝土结构工程施工规范》GB50666-20113、《混凝土质量控制标准》GB50164-2011;裂缝处理用灌浆法,采用注射泵灌浆,灌注改性环氧树脂对裂缝进行补强处理
1、灌浆材料灌浆材料采用环氧树脂
环氧树脂适用较干燥裂缝或经处理后已无渗水裂缝的补强,能灌0
3mm左右的细裂缝
环氧树脂因由毒性,故在配制浆液和施工过程中应注意防护
2、设备及用具(1)打磨设备:砂轮机
(2)冲洗设备:冲毛机
(3)灌浆设备:双组分注射泵
(4)钻孔设备:冲击钻
(5)计量用具:小量杯、温度计
3、施工程序和施工方法(1)工艺流程准备工作→打磨→冲洗→裂缝描述→钻孔→安装注浆嘴→灌浆→注浆嘴清除→(复灌→嵌缝,此两工序根据灌后是否仍有渗水而确定是否增加)→质量检查及验收(2)施工方法①准备工作先接电布置照明,并在---站负二层7~8轴/A轴(南侧墙)位置搭设移动排架
②打磨采用砂轮机沿裂缝的两边各打磨20cm的宽度,除去砼表面水泥浆皮,碳酸钙沉淀物,苔、菌等各种有害杂物,以免影响注浆嘴的粘贴及封缝效果
③冲洗打磨之后,用冲毛机沿裂缝开口向两边冲洗,以保证缝口敞开,无杂物,裂缝两边无粉尘和其它污物

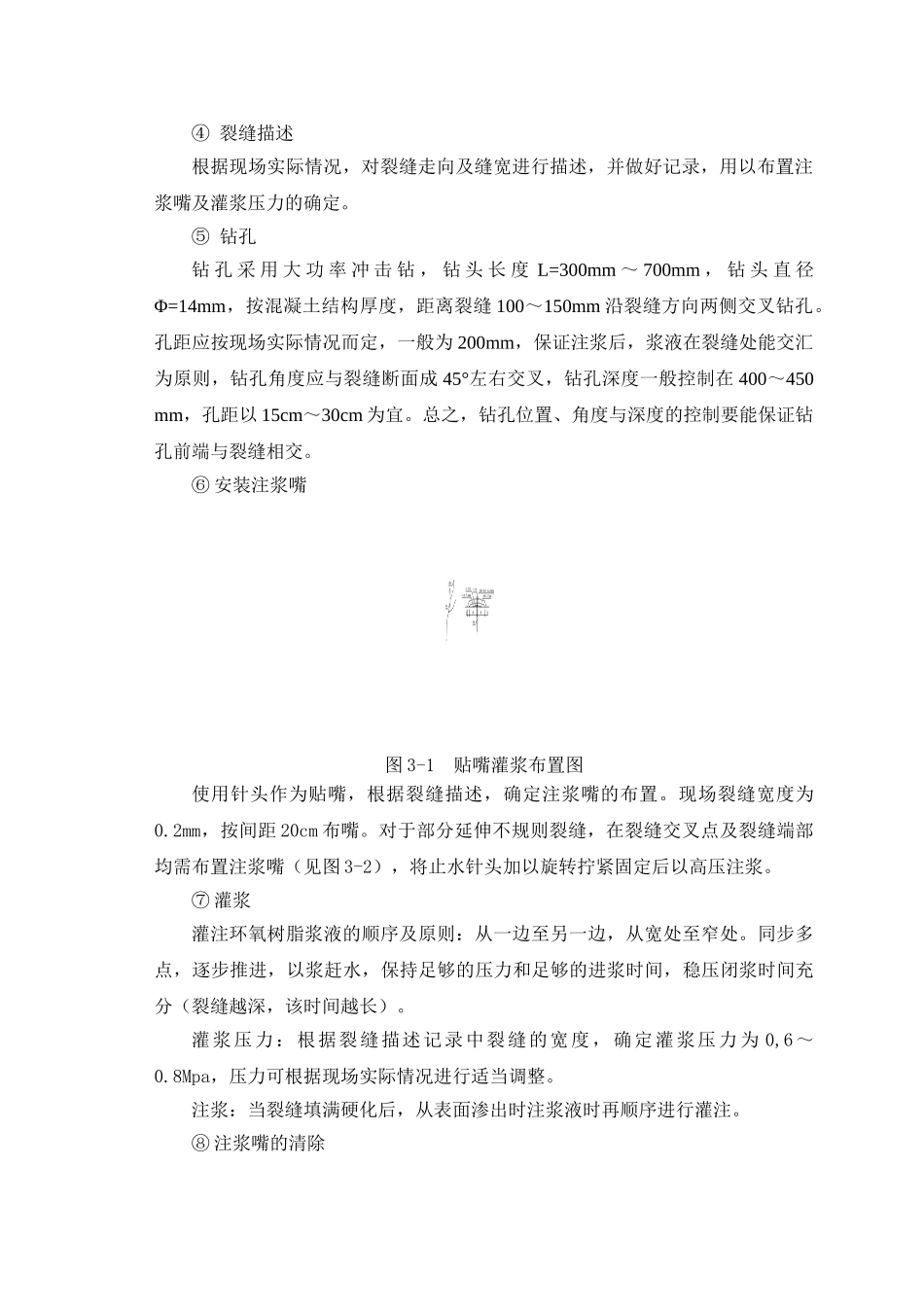

④裂缝描述根据现场实际情况,对裂缝走向及缝宽进行描述,并做好记录,用以布置注浆嘴及灌浆压力的确定
⑤钻孔钻孔采用大功率冲击钻,钻头长度L=300mm~700mm,钻头直径Φ=14mm,按混凝土结构厚度,距离裂缝100~150mm沿裂缝方向两侧交叉钻孔
孔距应按现场实际情况而定,一般为200mm,保证注浆后,浆液在裂缝处能交汇为原则,钻孔角度应与裂缝断面成45°左右交叉,钻孔深度一般控制在400~450mm,孔距以15cm~30cm为宜
总之,钻孔位置、角度与深度的控制要能保证钻孔前端与裂缝相交
⑥安装注浆嘴图3-1
