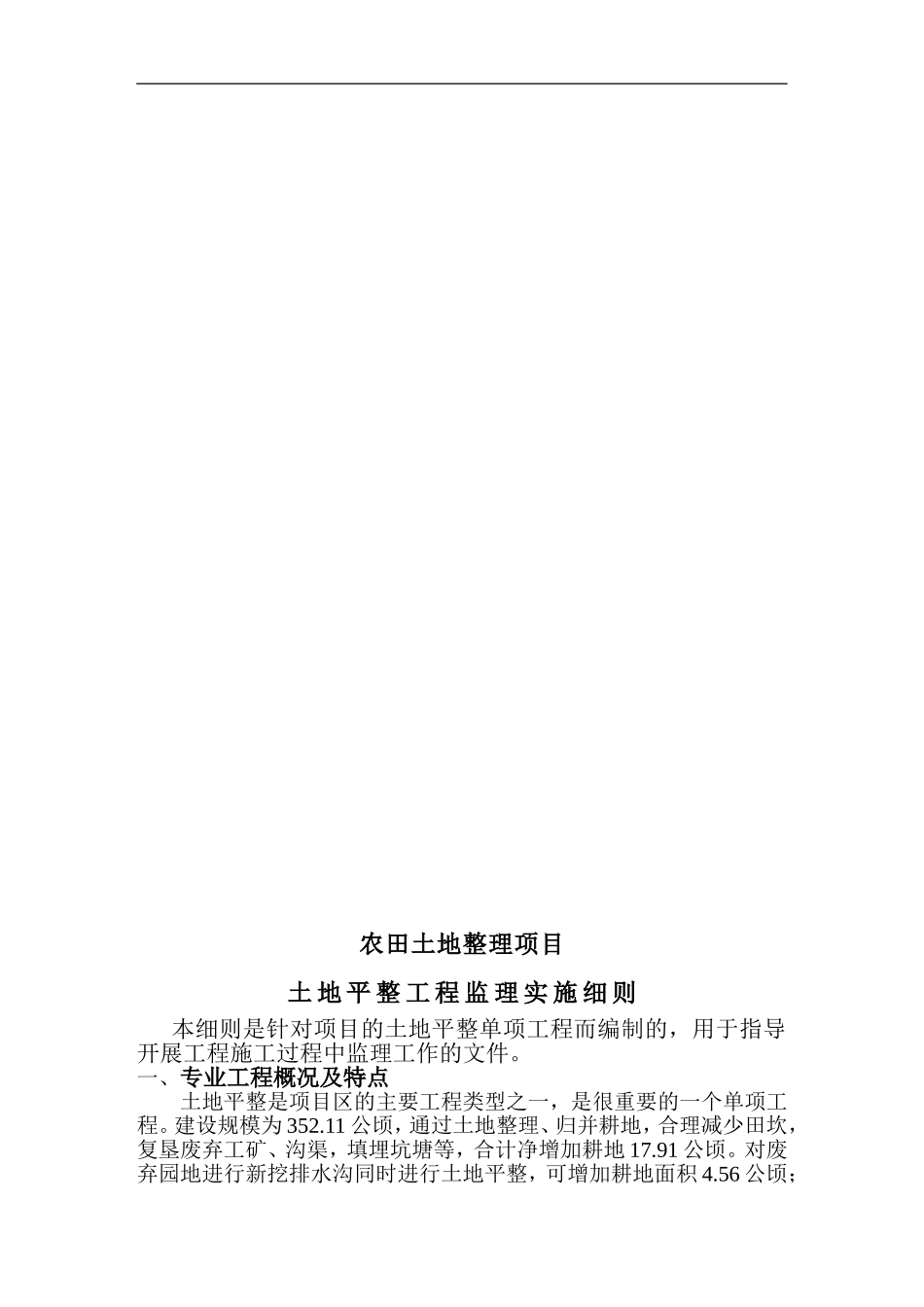

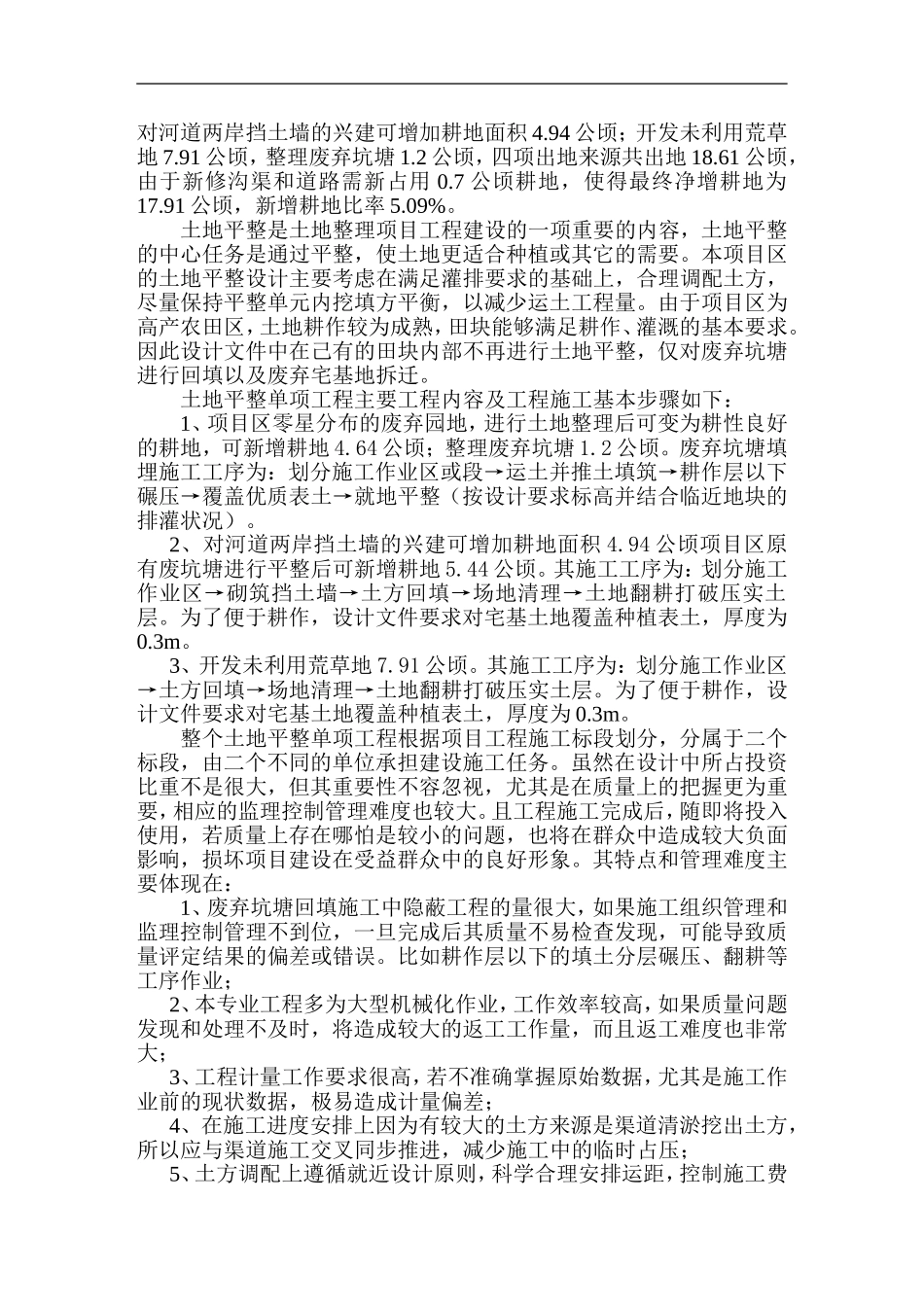

基本农田土地整理项目--土地平整工程监理实施细则编制:审核:编制日期:二○○九年四月二十三日目录一、专业工程的概况及特点二、编制依据三、监理工作流程四、监理工作的控制要点及目标值五、监理工作方法及措施农田土地整理项目土地平整工程监理实施细则本细则是针对项目的土地平整单项工程而编制的,用于指导开展工程施工过程中监理工作的文件。一、专业工程概况及特点土地平整是项目区的主要工程类型之一,是很重要的一个单项工程。建设规模为352.11公顷,通过土地整理、归并耕地,合理减少田坎,复垦废弃工矿、沟渠,填埋坑塘等,合计净增加耕地17.91公顷。对废弃园地进行新挖排水沟同时进行土地平整,可增加耕地面积4.56公顷;对河道两岸挡土墙的兴建可增加耕地面积4.94公顷;开发未利用荒草地7.91公顷,整理废弃坑塘1.2公顷,四项出地来源共出地18.61公顷,由于新修沟渠和道路需新占用0.7公顷耕地,使得最终净增耕地为17.91公顷,新增耕地比率5.09%。土地平整是土地整理项目工程建设的一项重要的内容,土地平整的中心任务是通过平整,使土地更适合种植或其它的需要。本项目区的土地平整设计主要考虑在满足灌排要求的基础上,合理调配土方,尽量保持平整单元内挖填方平衡,以减少运土工程量。由于项目区为高产农田区,土地耕作较为成熟,田块能够满足耕作、灌溉的基本要求。因此设计文件中在己有的田块内部不再进行土地平整,仅对废弃坑塘进行回填以及废弃宅基地拆迁。土地平整单项工程主要工程内容及工程施工基本步骤如下:1、项目区零星分布的废弃园地,进行土地整理后可变为耕性良好的耕地,可新增耕地4.64公顷;整理废弃坑塘1.2公顷。废弃坑塘填埋施工工序为:划分施工作业区或段→运土并推土填筑→耕作层以下碾压→覆盖优质表土→就地平整(按设计要求标高并结合临近地块的排灌状况)。2、对河道两岸挡土墙的兴建可增加耕地面积4.94公顷项目区原有废坑塘进行平整后可新增耕地5.44公顷。其施工工序为:划分施工作业区→砌筑挡土墙→土方回填→场地清理→土地翻耕打破压实土层。为了便于耕作,设计文件要求对宅基土地覆盖种植表土,厚度为0.3m。3、开发未利用荒草地7.91公顷。其施工工序为:划分施工作业区→土方回填→场地清理→土地翻耕打破压实土层。为了便于耕作,设计文件要求对宅基土地覆盖种植表土,厚度为0.3m。整个土地平整单项工程根据项目工程施工标段划分,分属于二个标段,由二个不同的单位承担建设施工任务。虽然在设计中所占投资比重不是很大,但其重要性不容忽视,尤其是在质量上的把握更为重要,相应的监理控制管理难度也较大。且工程施工完成后,随即将投入使用,若质量上存在哪怕是较小的问题,也将在群众中造成较大负面影响,损坏项目建设在受益群众中的良好形象。其特点和管理难度主要体现在:1、废弃坑塘回填施工中隐蔽工程的量很大,如果施工组织管理和监理控制管理不到位,一旦完成后其质量不易检查发现,可能导致质量评定结果的偏差或错误。比如耕作层以下的填土分层碾压、翻耕等工序作业;2、本专业工程多为大型机械化作业,工作效率较高,如果质量问题发现和处理不及时,将造成较大的返工工作量,而且返工难度也非常大;3、工程计量工作要求很高,若不准确掌握原始数据,尤其是施工作业前的现状数据,极易造成计量偏差;4、在施工进度安排上因为有较大的土方来源是渠道清淤挖出土方,所以应与渠道施工交叉同步推进,减少施工中的临时占压;5、土方调配上遵循就近设计原则,科学合理安排运距,控制施工费开始施工准备报监理审核整改施工放线、测量报监理审核整改土地平整施工报监理审核整改进行工程验收签署土地开发整理项目工程中间交工证书整改投资。部份涉及到标段间协调与衔接,需及时沟通不同施工单位间的关系和施工作业进度的安排。二、编制依据1、经过审批的本项目工程建设监理规划2、《建设工程监理规范》GB50319-20003、《土地整治工程施工质量验收规范》DB42/T564-20094、《土地整治专项工程施工质量检验标准》DB42/T563-20095、《土地整治通用工程施工质量检验标准》DB42/T562-20097、《土地开发整理项目规划设计规范》TD/T1011-20...
