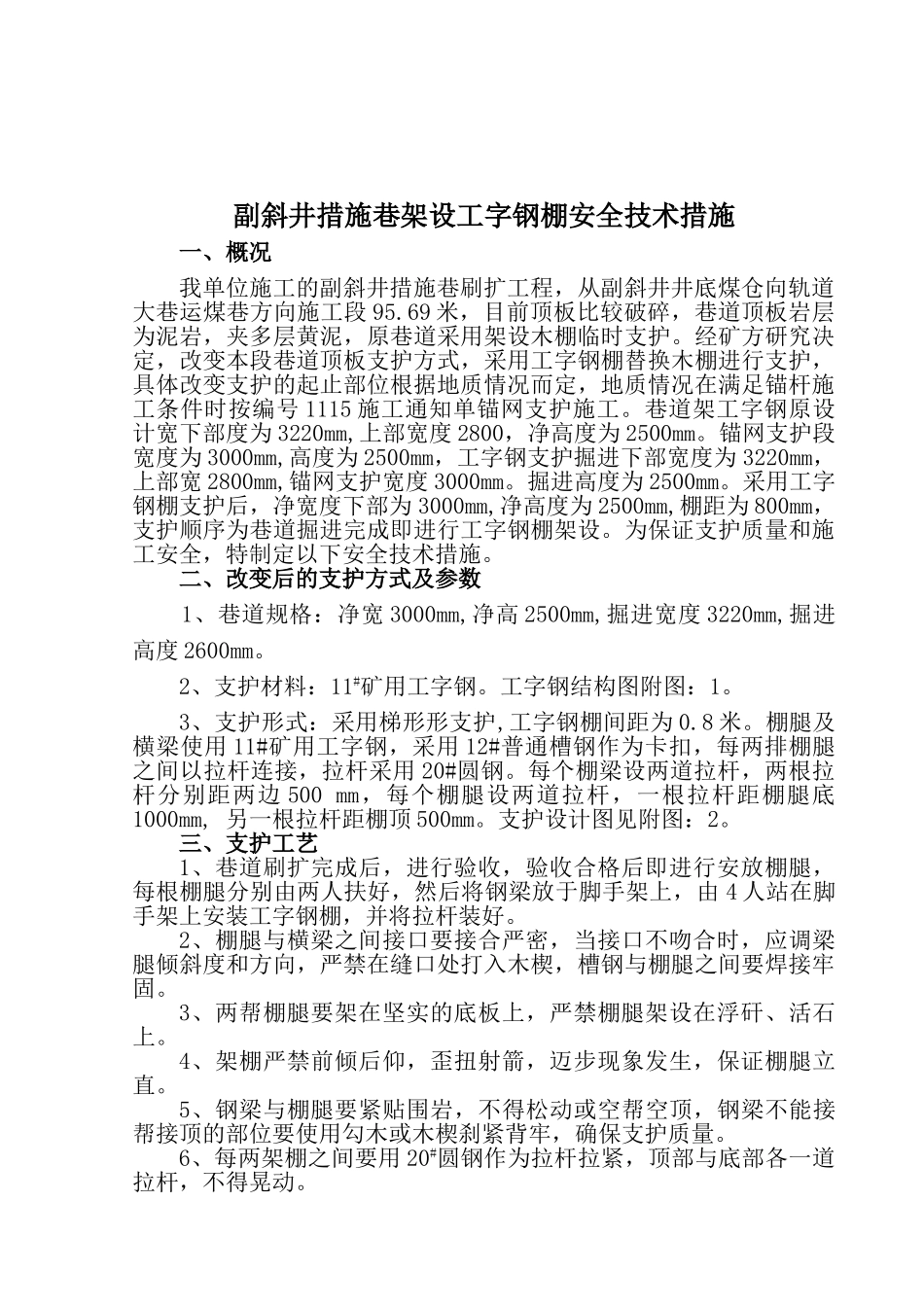

副斜井措施巷架设工字钢棚安全技术措施施工单位:项目部经理:技术负责人:编制人:编制日期:审批签字栏建设单位XXXXXX有限公司总工程师安全矿长生产矿长机电矿长矿长助理副总工程师副总工程师安全科通风科机电科地测科生产技术科审批意见副斜井措施巷架设工字钢棚安全技术措施一、概况我单位施工的副斜井措施巷刷扩工程,从副斜井井底煤仓向轨道大巷运煤巷方向施工段95
69米,目前顶板比较破碎,巷道顶板岩层为泥岩,夹多层黄泥,原巷道采用架设木棚临时支护
经矿方研究决定,改变本段巷道顶板支护方式,采用工字钢棚替换木棚进行支护,具体改变支护的起止部位根据地质情况而定,地质情况在满足锚杆施工条件时按编号1115施工通知单锚网支护施工
巷道架工字钢原设计宽下部度为3220mm,上部宽度2800,净高度为2500mm
锚网支护段宽度为3000mm,高度为2500mm,工字钢支护掘进下部宽度为3220mm,上部宽2800mm,锚网支护宽度3000mm
掘进高度为2500mm
采用工字钢棚支护后,净宽度下部为3000mm,净高度为2500mm,棚距为800mm,支护顺序为巷道掘进完成即进行工字钢棚架设
为保证支护质量和施工安全,特制定以下安全技术措施
二、改变后的支护方式及参数1、巷道规格:净宽3000mm,净高2500mm,掘进宽度3220mm,掘进高度2600mm
2、支护材料:11#矿用工字钢
工字钢结构图附图:1
3、支护形式:采用梯形形支护,工字钢棚间距为0
棚腿及横梁使用11#矿用工字钢,采用12#普通槽钢作为卡扣,每两排棚腿之间以拉杆连接,拉杆采用20#圆钢
每个棚梁设两道拉杆,两根拉杆分别距两边500mm,每个棚腿设两道拉杆,一根拉杆距棚腿底1000mm,另一根拉杆距棚顶500mm
支护设计图见附图:2
三、支护工艺1、巷道刷扩完成后,进行验收,验收合格后即进行安放棚腿,每根棚腿分别
