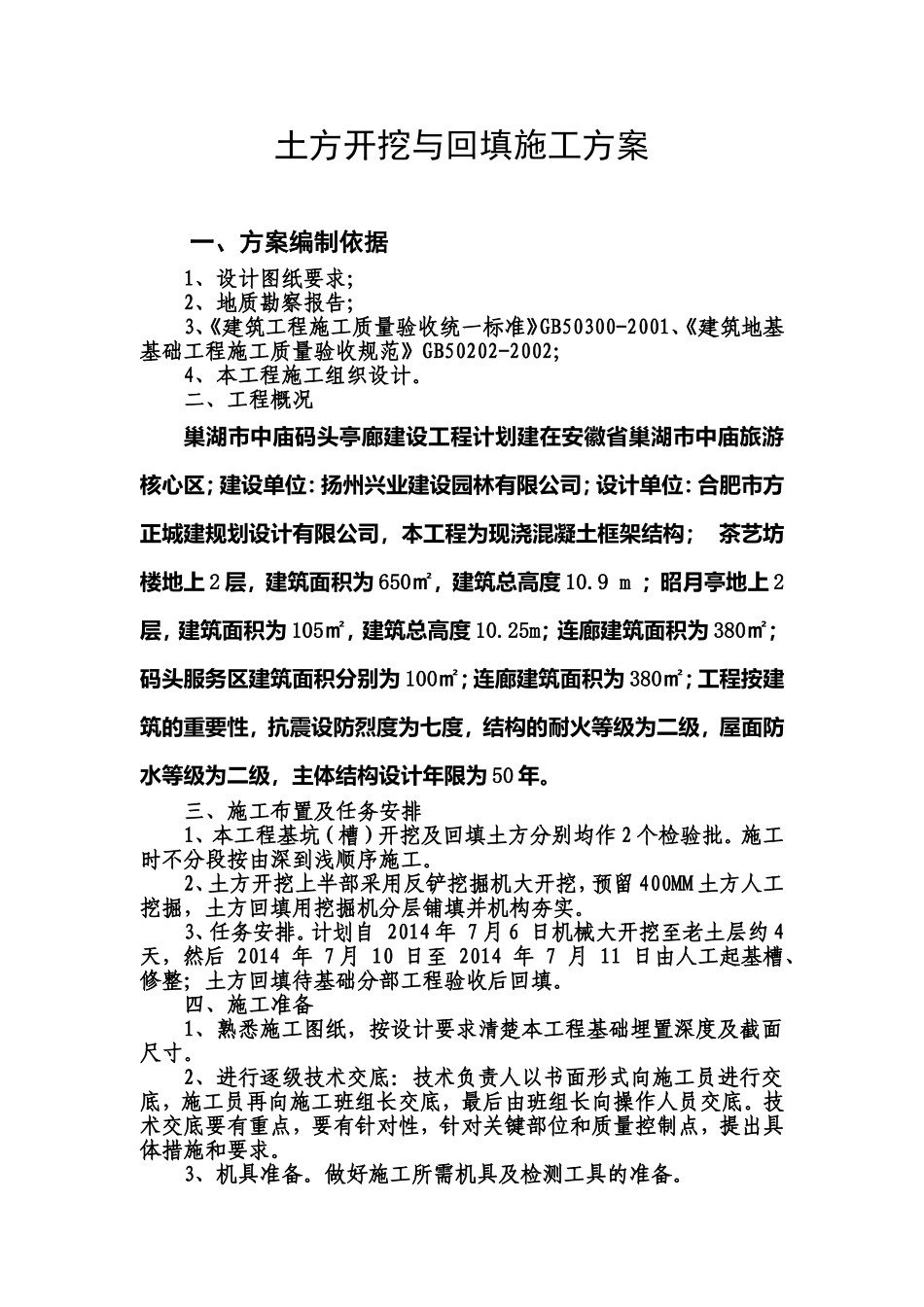

土方开挖与回填施工方案一、方案编制依据1、设计图纸要求;2、地质勘察报告;3、《建筑工程施工质量验收统一标准》GB50300-2001、《建筑地基基础工程施工质量验收规范》GB50202-2002;4、本工程施工组织设计
二、工程概况巢湖市中庙码头亭廊建设工程计划建在安徽省巢湖市中庙旅游核心区;建设单位:扬州兴业建设园林有限公司;设计单位:合肥市方正城建规划设计有限公司,本工程为现浇混凝土框架结构;茶艺坊楼地上2层,建筑面积为650㎡,建筑总高度10
9m;昭月亭地上2层,建筑面积为105㎡,建筑总高度10
25m;连廊建筑面积为380㎡;码头服务区建筑面积分别为100㎡;连廊建筑面积为380㎡;工程按建筑的重要性,抗震设防烈度为七度,结构的耐火等级为二级,屋面防水等级为二级,主体结构设计年限为50年
三、施工布置及任务安排1、本工程基坑(槽)开挖及回填土方分别均作2个检验批
施工时不分段按由深到浅顺序施工
2、土方开挖上半部采用反铲挖掘机大开挖,预留400MM土方人工挖掘,土方回填用挖掘机分层铺填并机构夯实
3、任务安排
计划自2014年7月6日机械大开挖至老土层约4天,然后2014年7月10日至2014年7月11日由人工起基槽、修整;土方回填待基础分部工程验收后回填
四、施工准备1、熟悉施工图纸,按设计要求清楚本工程基础埋置深度及截面尺寸
2、进行逐级技术交底:技术负责人以书面形式向施工员进行交底,施工员再向施工班组长交底,最后由班组长向操作人员交底
技术交底要有重点,要有针对性,针对关键部位和质量控制点,提出具体措施和要求
3、机具准备
做好施工所需机具及检测工具的准备
4、劳动力安排

土方施工人员计划安排壮工20人
五、施工工艺流程土方开挖:六、施工方法和技术要求1、土方开挖先采用反铲挖掘机大开挖至设计土层界限处停止,再用人工开槽

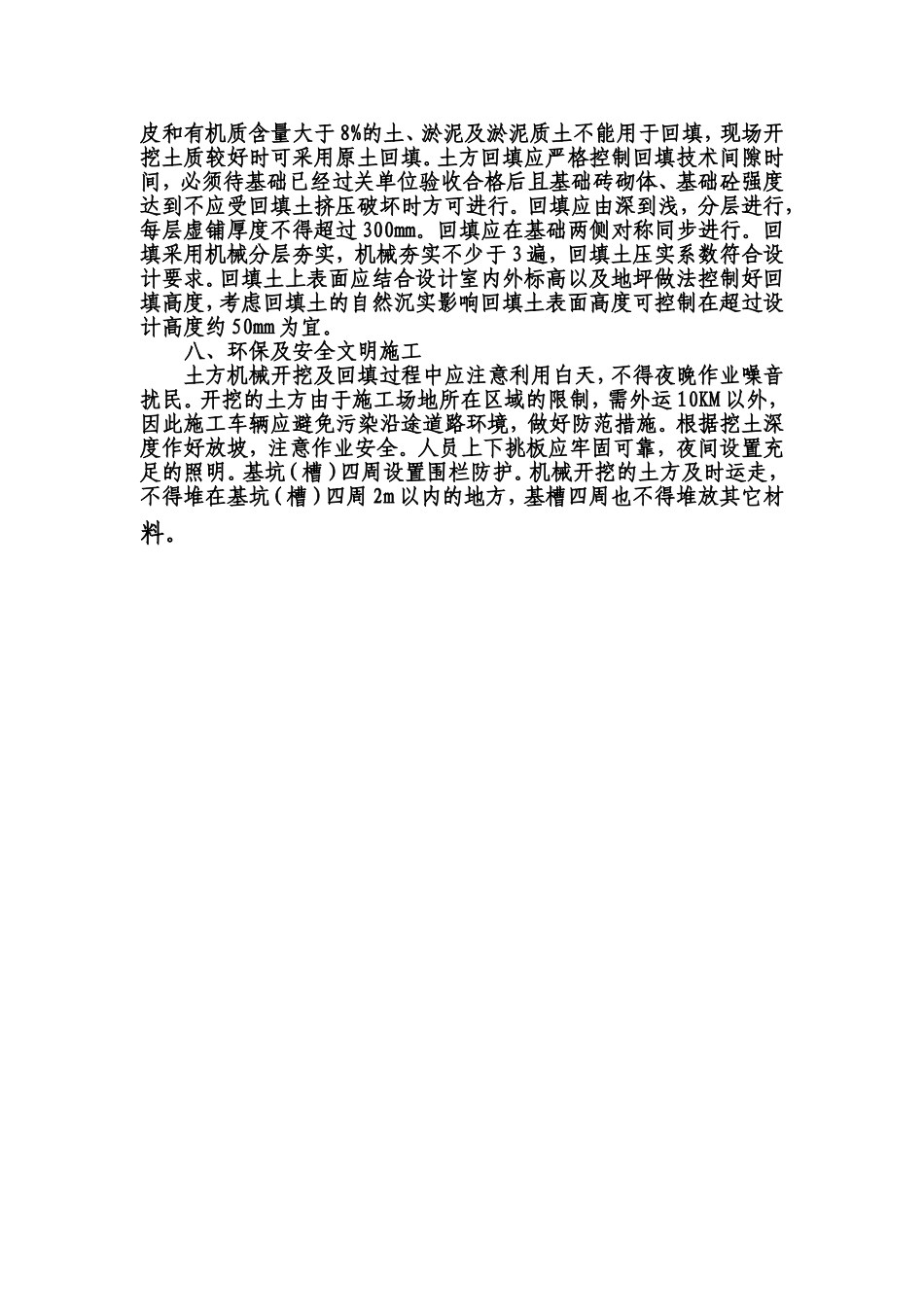

开挖顺序先深后浅,即自西边起挖,由
