霍山金园华都项目二期地下车库土方施工方案浙江广昌建筑有限公司2013年8月目录1:工程概况;2:地下室深基坑挖土施工方案3:环保措施4:挖土技术准备工作5:挖土方法及挖土程序6:安全管理措施7:施工监测工作8:应急措施表1
机械配备情况见表表2

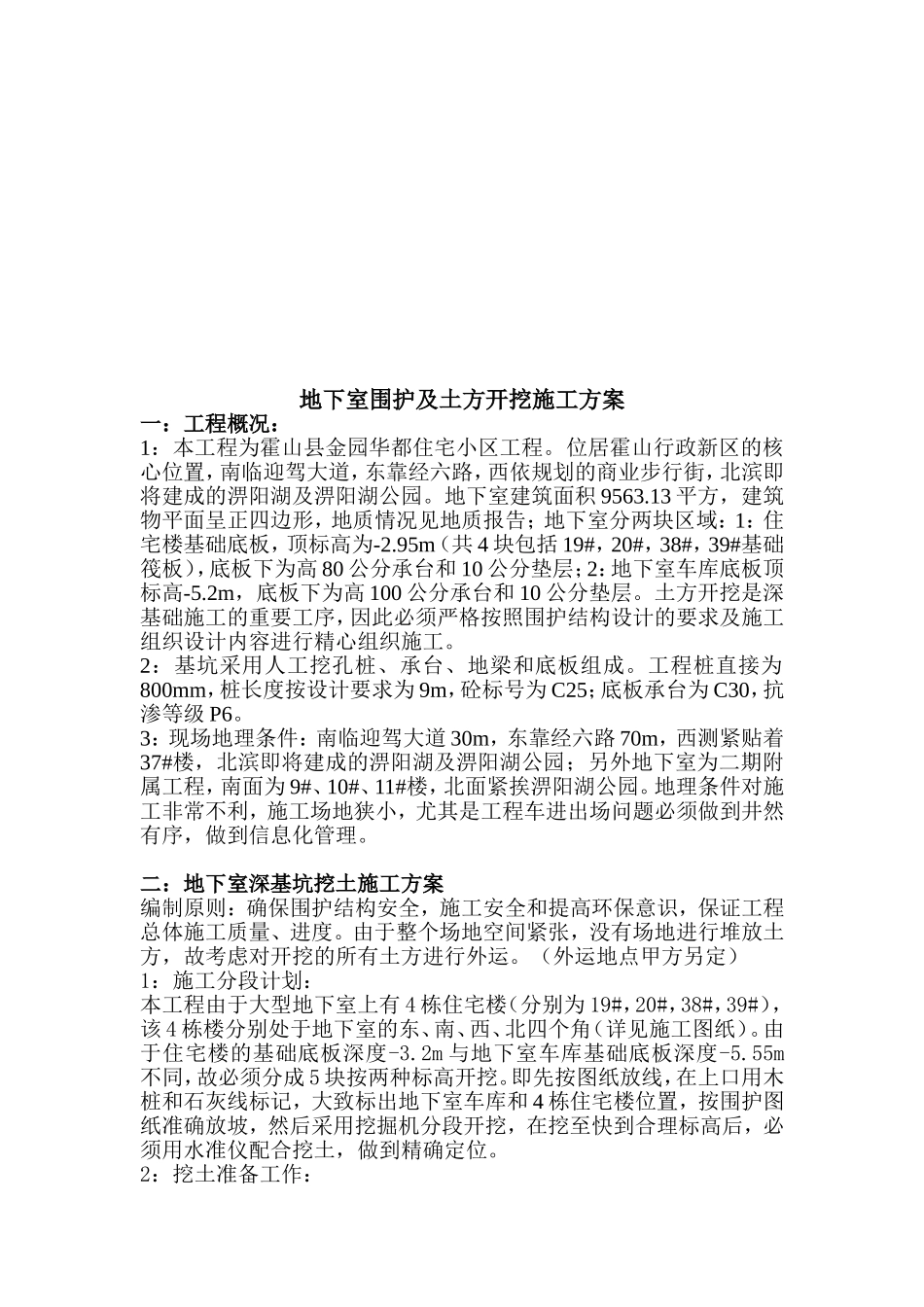

应急小组成员名单地下室围护及土方开挖施工方案一:工程概况:1:本工程为霍山县金园华都住宅小区工程
位居霍山行政新区的核心位置,南临迎驾大道,东靠经六路,西依规划的商业步行街,北滨即将建成的淠阳湖及淠阳湖公园
地下室建筑面积9563
13平方,建筑物平面呈正四边形,地质情况见地质报告;地下室分两块区域:1:住宅楼基础底板,顶标高为-2
95m(共4块包括19#,20#,38#,39#基础筏板),底板下为高80公分承台和10公分垫层;2:地下室车库底板顶标高-5
2m,底板下为高100公分承台和10公分垫层
土方开挖是深基础施工的重要工序,因此必须严格按照围护结构设计的要求及施工组织设计内容进行精心组织施工
2:基坑采用人工挖孔桩、承台、地梁和底板组成
工程桩直接为800mm,桩长度按设计要求为9m,砼标号为C25;底板承台为C30,抗渗等级P6
3:现场地理条件:南临迎驾大道30m,东靠经六路70m,西测紧贴着37#楼,北滨即将建成的淠阳湖及淠阳湖公园;另外地下室为二期附属工程,南面为9#、10#、11#楼,北面紧挨淠阳湖公园
地理条件对施工非常不利,施工场地狭小,尤其是工程车进出场问题必须做到井然有序,做到信息化管理
二:地下室深基坑挖土施工方案编制原则:确保围护结构安全,施工安全和提高环保意识,保证工程总体施工质量、进度
由于整个场地空间紧张,没有场地进行堆放土方,故考虑对开挖的所有土方进行外运
(外运地点甲方另定)1:施工分段计划:本工程由于大型地下室上有4栋住宅楼(分别为19#,20#,38#,39#),该4栋楼分别处于地下室
