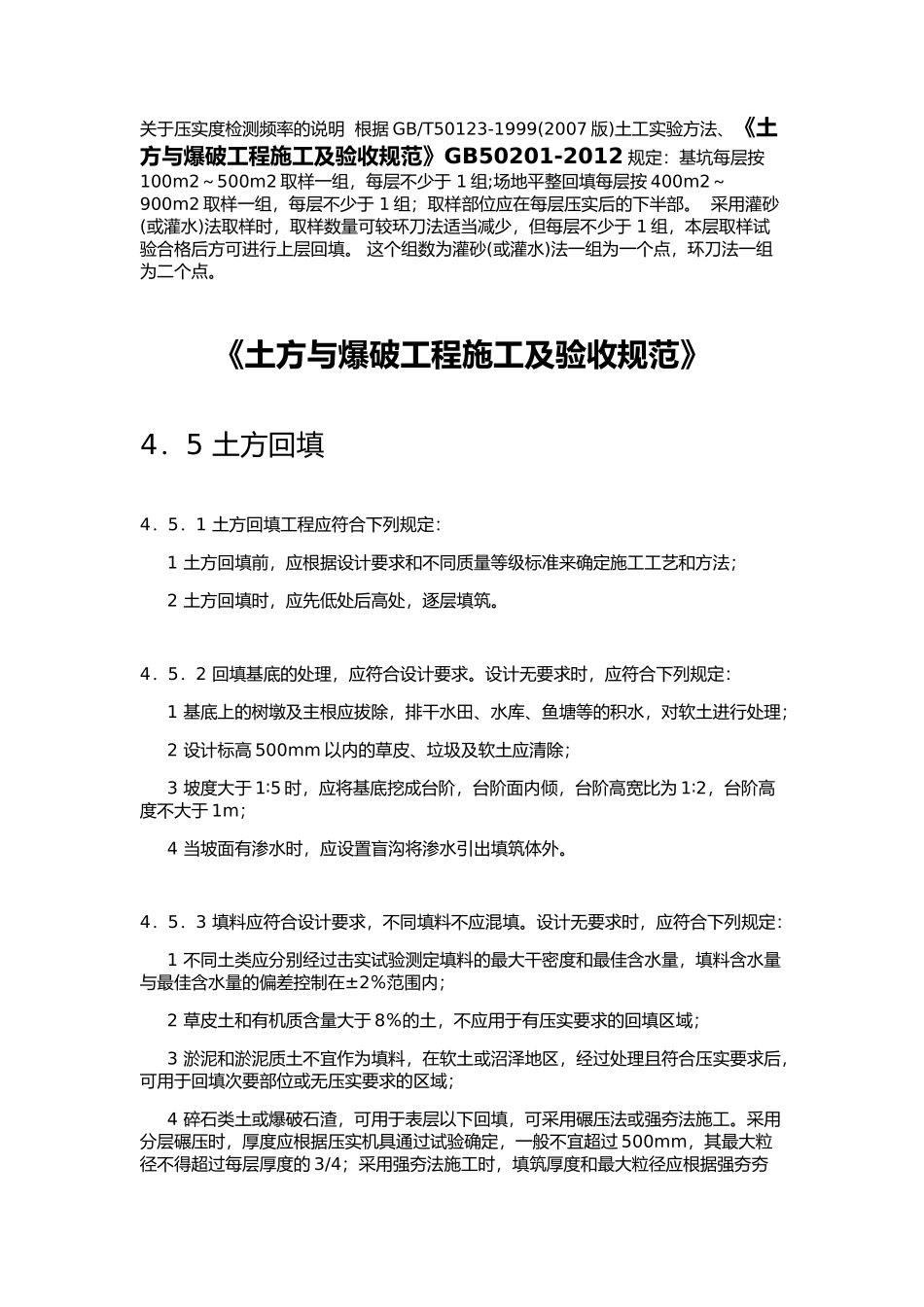

关于压实度检测频率的说明根据GB/T50123-1999(2007版)土工实验方法、《土方与爆破工程施工及验收规范》GB50201-2012规定:基坑每层按100m2~500m2取样一组,每层不少于1组;场地平整回填每层按400m2~900m2取样一组,每层不少于1组;取样部位应在每层压实后的下半部
采用灌砂(或灌水)法取样时,取样数量可较环刀法适当减少,但每层不少于1组,本层取样试验合格后方可进行上层回填
这个组数为灌砂(或灌水)法一组为一个点,环刀法一组为二个点

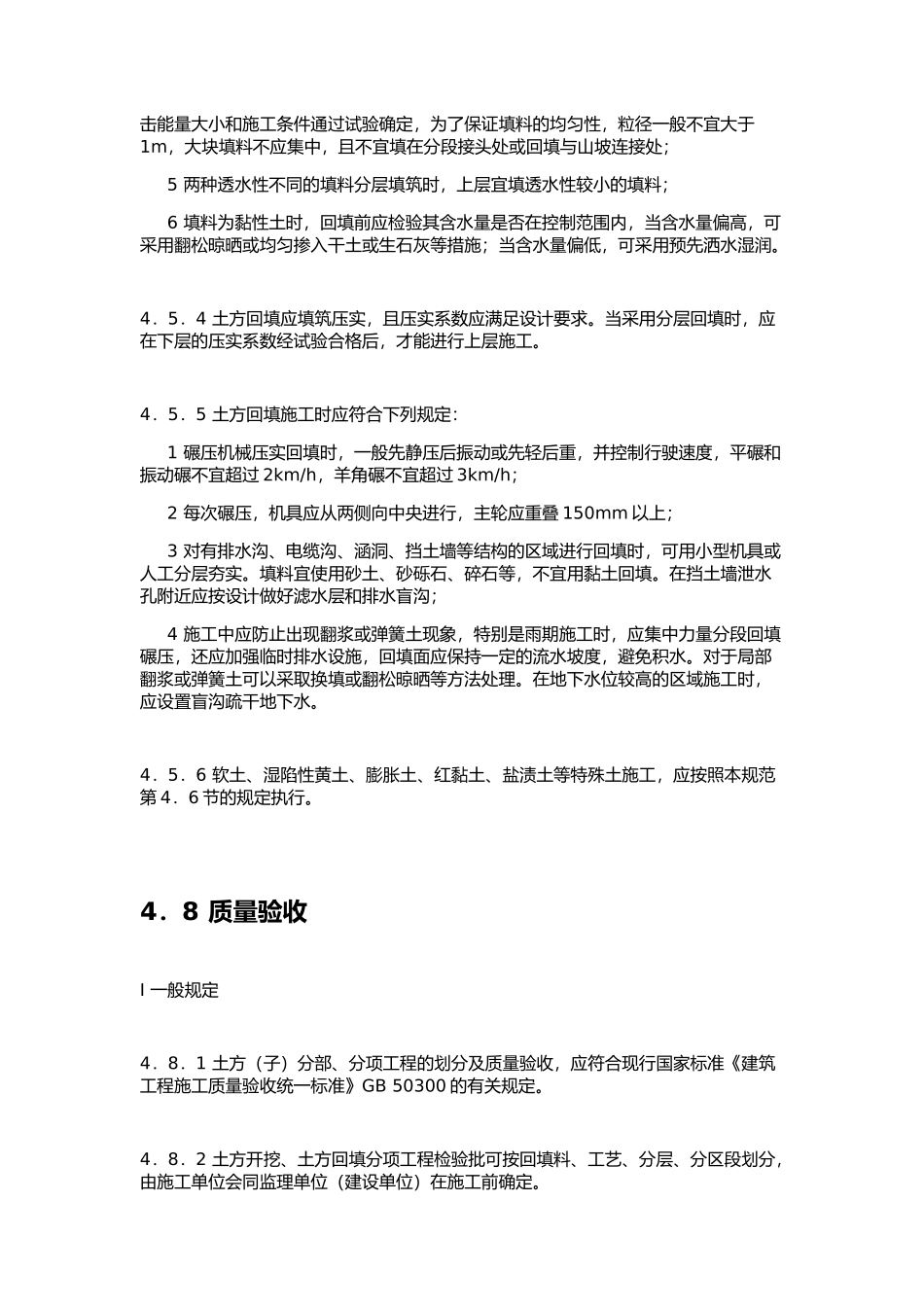

《土方与爆破工程施工及验收规范》4.5土方回填4.5.1土方回填工程应符合下列规定:1土方回填前,应根据设计要求和不同质量等级标准来确定施工工艺和方法;2土方回填时,应先低处后高处,逐层填筑
4.5.2回填基底的处理,应符合设计要求
设计无要求时,应符合下列规定:1基底上的树墩及主根应拔除,排干水田、水库、鱼塘等的积水,对软土进行处理;2设计标高500mm以内的草皮、垃圾及软土应清除;3坡度大于1∶5时,应将基底挖成台阶,台阶面内倾,台阶高宽比为1∶2,台阶高度不大于1m;4当坡面有渗水时,应设置盲沟将渗水引出填筑体外
4.5.3填料应符合设计要求,不同填料不应混填
设计无要求时,应符合下列规定:1不同土类应分别经过击实试验测定填料的最大干密度和最佳含水量,填料含水量与最佳含水量的偏差控制在±2%范围内;2草皮土和有机质含量大于8%的土,不应用于有压实要求的回填区域;3淤泥和淤泥质土不宜作为填料,在软土或沼泽地区,经过处理且符合压实要求后,可用于回填次要部位或无压实要求的区域;4碎石类土或爆破石渣,可用于表层以下回填,可采用碾压法或强夯法施工
采用分层碾压时,厚度应根据压实机具通过试验确定,一般不宜超过500mm,其最大粒径不得超过每层厚度的3/4;采用强夯法施工时,填筑厚度和最大粒径应根据强夯夯击能量大小和施
