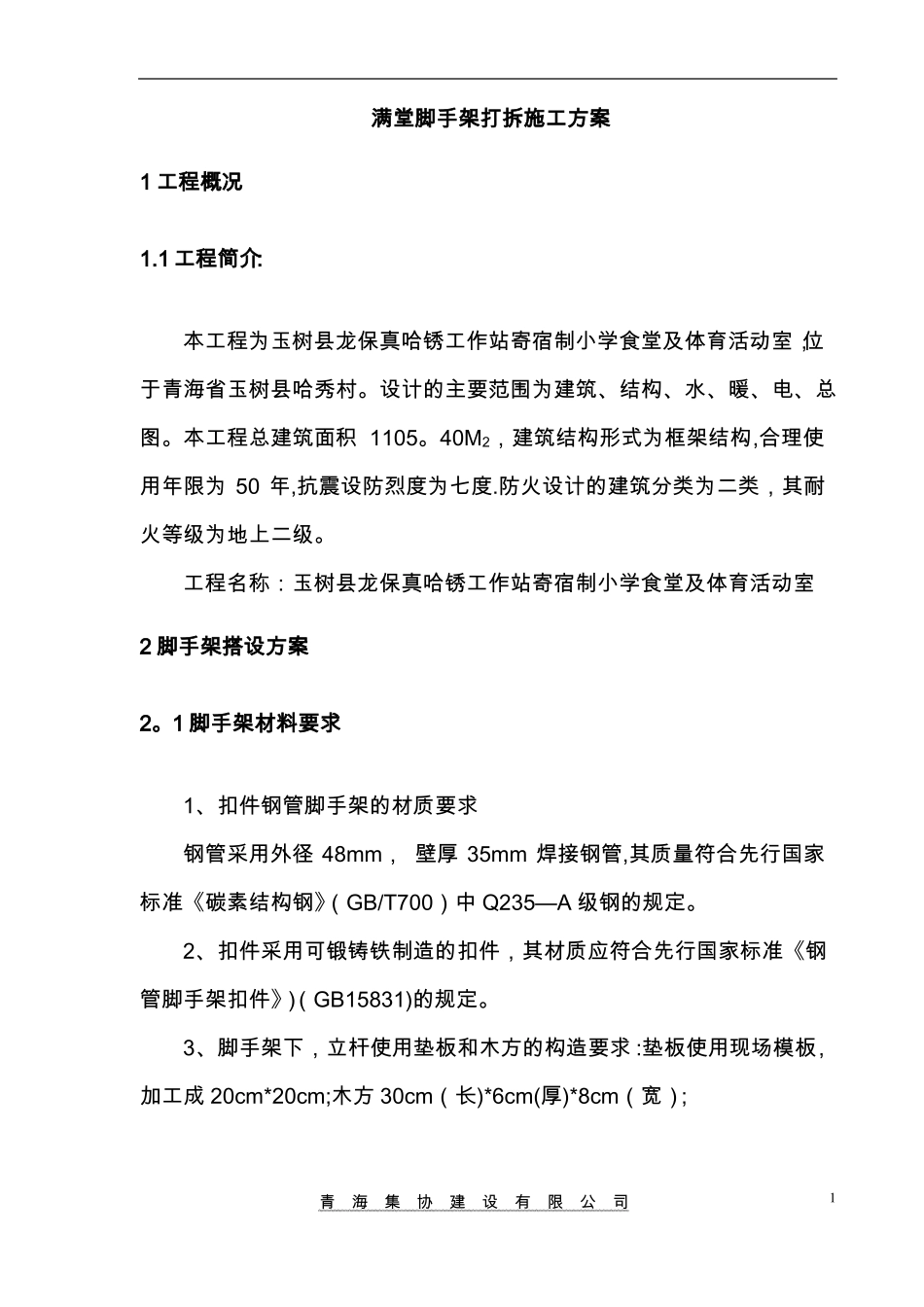

满堂脚手架打拆施工方案1工程概况1
1工程简介:本工程为玉树县龙保真哈锈工作站寄宿制小学食堂及体育活动室,位于青海省玉树县哈秀村
设计的主要范围为建筑、结构、水、暖、电、总图
本工程总建筑面积1105
40M2,建筑结构形式为框架结构,合理使用年限为50年,抗震设防烈度为七度
防火设计的建筑分类为二类,其耐火等级为地上二级
工程名称:玉树县龙保真哈锈工作站寄宿制小学食堂及体育活动室2脚手架搭设方案2
1脚手架材料要求1、扣件钢管脚手架的材质要求钢管采用外径48mm,壁厚35mm焊接钢管,其质量符合先行国家标准《碳素结构钢》(GB/T700)中Q235—A级钢的规定
2、扣件采用可锻铸铁制造的扣件,其材质应符合先行国家标准《钢管脚手架扣件》)(GB15831)的规定
3、脚手架下,立杆使用垫板和木方的构造要求:垫板使用现场模板,加工成20cm*20cm;木方30cm(长)*6cm(厚)*8cm(宽);青海集协建设有限公司12

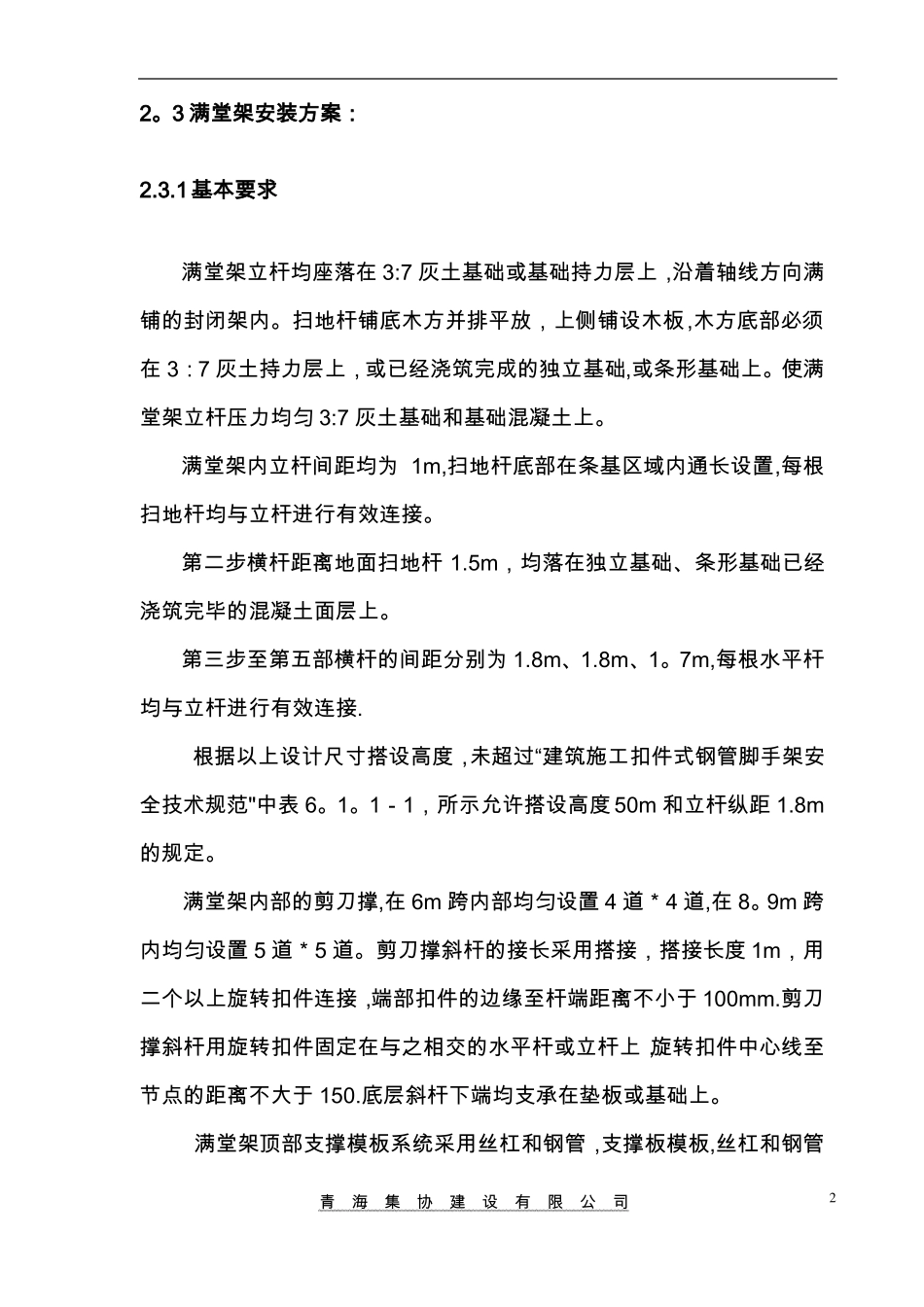

3满堂架安装方案:2
1基本要求满堂架立杆均座落在3:7灰土基础或基础持力层上,沿着轴线方向满铺的封闭架内
扫地杆铺底木方并排平放,上侧铺设木板,木方底部必须在3:7灰土持力层上,或已经浇筑完成的独立基础,或条形基础上
使满堂架立杆压力均匀3:7灰土基础和基础混凝土上
满堂架内立杆间距均为1m,扫地杆底部在条基区域内通长设置,每根扫地杆均与立杆进行有效连接
第二步横杆距离地面扫地杆1
5m,均落在独立基础、条形基础已经浇筑完毕的混凝土面层上
第三步至第五部横杆的间距分别为1
7m,每根水平杆均与立杆进行有效连接
根据以上设计尺寸搭设高度,未超过“建筑施工扣件式钢管脚手架安全技术规范"中表6
1-1,所示允许搭设高度50m和立杆纵距1
满堂架内部的剪刀撑,在6m跨内部均匀设置4道*4道,在8

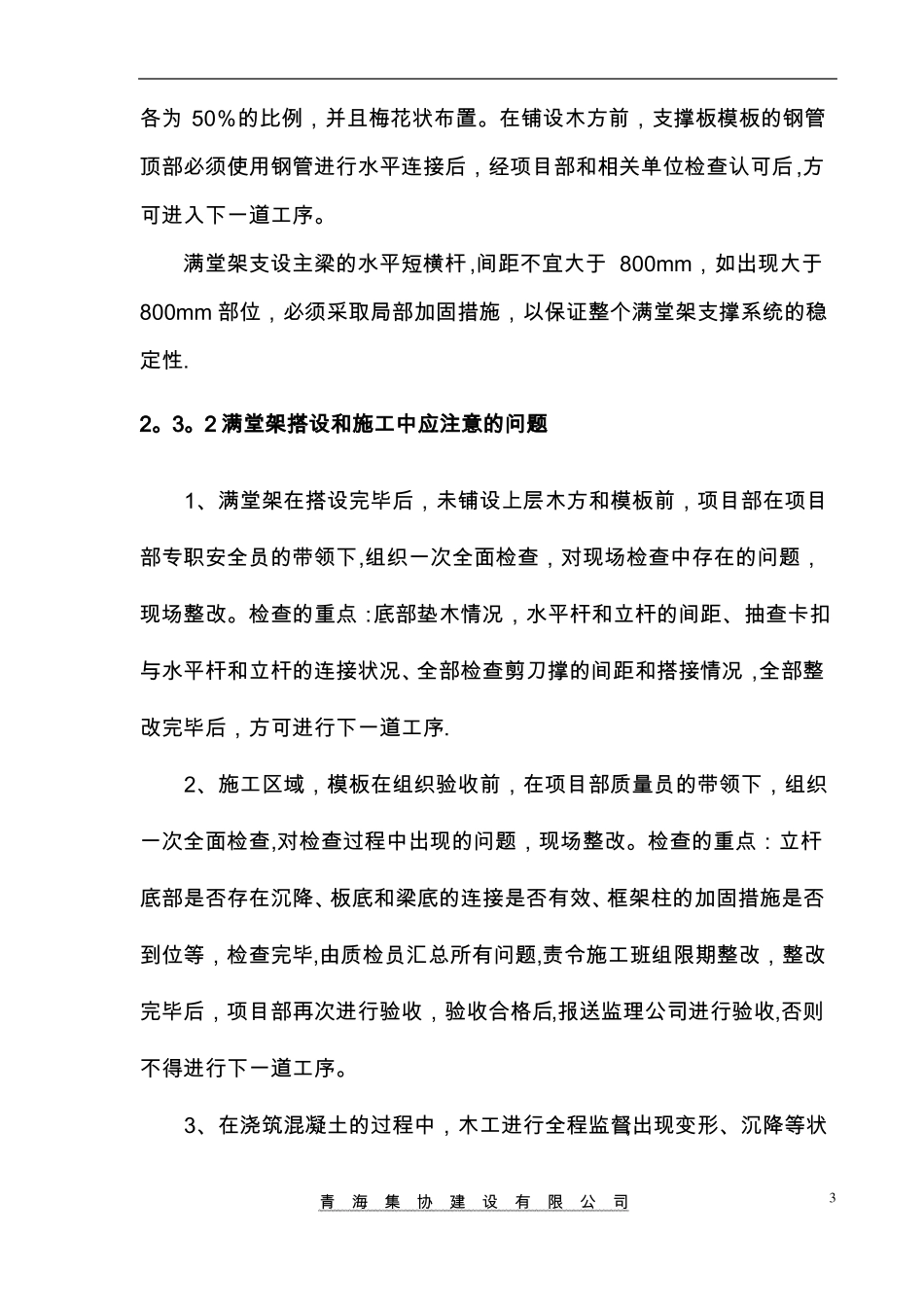

9m跨内均匀设置5道*5
