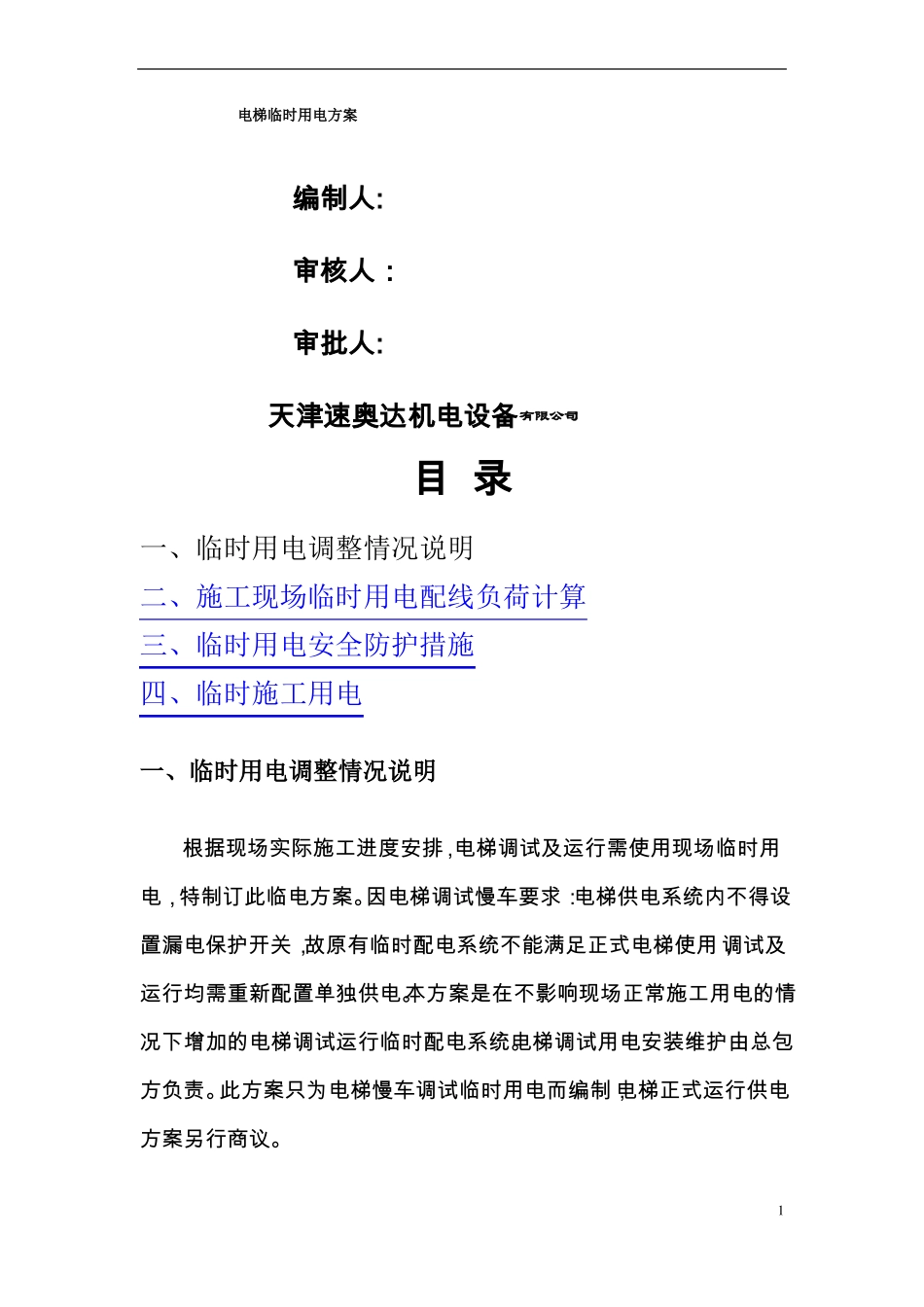

电梯临时用电方案编制人:审核人:审批人:天津速奥达机电设备有限公司目录一、临时用电调整情况说明二、施工现场临时用电配线负荷计算三、临时用电安全防护措施四、临时施工用电一、临时用电调整情况说明根据现场实际施工进度安排,电梯调试及运行需使用现场临时用电,特制订此临电方案
因电梯调试慢车要求:电梯供电系统内不得设置漏电保护开关,故原有临时配电系统不能满足正式电梯使用,调试及运行均需重新配置单独供电
本方案是在不影响现场正常施工用电的情况下增加的电梯调试运行临时配电系统
电梯调试用电安装维护由总包方负责
此方案只为电梯慢车调试临时用电而编制,电梯正式运行供电方案另行商议

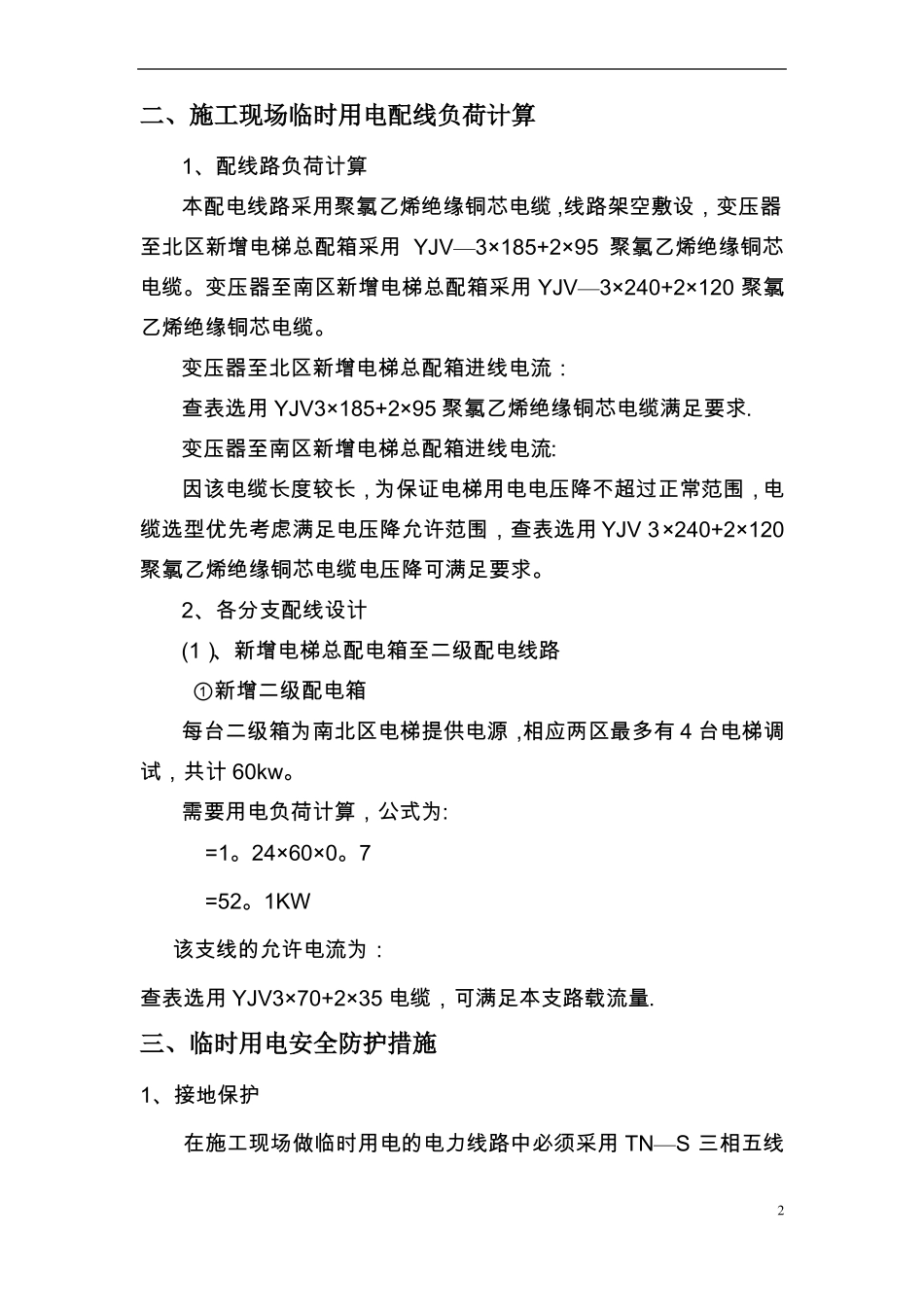

1二、施工现场临时用电配线负荷计算1、配线路负荷计算本配电线路采用聚氯乙烯绝缘铜芯电缆,线路架空敷设,变压器至北区新增电梯总配箱采用YJV—3×185+2×95聚氯乙烯绝缘铜芯电缆
变压器至南区新增电梯总配箱采用YJV—3×240+2×120聚氯乙烯绝缘铜芯电缆
变压器至北区新增电梯总配箱进线电流:查表选用YJV3×185+2×95聚氯乙烯绝缘铜芯电缆满足要求
变压器至南区新增电梯总配箱进线电流:因该电缆长度较长,为保证电梯用电电压降不超过正常范围,电缆选型优先考虑满足电压降允许范围,查表选用YJV3×240+2×120聚氯乙烯绝缘铜芯电缆电压降可满足要求
2、各分支配线设计(1)、新增电梯总配电箱至二级配电线路①新增二级配电箱每台二级箱为南北区电梯提供电源,相应两区最多有4台电梯调试,共计60kw
需要用电负荷计算,公式为:=1
24×60×0
1KW该支线的允许电流为:查表选用YJV3×70+2×35电缆,可满足本支路载流量

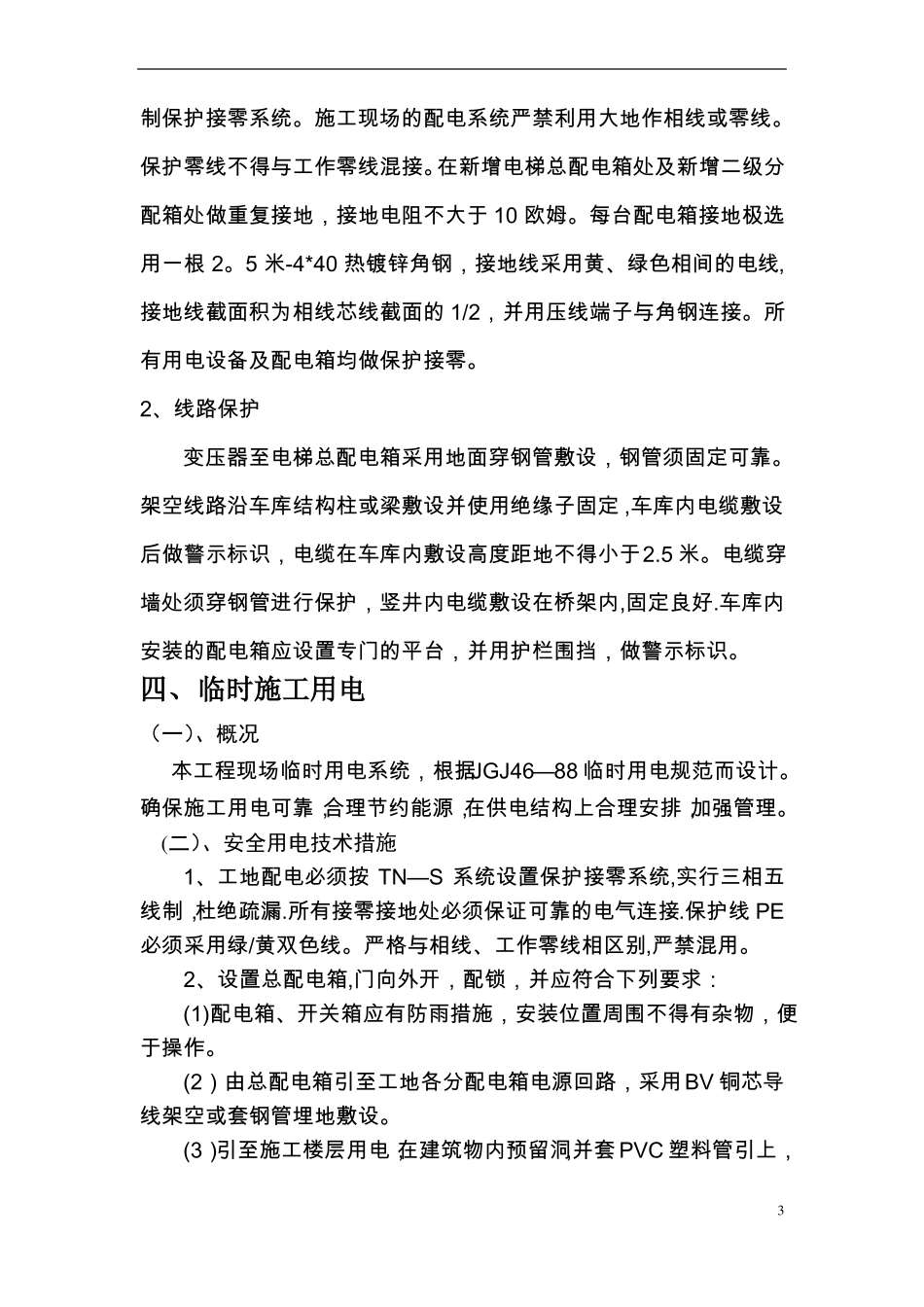

三、临时用电安全防护措施1、接地保护在施工现场做临时用电的电力线路中必须采用TN—S三相五线2制保护接零系统
施工现场的配电系统严禁利用大地作相线或零线
保护零线不得与工作零线混
