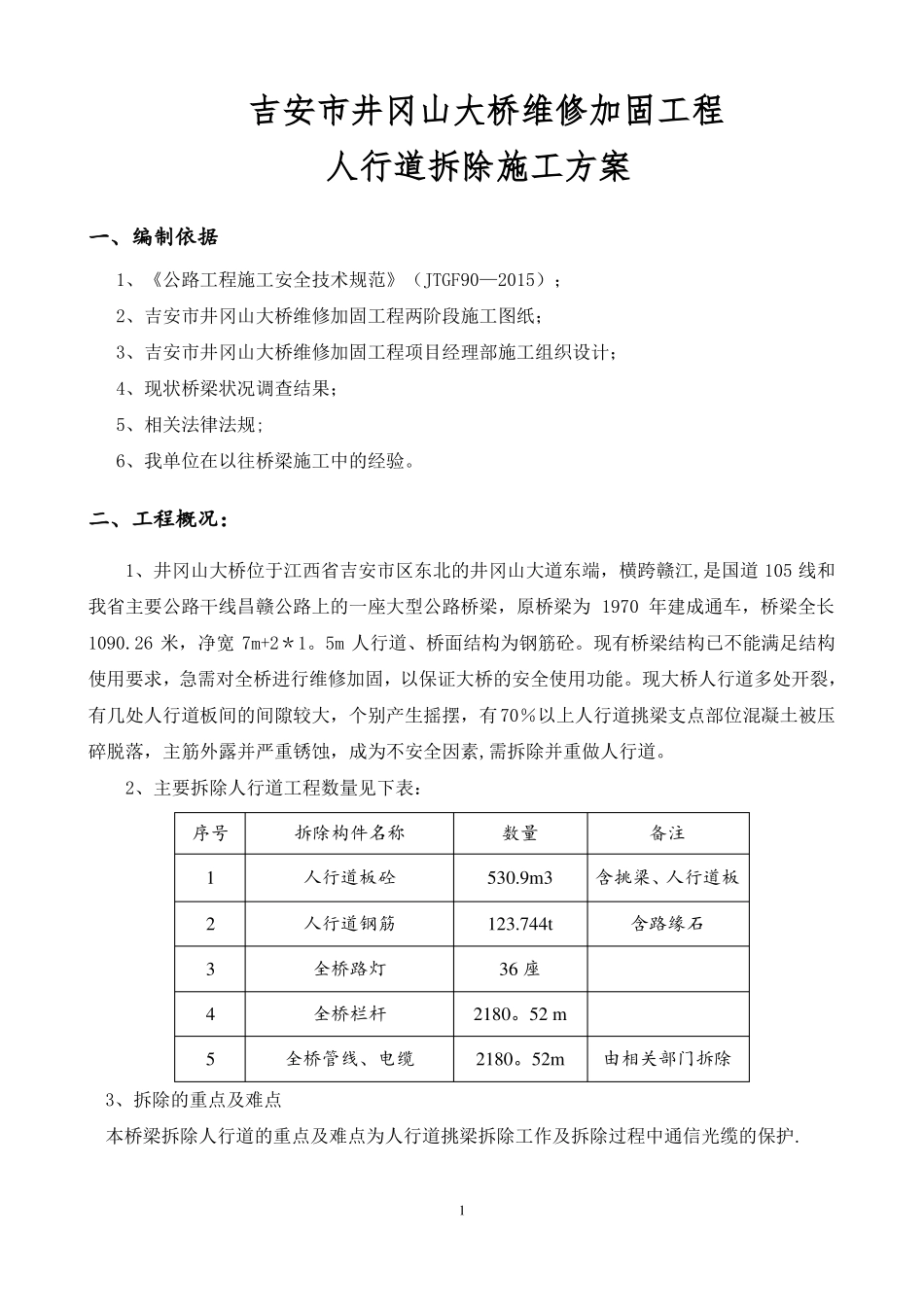

吉安市井冈山大桥维修加固工程人行道拆除施工方案一、编制依据1、《公路工程施工安全技术规范》(JTGF90—2015);2、吉安市井冈山大桥维修加固工程两阶段施工图纸;3、吉安市井冈山大桥维修加固工程项目经理部施工组织设计;4、现状桥梁状况调查结果;5、相关法律法规;6、我单位在以往桥梁施工中的经验
二、工程概况:1、井冈山大桥位于江西省吉安市区东北的井冈山大道东端,横跨赣江,是国道105线和我省主要公路干线昌赣公路上的一座大型公路桥梁,原桥梁为1970年建成通车,桥梁全长1090
26米,净宽7m+2*1
5m人行道、桥面结构为钢筋砼
现有桥梁结构已不能满足结构使用要求,急需对全桥进行维修加固,以保证大桥的安全使用功能
现大桥人行道多处开裂,有几处人行道板间的间隙较大,个别产生摇摆,有70%以上人行道挑梁支点部位混凝土被压碎脱落,主筋外露并严重锈蚀,成为不安全因素,需拆除并重做人行道
2、主要拆除人行道工程数量见下表:序号12345拆除构件名称人行道板砼人行道钢筋全桥路灯全桥栏杆全桥管线、电缆数量530
9m3123
744t36座2180
52m2180
52m备注含挑梁、人行道板含路缘石由相关部门拆除3、拆除的重点及难点本桥梁拆除人行道的重点及难点为人行道挑梁拆除工作及拆除过程中通信光缆的保护

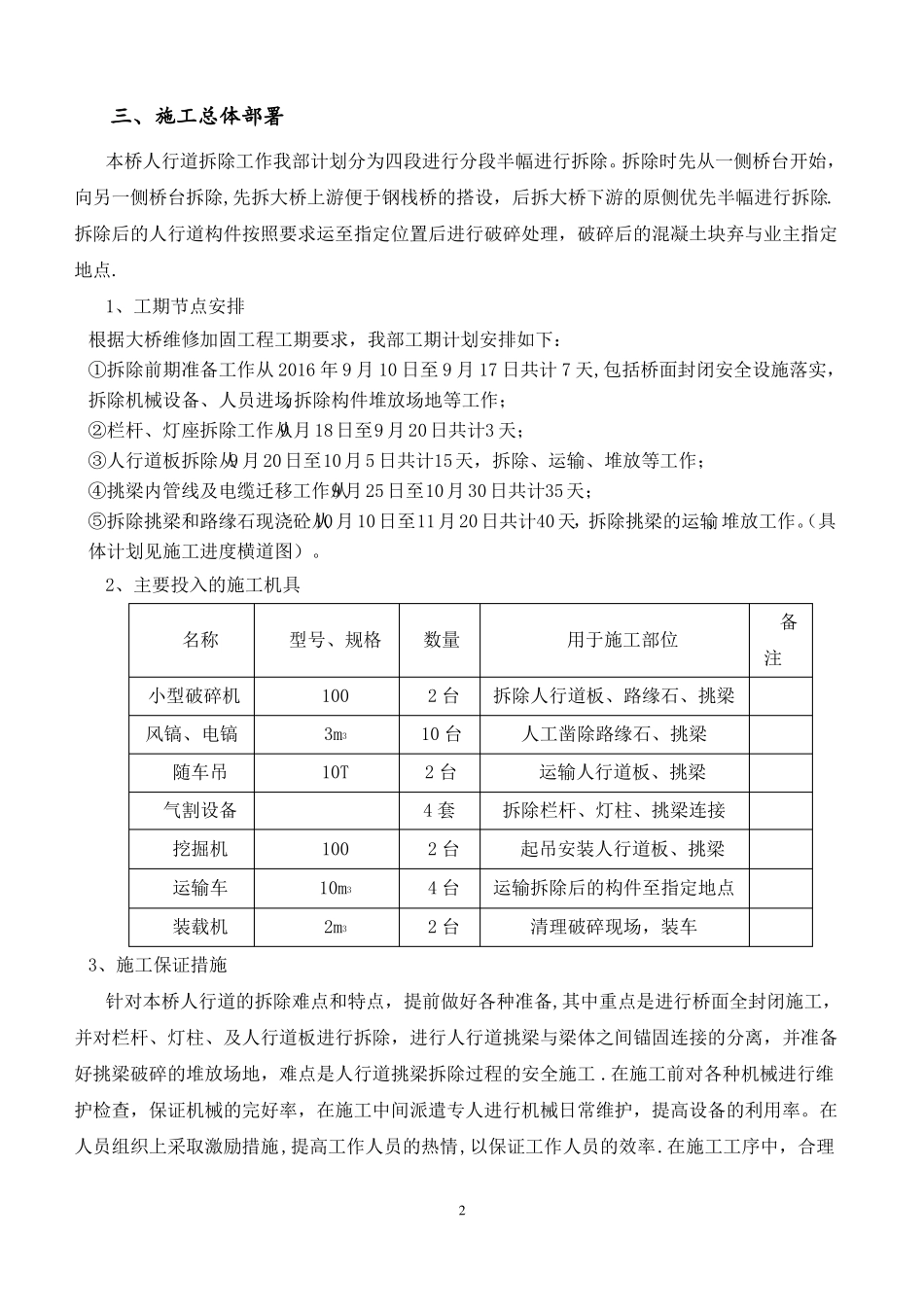

1三、施工总体部署本桥人行道拆除工作我部计划分为四段进行分段半幅进行拆除
拆除时先从一侧桥台开始,向另一侧桥台拆除,先拆大桥上游便于钢栈桥的搭设,后拆大桥下游的原侧优先半幅进行拆除
拆除后的人行道构件按照要求运至指定位置后进行破碎处理,破碎后的混凝土块弃与业主指定地点

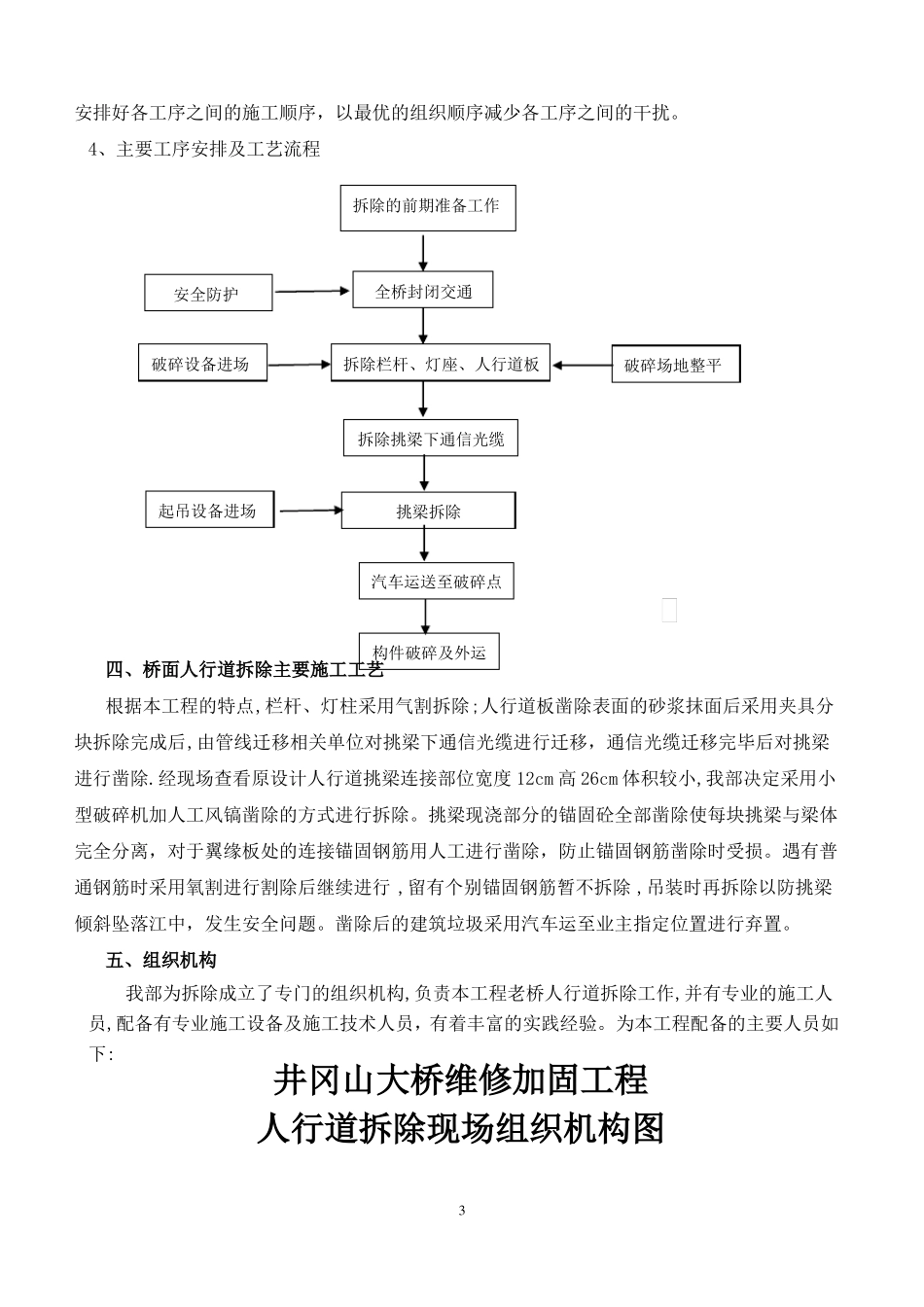

1、工期节点安排根据大桥维修加固工程工期要求,我部工期计划安排如下:①拆除前期准备工作从2016年9月10日至9月17日共计7天,包括桥面封闭安全设施落实,拆除机械设备、人员进场,拆除构件堆放场地等工作;②栏杆、灯
