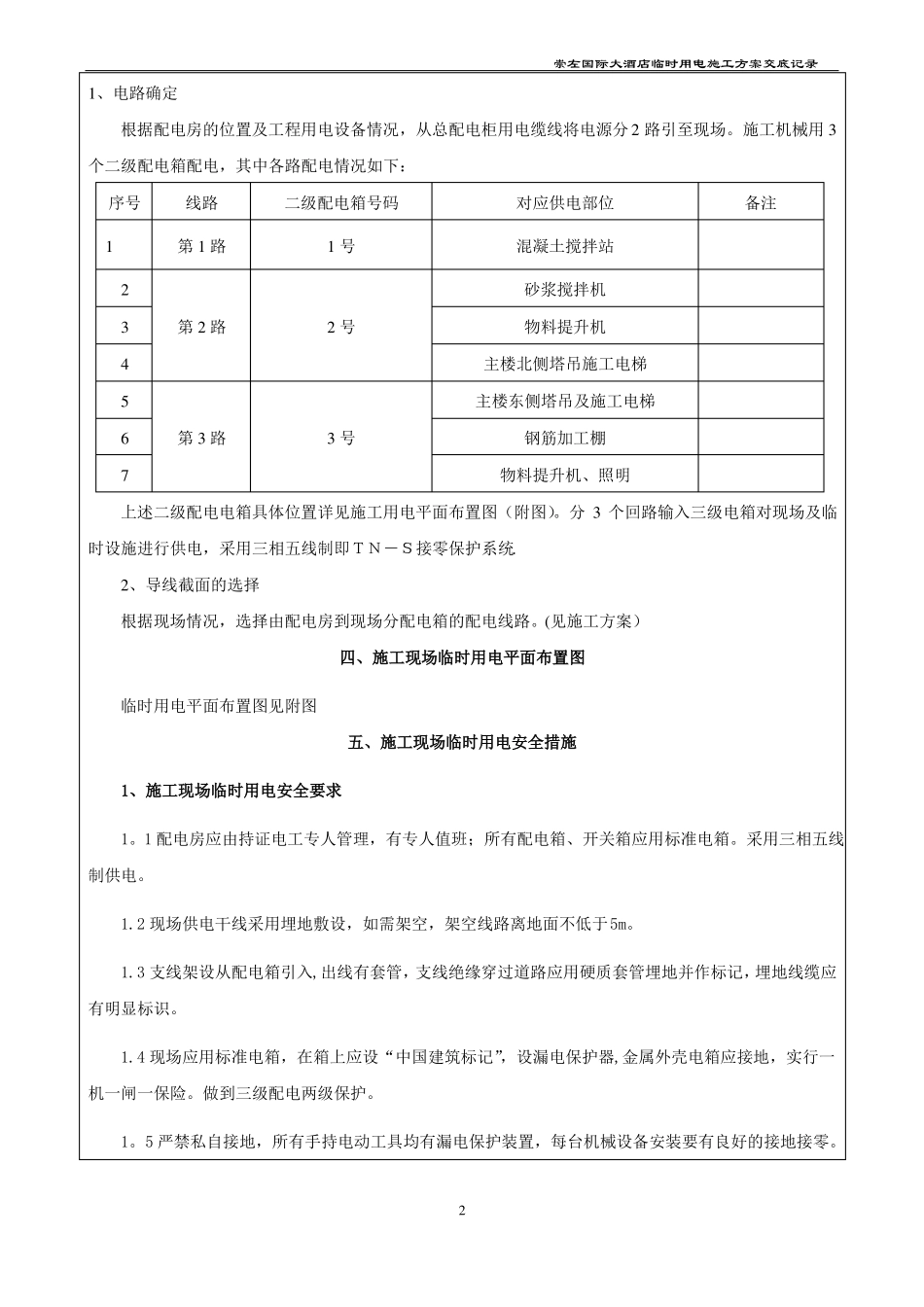

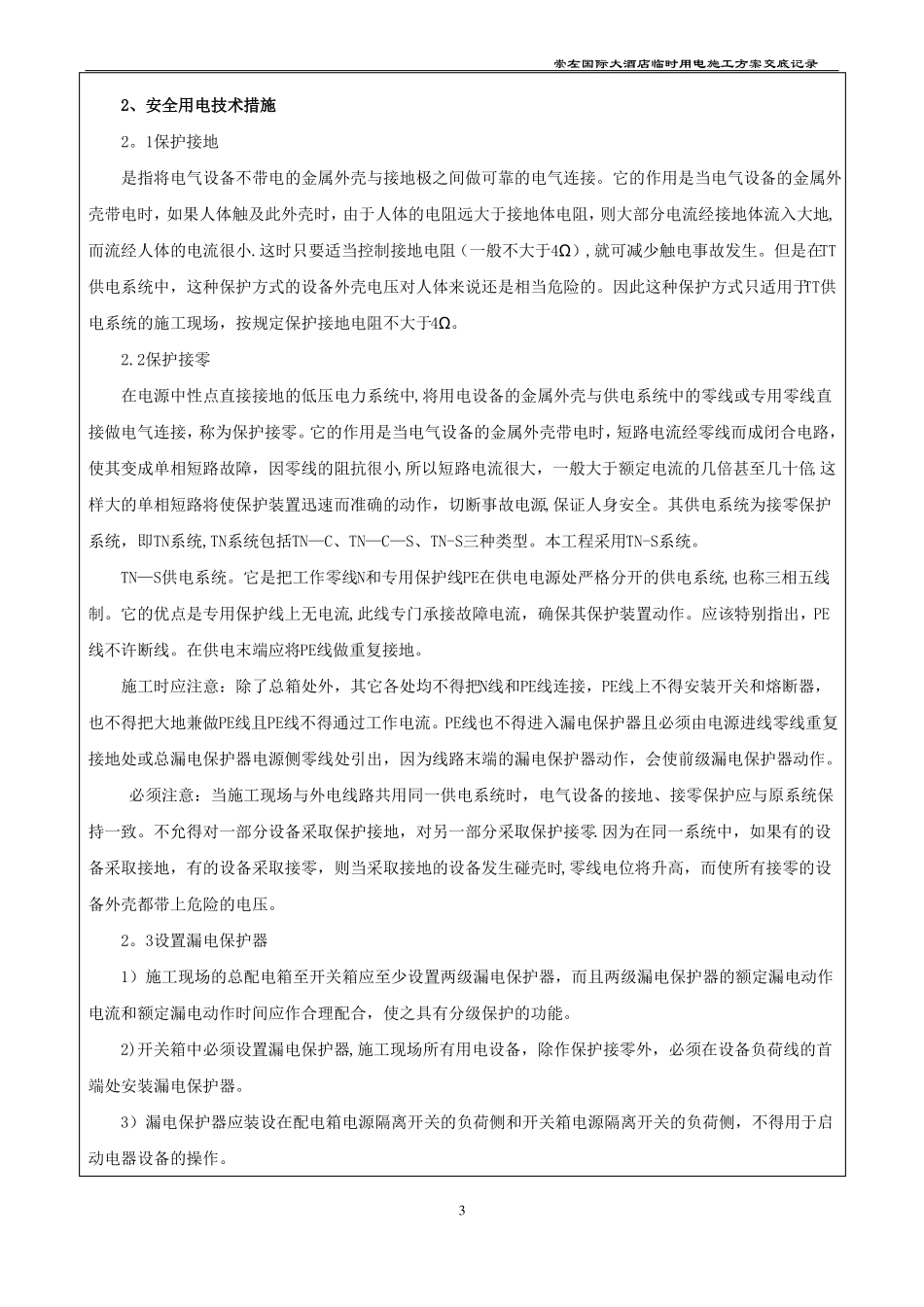

崇左国际大酒店临时用电施工方案交底记录临时用电施工方案交底记录建设单位交底日期交底部位应用规范规程崇左金旺角酒店投资有限公司2011-4-20施工现场临时用电一、工程概况崇左国际大酒店位于崇左市友谊大道东侧,市财政局正南面。即将建设的市税务局北面.建筑类别为民用建筑;耐火等级为一级;设计使用年限50年;屋面防水等级二级。地下为一层车库及设备用房;地上建筑使用功能为酒店。设计标高±0.000m相当于绝对标高125.2米。结构类型为框架剪力墙结构,建筑面积45069。34㎡,地下一层,地上二十三层,基础为独立基础及条形基础。结构的环境类别:上部主体混凝土结构(±0.000以上)为一类,地下室和基础(±0。000以下)为二a类;结构的安全等级为二级;建筑抗震设防类别为丙类,建筑场地类别为Ⅲ类,抗震设防裂度7度.框架抗震等级三级,剪力墙抗震等级三级;结构构件的裂缝控制等级为三级。二、现场勘测现场1、本工程现场临时用电由建设单位配电箱接入。2、配电房设在本工程东北角。现场主要用电设备为两台混凝土搅拌机、两台塔吊、两台物料提升机、两台施工电梯和闪光对焊机、钢筋机械、木工机械,施工现场的电弧焊、施工照明用电等。3、本工程所在施工现场范围内无各种埋地管线。4、建设单位提供的一台800KVA的变压器,现场采用380V低压供电,设一个配电总箱,内有计量设备,采用TN-S系统供电。5、根据施工现场用电设备布置情况,采用埋地敷设,布置位置及线路走向见临时用电平面布置图(附图),采用三级配电,两极保护。6、按照《JGJ46—2005》规定制定施工组织方案,接地电阻R≤4Ω.工程名称交底地点崇左国际大酒店项目部接受交底人员签名:交底人项目技术部三、现场临时用电电路确定1崇左国际大酒店临时用电施工方案交底记录1、电路确定根据配电房的位置及工程用电设备情况,从总配电柜用电缆线将电源分2路引至现场。施工机械用3个二级配电箱配电,其中各路配电情况如下:序号1234567第3路3号第2路2号线路第1路二级配电箱号码1号对应供电部位混凝土搅拌站砂浆搅拌机物料提升机主楼北侧塔吊施工电梯主楼东侧塔吊及施工电梯钢筋加工棚物料提升机、照明备注上述二级配电电箱具体位置详见施工用电平面布置图(附图)。分3个回路输入三级电箱对现场及临时设施进行供电,采用三相五线制即TN-S接零保护系统.2、导线截面的选择根据现场情况,选择由配电房到现场分配电箱的配电线路。(见施工方案)四、施工现场临时用电平面布置图临时用电平面布置图见附图五、施工现场临时用电安全措施1、施工现场临时用电安全要求1。1配电房应由持证电工专人管理,有专人值班;所有配电箱、开关箱应用标准电箱。采用三相五线制供电。1.2现场供电干线采用埋地敷设,如需架空,架空线路离地面不低于5m。1.3支线架设从配电箱引入,出线有套管,支线绝缘穿过道路应用硬质套管埋地并作标记,埋地线缆应有明显标识。1.4现场应用标准电箱,在箱上应设“中国建筑标记”,设漏电保护器,金属外壳电箱应接地,实行一机一闸一保险。做到三级配电两级保护。1。5严禁私自接地,所有手持电动工具均有漏电保护装置,每台机械设备安装要有良好的接地接零。2崇左国际大酒店临时用电施工方案交底记录2、安全用电技术措施2。1保护接地是指将电气设备不带电的金属外壳与接地极之间做可靠的电气连接。它的作用是当电气设备的金属外壳带电时,如果人体触及此外壳时,由于人体的电阻远大于接地体电阻,则大部分电流经接地体流入大地,而流经人体的电流很小.这时只要适当控制接地电阻(一般不大于4Ω),就可减少触电事故发生。但是在TT供电系统中,这种保护方式的设备外壳电压对人体来说还是相当危险的。因此这种保护方式只适用于TT供电系统的施工现场,按规定保护接地电阻不大于4Ω。2.2保护接零在电源中性点直接接地的低压电力系统中,将用电设备的金属外壳与供电系统中的零线或专用零线直接做电气连接,称为保护接零。它的作用是当电气设备的金属外壳带电时,短路电流经零线而成闭合电路,使其变成单相短路故障,因零线的阻抗很小,所以短路电流很大,一般大于额定电流的几倍甚至几十倍,这样大的单相短路将使保护装置迅速而准确的动...
