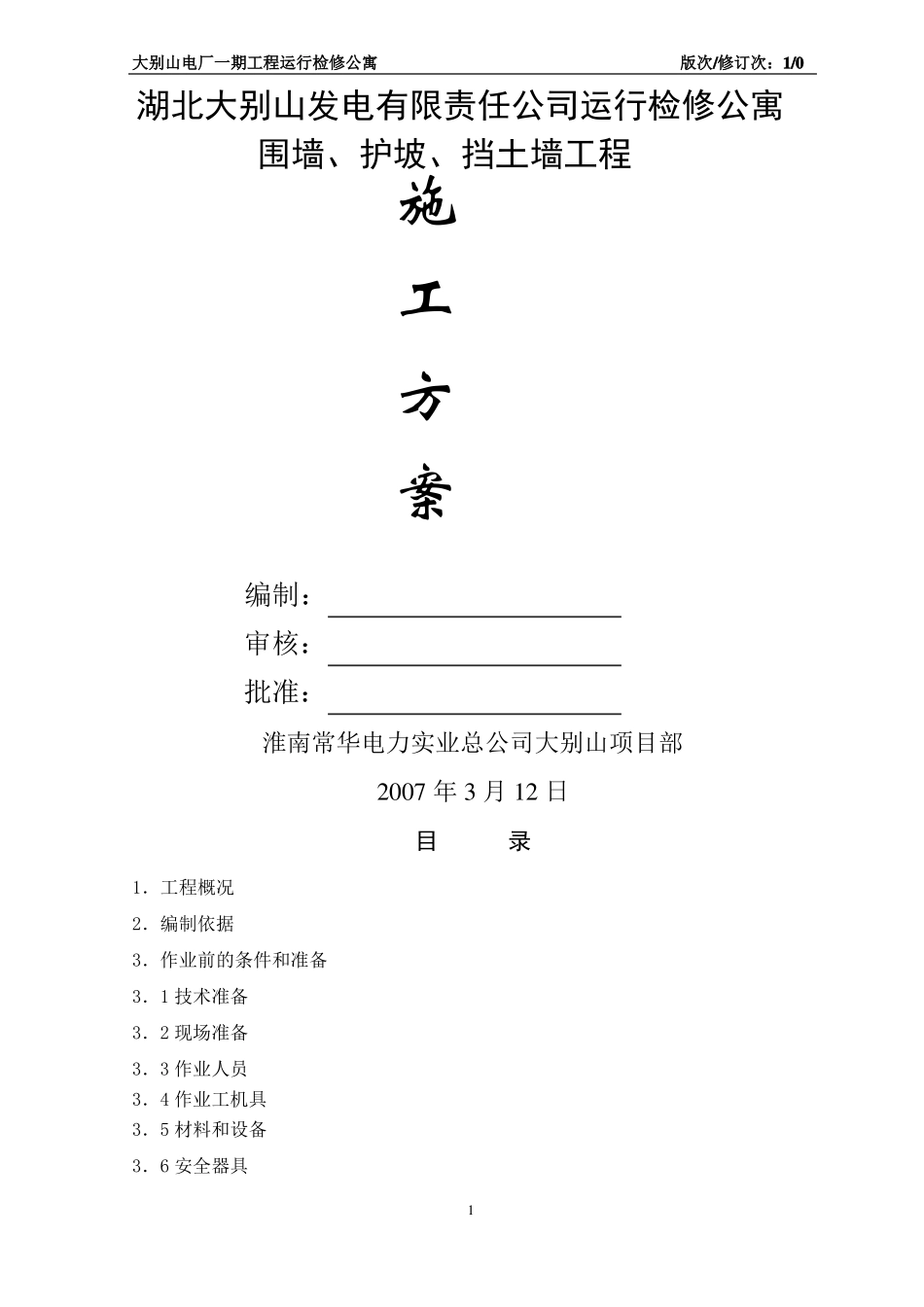

大别山电厂一期工程运行检修公寓版次/修订次:1/0湖北大别山发电有限责任公司运行检修公寓围墙、护坡、挡土墙工程施工方案编制:审核:批准:淮南常华电力实业总公司大别山项目部2007年3月12日目录1.工程概况2.编制依据3.作业前的条件和准备3.1技术准备3.2现场准备3.3作业人员3.4作业工机具3.5材料和设备3.6安全器具1大别山电厂一期工程运行检修公寓版次/修订次:1/03.7其它4.施工工艺流程安排4.1基坑开挖施工流程4。2围墙、挡土墙、护坡施工流程4.3施工方法及要求4.3.1挡土墙施工4.3.2护坡施工4.3.3填方区围墙施工4.3.4开挖区围墙施工4.3.5钢构件施工4.3.6摸板施工4.3.7钢筋工程4.3.8混凝土工程5.施工进度计划及进度保证措施5.1施工进度保证措施5.2施工进度计划网络图6.质量保证措施7。对控制点的设置和质量通病预防8。安全要求和环境条件9。附录大别山电厂一期工程运行检修公寓挡土墙、围墙、护坡施工方案1.工程概况1。1围墙公寓区域围墙全长约640米,基础为C20钢筋砼。挖方区不需作地基处理,填方区采用强夯地基处理(详见强夯施工方案)。围墙墙柱高2。46m,墙体为正负零上500mm砖砌体.所用砌体为Mu7.5黏土砖以M10混合砂浆砌筑,延四周布置.正负零500mm上为钢构件墨绿色油漆,花饰为白色油漆。每3。2m设一370*370砖方柱。基础为钢筋混凝土C20基础.2大别山电厂一期工程运行检修公寓版次/修订次:1/01。2挡土墙及护坡道路西侧挡土墙分布于场平57。3m、54.4m、54.6m的分界线上,采用Mu40块石,M7。5水泥砂浆砌筑.道路西侧挡土墙每隔10M左右设置一道沉降缝(伸缩逢),缝宽20mm.用沥青麻纱填塞。护坡沿公寓小区四周分布。挡土墙用MU20块石M5水泥砂浆砌筑。每隔15M左右设置一道沉降缝,缝宽20mm.用沥青麻纱填塞.2.编制依据2.1《电力建设施工质量验收及评定规程第1部分:土建工程》(DL/T5210。1—2005)2.2《电力建设施工及验收技术规范》(建筑工程篇)(SDJ69-87)2。3《混凝土结构工程施工质量验收规范》(GB50204—2002)2。4《建筑地基基础工程施工质量验收规范》(GB50202—2002)2.5《建筑地基处理技术规范》JGJ79—2002,J220—20023.作业前的条件和准备3.1技术准备3.1.1组织施工技术人员和主要施工人员审核图纸,会同业主和监理单位进行图纸会审.3.1.2施工技术人员编制施工预算、制定施工方案。3.1.3提出施工材料预算及委托加工订货.3.1.4进行验评项目划分和内业资料的准备.3.1.5做好开工前的技术交底和培训工作。3.1.6做好混凝土配合比工作,对进场材料进行复试报验,合格后方可进场使用.3.1.7对施工区域进行规划设计,力求科学合理,并制定可行的文明工地管理办法.3.2现场准备3.2.1做好测量、定位工作。3.2.2组织施工机具、机械、模板、钢材、管材的进厂和检查、维修、维护清点工3大别山电厂一期工程运行检修公寓版次/修订次:1/0作。3.2.3组织材料进场及先期的加工、配制工作.3.2.4对施工平面进行合理布置,作好加工机具的安装。3.2.5做好施工前的水、电、路接通铺设工作,实行“三通一平"。3.3作业人员序号1234568910111213工种名称工长技术员质检员放线工木工钢筋工混凝土工焊工翻斗车司机电工力工安全员合计单位名名名名名名名名名名名名名数量22224410221201523.4作业工机具序号12345678910111213141516机械设备名称砼搅拌机前翻斗车小推车电焊机经纬仪水准仪振动器振捣棒头平板振动器钢筋弯曲机钢筋切断机钢筋调直机圆锯机平刨角向砂轮机台枰型号扬州350LS195ZX-500STJ插入式Φ50300kg4单位台辆辆台台台台台台台台台台台台台数量22122113651112241大别山电厂一期工程运行检修公寓版次/修订次:1/017潜水泵台33。5材料和设备根据施工图提供材料计划,统一报给供应部门,由其统一采购;机械设备按照施工工程量的需要,配备适当的机械,机械必须在材料进场前安装、调试完成。3.6安全器具施工必备安保用品如安全帽、安全带等。3.7其它施工完成部分在安装作业前要挂警示语牌,各专业利用土建结构时办理“利用成品作业申请单”,报项目负责人申批。4.施工工艺流程安排4。1基坑开挖施工流程4。1。1开挖总体方案根...
