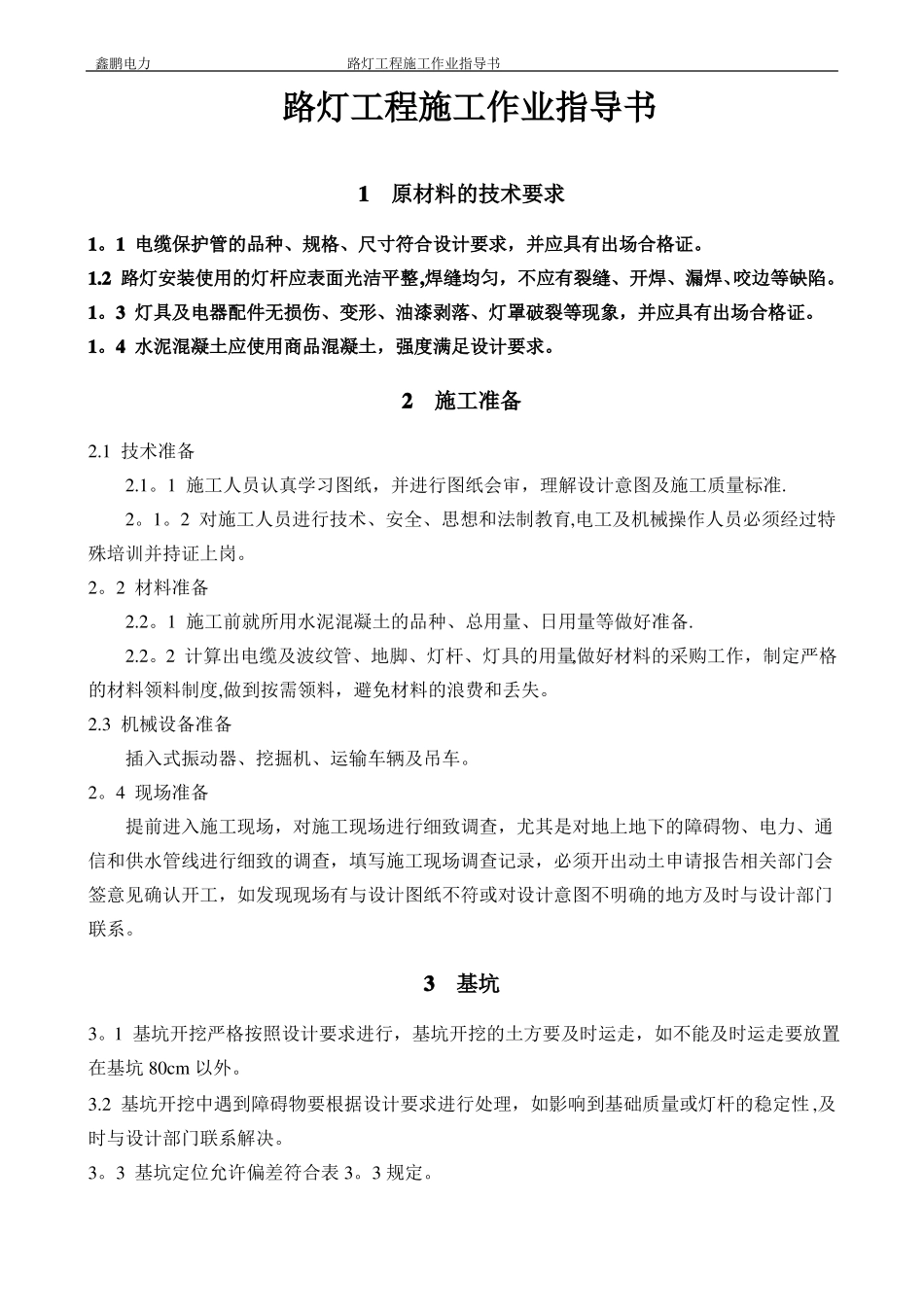

鑫鹏电力路灯工程施工作业指导书路灯工程施工作业指导书1原材料的技术要求1
1电缆保护管的品种、规格、尺寸符合设计要求,并应具有出场合格证
2路灯安装使用的灯杆应表面光洁平整,焊缝均匀,不应有裂缝、开焊、漏焊、咬边等缺陷
3灯具及电器配件无损伤、变形、油漆剥落、灯罩破裂等现象,并应具有出场合格证
4水泥混凝土应使用商品混凝土,强度满足设计要求
2施工准备2
1技术准备2
1施工人员认真学习图纸,并进行图纸会审,理解设计意图及施工质量标准
2对施工人员进行技术、安全、思想和法制教育,电工及机械操作人员必须经过特殊培训并持证上岗
2材料准备2
1施工前就所用水泥混凝土的品种、总用量、日用量等做好准备
2计算出电缆及波纹管、地脚、灯杆、灯具的用量,做好材料的采购工作,制定严格的材料领料制度,做到按需领料,避免材料的浪费和丢失
3机械设备准备插入式振动器、挖掘机、运输车辆及吊车
4现场准备提前进入施工现场,对施工现场进行细致调查,尤其是对地上地下的障碍物、电力、通信和供水管线进行细致的调查,填写施工现场调查记录,必须开出动土申请报告相关部门会签意见确认开工,如发现现场有与设计图纸不符或对设计意图不明确的地方及时与设计部门联系
1基坑开挖严格按照设计要求进行,基坑开挖的土方要及时运走,如不能及时运走要放置在基坑80cm以外
2基坑开挖中遇到障碍物要根据设计要求进行处理,如影响到基础质量或灯杆的稳定性,及时与设计部门联系解决
3基坑定位允许偏差符合表3
鑫鹏电力路灯工程施工作业指导书基坑定位允许偏差表3
3序号1234检查项目△基坑深度沿线路方向位移垂直线路方向位移转角杆、分支杆相互垂直两个方向位移允许偏差(mm)≥0检验频率每坑1点检验方法用尺量或水准仪测量用尺量≤3%设计档距抽查10%,不少于10个≤50≤50
