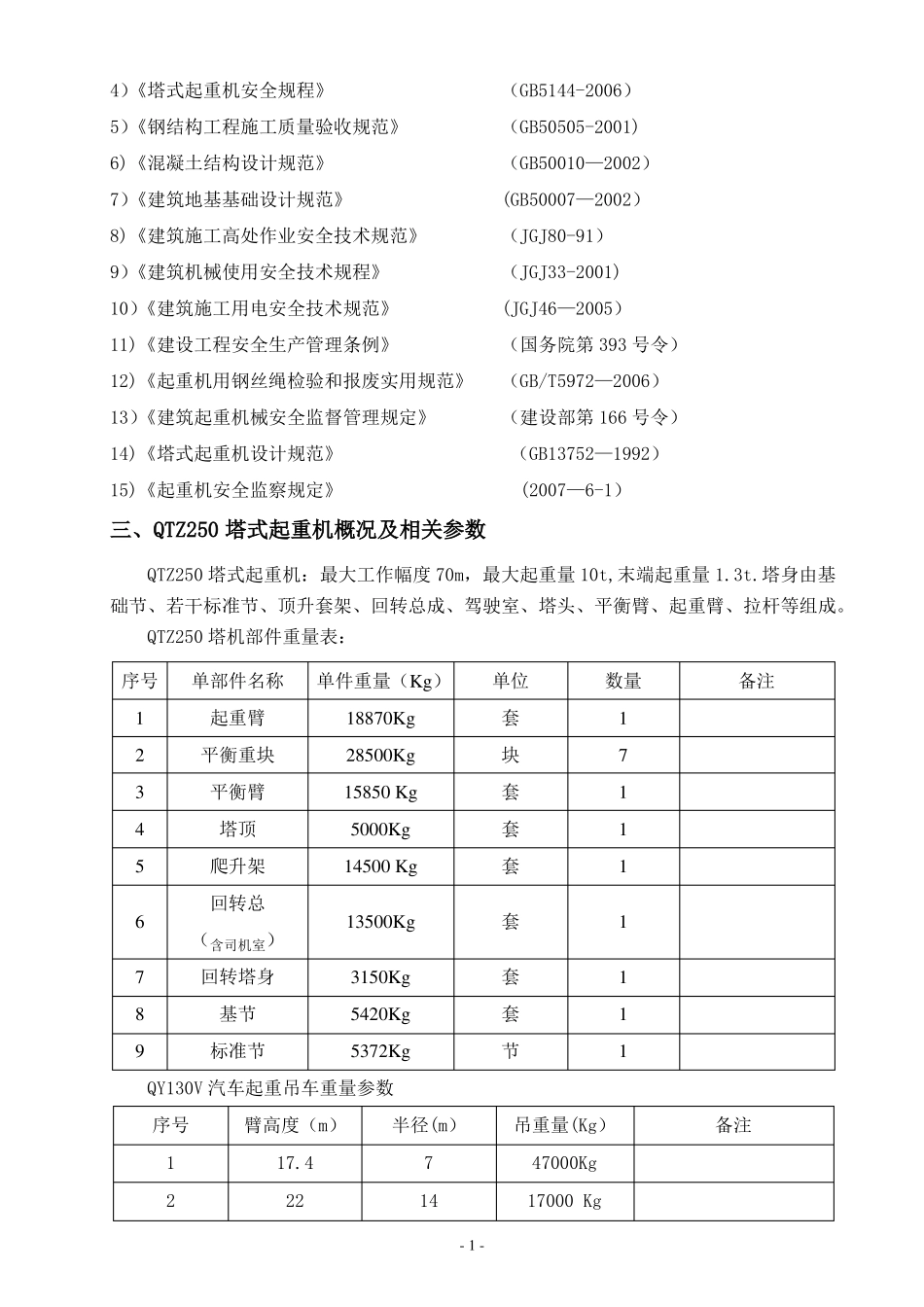

塔吊拆除方案编制人:审核人:审批人:编制单位:目录一、目的1二、编制依据1三、QTZ250塔式起重机概况及相关参数1四、塔吊拆除施工组织机构及各自责任4五、塔吊拆除前准备工作5六、塔吊拆除“三项”管理目标7七、QTZ250塔式起重机拆除107。1QTZ250塔式起重机性能及技术参数117.2.QTZ250塔机拆除19八、安全文明施工措施28九、危险源、环境因素辨识及防范措施299.1危险源清单及防范措施299.2环境因素清单及防范措施329。3塔吊安拆作业危险辨识,危险评价表329.4塔吊安拆作业安全风险控制对策表34一、目的为安全、优质、高效地完成施工任务,特编制本拆除施工方案,并经各部门审核通过、执行.要求全体参与本作业施工人员严格按照该方案执行。二、编制依据1)现场施工图,结构平面图,施工进度计划2)《QTZ250平臂吊起重机说明书》(TC7030B)3)《特种设备安全监察条例》(国务院第373号令)4)《塔式起重机安全规程》(GB5144-2006)5)《钢结构工程施工质量验收规范》(GB50505-2001)6)《混凝土结构设计规范》(GB50010—2002)7)《建筑地基基础设计规范》(GB50007—2002)8)《建筑施工高处作业安全技术规范》(JGJ80-91)9)《建筑机械使用安全技术规程》(JGJ33-2001)10)《建筑施工用电安全技术规范》(JGJ46—2005)11)《建设工程安全生产管理条例》(国务院第393号令)12)《起重机用钢丝绳检验和报废实用规范》(GB/T5972—2006)13)《建筑起重机械安全监督管理规定》(建设部第166号令)14)《塔式起重机设计规范》(GB13752—1992)15)《起重机安全监察规定》(2007—6-1)三、QTZ250塔式起重机概况及相关参数QTZ250塔式起重机:最大工作幅度70m,最大起重量10t,末端起重量1.3t.塔身由基础节、若干标准节、顶升套架、回转总成、驾驶室、塔头、平衡臂、起重臂、拉杆等组成。QTZ250塔机部件重量表:序号123456789单部件名称起重臂平衡重块平衡臂塔顶爬升架回转总(含司机室)回转塔身基节标准节单件重量(Kg)18870Kg28500Kg15850Kg5000Kg14500Kg13500Kg3150Kg5420Kg5372Kg单位套块套套套套套套节数量171111111备注QY130V汽车起重吊车重量参数序号12臂高度(m)17.422半径(m)714-1-吊重量(Kg)47000Kg17000Kg备注345631402112.871071039000Kg20700Kg45000Kg30000Kg四、塔吊拆除施工组织机构及各自责任施工组织机构责任职务项目负责人技术负责人人数11工作职责负责整个项目实施,保证工期、质量安全处于受控状态.负责技术方案制定,确保方案的正确性,科学性和可行性。落实安全责任制度,负责检查,监督现场人、机、物安全性、可靠性,制止违章作业,消除可能存在的安全隐患。1负责现场的吊装指挥;负责每日的工作安排,安全交底、工作记录,严格执行施工方案,制止任何违章作业。严守工作纪律,服从正确安排,正确使用劳保用品,防护齐全,严守工作岗位,严格遵循操作规程.负责检查吊具、索具安全性,保证吊点正确,物件平稳,指挥信号清晰、明确。严守操作规程,严格按照日常保养维护检查,确保塔吊处于良好状态.安全负责人1拆除负责人起重工4人起重指挥2人塔吊司机1人五、塔吊拆除前准备工作5。1塔机拆除前准备工作a施工技术准备:工程技术人员必须提前进行现场实地勘测,仔细地考虑在拆除及今后拆卸中可能碰到的问题,制定切实可行的施工方案,对疑难问题及时同业主、监理沟通,共同商讨解决对策,确保施工顺利安全的进行。b施工工作票的办理、动土开挖前机具准备、倒土必须按照业主指定地点堆放。5.2塔吊入场前使用单位的准备工作a根据施工措施对塔机进行合理布置和准确定位。b为满足塔机拆除及正常使用,配备符合安全要求的专用配电箱,并距塔机中心的最大-2-距离要求,以及现场要满足该塔机的正常工作需用电容量要求。c清理进场道路,以便于进场塔机部件的摆放和选择汽车吊的就位点。5。3、塔吊拆除使用工器具序号12345678910111213141516171819名称专用工具安全帽安全带起重用钢丝起重用钢丝起重用钢丝起重用钢丝卸扣卸扣经纬仪直流电焊机氧割设备焊条撬棍大锤麻绳铁丝冲销劳保用品规格型号主要是扳手6×19-1550—186×19-1550—186×19-1550—286×19—1550—282吨M385吨M24J2...
