此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识

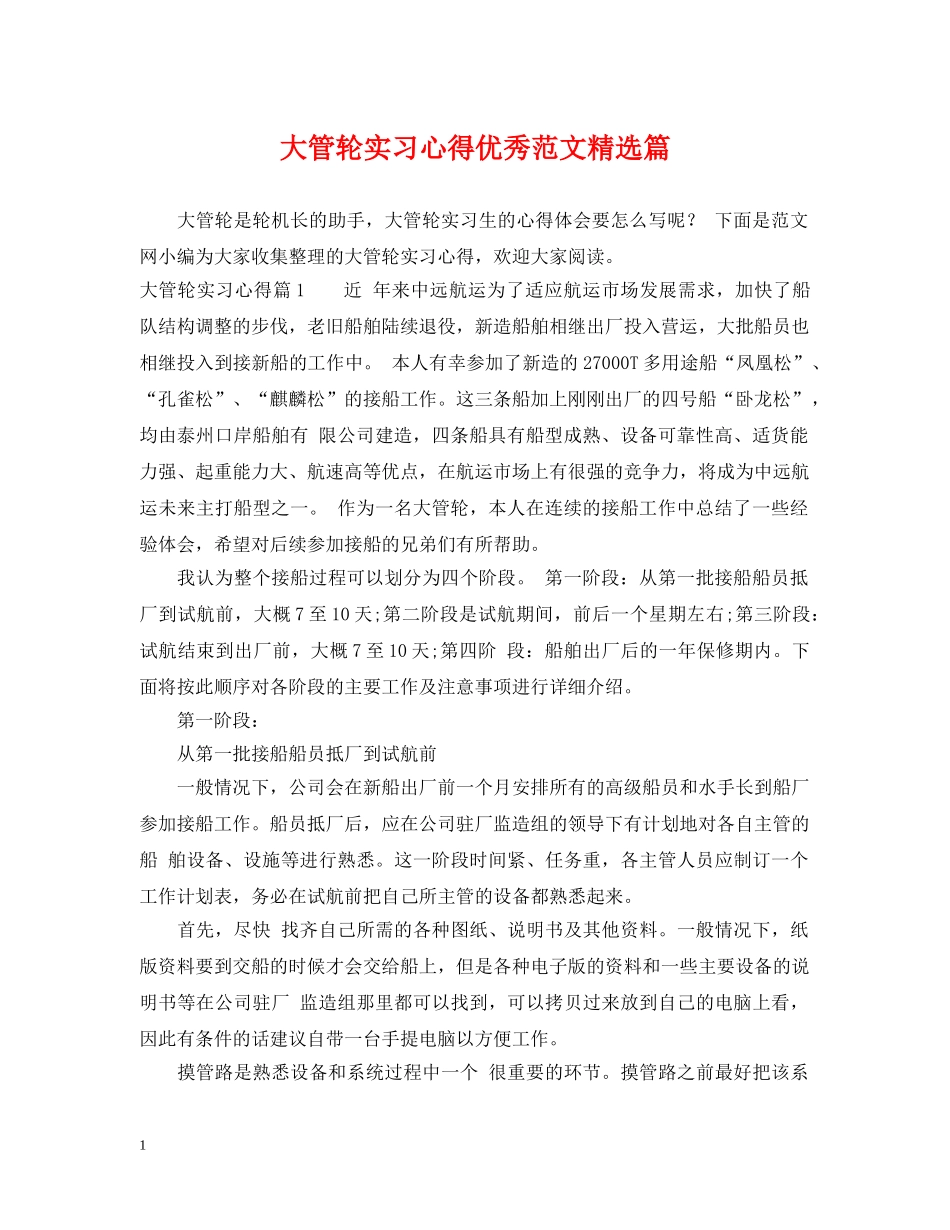

大管轮实习心得优秀范文精选篇大管轮是轮机长的助手,大管轮实习生的心得体会要怎么写呢
下面是范文网小编为大家收集整理的大管轮实习心得,欢迎大家阅读
大管轮实习心得篇1近年来中远航运为了适应航运市场发展需求,加快了船队结构调整的步伐,老旧船舶陆续退役,新造船舶相继出厂投入营运,大批船员也相继投入到接新船的工作中
本人有幸参加了新造的27000T多用途船“凤凰松”、“孔雀松”、“麒麟松”的接船工作
这三条船加上刚刚出厂的四号船“卧龙松”,均由泰州口岸船舶有限公司建造,四条船具有船型成熟、设备可靠性高、适货能力强、起重能力大、航速高等优点,在航运市场上有很强的竞争力,将成为中远航运未来主打船型之一
作为一名大管轮,本人在连续的接船工作中总结了一些经验体会,希望对后续参加接船的兄弟们有所帮助
我认为整个接船过程可以划分为四个阶段
第一阶段:从第一批接船船员抵厂到试航前,大概7至10天;第二阶段是试航期间,前后一个星期左右;第三阶段:试航结束到出厂前,大概7至10天;第四阶段:船舶出厂后的一年保修期内
下面将按此顺序对各阶段的主要工作及注意事项进行详细介绍

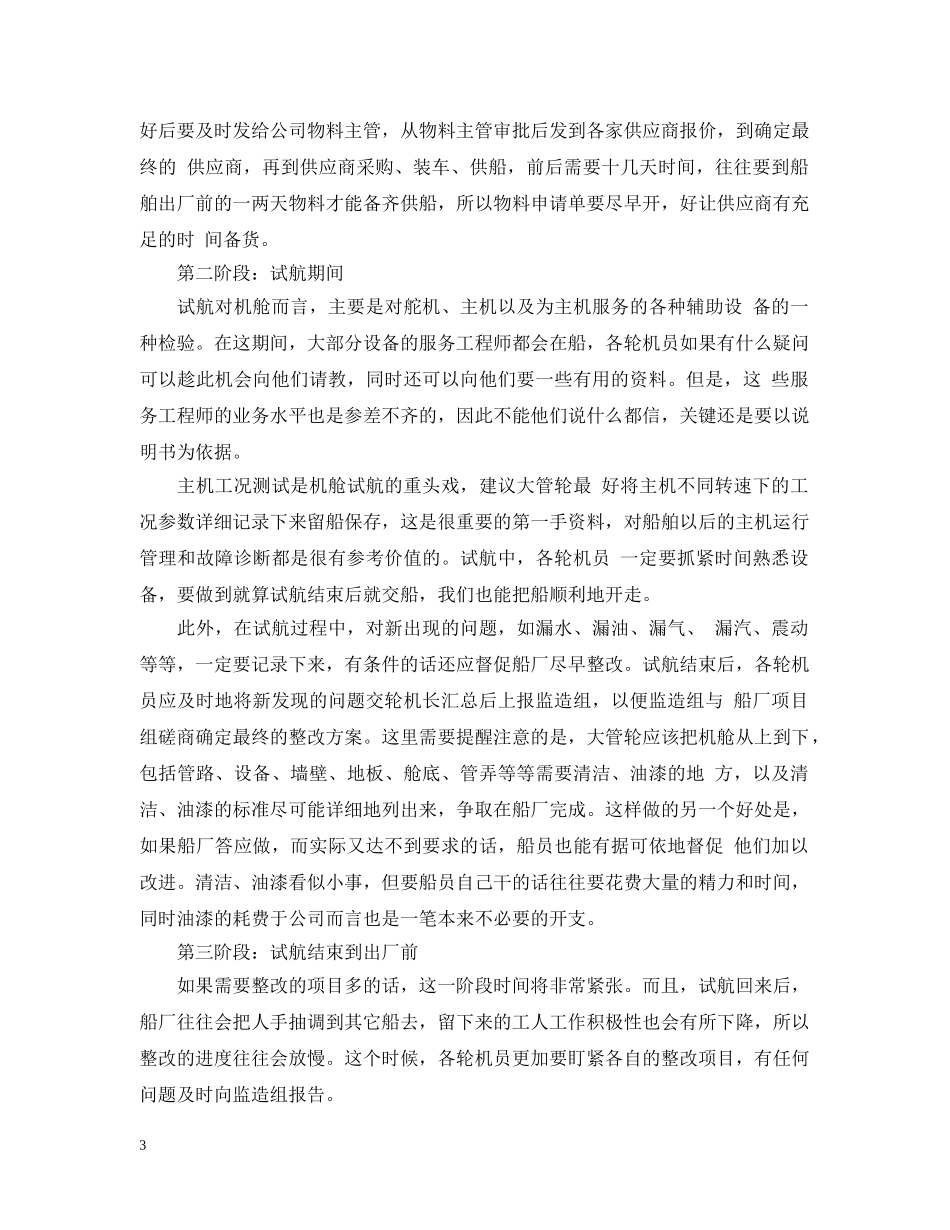

第一阶段:从第一批接船船员抵厂到试航前一般情况下,公司会在新船出厂前一个月安排所有的高级船员和水手长到船厂参加接船工作
船员抵厂后,应在公司驻厂监造组的领导下有计划地对各自主管的船舶设备、设施等进行熟悉
这一阶段时间紧、任务重,各主管人员应制订一个工作计划表,务必在试航前把自己所主管的设备都熟悉起来
首先,尽快找齐自己所需的各种图纸、说明书及其他资料
一般情况下,纸版资料要到交船的时候才会交给船上,但是各种电子版的资料和一些主要设备的说明书等在公司驻厂监造组那里都可以找到,可以拷贝过来放到自己的电脑上看,因此有条件的话建议自带一台手提电脑以方便工作
