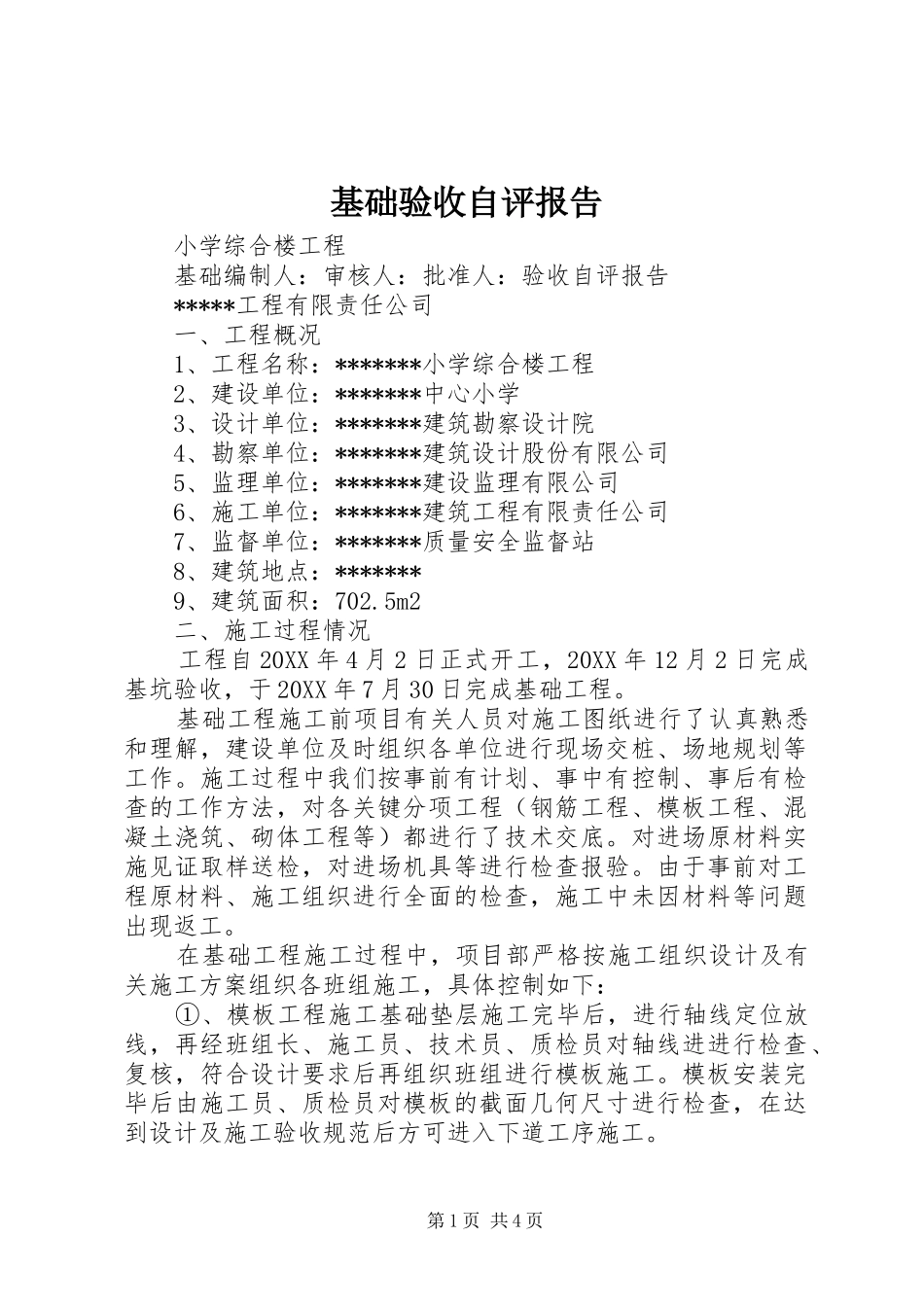

基础验收自评报告小学综合楼工程基础编制人:审核人:批准人:验收自评报告*****工程有限责任公司一、工程概况1、工程名称:*******小学综合楼工程2、建设单位:*******中心小学3、设计单位:*******建筑勘察设计院4、勘察单位:*******建筑设计股份有限公司5、监理单位:*******建设监理有限公司6、施工单位:*******建筑工程有限责任公司7、监督单位:*******质量安全监督站8、建筑地点:*******9、建筑面积:702
5m2二、施工过程情况工程自20XX年4月2日正式开工,20XX年12月2日完成基坑验收,于20XX年7月30日完成基础工程
基础工程施工前项目有关人员对施工图纸进行了认真熟悉和理解,建设单位及时组织各单位进行现场交桩、场地规划等工作
施工过程中我们按事前有计划、事中有控制、事后有检查的工作方法,对各关键分项工程(钢筋工程、模板工程、混凝土浇筑、砌体工程等)都进行了技术交底
对进场原材料实施见证取样送检,对进场机具等进行检查报验
由于事前对工程原材料、施工组织进行全面的检查,施工中未因材料等问题出现返工
在基础工程施工过程中,项目部严格按施工组织设计及有关施工方案组织各班组施工,具体控制如下:①、模板工程施工基础垫层施工完毕后,进行轴线定位放线,再经班组长、施工员、技术员、质检员对轴线进进行检查、复核,符合设计要求后再组织班组进行模板施工
模板安装完毕后由施工员、质检员对模板的截面几何尺寸进行检查,在达到设计及施工验收规范后方可进入下道工序施工
第1页共4页②、钢筋的制作与安装钢筋在制作安装过程中,质检员严格依据设计图纸、施工验收规范,对受力钢筋和箍筋、加强筋的品种、规格、型号、数量、间距及钢筋机械接头质量等跟踪检查

在班组、施工员、质检员自检、互检、专检等“三检”合格后,请监理工程师现场验收,并办理好隐蔽验收记录,履行有
