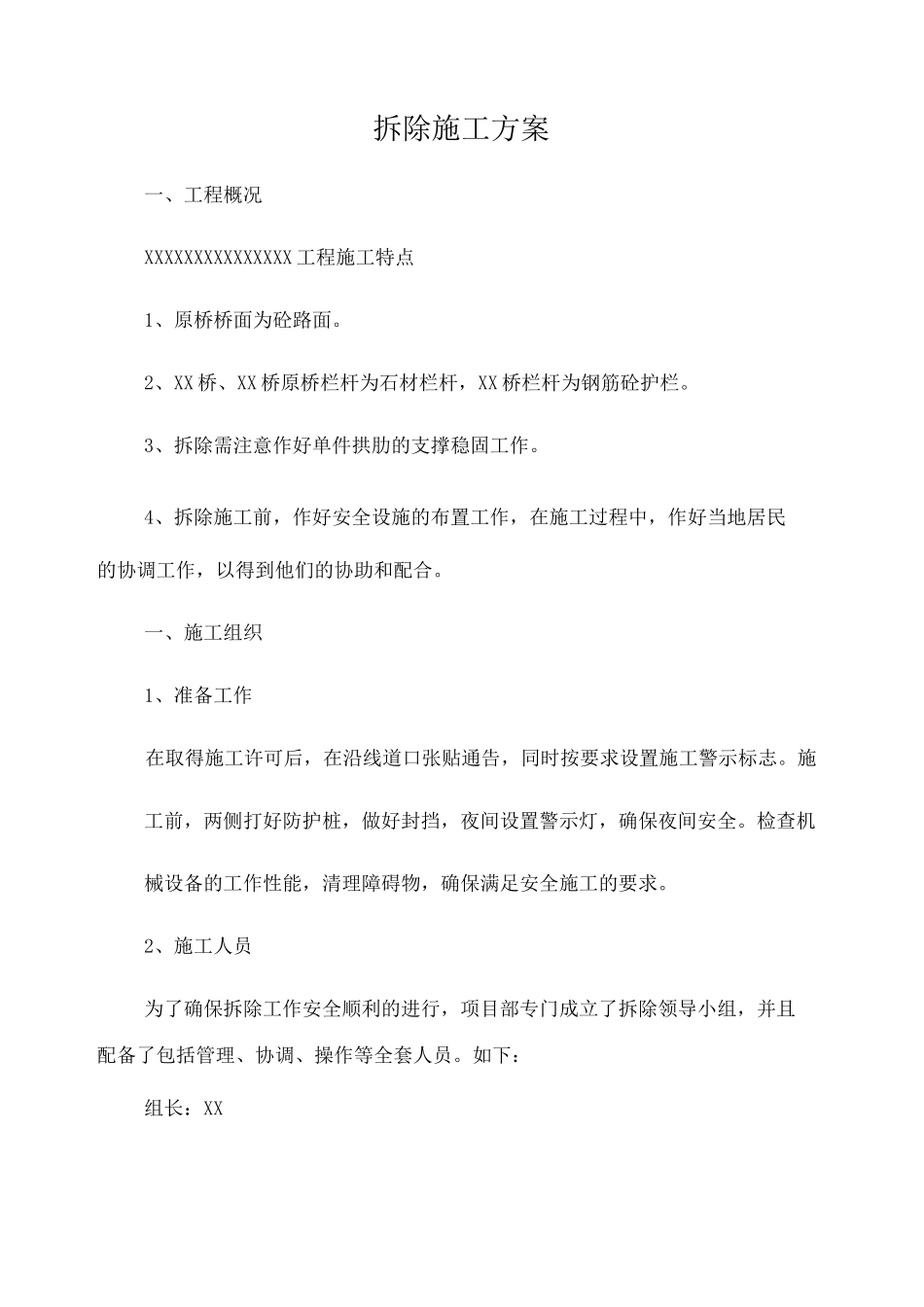

拆除施工方案一、工程概况XXXXXXXXXXXXXXX工程施工特点1、原桥桥面为砼路面
2、XX桥、XX桥原桥栏杆为石材栏杆,XX桥栏杆为钢筋砼护栏
3、拆除需注意作好单件拱肋的支撑稳固工作
4、拆除施工前,作好安全设施的布置工作,在施工过程中,作好当地居民的协调工作,以得到他们的协助和配合
一、施工组织1、准备工作在取得施工许可后,在沿线道口张贴通告,同时按要求设置施工警示标志
施工前,两侧打好防护桩,做好封挡,夜间设置警示灯,确保夜间安全
检查机械设备的工作性能,清理障碍物,确保满足安全施工的要求
2、施工人员为了确保拆除工作安全顺利的进行,项目部专门成立了拆除领导小组,并且配备了包括管理、协调、操作等全套人员

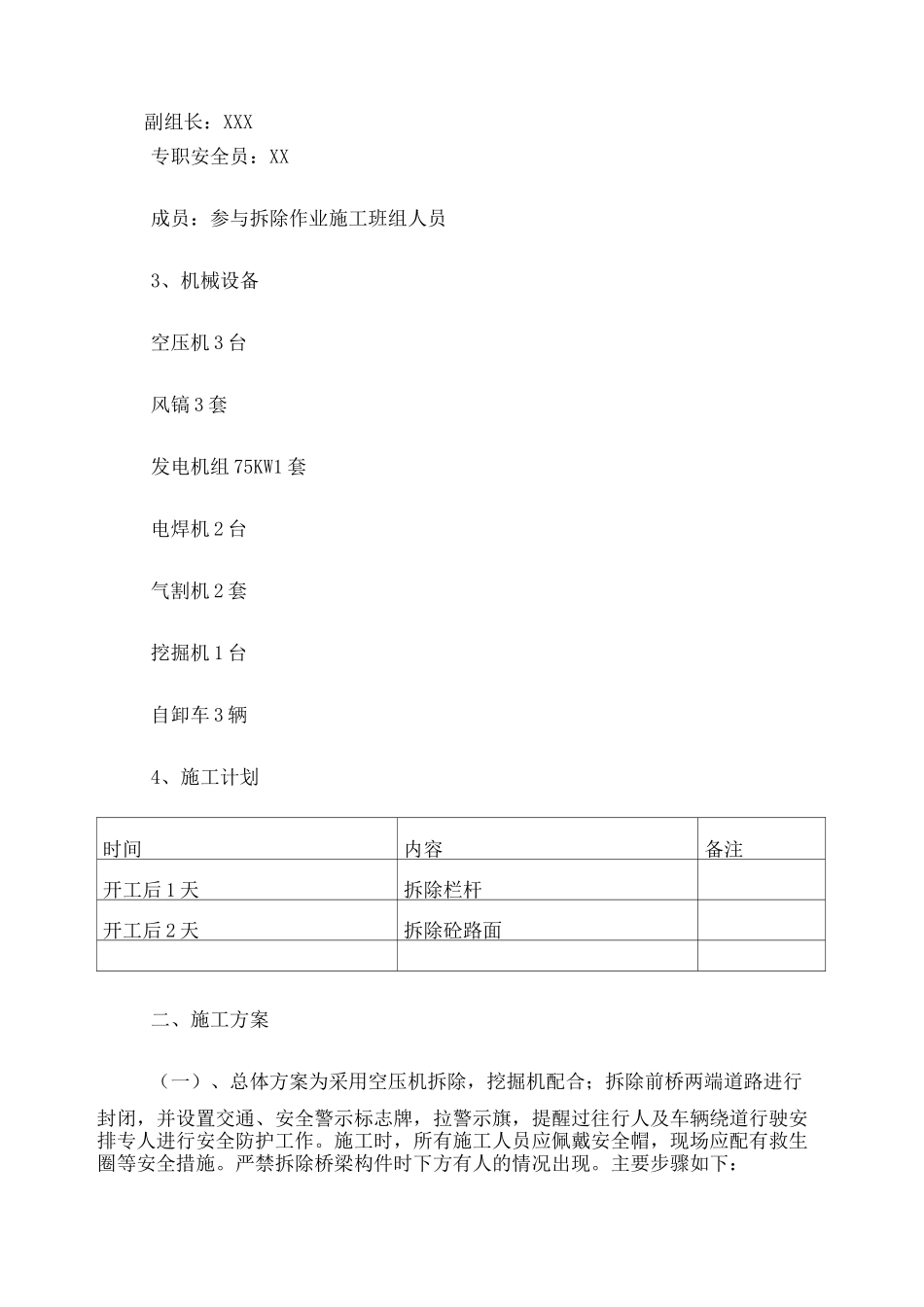

如下:组长:XX副组长:XXX专职安全员:XX成员:参与拆除作业施工班组人员3、机械设备空压机3台风镐3套发电机组75KW1套电焊机2台气割机2套挖掘机1台自卸车3辆4、施工计划时间内容备注开工后1天拆除栏杆开工后2天拆除砼路面二、施工方案(一)、总体方案为采用空压机拆除,挖掘机配合;拆除前桥两端道路进行封闭,并设置交通、安全警示标志牌,拉警示旗,提醒过往行人及车辆绕道行驶安排专人进行安全防护工作
施工时,所有施工人员应佩戴安全帽,现场应配有救生圈等安全措施
严禁拆除桥梁构件时下方有人的情况出现

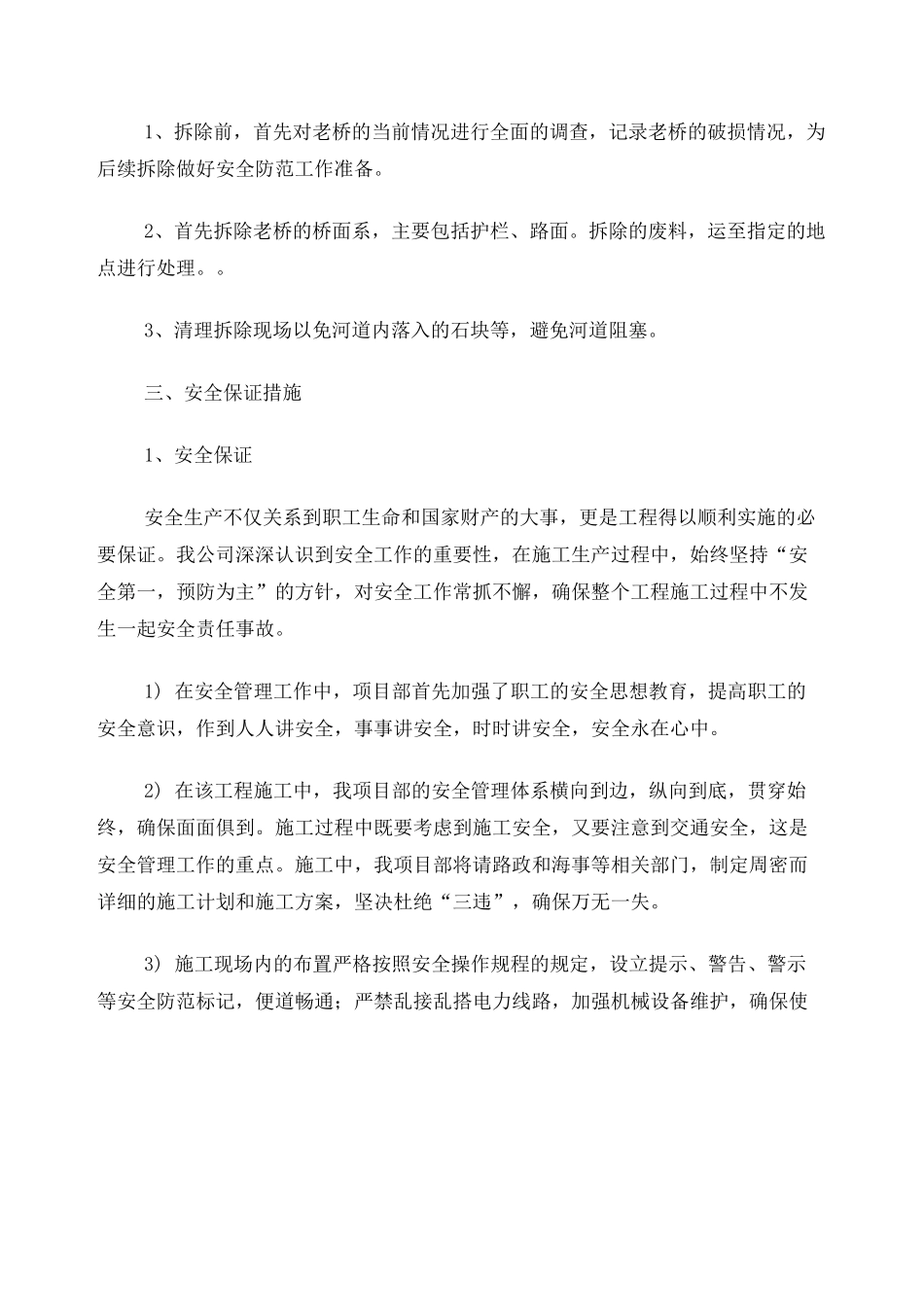

主要步骤如下:1、拆除前,首先对老桥的当前情况进行全面的调查,记录老桥的破损情况,为后续拆除做好安全防范工作准备
2、首先拆除老桥的桥面系,主要包括护栏、路面
拆除的废料,运至指定的地点进行处理
3、清理拆除现场以免河道内落入的石块等,避免河道阻塞
三、安全保证措施1、安全保证安全生产不仅关系到职工生命和国家财产的大事,更是工程得以顺利实施的必要保证
我公司深深认识到安全工作的重要性,在施工生产过程中,始终坚持“安全第一,预防为主”的方针,对安全工作常抓不懈,确保整个
