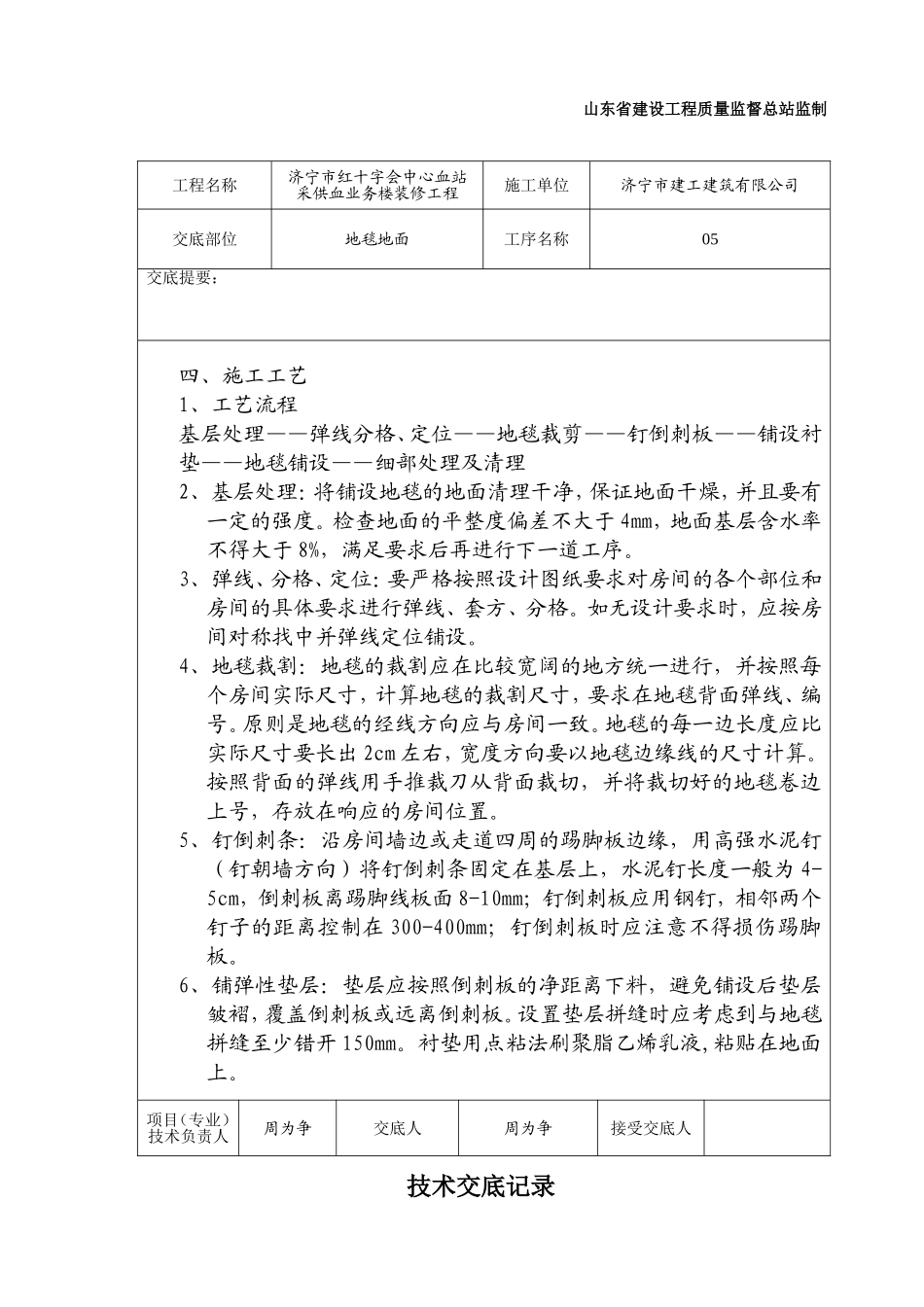

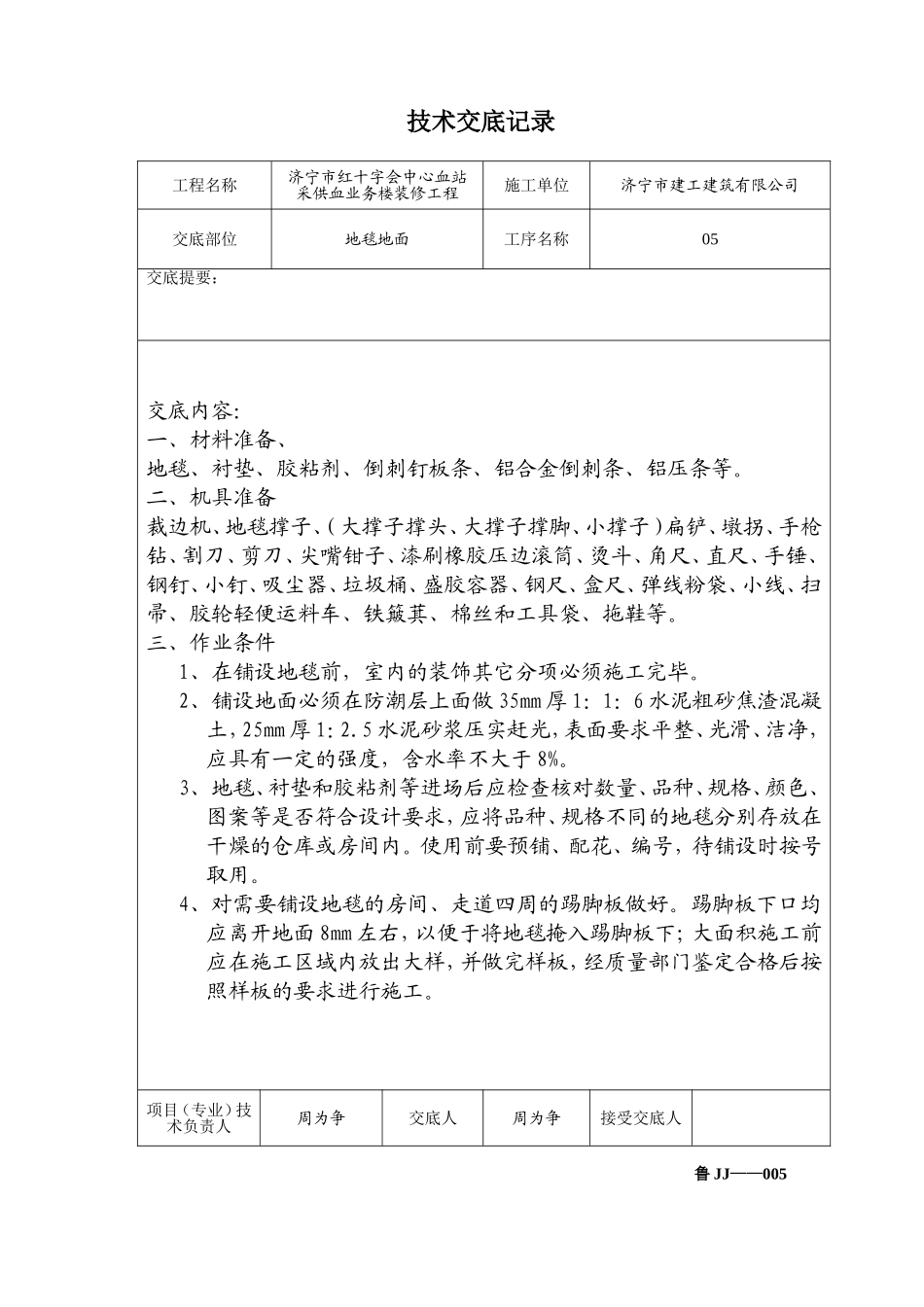

技术交底记录鲁JJ——005工程名称济宁市红十字会中心血站采供血业务楼装修工程施工单位济宁市建工建筑有限公司交底部位地毯地面工序名称05交底提要:交底内容:一、材料准备、地毯、衬垫、胶粘剂、倒刺钉板条、铝合金倒刺条、铝压条等。二、机具准备裁边机、地毯撑子、(大撑子撑头、大撑子撑脚、小撑子)扁铲、墩拐、手枪钻、割刀、剪刀、尖嘴钳子、漆刷橡胶压边滚筒、烫斗、角尺、直尺、手锤、钢钉、小钉、吸尘器、垃圾桶、盛胶容器、钢尺、盒尺、弹线粉袋、小线、扫帚、胶轮轻便运料车、铁簸萁、棉丝和工具袋、拖鞋等。三、作业条件1、在铺设地毯前,室内的装饰其它分项必须施工完毕。2、铺设地面必须在防潮层上面做35mm厚1:1:6水泥粗砂焦渣混凝土,25mm厚1:2.5水泥砂浆压实赶光,表面要求平整、光滑、洁净,应具有一定的强度,含水率不大于8%。3、地毯、衬垫和胶粘剂等进场后应检查核对数量、品种、规格、颜色、图案等是否符合设计要求,应将品种、规格不同的地毯分别存放在干燥的仓库或房间内。使用前要预铺、配花、编号,待铺设时按号取用。4、对需要铺设地毯的房间、走道四周的踢脚板做好。踢脚板下口均应离开地面8mm左右,以便于将地毯掩入踢脚板下;大面积施工前应在施工区域内放出大样,并做完样板,经质量部门鉴定合格后按照样板的要求进行施工。项目(专业)技术负责人周为争交底人周为争接受交底人山东省建设工程质量监督总站监制技术交底记录鲁JJ——005山东省建设工程质量监督总站监制技术交底记录工程名称济宁市红十字会中心血站采供血业务楼装修工程施工单位济宁市建工建筑有限公司交底部位地毯地面工序名称05交底提要:四、施工工艺1、工艺流程基层处理——弹线分格、定位——地毯裁剪——钉倒刺板——铺设衬垫——地毯铺设——细部处理及清理2、基层处理:将铺设地毯的地面清理干净,保证地面干燥,并且要有一定的强度。检查地面的平整度偏差不大于4mm,地面基层含水率不得大于8%,满足要求后再进行下一道工序。3、弹线、分格、定位:要严格按照设计图纸要求对房间的各个部位和房间的具体要求进行弹线、套方、分格。如无设计要求时,应按房间对称找中并弹线定位铺设。4、地毯裁割:地毯的裁割应在比较宽阔的地方统一进行,并按照每个房间实际尺寸,计算地毯的裁割尺寸,要求在地毯背面弹线、编号。原则是地毯的经线方向应与房间一致。地毯的每一边长度应比实际尺寸要长出2cm左右,宽度方向要以地毯边缘线的尺寸计算。按照背面的弹线用手推裁刀从背面裁切,并将裁切好的地毯卷边上号,存放在响应的房间位置。5、钉倒刺条:沿房间墙边或走道四周的踢脚板边缘,用高强水泥钉(钉朝墙方向)将钉倒刺条固定在基层上,水泥钉长度一般为4-5cm,倒刺板离踢脚线板面8-10mm;钉倒刺板应用钢钉,相邻两个钉子的距离控制在300-400mm;钉倒刺板时应注意不得损伤踢脚板。6、铺弹性垫层:垫层应按照倒刺板的净距离下料,避免铺设后垫层皱褶,覆盖倒刺板或远离倒刺板。设置垫层拼缝时应考虑到与地毯拼缝至少错开150mm。衬垫用点粘法刷聚脂乙烯乳液,粘贴在地面上。项目(专业)技术负责人周为争交底人周为争接受交底人鲁JJ——005山东省建设工程质量监督总站监制工程名称济宁市红十字会中心血站采供血业务楼装修工程施工单位济宁市建工建筑有限公司交底部位地毯地面工序名称05交底提要:7、地毯拼接:拼缝前要判断好地毯的编织方向,以避免缝两边的地毯绒毛排列方向不一致。地毯缝用地毯胶带连接,在地毯拼缝的位置的地面上弹一直线,按照线将胶带铺好,两侧地毯对缝压在胶带上,然后用熨斗在胶带上熨烫,使胶层融化,随熨斗的移动立即把地毯紧压在胶带上。接缝以后用剪子将接口处的绒毛修齐。8、找平:先将地毯的一条长边固定在倒刺板上,并将毛边塞到踢脚板下,用地毯撑拉伸地毯。拉伸时,先压住地毯撑,用膝撞击地毯撑,从一边一步一步推向另一边,由此反复操作将四边的地毯固定在四周的倒刺板上,并将长出的部分地毯裁割。9、固定收边:地毯挂在倒刺板上要轻轻敲击一下,使倒刺全部钩住地毯,以免挂不实而引起地毯松驰。地毯全部展平拉直后应把多余的地毯裁去,再用扁铲将...
