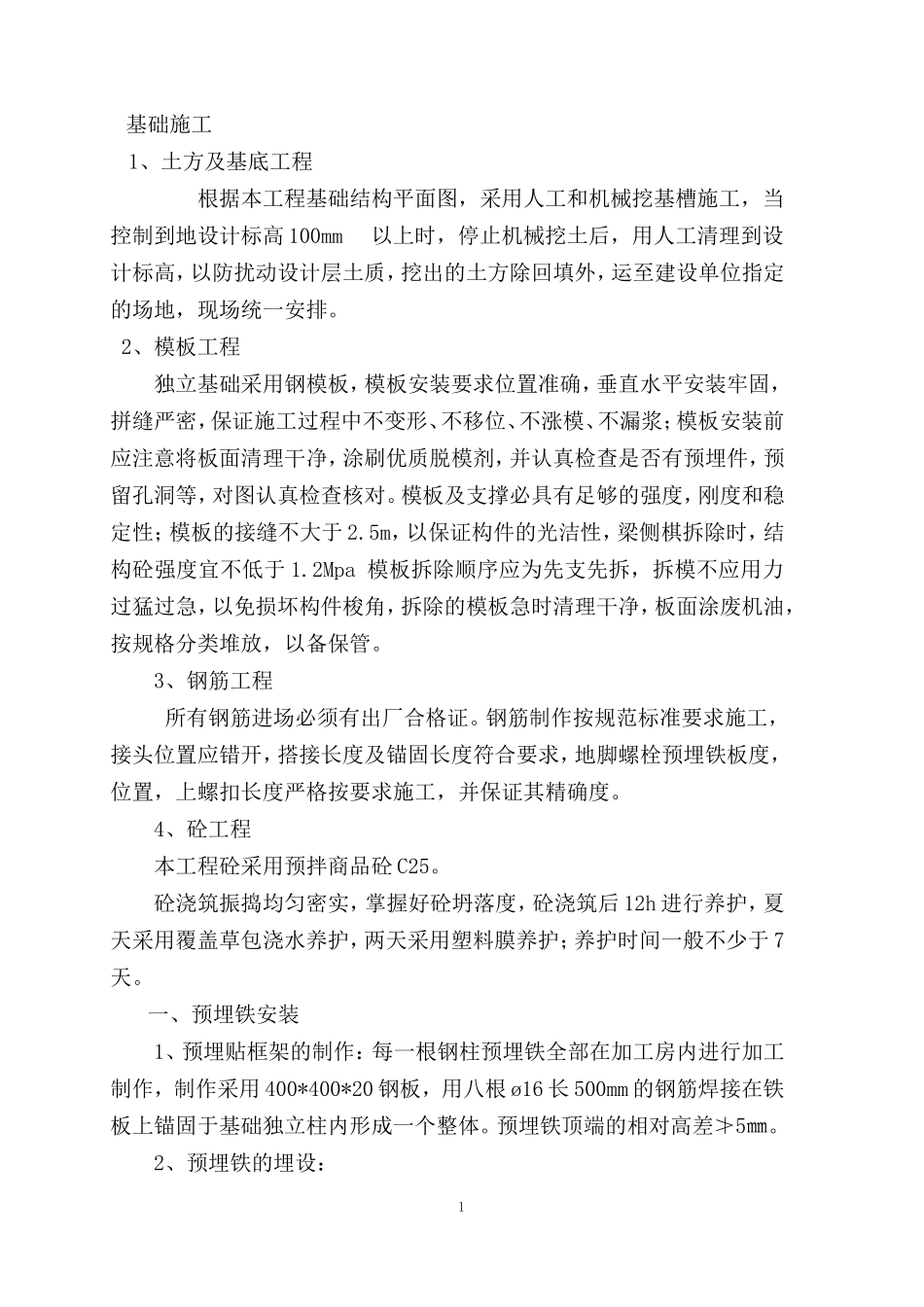

基础施工1、土方及基底工程根据本工程基础结构平面图,采用人工和机械挖基槽施工,当控制到地设计标高100mm以上时,停止机械挖土后,用人工清理到设计标高,以防扰动设计层土质,挖出的土方除回填外,运至建设单位指定的场地,现场统一安排
2、模板工程独立基础采用钢模板,模板安装要求位置准确,垂直水平安装牢固,拼缝严密,保证施工过程中不变形、不移位、不涨模、不漏浆;模板安装前应注意将板面清理干净,涂刷优质脱模剂,并认真检查是否有预埋件,预留孔洞等,对图认真检查核对
模板及支撑必具有足够的强度,刚度和稳定性;模板的接缝不大于2
5m,以保证构件的光洁性,梁侧棋拆除时,结构砼强度宜不低于1
2Mpa模板拆除顺序应为先支先拆,拆模不应用力过猛过急,以免损坏构件梭角,拆除的模板急时清理干净,板面涂废机油,按规格分类堆放,以备保管
3、钢筋工程所有钢筋进场必须有出厂合格证
钢筋制作按规范标准要求施工,接头位置应错开,搭接长度及锚固长度符合要求,地脚螺栓预埋铁板度,位置,上螺扣长度严格按要求施工,并保证其精确度
4、砼工程本工程砼采用预拌商品砼C25
砼浇筑振捣均匀密实,掌握好砼坍落度,砼浇筑后12h进行养护,夏天采用覆盖草包浇水养护,两天采用塑料膜养护;养护时间一般不少于7天
一、预埋铁安装1、预埋贴框架的制作:每一根钢柱预埋铁全部在加工房内进行加工制作,制作采用400*400*20钢板,用八根ø16长500mm的钢筋焊接在铁板上锚固于基础独立柱内形成一个整体
预埋铁顶端的相对高差≯5㎜

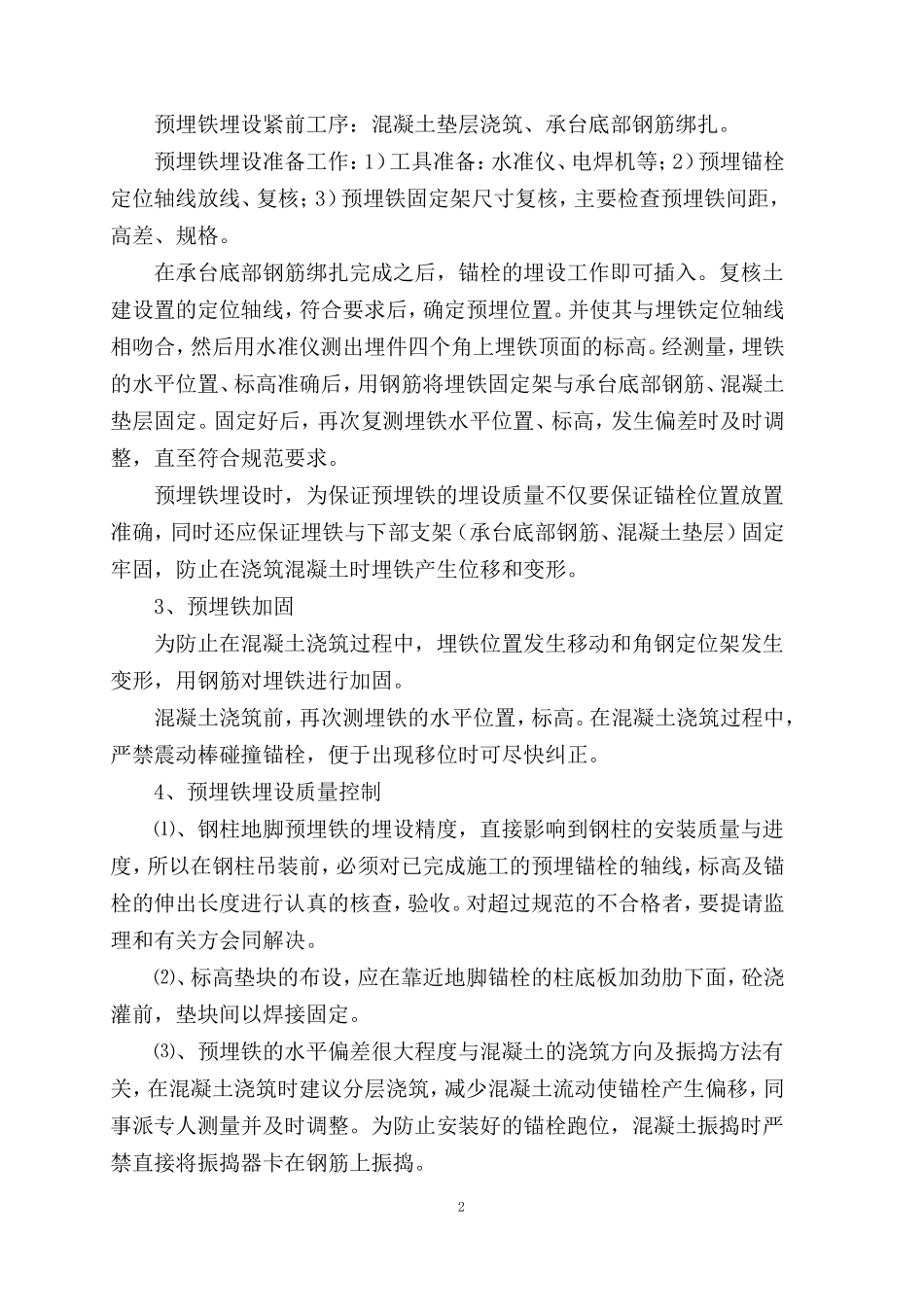

2、预埋铁的埋设:1预埋铁埋设紧前工序:混凝土垫层浇筑、承台底部钢筋绑扎
预埋铁埋设准备工作:1)工具准备:水准仪、电焊机等;2)预埋锚栓定位轴线放线、复核;3)预埋铁固定架尺寸复核,主要检查预埋铁间距,高差、规格
在承台底部钢筋绑扎完成之后,锚栓的埋设工作即可插入

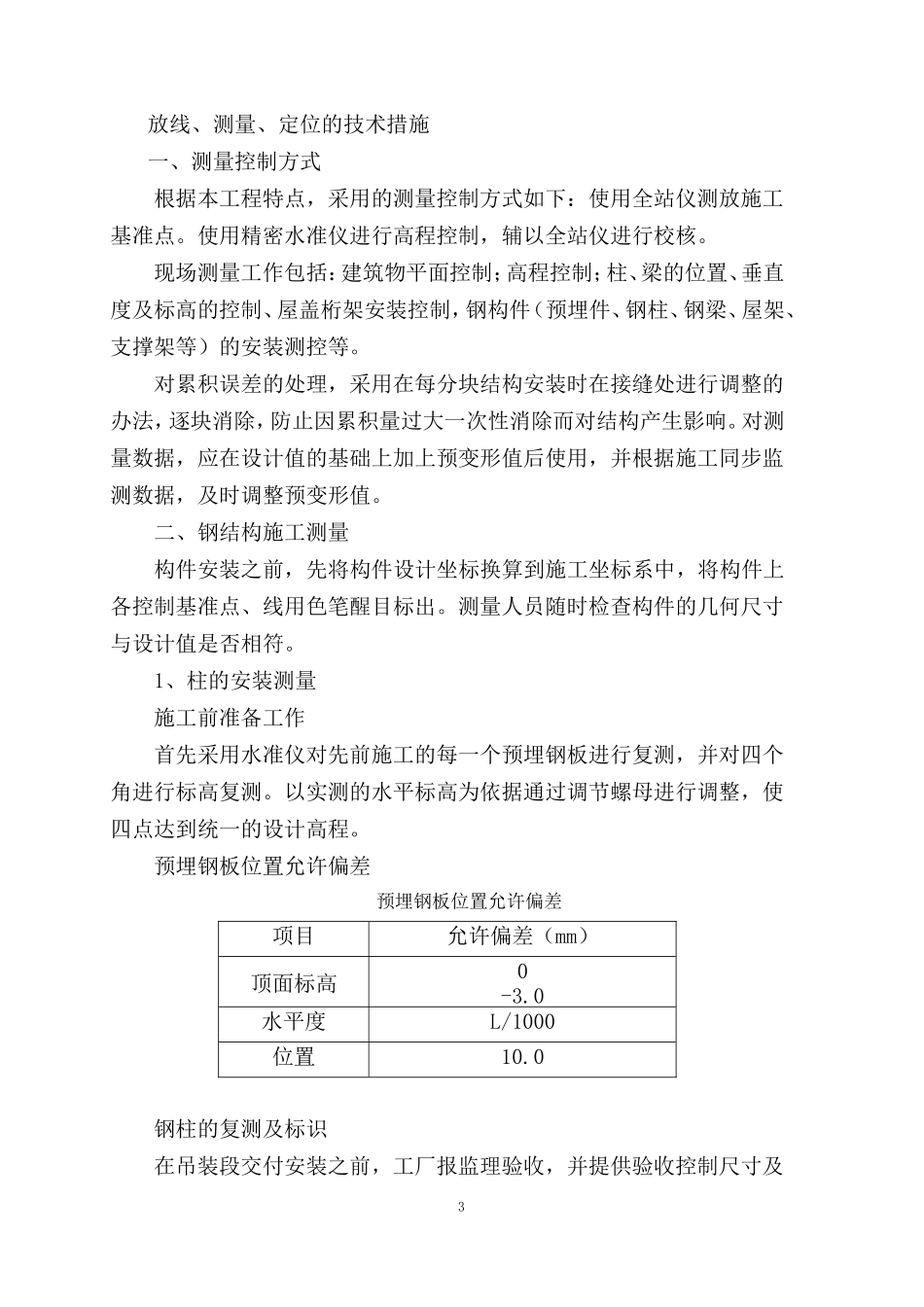

复核土建设置的定位轴线,符合要求后,确定预
