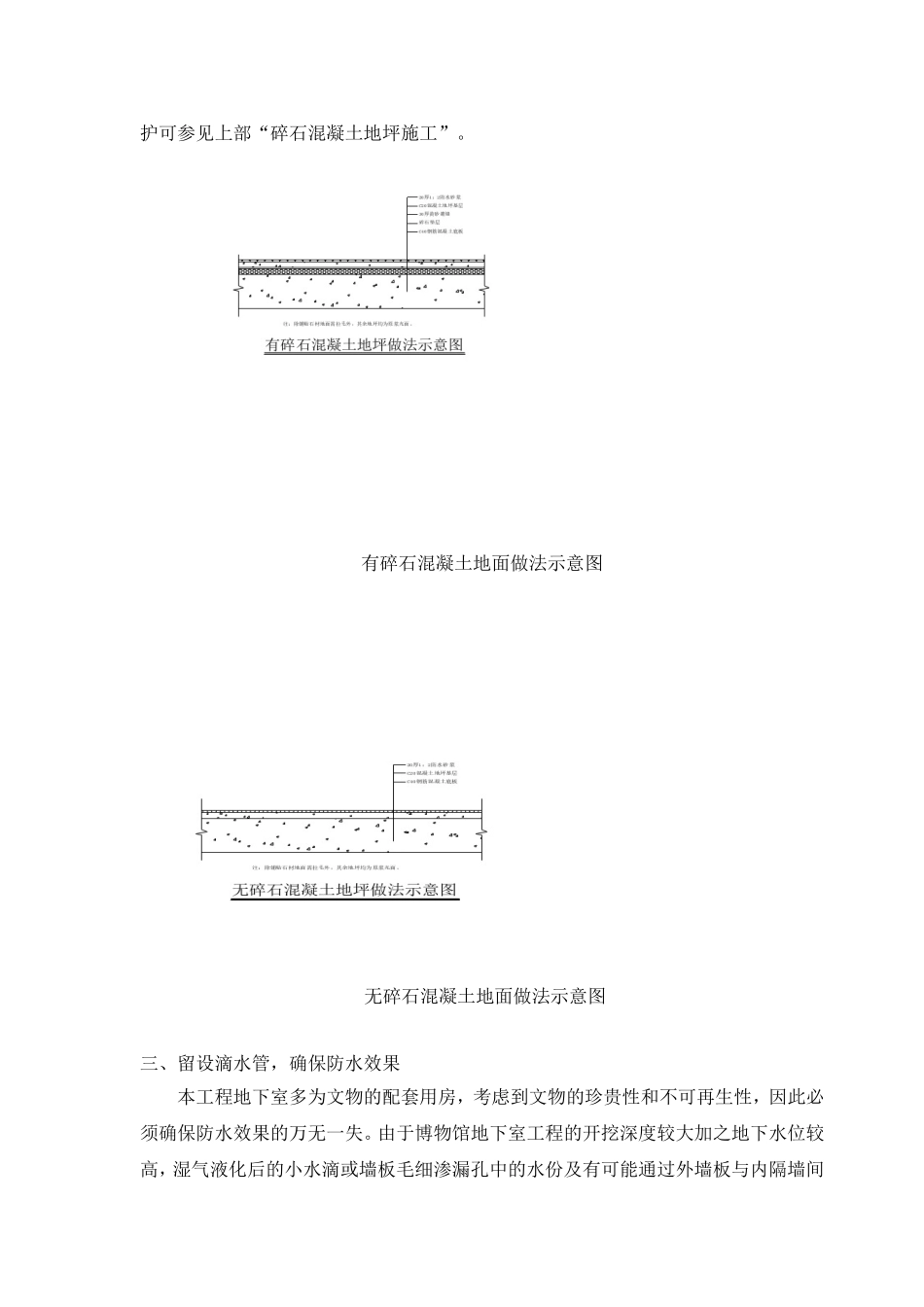

一、工程概况苏州博物馆新馆工程地坪类型现阶段主要分为:有碎石混凝土地坪和无碎石混凝土地坪两种,混凝土强度等级为C20
考虑到博物馆建筑对防水防潮有着特殊的要求,根据设计及业主的规定,还需在地坪混凝土面层上加入20mm厚的1:2防水砂浆(主要采用掺加JYQ796型防水剂)作为防潮层
配合比为:二、地坪构造及做法(一)碎石混凝土地坪施工A、基层处理:先将混凝土基层上的垃圾清理干净,剔掉灰浆皮和混凝土灰渣层,并清理干净
B、碎石垫层:(1)为了控制碎石垫层的平整度,先在钢筋混凝土底板上用九五实心黏土砖做好“灰饼”,“灰饼”的间距应控制在4m左右
(2)由于碎石垫层施工现场在地下室,并无机械搬运的条件,所以碎石的铺设只有采用人工搬运的形式进行,即先由工人将原材料从材料堆场运至地下室顶板并通过搭设在顶板战时封堵孔道中的“溜槽”直接翻滑至地下室,再通过人工与小车相结合的形式将原材料运送至要求的铺撒地点进行铺撒
最后再根据黏土砖“灰饼”所示标高,进行必要的人工修整工作,使碎石层标高低于黏土砖“灰饼”30mm,以便于下道工序----黄砂灌缝的施工
C、黄砂灌缝:由于碎石垫层上部即为混凝土地坪,而碎石垫层的孔隙又较大,本工程根据设计的要求将通过采用黄砂灌缝的方法来解决这一问题
黄砂的铺设厚度为30mm,施工时先将黄砂均匀的铺撒在碎石垫层的表面,然后再根据黏土砖“灰饼”所示的标高,用平板式震动器在砂体的表面来回拖动
在确保标高的原则下尽可能的使砂体与碎石层紧密接触,并确保砂体表面的平整
经项目部技术人员复合认可后方能进行下道工序的施工
D、混凝土地坪施工:(1)标高控制:对于混凝土地坪的标高控制主要是通过制作混凝土灰饼来实现的,即在黏土砖“灰饼”上根据地坪面标高用与之相同等级的混凝土来制作地坪的“灰饼”
制作混凝土灰饼的工作应在浇注地坪的前3天完成,以确保在浇注混凝土时灰饼已具备了要求的强度,
