10000m3LNG储罐施工方案目录一、工程概况3页二、编制依据3页三、罐体结构介绍3页四、施工重点及难点5页五、施工程序及主要的施工方法6页(一)施工程序6页(二)主要施工方法6页1、施工准备7页2、材料验收7页3、储罐预制8页4、储罐安装10页5、储罐焊接16页6、罐体试验22页六、施工技术措施24页七、职业健康安全、环境管理及文明施工要求24页八、主要施工机械、措施用料及施工人员计划26页后附附件1职业健康安全管理体系29页附件2质量管理保证体系30页附件3施工组织机构图31页一、工程概述本工程为天然气液化厂工程,建设规模为100×104m3/d
工程位于xxx
本施工方案主要任务为天然气液化厂一台10000m³LNG低温储罐主体施工
工期初步定为2010年11月至2011年7月
二、编制依据1、《大型焊接低压储罐的设计与制造》SY/T0608-2006;2、《立式圆筒型低温储罐施工技术规程》SH/T3537-20093、《钢结构工程施工质量验收规范》GB50205-2001;110000m3LNG储罐施工方案4、《立式圆筒型钢制焊接储罐施工及验收规范》GB50128-20055、《大型焊接低压储罐设计和建造》API620-20026、中国石油集团工程设计有限责任公司西南分公司设计的储罐施工图纸

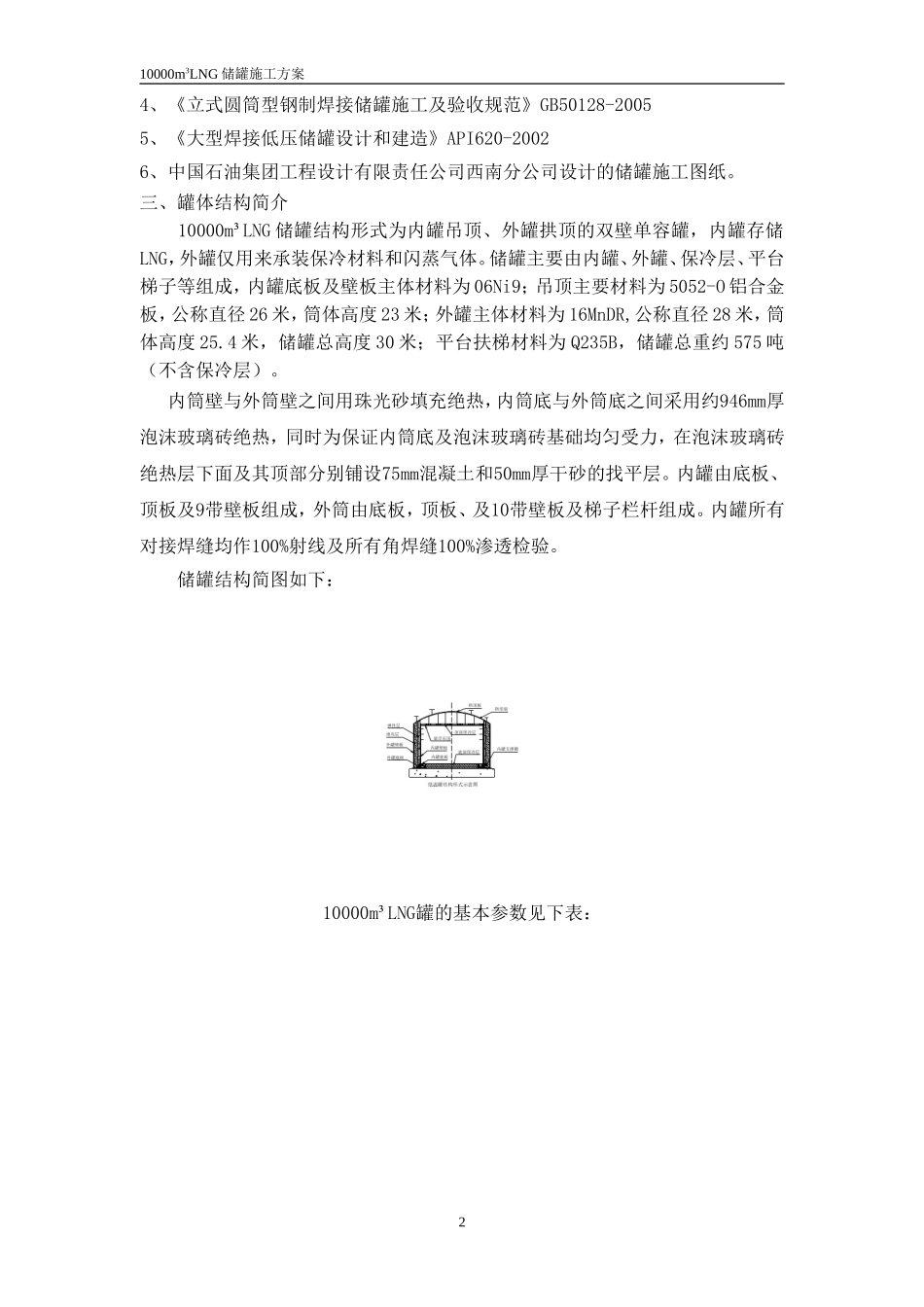

三、罐体结构简介10000m³LNG储罐结构形式为内罐吊顶、外罐拱顶的双壁单容罐,内罐存储LNG,外罐仅用来承装保冷材料和闪蒸气体

储罐主要由内罐、外罐、保冷层、平台梯子等组成,内罐底板及壁板主体材料为06Ni9;吊顶主要材料为5052-O铝合金板,公称直径26米,筒体高度23米;外罐主体材料为16MnDR,公称直径28米,筒体高度25
4米,储罐总高度30米;平台扶梯材料为Q235B,储罐总重约575吨(不含保冷层)
内筒壁与外筒壁之间用珠光砂填充绝热,内筒底与外筒底之间采
