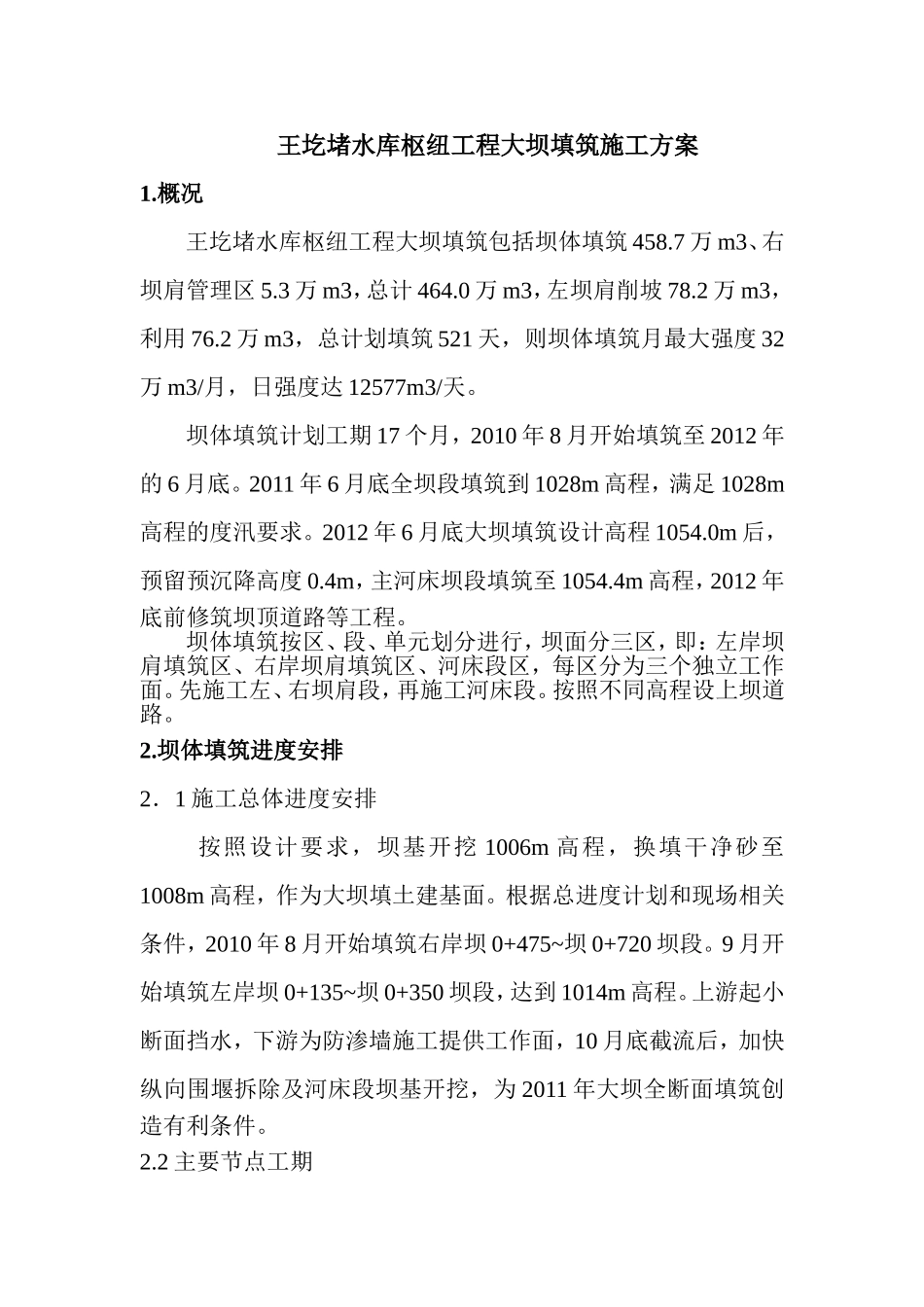

王圪堵水库枢纽工程大坝填筑施工方案1
概况王圪堵水库枢纽工程大坝填筑包括坝体填筑458
7万m3、右坝肩管理区5
3万m3,总计464
0万m3,左坝肩削坡78
2万m3,利用76
2万m3,总计划填筑521天,则坝体填筑月最大强度32万m3/月,日强度达12577m3/天
坝体填筑计划工期17个月,2010年8月开始填筑至2012年的6月底
2011年6月底全坝段填筑到1028m高程,满足1028m高程的度汛要求
2012年6月底大坝填筑设计高程1054
0m后,预留预沉降高度0
4m,主河床坝段填筑至1054
4m高程,2012年底前修筑坝顶道路等工程
坝体填筑按区、段、单元划分进行,坝面分三区,即:左岸坝肩填筑区、右岸坝肩填筑区、河床段区,每区分为三个独立工作面
先施工左、右坝肩段,再施工河床段
按照不同高程设上坝道路
坝体填筑进度安排2.1施工总体进度安排按照设计要求,坝基开挖1006m高程,换填干净砂至1008m高程,作为大坝填土建基面
根据总进度计划和现场相关条件,2010年8月开始填筑右岸坝0+475~坝0+720坝段
9月开始填筑左岸坝0+135~坝0+350坝段,达到1014m高程
上游起小断面挡水,下游为防渗墙施工提供工作面,10月底截流后,加快纵向围堰拆除及河床段坝基开挖,为2011年大坝全断面填筑创造有利条件

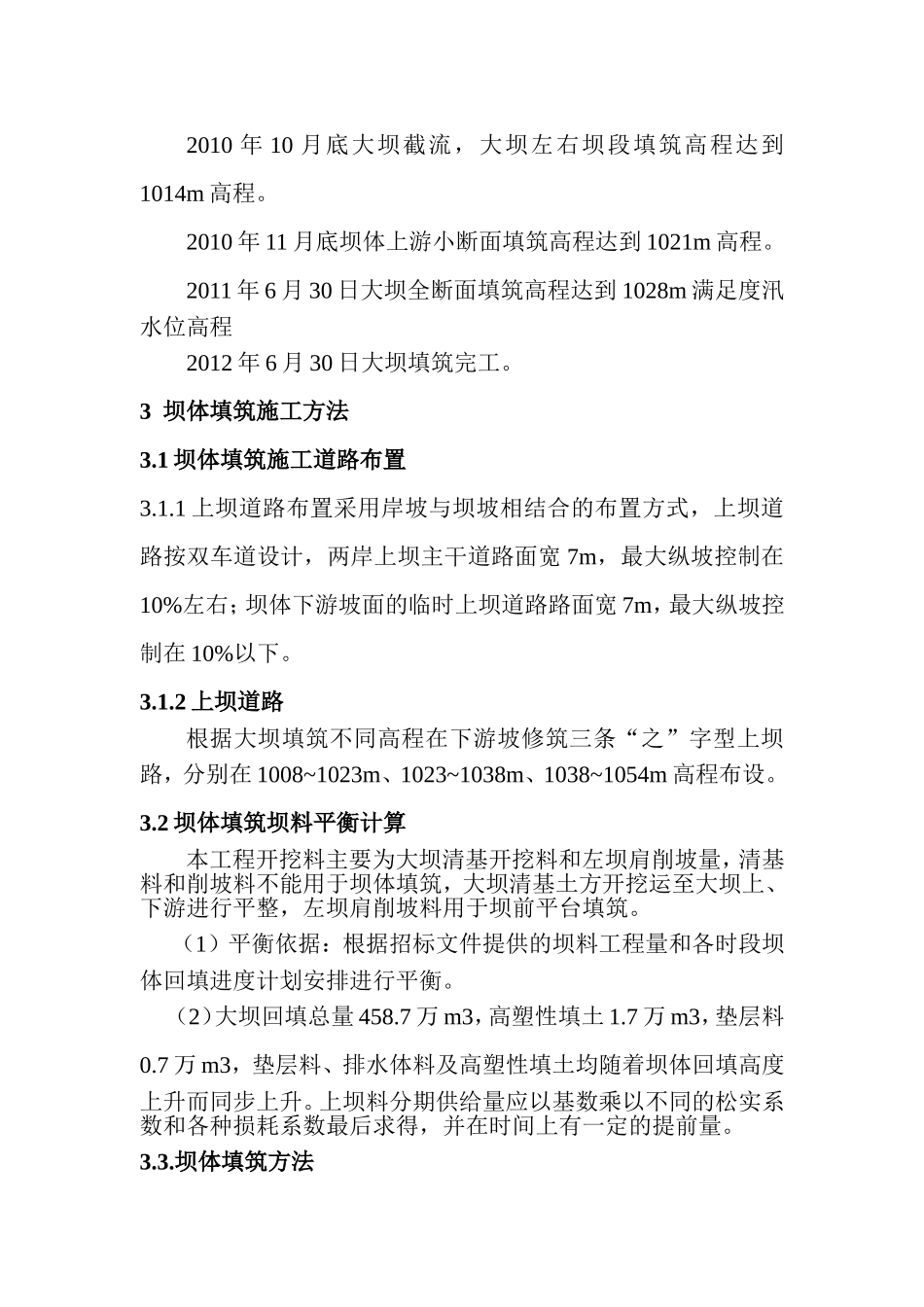

2主要节点工期2010年10月底大坝截流,大坝左右坝段填筑高程达到1014m高程
2010年11月底坝体上游小断面填筑高程达到1021m高程
2011年6月30日大坝全断面填筑高程达到1028m满足度汛水位高程2012年6月30日大坝填筑完工

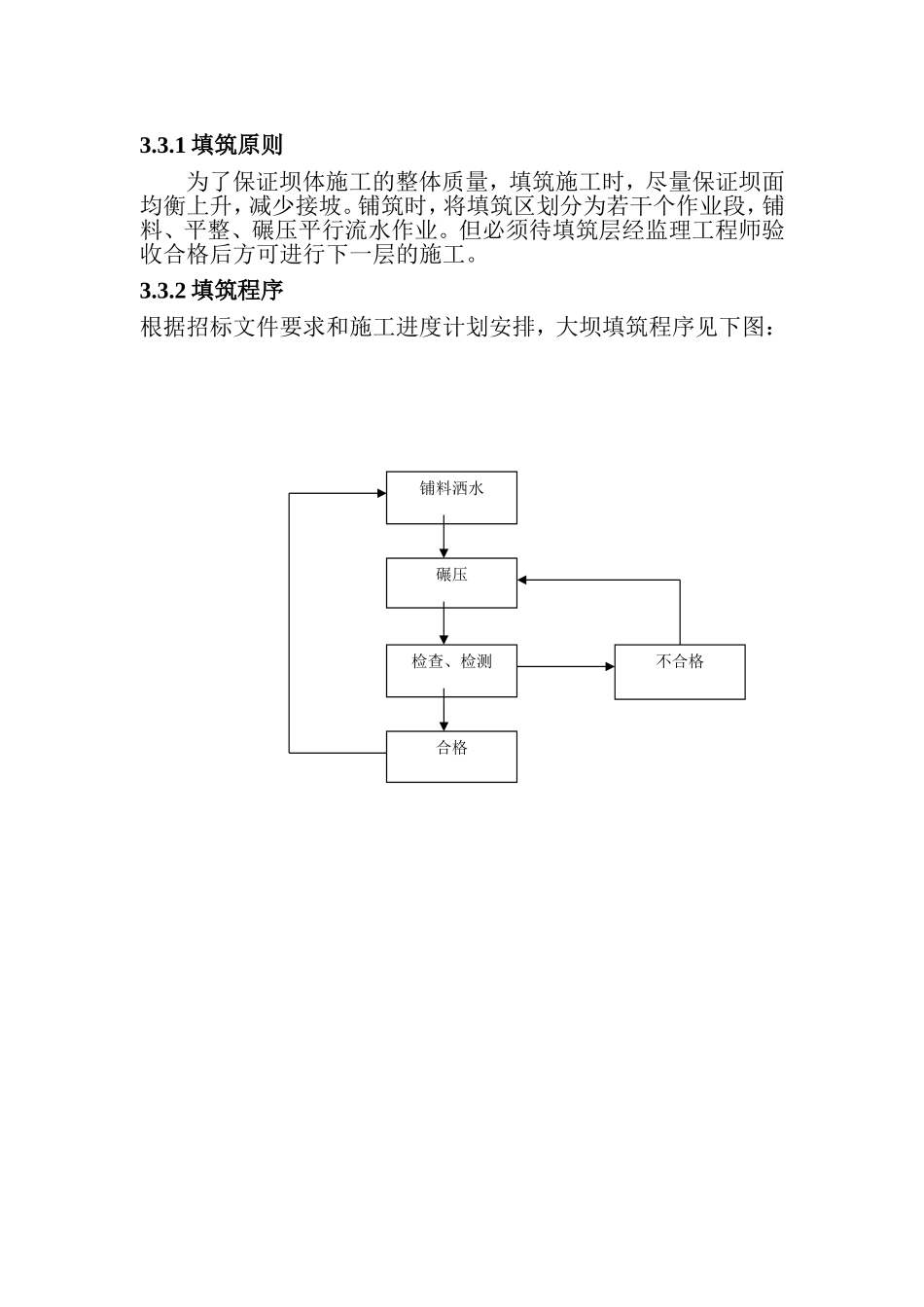

3坝体填筑施工方法3
1坝体填筑施工道路布置3
1上坝道路布置采用岸坡与坝坡相结合的布置方式,上坝道路按双车道设计,两岸上坝主干道路面宽7m,最大纵坡控制在10%左右;坝体下游坡面的临时上坝道
