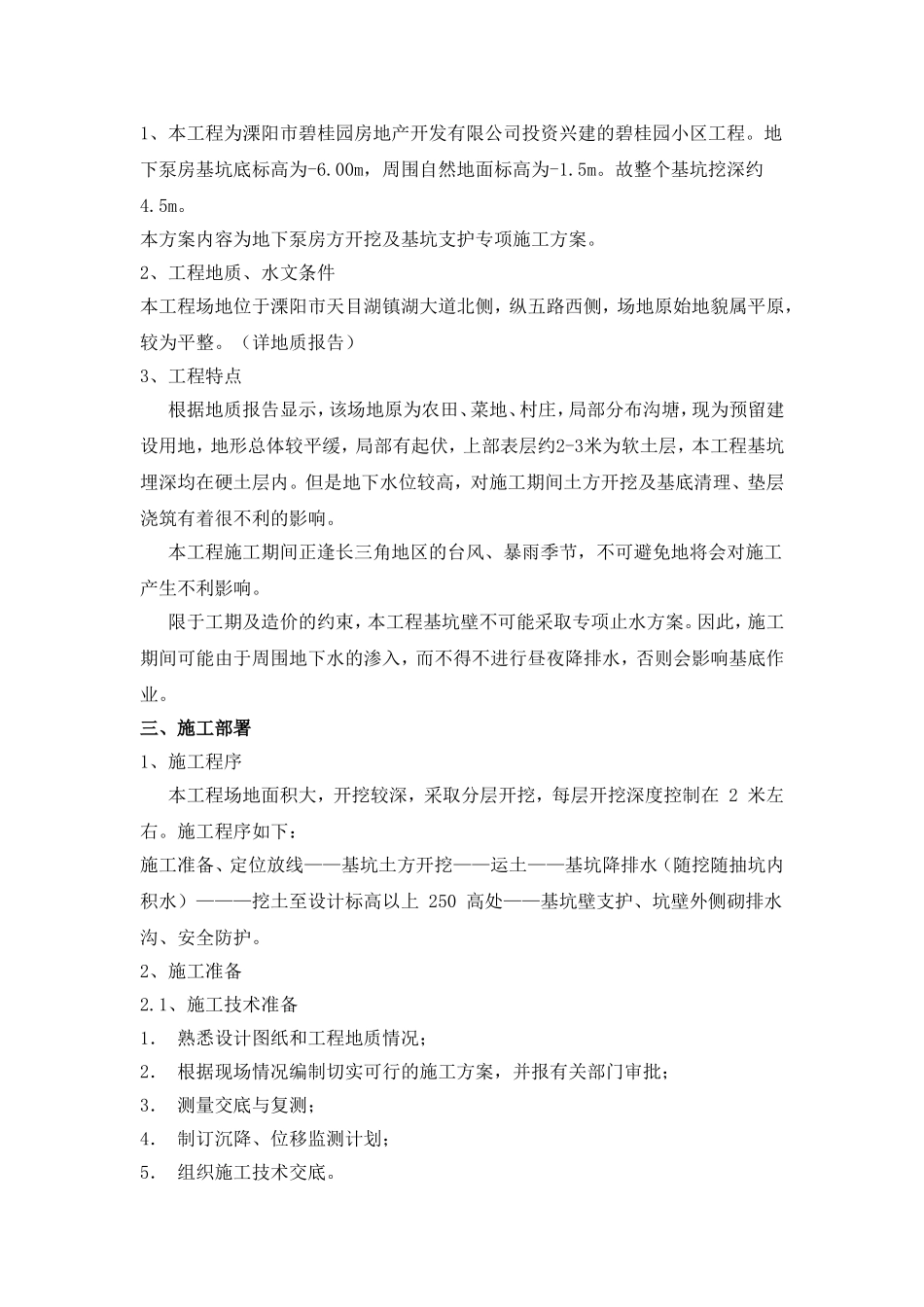

溧阳市碧桂园一期(二标段)工程土方开挖施工方案编制人:审核人:审批人:晟唐伟业建设集团有限公司2015年6月溧阳市碧桂园一期(二标段)工程土方开挖施工方案一、编制依据1、工程施工图纸;2、工程地质资料;3、现场实际情况;4、建设单位要求;5、国家建筑基坑工程技术规范,建筑施工安全检查标准;二、工程概况1、本工程为溧阳市碧桂园房地产开发有限公司投资兴建的碧桂园小区工程
地下泵房基坑底标高为-6
00m,周围自然地面标高为-1
故整个基坑挖深约4
本方案内容为地下泵房方开挖及基坑支护专项施工方案
2、工程地质、水文条件本工程场地位于溧阳市天目湖镇湖大道北侧,纵五路西侧,场地原始地貌属平原,较为平整
(详地质报告)3、工程特点根据地质报告显示,该场地原为农田、菜地、村庄,局部分布沟塘,现为预留建设用地,地形总体较平缓,局部有起伏,上部表层约2-3米为软土层,本工程基坑埋深均在硬土层内
但是地下水位较高,对施工期间土方开挖及基底清理、垫层浇筑有着很不利的影响
本工程施工期间正逢长三角地区的台风、暴雨季节,不可避免地将会对施工产生不利影响
限于工期及造价的约束,本工程基坑壁不可能采取专项止水方案
因此,施工期间可能由于周围地下水的渗入,而不得不进行昼夜降排水,否则会影响基底作业
三、施工部署1、施工程序本工程场地面积大,开挖较深,采取分层开挖,每层开挖深度控制在2米左右
施工程序如下:施工准备、定位放线——基坑土方开挖——运土——基坑降排水(随挖随抽坑内积水)———挖土至设计标高以上250高处——基坑壁支护、坑壁外侧砌排水沟、安全防护

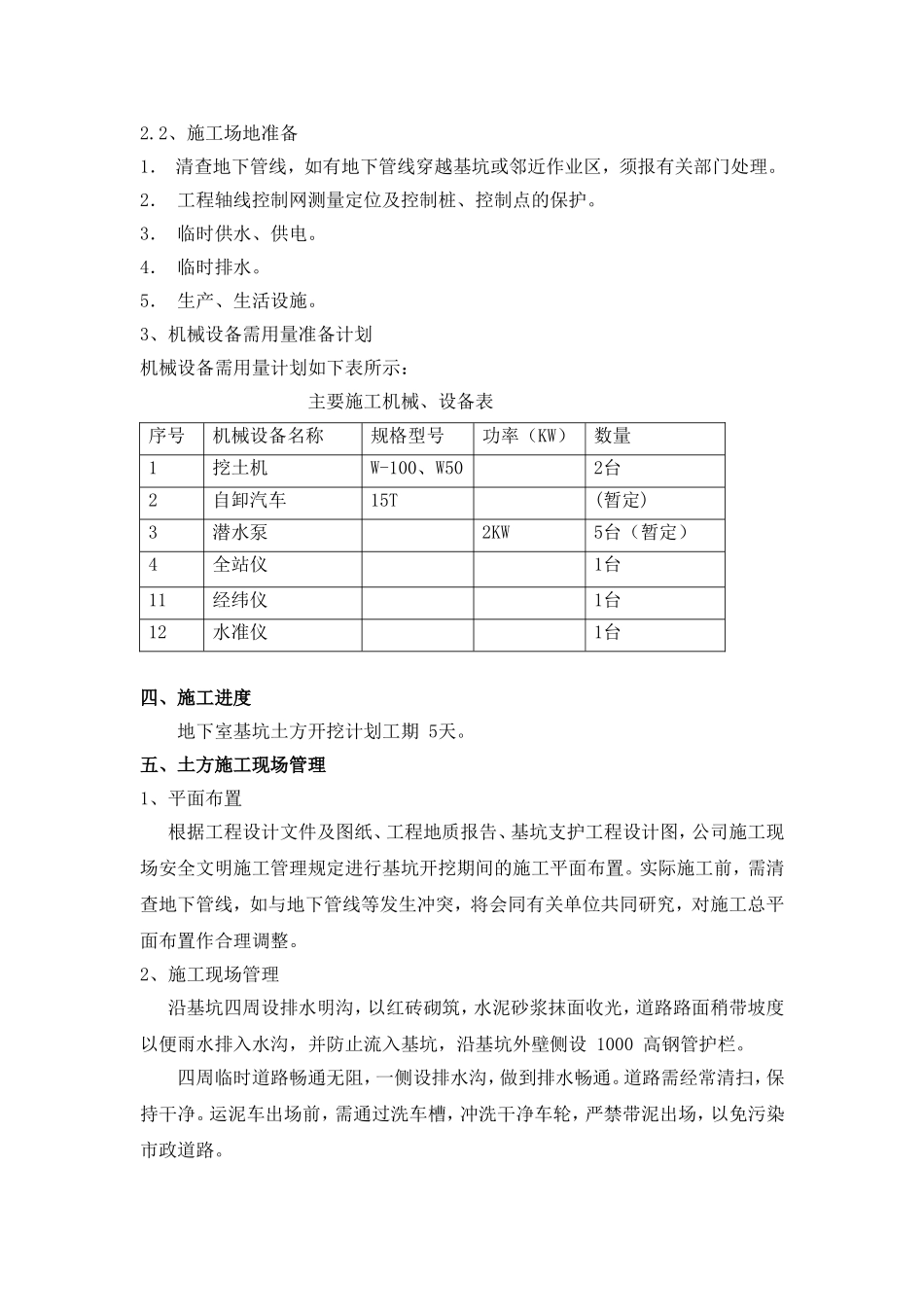

2、施工准备2
1、施工技术准备1.熟悉设计图纸和工程地质情况;2.根据现场情况编制切实可行的施工方案,并报有关部门审批;3.测量交底与复测;4.制订沉降、位移监测计划;5.组织施工技术交底
2、施工场地准备1.清查地下管线,如有地下管
