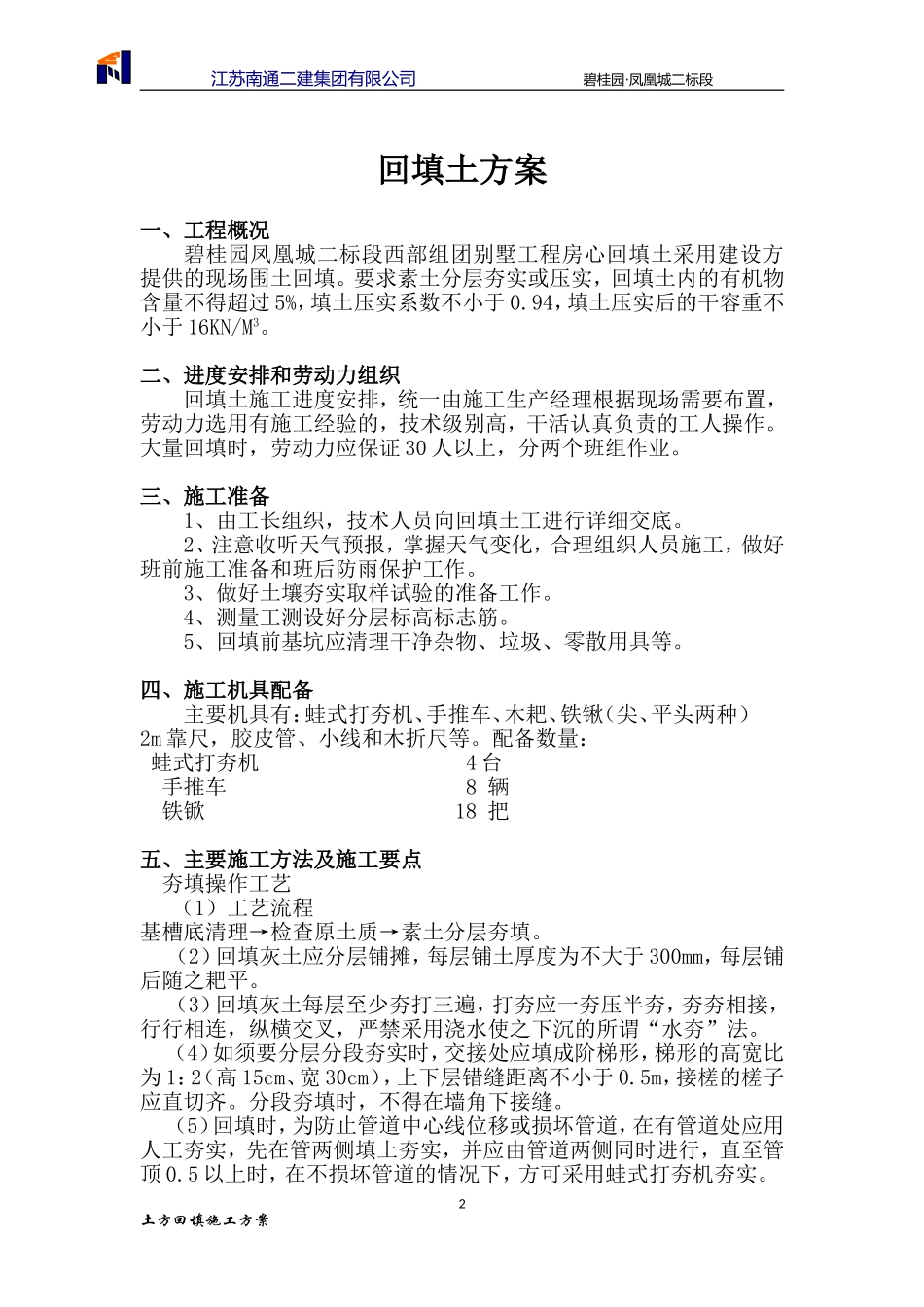

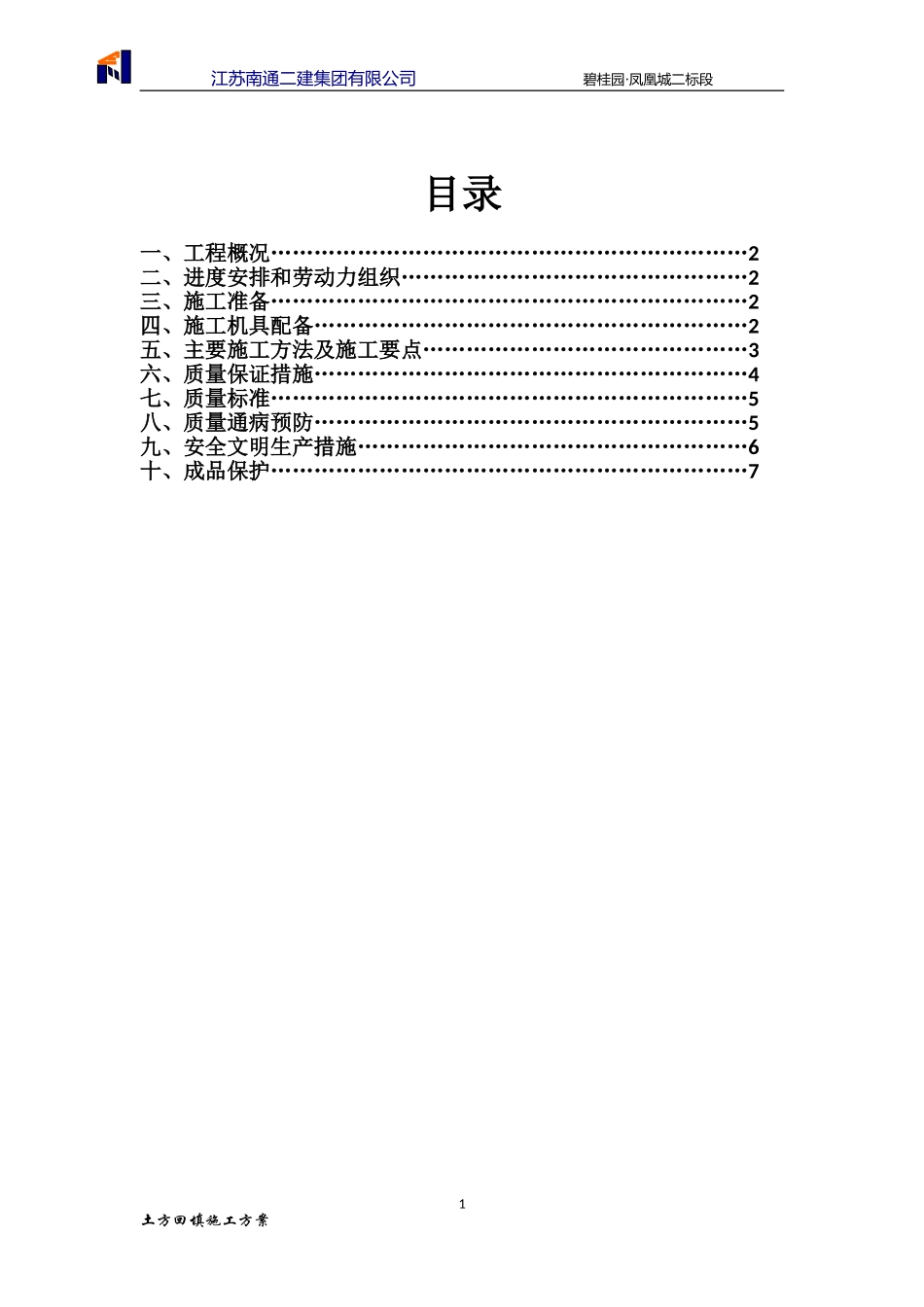

江苏南通二建集团有限公司碧桂园·凤凰城二标段目录一、工程概况…………………………………………………………2二、进度安排和劳动力组织…………………………………………2三、施工准备…………………………………………………………2四、施工机具配备……………………………………………………2五、主要施工方法及施工要点………………………………………3六、质量保证措施……………………………………………………4七、质量标准…………………………………………………………5八、质量通病预防……………………………………………………5九、安全文明生产措施………………………………………………6十、成品保护…………………………………………………………71土方回填施工方案江苏南通二建集团有限公司碧桂园·凤凰城二标段回填土方案一、工程概况碧桂园凤凰城二标段西部组团别墅工程房心回填土采用建设方提供的现场围土回填
要求素土分层夯实或压实,回填土内的有机物含量不得超过5%,填土压实系数不小于0
94,填土压实后的干容重不小于16KN/M3
二、进度安排和劳动力组织回填土施工进度安排,统一由施工生产经理根据现场需要布置,劳动力选用有施工经验的,技术级别高,干活认真负责的工人操作
大量回填时,劳动力应保证30人以上,分两个班组作业
三、施工准备1、由工长组织,技术人员向回填土工进行详细交底
2、注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防雨保护工作
3、做好土壤夯实取样试验的准备工作
4、测量工测设好分层标高标志筋
5、回填前基坑应清理干净杂物、垃圾、零散用具等
四、施工机具配备主要机具有:蛙式打夯机、手推车、木耙、铁锹(尖、平头两种)2m靠尺,胶皮管、小线和木折尺等

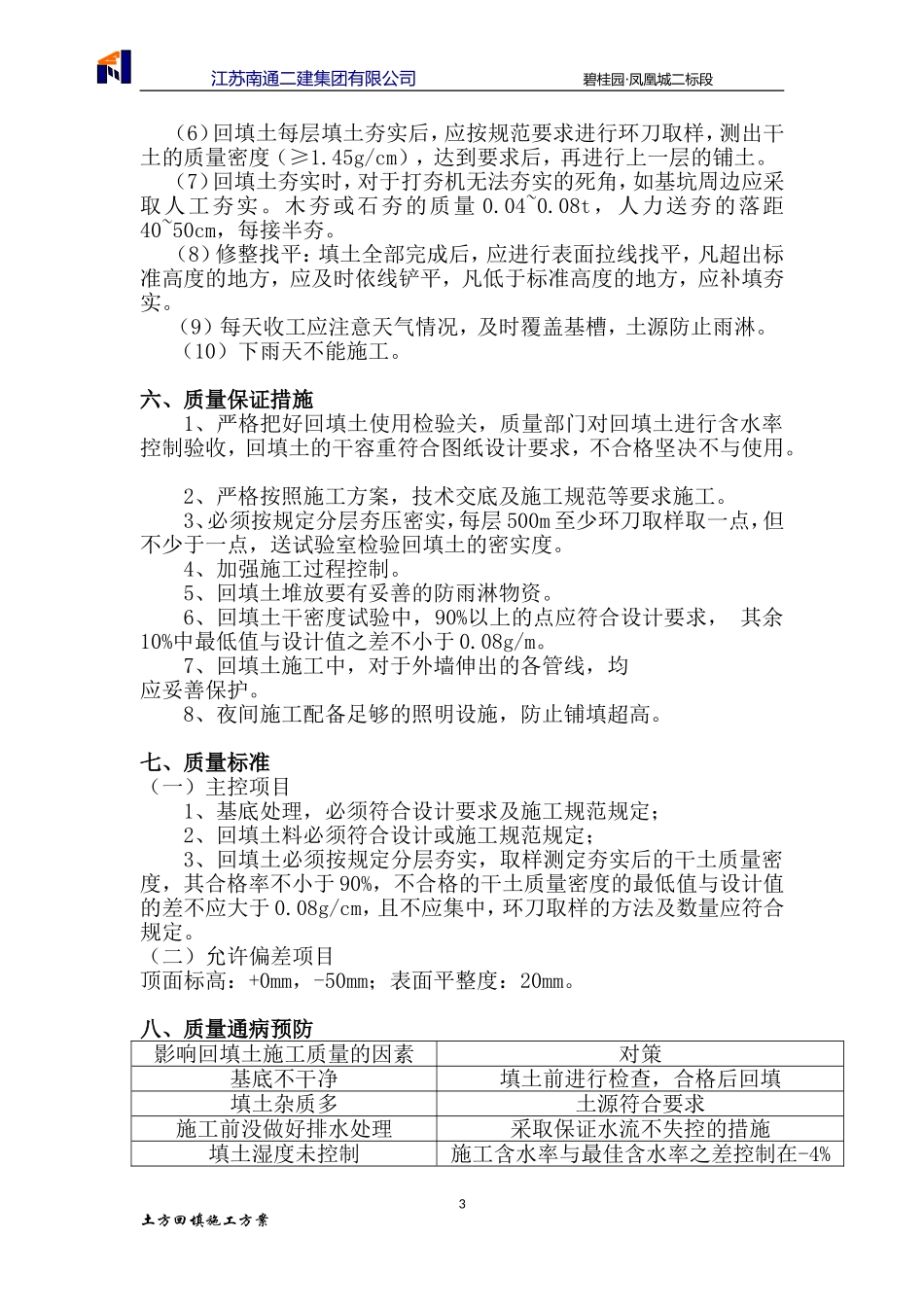

配备数量:蛙式打夯机4台手推车8辆铁锨18把五、主要施工方法及施工要点夯填操作工艺(1)工艺流程基槽底清理→检查原土质→素
