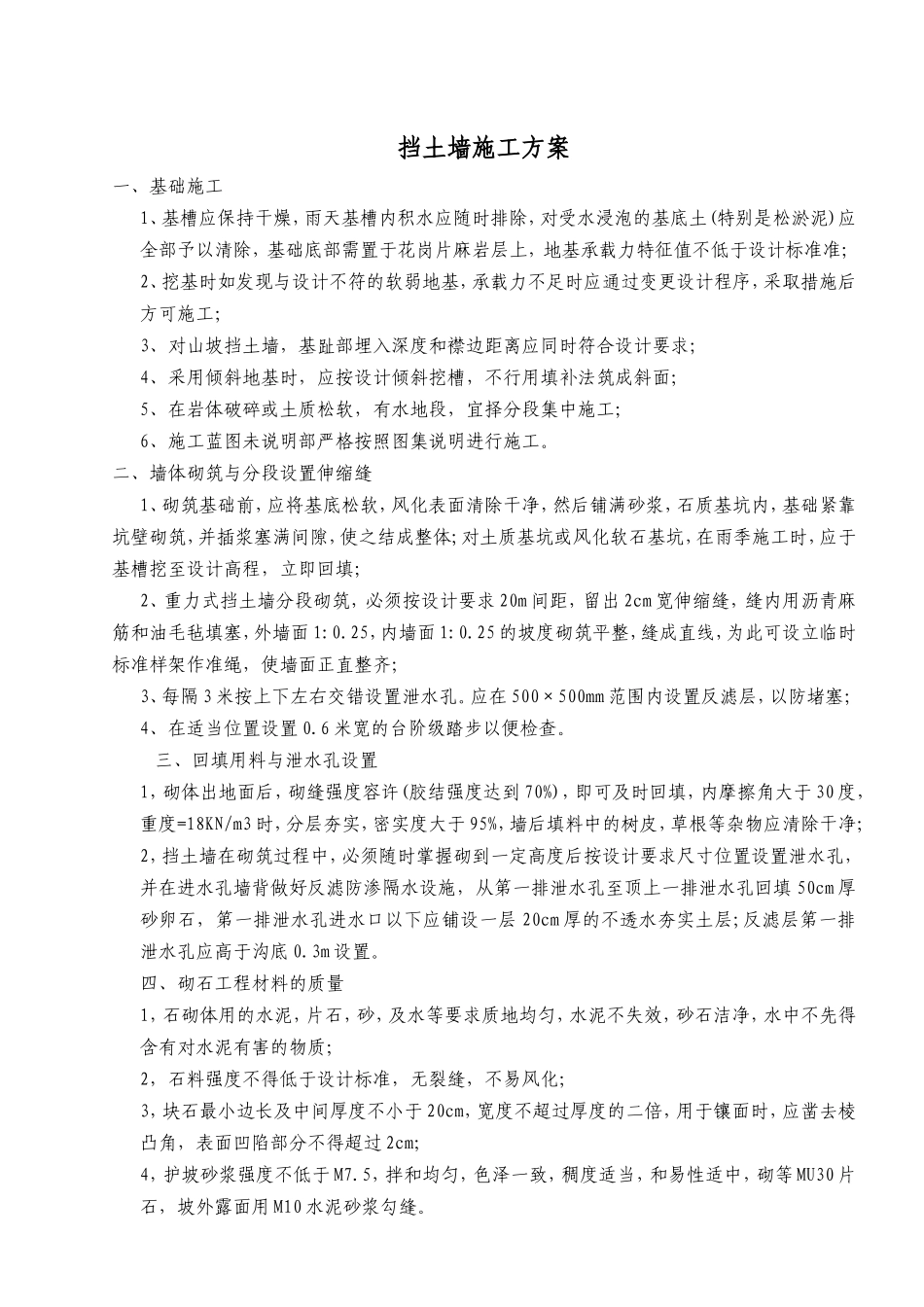

挡土墙施工方案一、基础施工1、基槽应保持干燥,雨天基槽内积水应随时排除,对受水浸泡的基底土(特别是松淤泥)应全部予以清除,基础底部需置于花岗片麻岩层上,地基承载力特征值不低于设计标准准;2、挖基时如发现与设计不符的软弱地基,承载力不足时应通过变更设计程序,采取措施后方可施工;3、对山坡挡土墙,基趾部埋入深度和襟边距离应同时符合设计要求;4、采用倾斜地基时,应按设计倾斜挖槽,不行用填补法筑成斜面;5、在岩体破碎或土质松软,有水地段,宜择分段集中施工;6、施工蓝图未说明部严格按照图集说明进行施工
二、墙体砌筑与分段设置伸缩缝1、砌筑基础前,应将基底松软,风化表面清除干净,然后铺满砂浆,石质基坑内,基础紧靠坑壁砌筑,并插浆塞满间隙,使之结成整体;对土质基坑或风化软石基坑,在雨季施工时,应于基槽挖至设计高程,立即回填;2、重力式挡土墙分段砌筑,必须按设计要求20m间距,留出2cm宽伸缩缝,缝内用沥青麻筋和油毛毡填塞,外墙面1:0
25,内墙面1:0
25的坡度砌筑平整,缝成直线,为此可设立临时标准样架作准绳,使墙面正直整齐;3、每隔3米按上下左右交错设置泄水孔
应在500×500mm范围内设置反滤层,以防堵塞;4、在适当位置设置0
6米宽的台阶级踏步以便检查
三、回填用料与泄水孔设置1,砌体出地面后,砌缝强度容许(胶结强度达到70%),即可及时回填,内摩擦角大于30度,重度=18KN/m3时,分层夯实,密实度大于95%,墙后填料中的树皮,草根等杂物应清除干净;2,挡土墙在砌筑过程中,必须随时掌握砌到一定高度后按设计要求尺寸位置设置泄水孔,并在进水孔墙背做好反滤防渗隔水设施,从第一排泄水孔至顶上一排泄水孔回填50cm厚砂卵石,第一排泄水孔进水口以下应铺设一层20cm厚的不透水夯实土层;反滤层第一排泄水孔应高于沟底0
四、砌石工程材料的质量1,石砌体用的水泥,片石,砂,及水等
