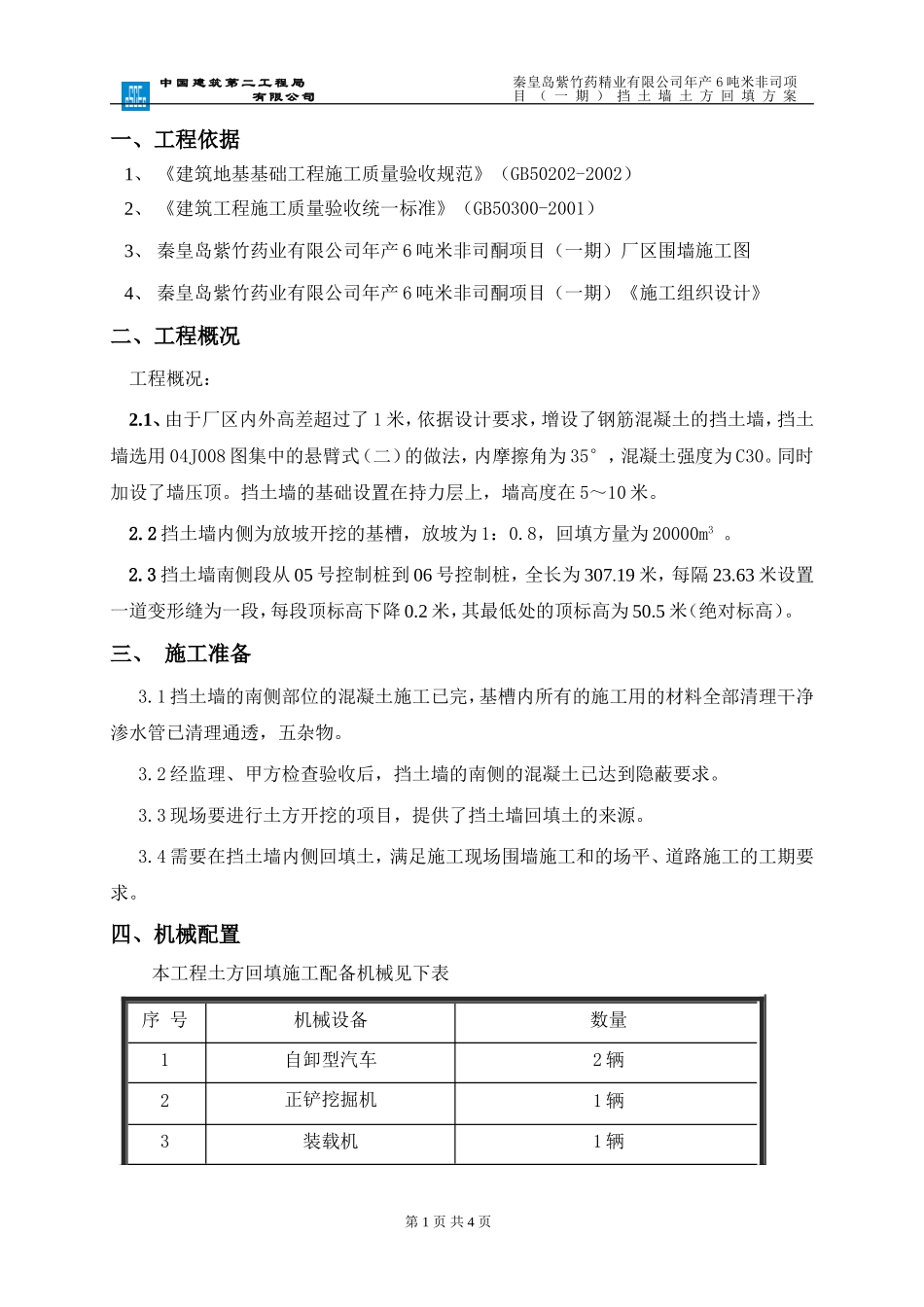

中国建筑第二工程局有限公司一、工程依据1、《建筑地基基础工程施工质量验收规范》(GB50202-2002)2、《建筑工程施工质量验收统一标准》(GB50300-2001)3、秦皇岛紫竹药业有限公司年产6吨米非司酮项目(一期)厂区围墙施工图4、秦皇岛紫竹药业有限公司年产6吨米非司酮项目(一期)《施工组织设计》二、工程概况工程概况:2
1、由于厂区内外高差超过了1米,依据设计要求,增设了钢筋混凝土的挡土墙,挡土墙选用04J008图集中的悬臂式(二)的做法,内摩擦角为35°,混凝土强度为C30
同时加设了墙压顶
挡土墙的基础设置在持力层上,墙高度在5~10米
2挡土墙内侧为放坡开挖的基槽,放坡为1:0
8,回填方量为20000m3
3挡土墙南侧段从05号控制桩到06号控制桩,全长为307
19米,每隔23
63米设置一道变形缝为一段,每段顶标高下降0
2米,其最低处的顶标高为50
5米(绝对标高)
三、施工准备3
1挡土墙的南侧部位的混凝土施工已完,基槽内所有的施工用的材料全部清理干净渗水管已清理通透,五杂物
2经监理、甲方检查验收后,挡土墙的南侧的混凝土已达到隐蔽要求
3现场要进行土方开挖的项目,提供了挡土墙回填土的来源
4需要在挡土墙内侧回填土,满足施工现场围墙施工和的场平、道路施工的工期要求

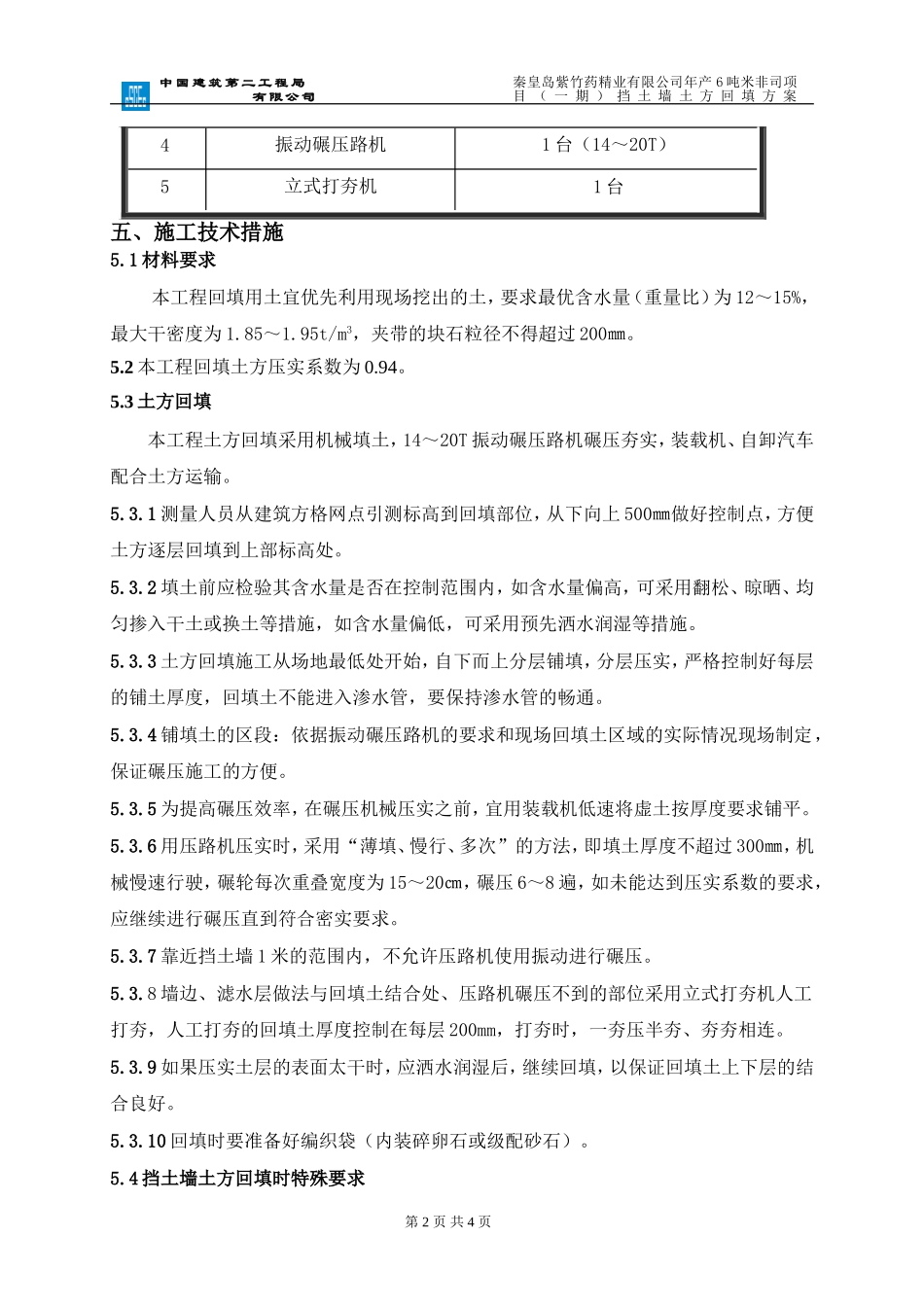

四、机械配置本工程土方回填施工配备机械见下表序号机械设备数量1自卸型汽车2辆2正铲挖掘机1辆3装载机1辆第1页共4页秦皇岛紫竹药精业有限公司年产6吨米非司项目(一期)挡土墙土方回填方案中国建筑第二工程局有限公司4振动碾压路机1台(14~20T)5立式打夯机1台五、施工技术措施5
1材料要求本工程回填用土宜优先利用现场挖出的土,要求最优含水量(重量比)为12~15%,最大干密度为1
95t/m3,夹带的块石粒径不得超过200㎜

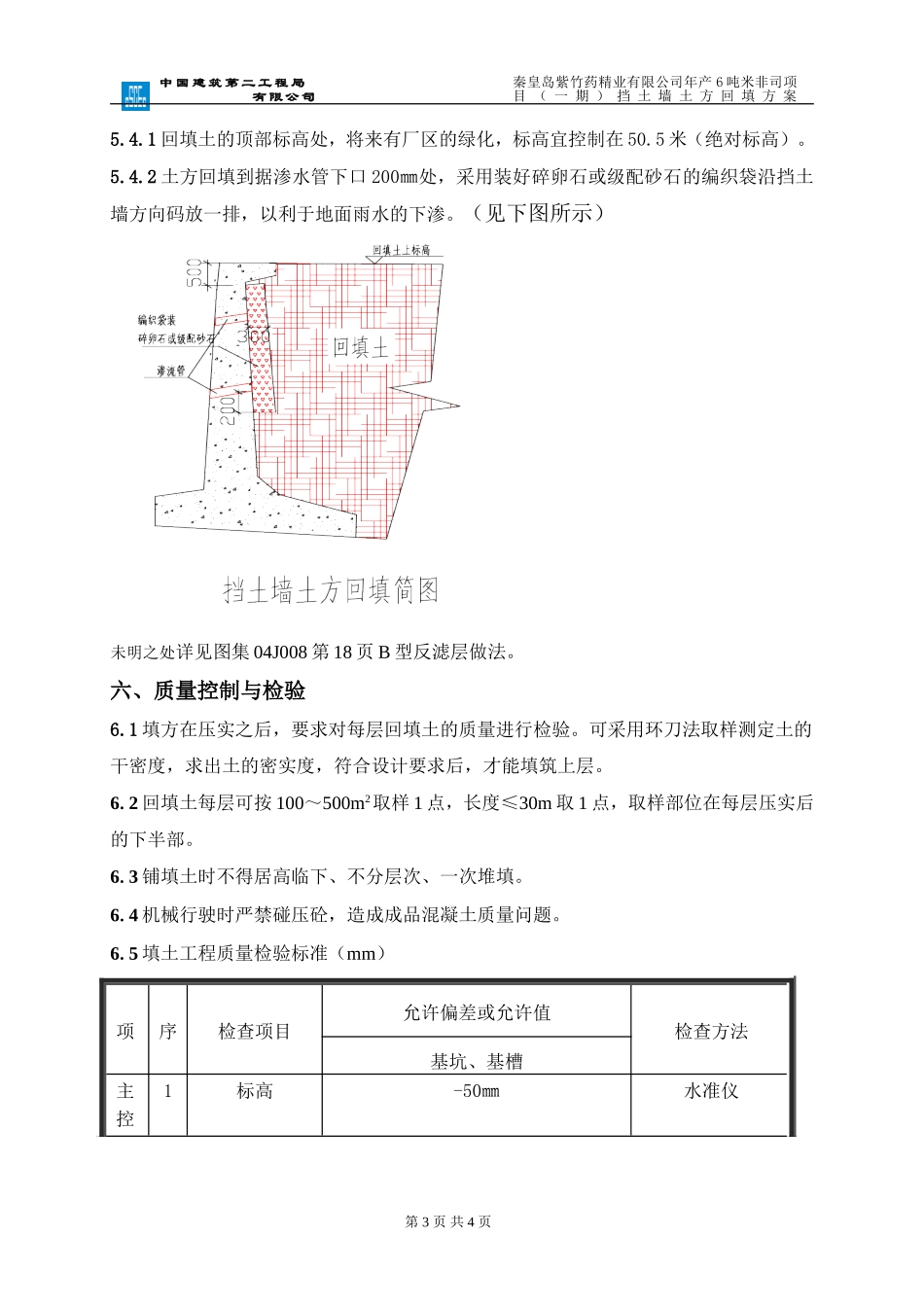

2本工程回填土方压实系数为
