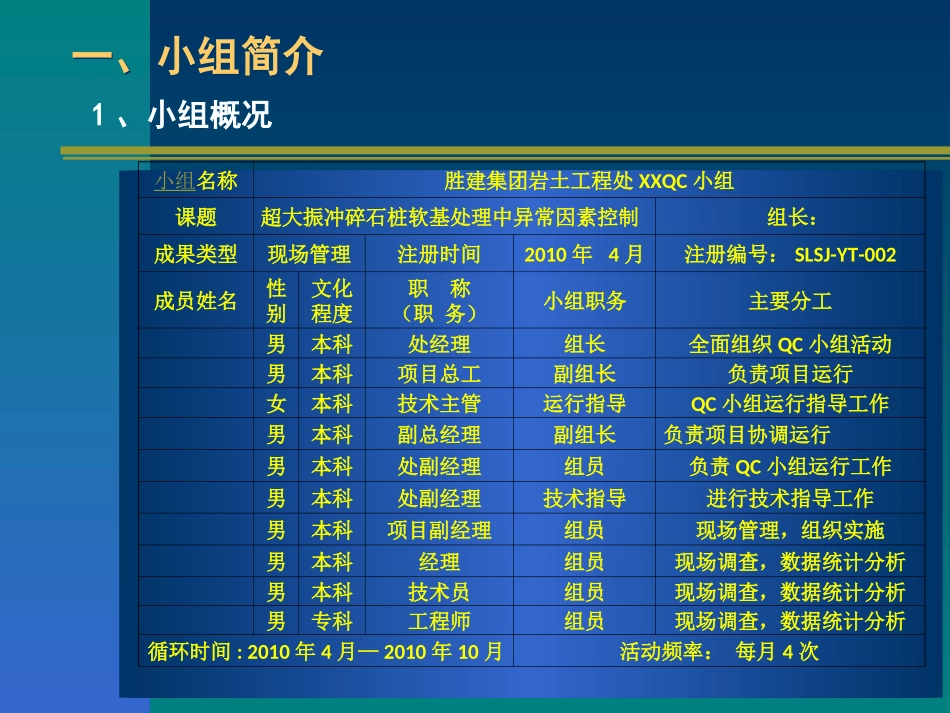

大功率振冲碎石桩软基处理中异常因素控制大功率振冲碎石桩软基处理中异常因素控制一、小组简介一、小组简介1、小组概况小组名称胜建集团岩土工程处XXQC小组课题超大振冲碎石桩软基处理中异常因素控制组长:成果类型现场管理注册时间2010年4月注册编号:SLSJ-YT-002成员姓名性别文化程度职称(职务)小组职务主要分工男本科处经理组长全面组织QC小组活动男本科项目总工副组长负责项目运行女本科技术主管运行指导QC小组运行指导工作男本科副总经理副组长负责项目协调运行男本科处副经理组员负责QC小组运行工作男本科处副经理技术指导进行技术指导工作男本科项目副经理组员现场管理,组织实施男本科经理组员现场调查,数据统计分析男本科技术员组员现场调查,数据统计分析男专科工程师组员现场调查,数据统计分析循环时间:2010年4月—2010年10月活动频率:每月4次一、小组简介一、小组简介2、工程概况工程名称XX原油商业储备基地原油罐工程建设规模XX原油商业储备基地原油罐工程建设规模为320万立方米(单罐容量10万m3),共32罐,分八个标段,单罐桩数为1519棵,总桩数为48608棵。桩长30m,桩径1.2m~1.3m。投入64台施工设备,要求工期97天。工程特点使用130kW的大功率振冲器,桩长为国内最长,桩径最大,工程量大,工期短,工程规模在全国首屈一指。施工桩型桩型:大功率振冲碎石桩施工参数振冲器功率130kW加密电流≥空载电流+50A留振时间8s~10s桩直径5米以上不小于1300㎜,5米以下不小于1200㎜,桩长不少于30m。成孔水压采用0.5-0.8Mpa振密水压采用0.3-0.5Mpa碎石粒径:4cm-15cm地质条件原地貌为滨海浅滩潮间地带,经人工吹填3m~5m造地形成陆地并经过了强夯处理。主要由第四系全新统滨海相沉积的砂土和粘性土及上更新统陆相冲洪积粘性土和粉土、粉砂及海相沉积的粘性土和粉土、砂土构成。二、选题理由二、选题理由该工程位于XX工业区,表层为人工填土,土层条件复杂,处理难度较大。工程建设规模为32个储油罐,单罐容量10万m3,振冲碎石桩桩长30m,桩径1.2m~1.3m,振冲功率130KW,是目前国内规模最大的大功率振冲桩处理软基工程。对于这样的大功率振冲法处理软地基设计目前还处于半理论半实验状态,一些计算方法还不够成熟,某些设计参数仍只能凭工程经验选定,质量控制点多。该工程位于XX工业区,表层为人工填土,土层条件复杂,处理难度较大。工程建设规模为32个储油罐,单罐容量10万m3,振冲碎石桩桩长30m,桩径1.2m~1.3m,振冲功率130KW,是目前国内规模最大的大功率振冲桩处理软基工程。对于这样的大功率振冲法处理软地基设计目前还处于半理论半实验状态,一些计算方法还不够成熟,某些设计参数仍只能凭工程经验选定,质量控制点多。由于软土地质结构的复杂性,对振冲法新工艺操作性的不熟练和施工经验的欠缺,在施工过程中出现了一定的施工质量问题,对于质量问题的处理上加大了工程投资,扩大了工程成本,通过这次活动,提高施工质量,降低成本,提高效益。http://down6.zhulong.com/tech/detailprof992542YT.htm由于软土地质结构的复杂性,对振冲法新工艺操作性的不熟练和施工经验的欠缺,在施工过程中出现了一定的施工质量问题,对于质量问题的处理上加大了工程投资,扩大了工程成本,通过这次活动,提高施工质量,降低成本,提高效益。http://down6.zhulong.com/tech/detailprof992542YT.htm振冲法施工工艺简便,制桩速度快。在大型软土地基处理过程中,能显著提高地基承载力和改善地基的变性能力,工程造价相对较低,节省成本。振冲法施工工艺简便,制桩速度快。在大型软土地基处理过程中,能显著提高地基承载力和改善地基的变性能力,工程造价相对较低,节省成本。1.建设单位要求2.工程客观条件要求3.项目施工的需要、成本效益需求小组成员主要针对国内几个振冲碎石桩软基处理工程进行了调研,查阅了相关资料,并对国内已完成振冲碎石桩类工程和XX原油储罐振冲碎石桩的试桩进行了统计、分析、总结。三、现状调查三、现状调查三、现状调查三、现状调查质量异常统计部位试桩施工数施工质量异常桩数百分比1#、2#罐305299.5%3#、4#罐3053110.2%17#、18#罐305196.2%19#...
