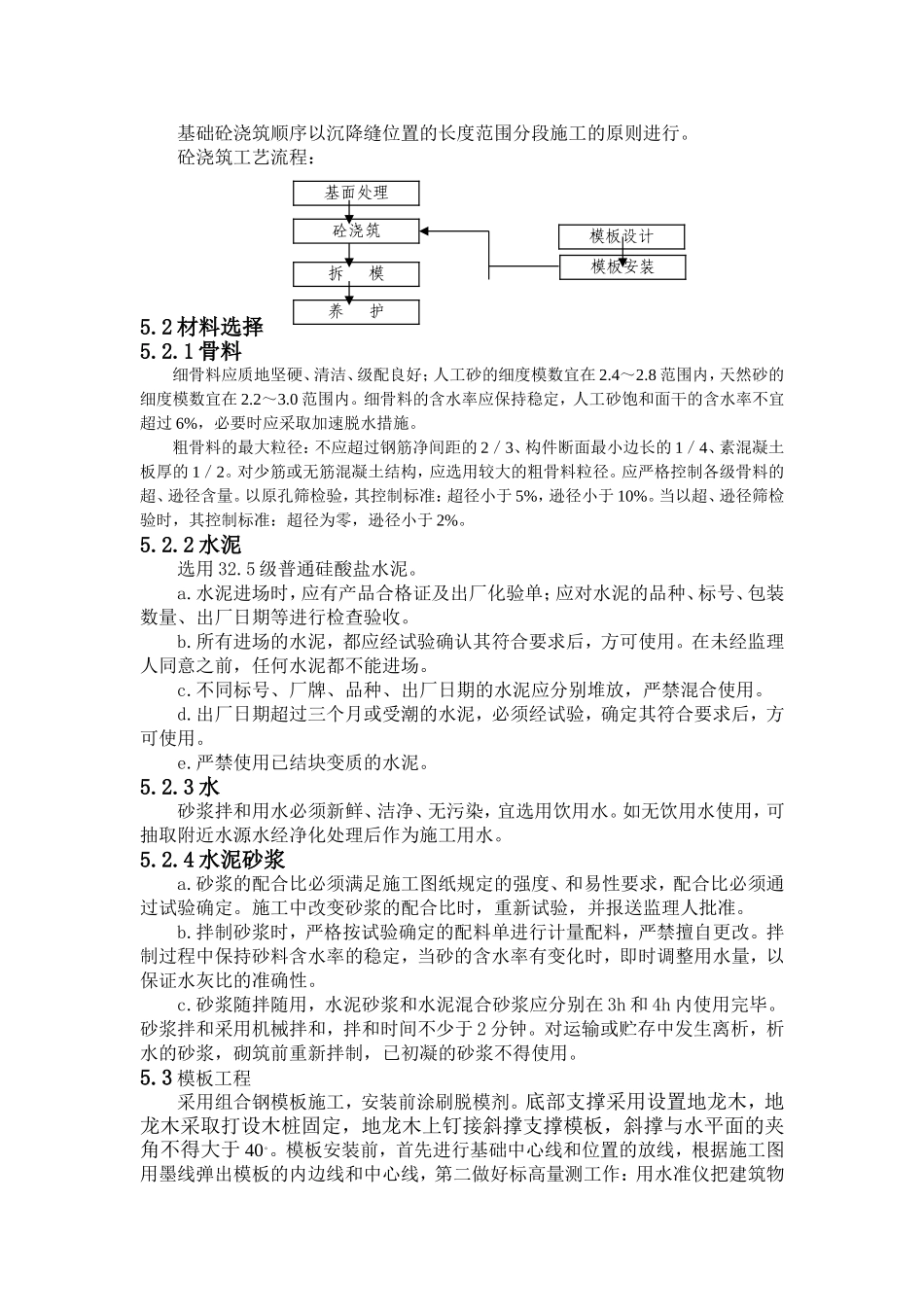

滁州市清流河(穿城段)防洪治理一期工程橡胶坝~清河桥段堤防单位工程挡土墙工程施工方案北京城建道桥工程有限公司二O一O年二月1、挡土墙护岸工程概况清流河(穿城段)蜿蜒曲折,为确保岸坡和河势稳定、免遭风浪淘刷和急流冲刷,必须对迎流顶冲段进行护岸
根据滩地以下水深,结合外滩景观总体布局要求,保证滩地的亲水功能,本次护岸采用墙式护岸,即在滩地末端、在此10
0m高程处设置浆砌块石挡土墙,墙前水下抛投块石防护和固脚,抛石防护抛至水下岸坡缓于1:4为止,抛石厚度平均按0
9m3/m2
根据地形图和现场实际冲蚀情况,清流河(穿城段)有四段堤防和岸坡处于迎流顶冲段
桩号分别为左堤L2+937~L3+189、L5+875~L6+062和右堤R3+369~R3+574、R4+082~4+850,总长1412m
2、挡土墙护岸工程设计标准挡土墙浆砌石为M10砂浆砌筑,顶高程10
0m,砌石底高程7
5m,底部以下为0
4m厚砼底板,砼等级为C20
0m高程以上墙体形式和石料由景观设计确定,采用浆砌结构,强度不小于M10
浆砌石护岸挡墙每16m设置一道伸缩缝缝间设闭孔板
护脚抛石自挡土墙前缘河底抛至水下河床横向坡比缓于1:4深泓或一定深槽高程处
抛石外形尺寸为20~40cm,相应重量50~100kg
抛护时,大小块石应有一定级配,抛护厚度取0
挡墙前缘2m宽度范围内加抛防冲备用石,抛石顶高程8
3、挡土墙基槽土方开挖开挖主要为挡土墙及坡面削坡土方开挖
基槽开挖前,按基础设计尺寸、开挖边坡、施工工作面及高程进行测量放样
并将放样成果报请监理校核
经监理人签认的地形测量资料作为开挖及填筑工程量计量的原始依据
基槽开挖首先清理开挖区域内的树根、杂草、垃圾等,植被清理延伸至离施工图所示最大开挖边线或建筑物基础边线(或填筑坡脚线)外侧至少0
5m的距离挖除树根的范围延伸到离施工图
