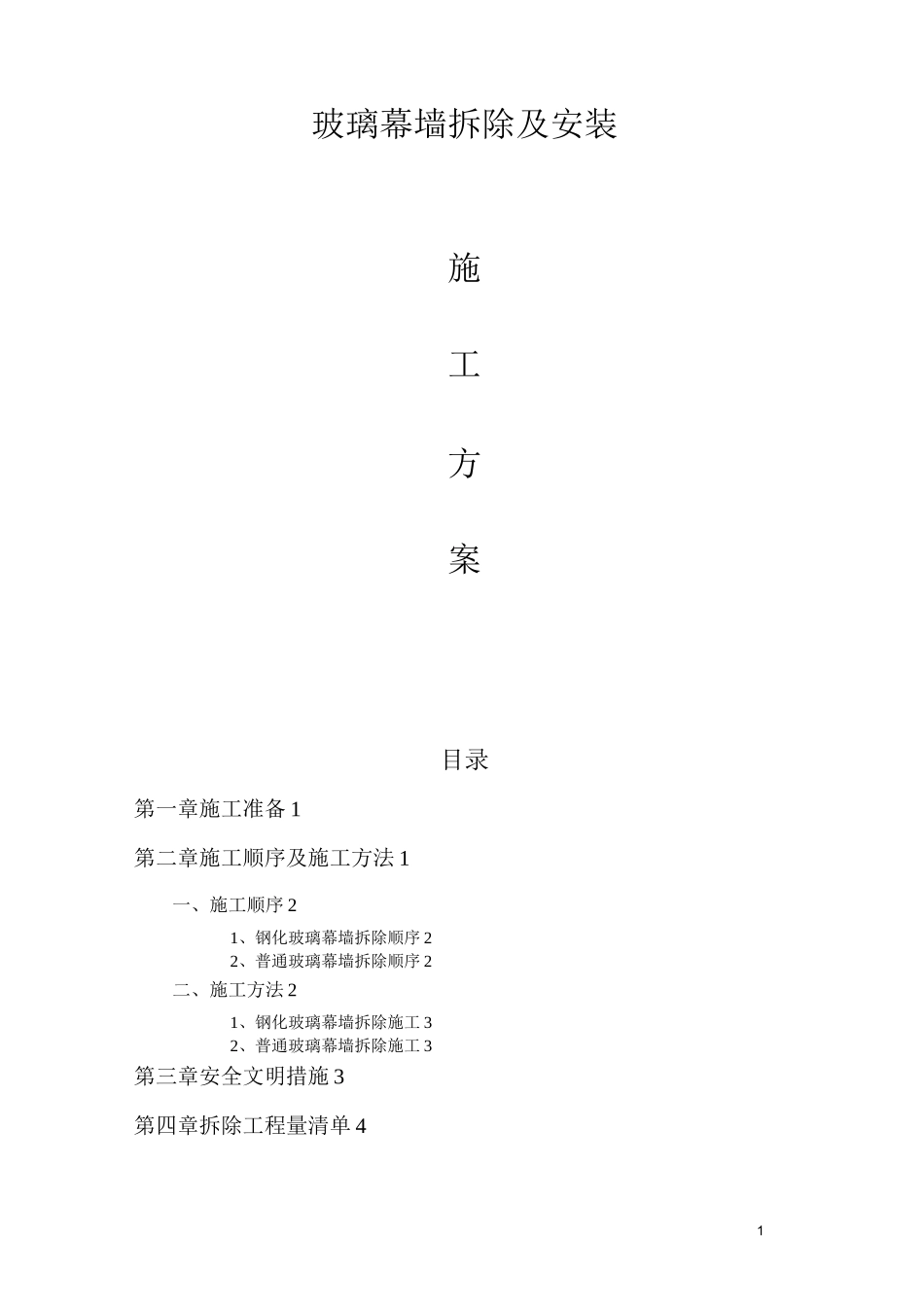

1玻璃幕墙拆除及安装施工方案目录第一章施工准备1第二章施工顺序及施工方法1一、施工顺序21、钢化玻璃幕墙拆除顺序22、普通玻璃幕墙拆除顺序2二、施工方法21、钢化玻璃幕墙拆除施工32、普通玻璃幕墙拆除施工3第三章安全文明措施3第四章拆除工程量清单4玻璃幕墙-拆除方案1玻璃幕墙-拆除方案2玻璃幕墙-拆除方案3第三章安全文明措施1、切割工人持证上岗制:特殊工种必需持有上岗操作证,严禁无证操作。2、施工作业的噪声可能超过建筑施工现场的噪声限值时,我方将在开工前向业主主管部门预先申明。3、减少中午和夜间进行产生噪音的建筑施工作业,由于施工不能中断技术原因和其他特殊情况,确需中午或夜间连续施工作业的,及时采取必要的降噪措施并向建设行政主管部门和环保部门申请,并提前1天通告业主小区物业管理部门。4、持证上岗制:特殊工种必需持有上岗操作证,严禁无证操作。5、防护设备的变动必须经项目经理部专职安全员总批准,变动后要有相应有效的防护措施,作业完后按原标准恢复,所有书面资料由专职安全员保管。6、安全吸盘承载力必须到达1T且须预备两套,以满足现场施工需求。7、拆除安全玻璃时工长、安全员必须全程监控,以防安全事故发生。8、拆除下来安全玻璃严禁集中堆放。9、幕墙玻璃拆除时严禁野蛮施工,不得将玻璃从内往外砸,以免砸伤人。第四章拆除工程量清单项目名称:1、玻璃幕墙拆除:人工:8人工日:3天。2、玻璃幕墙安装:人工:8人工日:3天。玻璃幕墙-拆除方案4辅料:1、380V电焊机:1台。2、电钻等小型工具:3台。3、结构胶:30支。4、3C钢化玻璃:18m2o5、热镀型钢:48m。6、吊车:1辆。以上人工费为:250元每天*安拆16人*3天=12000元以上辅料费用为:2800元。以上吊车费用为:6800元。(含吊车进出场费)
