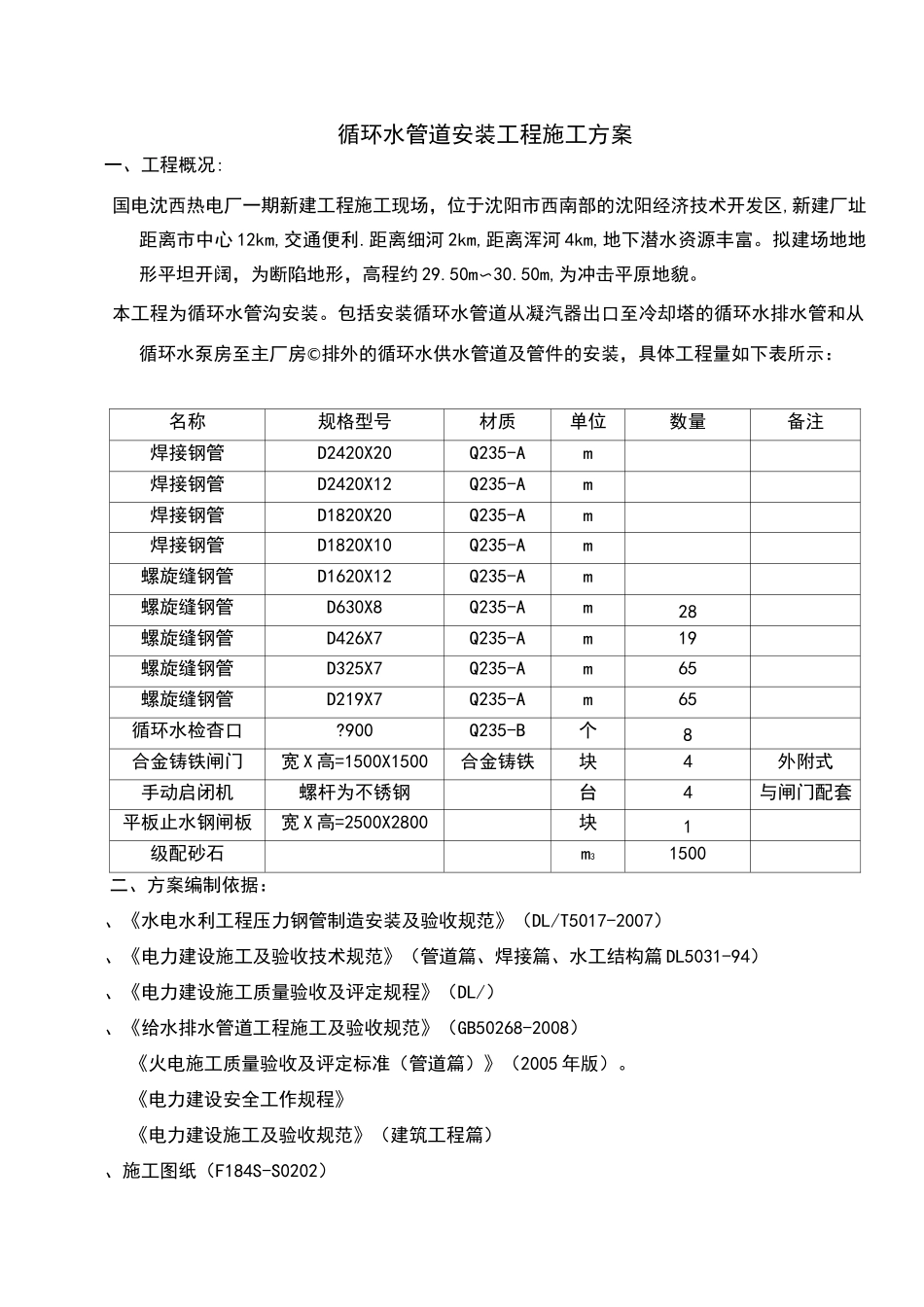

循环水管道安装工程施工方案一、工程概况:国电沈西热电厂一期新建工程施工现场,位于沈阳市西南部的沈阳经济技术开发区,新建厂址距离市中心12km,交通便利
距离细河2km,距离浑河4km,地下潜水资源丰富
拟建场地地形平坦开阔,为断陷地形,高程约29
50m〜30
50m,为冲击平原地貌
本工程为循环水管沟安装
包括安装循环水管道从凝汽器出口至冷却塔的循环水排水管和从循环水泵房至主厂房©排外的循环水供水管道及管件的安装,具体工程量如下表所示:名称规格型号材质单位数量备注焊接钢管D2420X20Q235-Am焊接钢管D2420X12Q235-Am焊接钢管D1820X20Q235-Am焊接钢管D1820X10Q235-Am螺旋缝钢管D1620X12Q235-Am螺旋缝钢管D630X8Q235-Am28螺旋缝钢管D426X7Q235-Am19螺旋缝钢管D325X7Q235-Am65螺旋缝钢管D219X7Q235-Am65循环水检杳口
900Q235-B个8合金铸铁闸门宽X高=1500X1500合金铸铁块4外附式手动启闭机螺杆为不锈钢台4与闸门配套平板止水钢闸板宽X高=2500X2800块1级配砂石m31500二、方案编制依据:、《水电水利工程压力钢管制造安装及验收规范》(DL/T5017-2007)、《电力建设施工及验收技术规范》(管道篇、焊接篇、水工结构篇DL5031-94)、《电力建设施工质量验收及评定规程》(DL/)、《给水排水管道工程施工及验收规范》(GB50268-2008)《火电施工质量验收及评定标准(管道篇)》(2005年版)

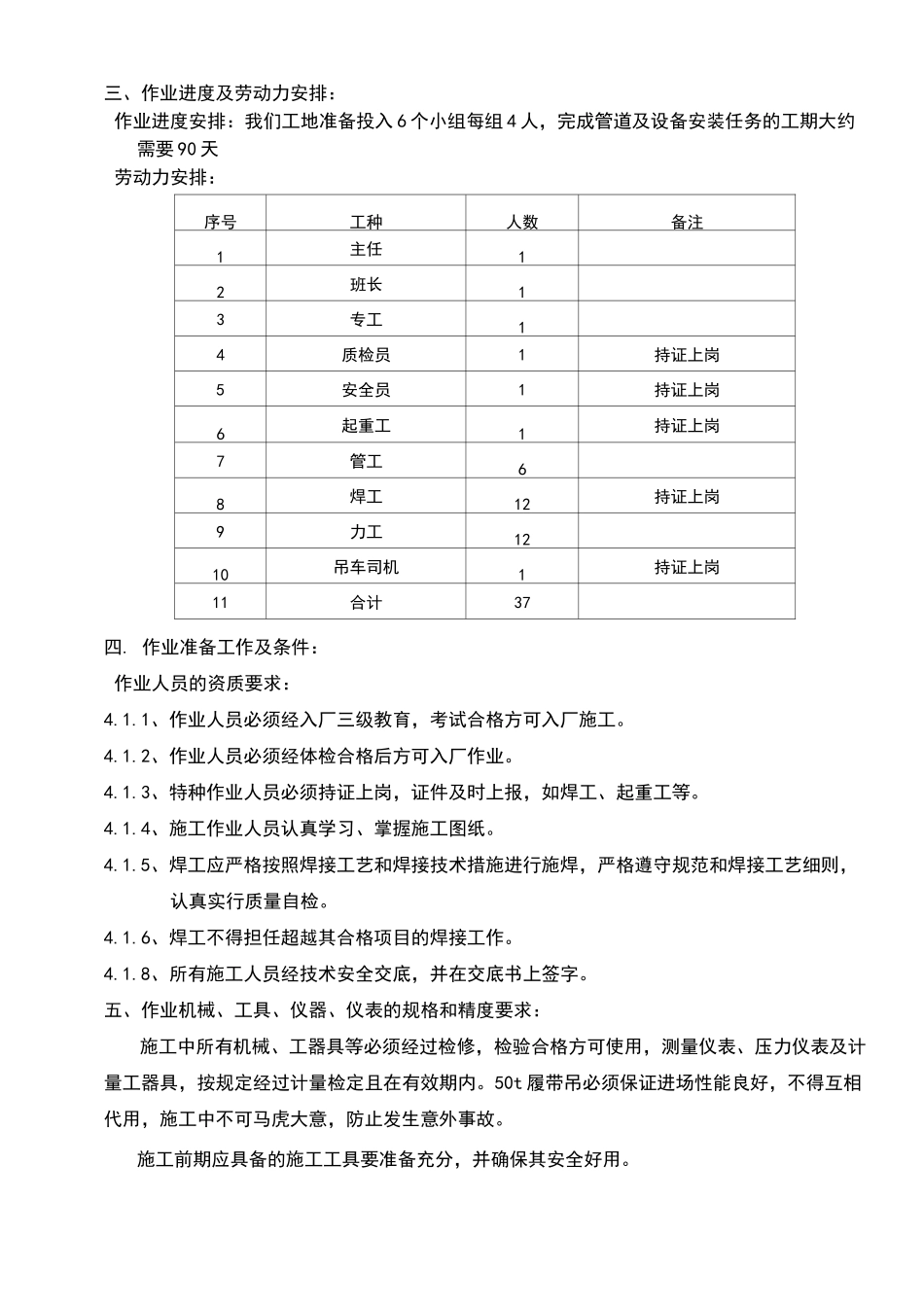

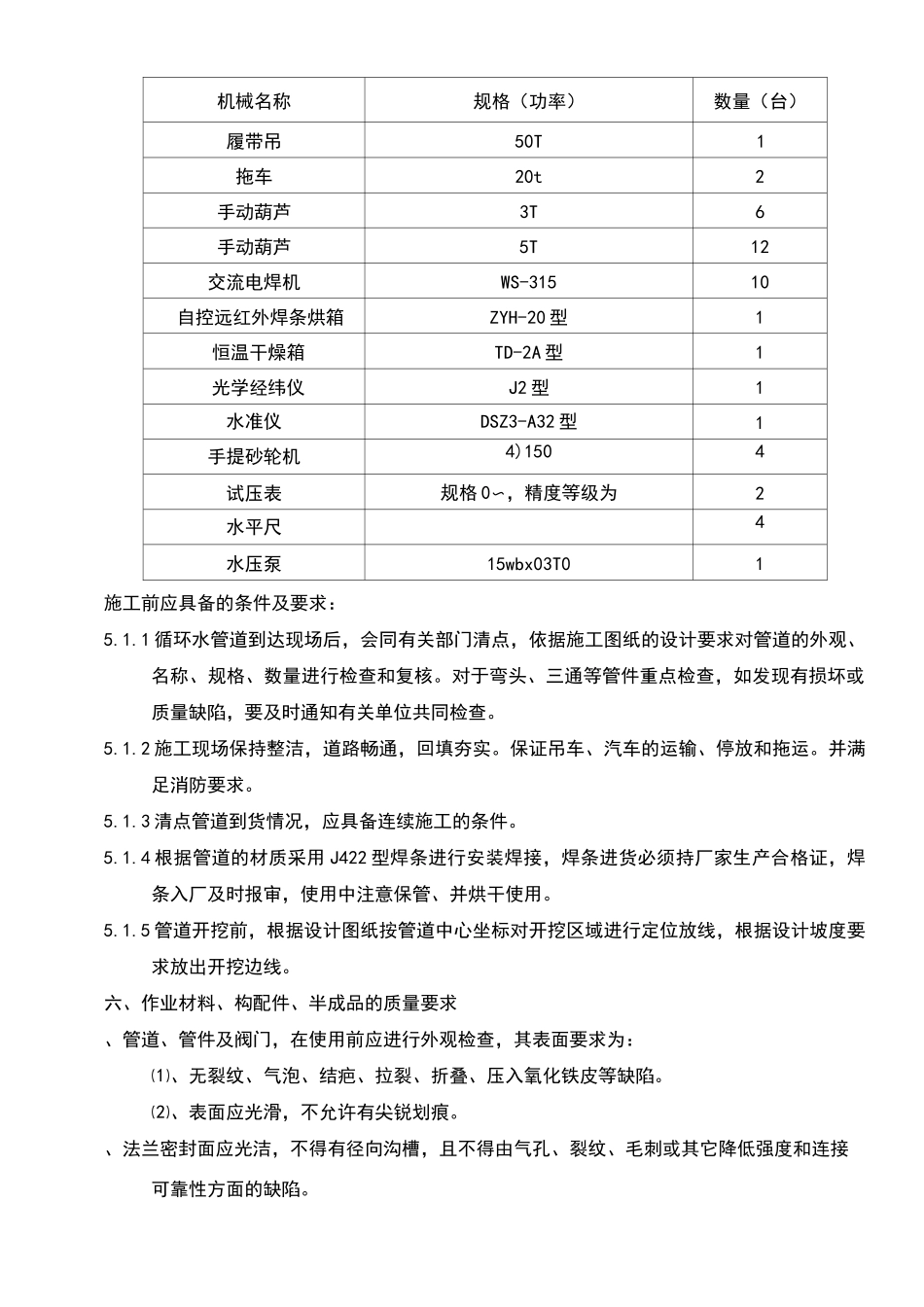

《电力建设安全工作规程》《电力建设施工及验收规范》(建筑工程篇)、施工图纸(F184S-S0202)三、作业进度及劳动力安排:作业进度安排:我们工地准备投入6个小组每组4人,完成管道及设备安装任务的工期大约需要90天劳动力安排:序号工种人数备注1
